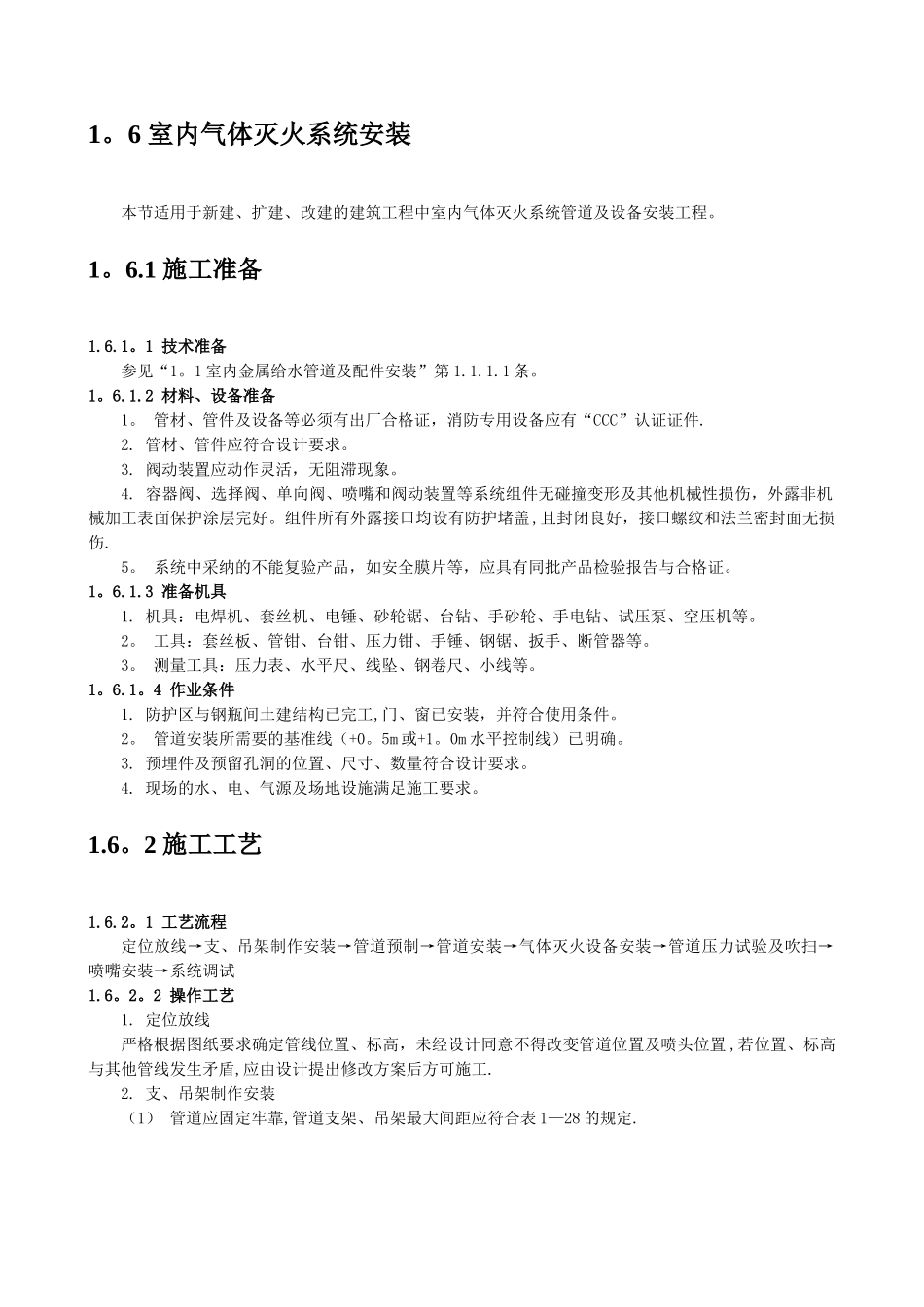

6 室内气体灭火系统安装本节适用于新建、扩建、改建的建筑工程中室内气体灭火系统管道及设备安装工程
1 施工准备1
1 技术准备参见“1
1 室内金属给水管道及配件安装”第 1
2 材料、设备准备1
管材、管件及设备等必须有出厂合格证,消防专用设备应有“CCC”认证证件
管材、管件应符合设计要求
阀动装置应动作灵活,无阻滞现象
容器阀、选择阀、单向阀、喷嘴和阀动装置等系统组件无碰撞变形及其他机械性损伤,外露非机械加工表面保护涂层完好
组件所有外露接口均设有防护堵盖,且封闭良好,接口螺纹和法兰密封面无损伤
系统中采纳的不能复验产品,如安全膜片等,应具有同批产品检验报告与合格证
3 准备机具1
机具:电焊机、套丝机、电锤、砂轮锯、台钻、手砂轮、手电钻、试压泵、空压机等
工具:套丝板、管钳、台钳、压力钳、手锤、钢锯、扳手、断管器等
测量工具:压力表、水平尺、线坠、钢卷尺、小线等
4 作业条件1
防护区与钢瓶间土建结构已完工,门、窗已安装,并符合使用条件
管道安装所需要的基准线(+0
5m 或+1
0m 水平控制线)已明确
预埋件及预留孔洞的位置、尺寸、数量符合设计要求
现场的水、电、气源及场地设施满足施工要求
2 施工工艺1
1 工艺流程定位放线→支、吊架制作安装→管道预制→管道安装→气体灭火设备安装→管道压力试验及吹扫→喷嘴安装→系统调试1
2 操作工艺1
定位放线严格根据图纸要求确定管线位置、标高,未经设计同意不得改变管道位置及喷头位置 ,若位置、标高与其他管线发生矛盾,应由设计提出修改方案后方可施工

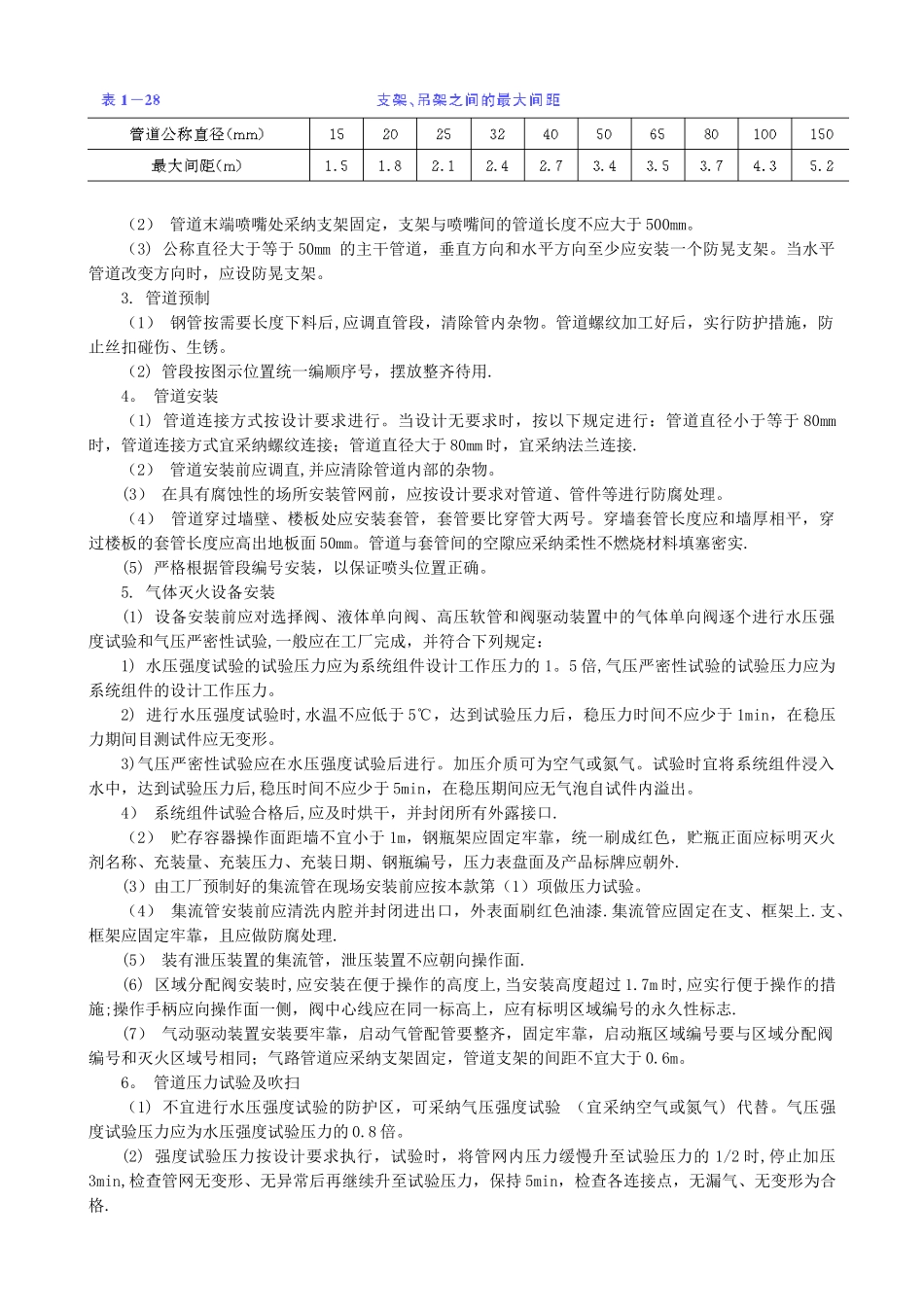

支、吊架制作安装(1) 管道应固定牢靠,管道支架、吊架最大间距应符合表 1—28 的规定
(2) 管道末端喷嘴处采纳
