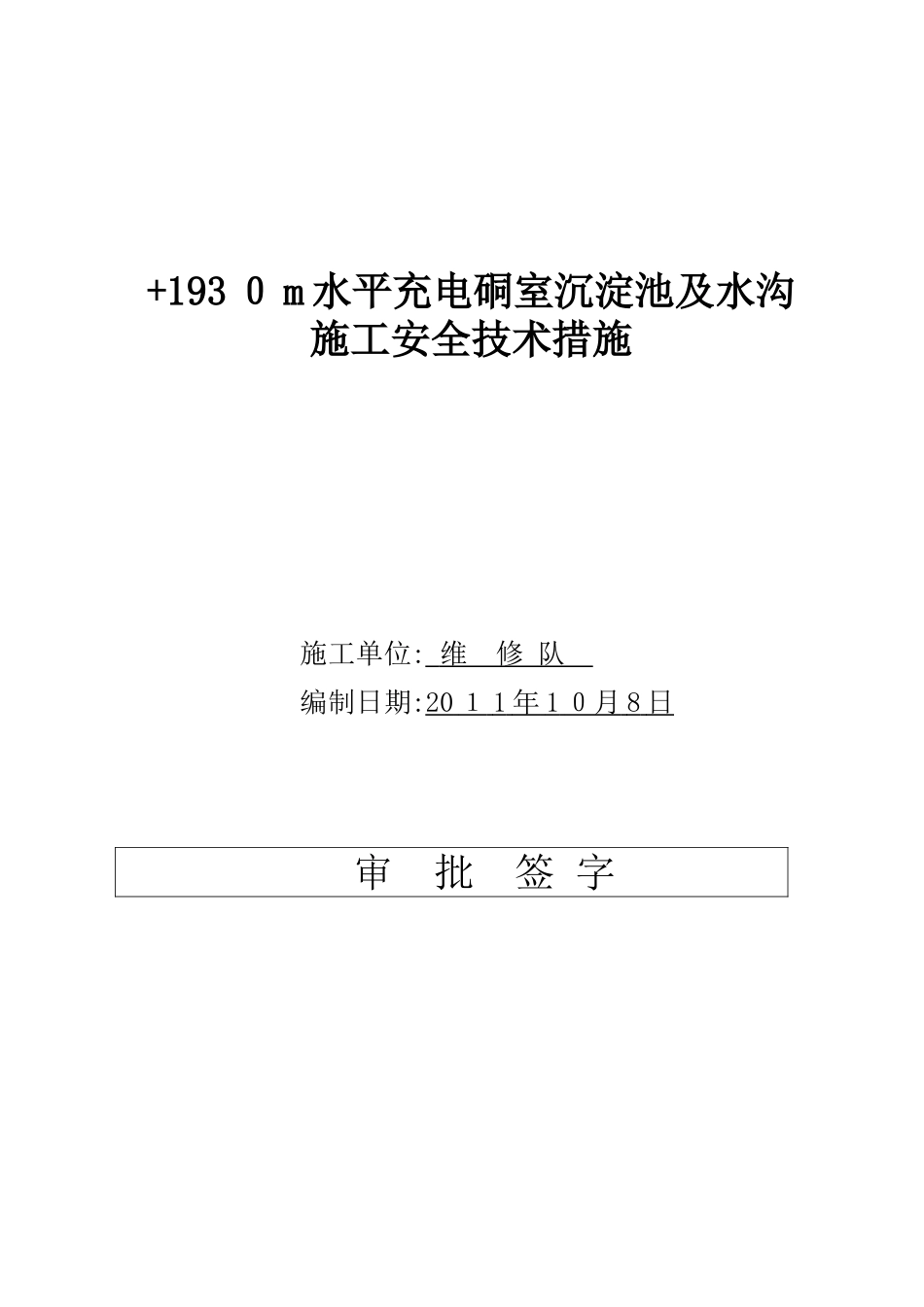

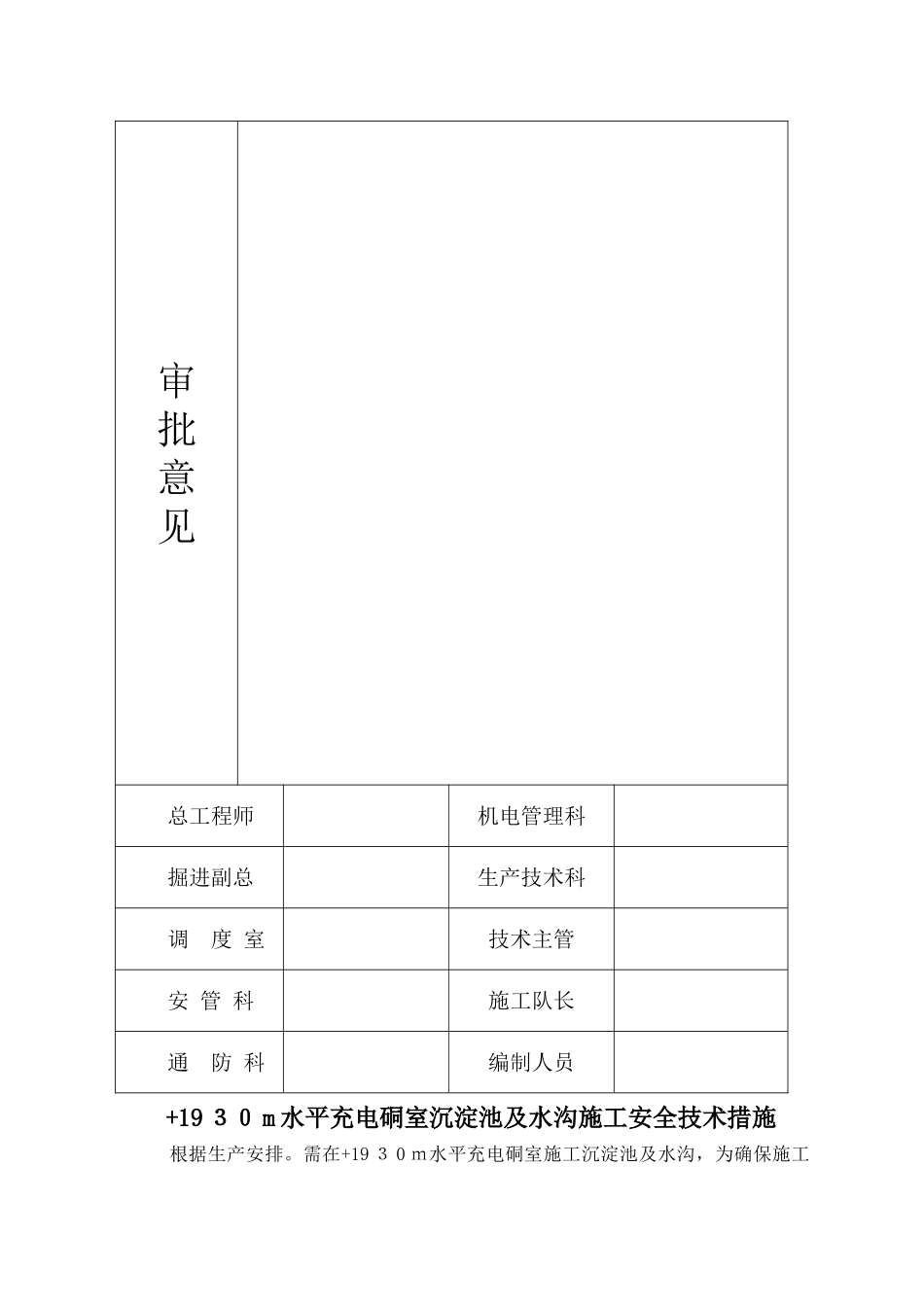

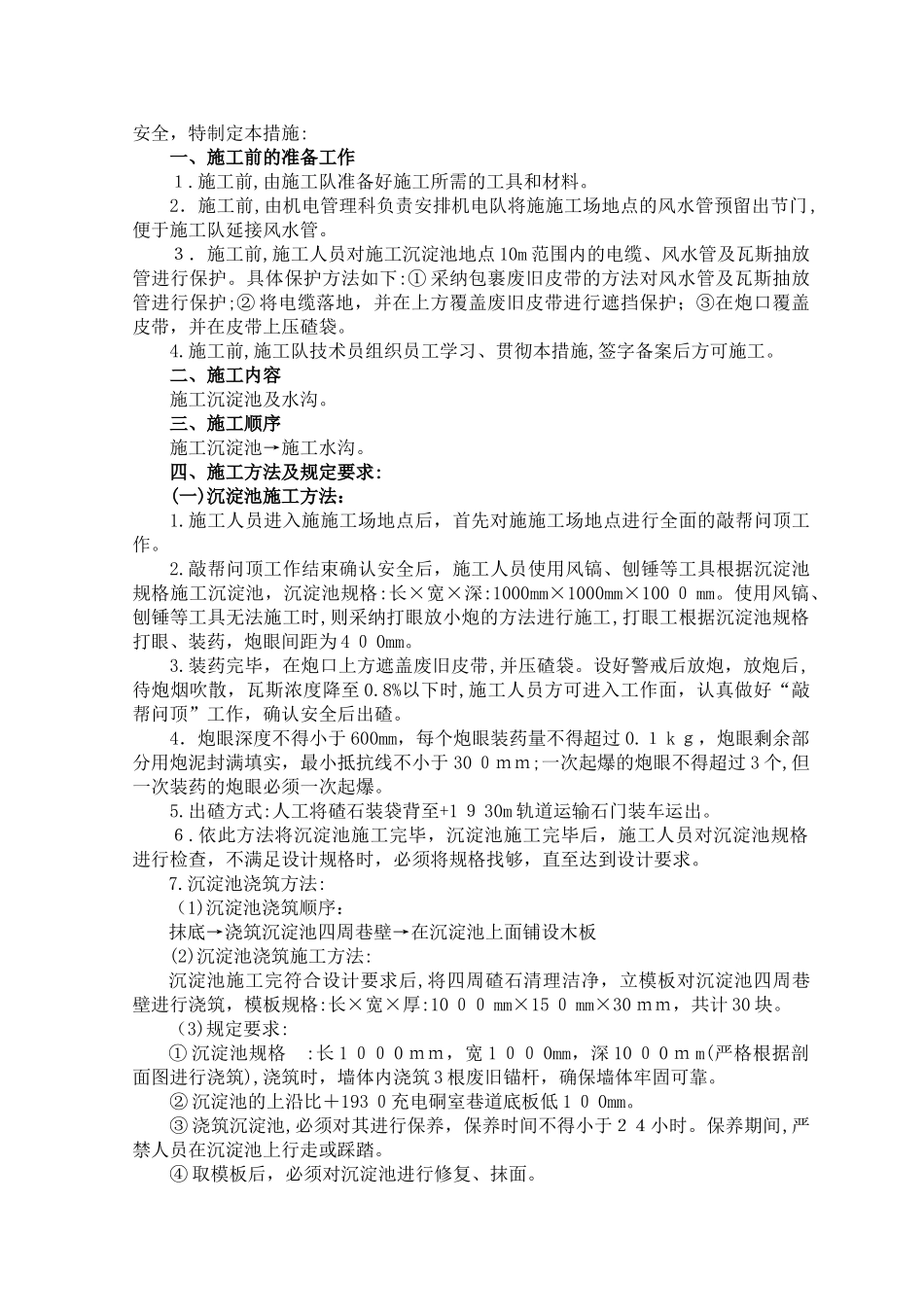

+193 0 m 水平充电硐室沉淀池及水沟施工安全技术措施施工单位: 维 修 队 编制日期:20 1 1 年 1 0月 8 日 审 批 签 字审批意见总工程师机电管理科掘进副总生产技术科调 度 室技术主管安 管 科施工队长通 防 科编制人员+19 30 m 水平充电硐室沉淀池及水沟施工安全技术措施根据生产安排。需在+19 3 0 m水平充电硐室施工沉淀池及水沟,为确保施工安全,特制定本措施:一、施工前的准备工作1.施工前,由施工队准备好施工所需的工具和材料。2.施工前,由机电管理科负责安排机电队将施施工场地点的风水管预留出节门,便于施工队延接风水管。3.施工前,施工人员对施工沉淀池地点 10m 范围内的电缆、风水管及瓦斯抽放管进行保护。具体保护方法如下:① 采纳包裹废旧皮带的方法对风水管及瓦斯抽放管进行保护;② 将电缆落地,并在上方覆盖废旧皮带进行遮挡保护;③在炮口覆盖皮带,并在皮带上压碴袋。4.施工前,施工队技术员组织员工学习、贯彻本措施,签字备案后方可施工。二、施工内容施工沉淀池及水沟。三、施工顺序施工沉淀池→施工水沟。四、施工方法及规定要求:(一)沉淀池施工方法:1.施工人员进入施施工场地点后,首先对施施工场地点进行全面的敲帮问顶工作。2.敲帮问顶工作结束确认安全后,施工人员使用风镐、刨锤等工具根据沉淀池规格施工沉淀池,沉淀池规格:长×宽×深:1000mm×1000mm×100 0 mm。使用风镐、刨锤等工具无法施工时,则采纳打眼放小炮的方法进行施工,打眼工根据沉淀池规格打眼、装药,炮眼间距为 4 0 0mm。3.装药完毕,在炮口上方遮盖废旧皮带,并压碴袋。设好警戒后放炮,放炮后,待炮烟吹散,瓦斯浓度降至 0.8%以下时,施工人员方可进入工作面,认真做好“敲帮问顶”工作,确认安全后出碴。4.炮眼深度不得小于 600mm,每个炮眼装药量不得超过 0.1 k g,炮眼剩余部分用炮泥封满填实,最小抵抗线不小于 30 0mm;一次起爆的炮眼不得超过 3 个,但一次装药的炮眼必须一次起爆。5.出碴方式:人工将碴石装袋背至+1 9 30m 轨道运输石门装车运出。6.依此方法将沉淀池施工完毕,沉淀池施工完毕后,施工人员对沉淀池规格进行检查,不满足设计规格时,必须将规格找够,直至达到设计要求。7.沉淀池浇筑方法:(1)沉淀池浇筑顺序:抹底→浇筑沉淀池四周巷壁→在沉淀池上面铺设木板(2)沉淀池浇筑施工方法:沉淀池施工完符合设计要求后,将四周碴石清理洁净,立模板对沉淀池四周巷壁进行浇...
