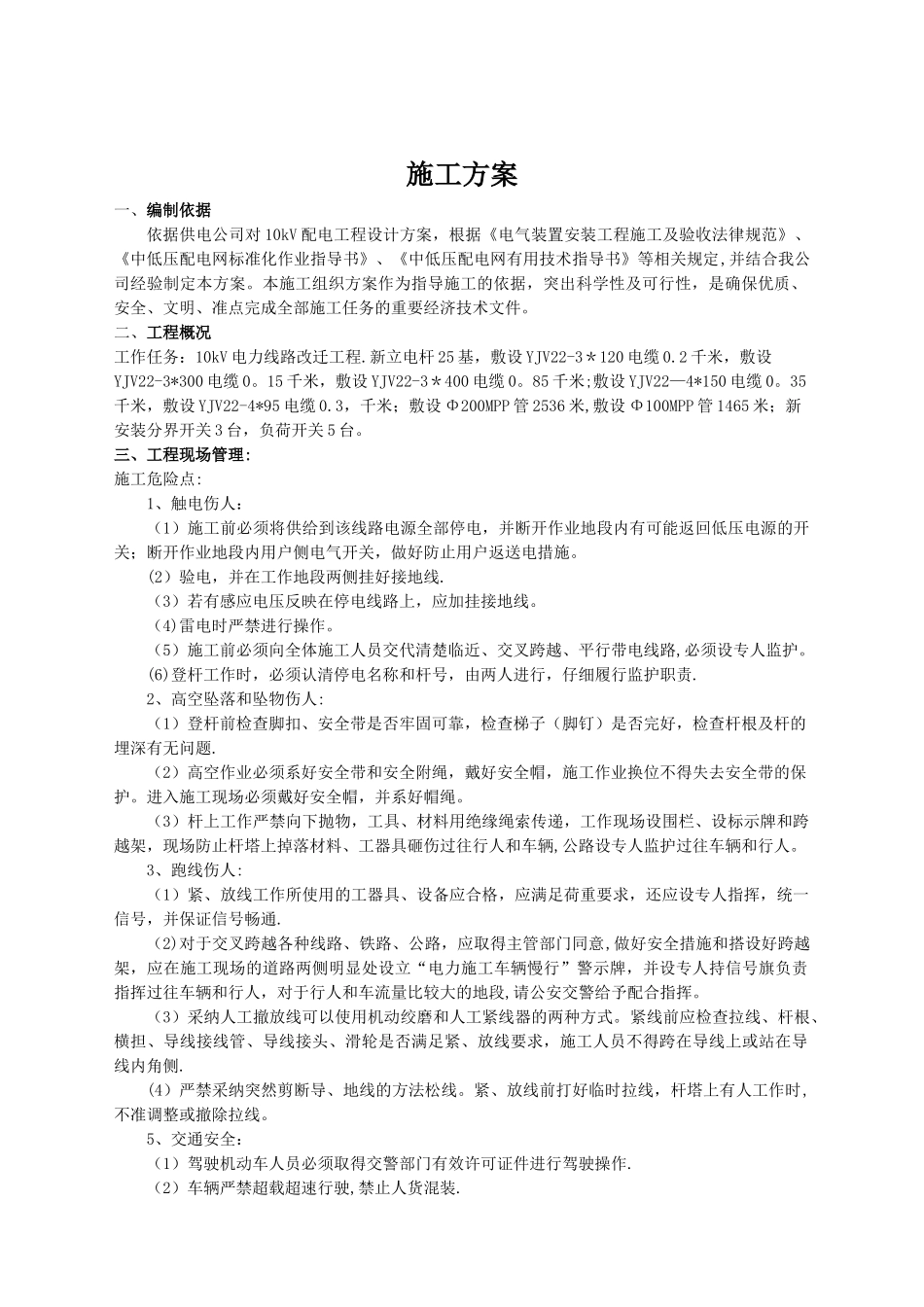

施 工 方 案10kV 电力线路改迁工程 编制: 审核: 批准:编制单位:有限公司二 0 一八年九月四日施工方案一、编制依据依据供电公司对 10kV 配电工程设计方案,根据《电气装置安装工程施工及验收法律规范》、《中低压配电网标准化作业指导书》、《中低压配电网有用技术指导书》等相关规定,并结合我公司经验制定本方案
本施工组织方案作为指导施工的依据,突出科学性及可行性,是确保优质、安全、文明、准点完成全部施工任务的重要经济技术文件

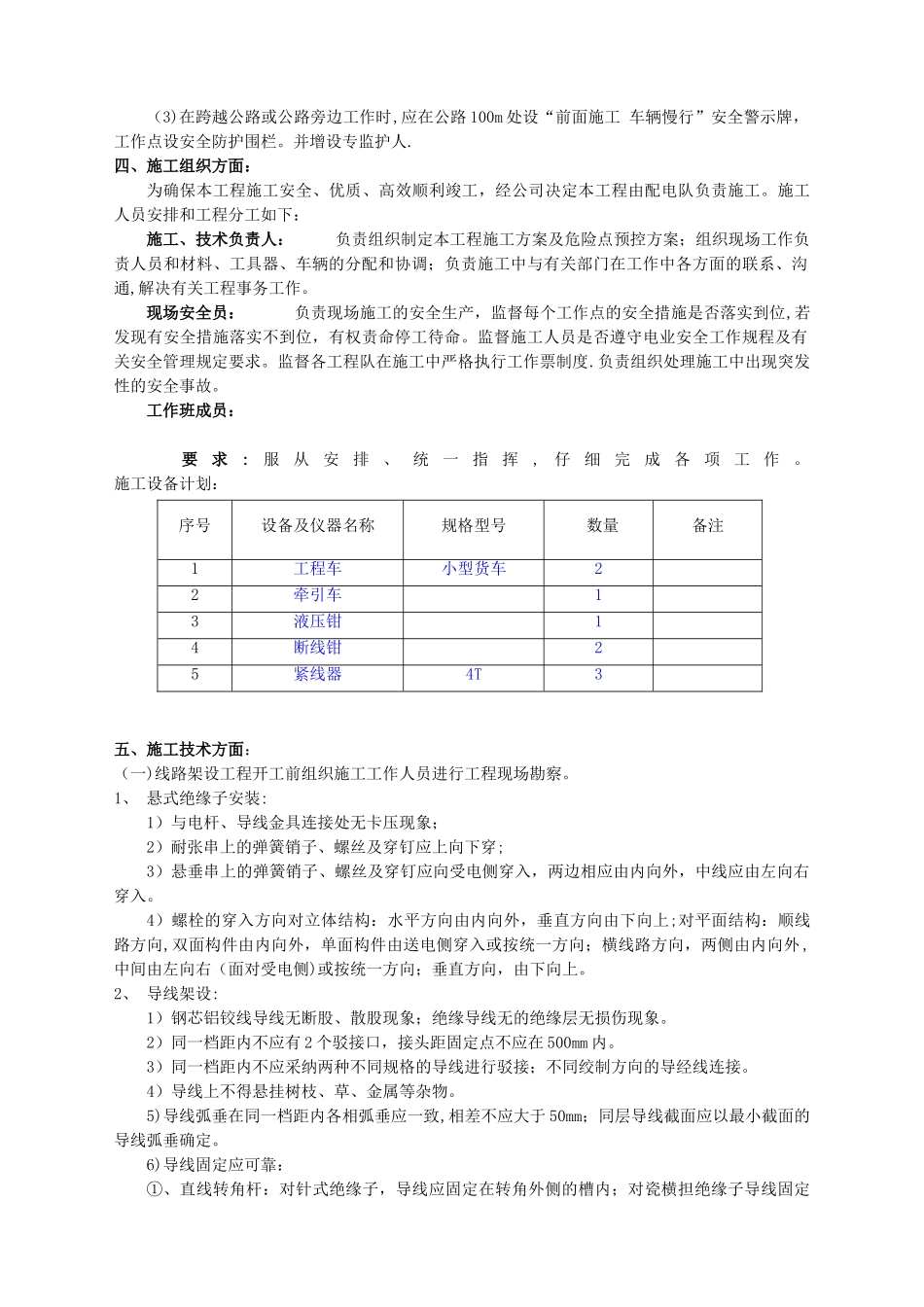

二、工程概况工作任务:10kV 电力线路改迁工程
新立电杆 25 基,敷设 YJV22-3*120 电缆 0
2 千米,敷设YJV22-3*300 电缆 0
15 千米,敷设 YJV22-3*400 电缆 0
85 千米;敷设 YJV22—4*150 电缆 0
35千米,敷设 YJV22-4*95 电缆 0
3,千米;敷设 Φ200MPP 管 2536 米,敷设 Φ100MPP 管 1465 米;新安装分界开关 3 台,负荷开关 5 台
三、工程现场管理:施工危险点:(6)登杆工作时,必须认清停电名称和杆号,由两人进行,仔细履行监护职责
2、高空坠落和坠物伤人:(3)杆上工作严禁向下抛物,工具、材料用绝缘绳索传递,工作现场设围栏、设标示牌和跨越架,现场防止杆塔上掉落材料、工器具砸伤过往行人和车辆,公路设专人监护过往车辆和行人
3、跑线伤人:(1)紧、放线工作所使用的工器具、设备应合格,应满足荷重要求,还应设专人指挥,统一信号,并保证信号畅通
(2)对于交叉跨越各种线路、铁路、公路,应取得主管部门同意,做好安全措施和搭设好跨越架,应在施工现场的道路两侧明显处设立“电力施工车辆慢行”警示牌,并设专人持信号旗负责指挥过往车辆和行人,对于行人和车流量比较大的地段,请公安交警给予配合指挥
(3)采纳人工撤放线可以使用机动绞磨和人工紧线器的两种方式
