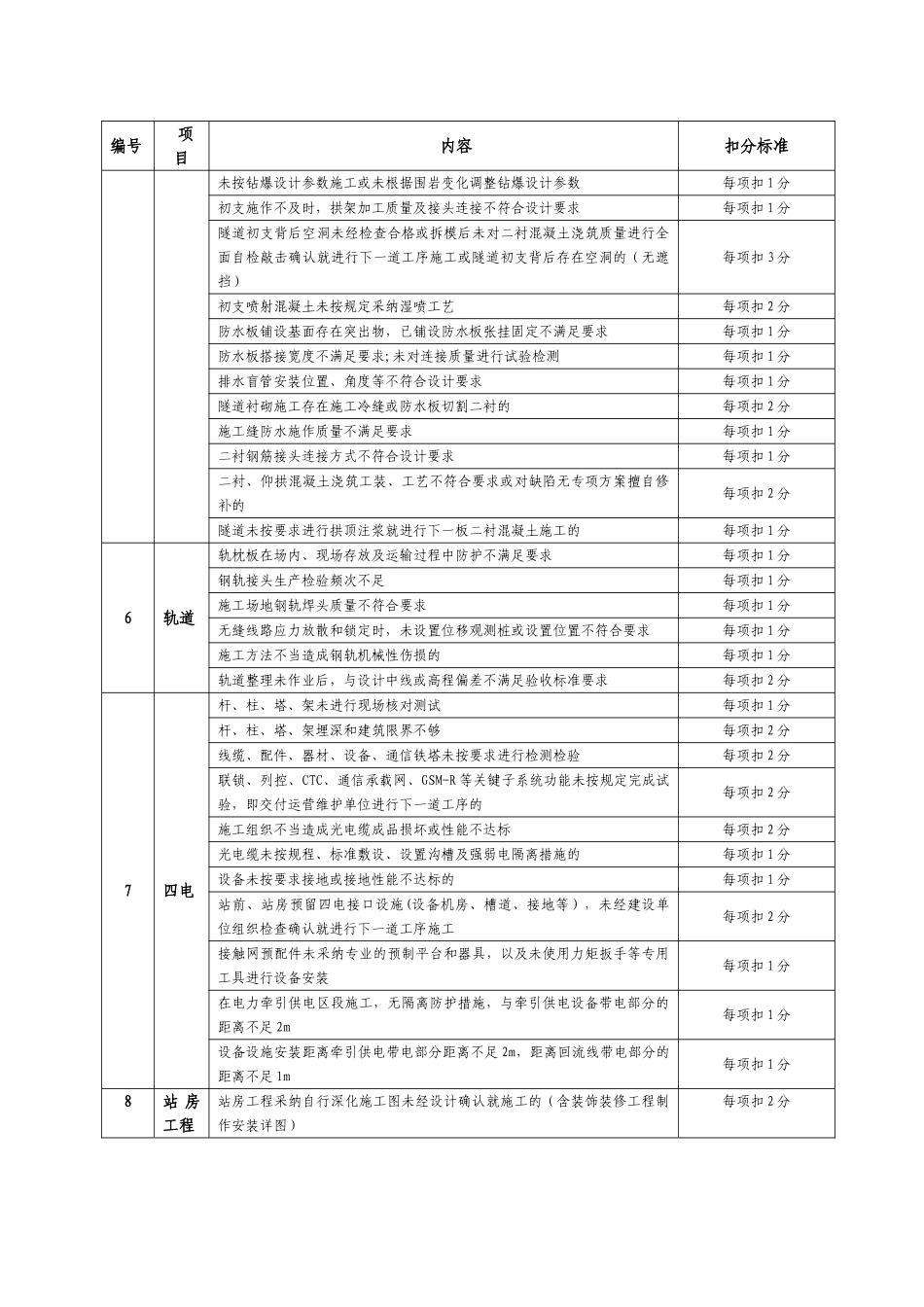

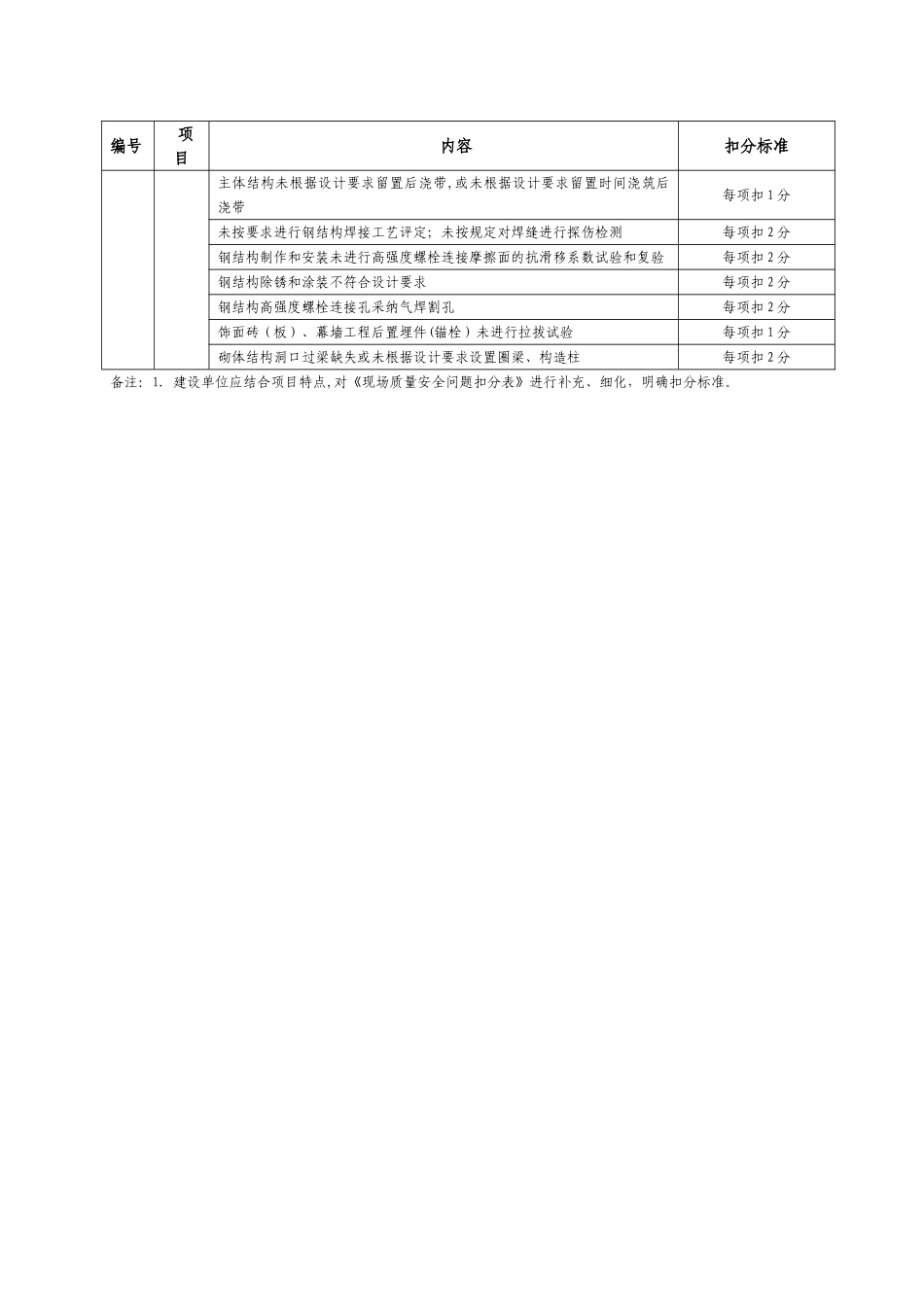

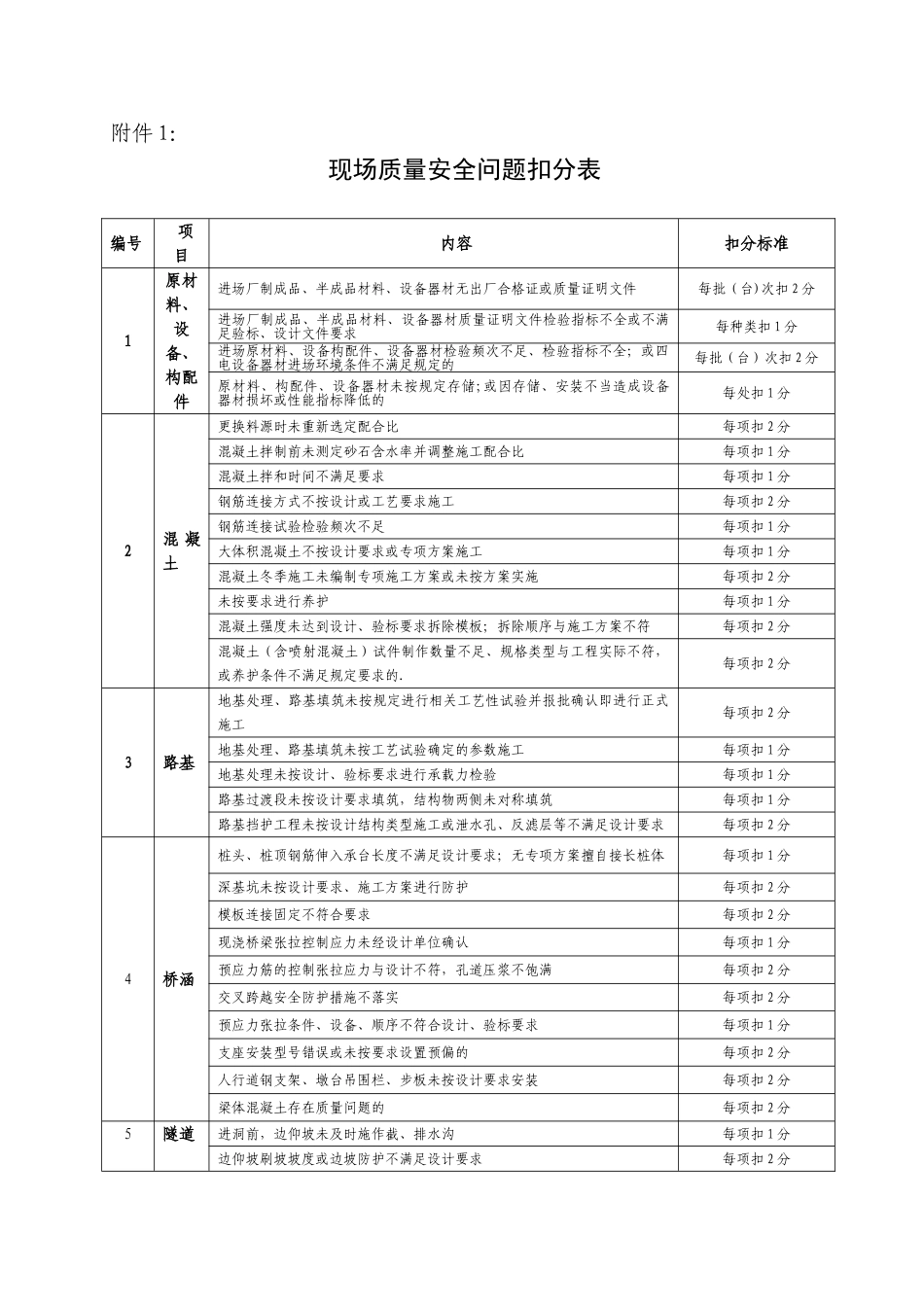

附件 1:现场质量安全问题扣分表编号项目内容扣分标准1原材料、设备、构配件进场厂制成品、半成品材料、设备器材无出厂合格证或质量证明文件每批(台)次扣 2 分进场厂制成品、半成品材料、设备器材质量证明文件检验指标不全或不满足验标、设计文件要求每种类扣 1 分进场原材料、设备构配件、设备器材检验频次不足、检验指标不全;或四电设备器材进场环境条件不满足规定的 每批(台)次扣 2 分原材料、构配件、设备器材未按规定存储;或因存储、安装不当造成设备器材损坏或性能指标降低的每处扣 1 分2混 凝土更换料源时未重新选定配合比每项扣 2 分混凝土拌制前未测定砂石含水率并调整施工配合比每项扣 1 分混凝土拌和时间不满足要求每项扣 1 分钢筋连接方式不按设计或工艺要求施工每项扣 2 分钢筋连接试验检验频次不足每项扣 1 分大体积混凝土不按设计要求或专项方案施工每项扣 1 分混凝土冬季施工未编制专项施工方案或未按方案实施每项扣 2 分未按要求进行养护每项扣 1 分混凝土强度未达到设计、验标要求拆除模板;拆除顺序与施工方案不符每项扣 2 分混凝土(含喷射混凝土)试件制作数量不足、规格类型与工程实际不符,或养护条件不满足规定要求的.每项扣 2 分3路基地基处理、路基填筑未按规定进行相关工艺性试验并报批确认即进行正式施工每项扣 2 分地基处理、路基填筑未按工艺试验确定的参数施工每项扣 1 分地基处理未按设计、验标要求进行承载力检验每项扣 1 分路基过渡段未按设计要求填筑,结构物两侧未对称填筑每项扣 1 分路基挡护工程未按设计结构类型施工或泄水孔、反滤层等不满足设计要求每项扣 2 分4桥涵桩头、桩顶钢筋伸入承台长度不满足设计要求;无专项方案擅自接长桩体每项扣 1 分深基坑未按设计要求、施工方案进行防护每项扣 2 分模板连接固定不符合要求每项扣 2 分现浇桥梁张拉控制应力未经设计单位确认每项扣 1 分预应力筋的控制张拉应力与设计不符,孔道压浆不饱满每项扣 2 分交叉跨越安全防护措施不落实每项扣 2 分预应力张拉条件、设备、顺序不符合设计、验标要求每项扣 1 分支座安装型号错误或未按要求设置预偏的每项扣 2 分人行道钢支架、墩台吊围栏、步板未按设计要求安装每项扣 2 分梁体混凝土存在质量问题的每项扣 2 分5隧道进洞前,边仰坡未及时施作截、排水沟每项扣 1 分边仰坡刷坡坡度或边坡防护不满足设计要求每项扣 2 分编号项目内容扣分标准未按...
