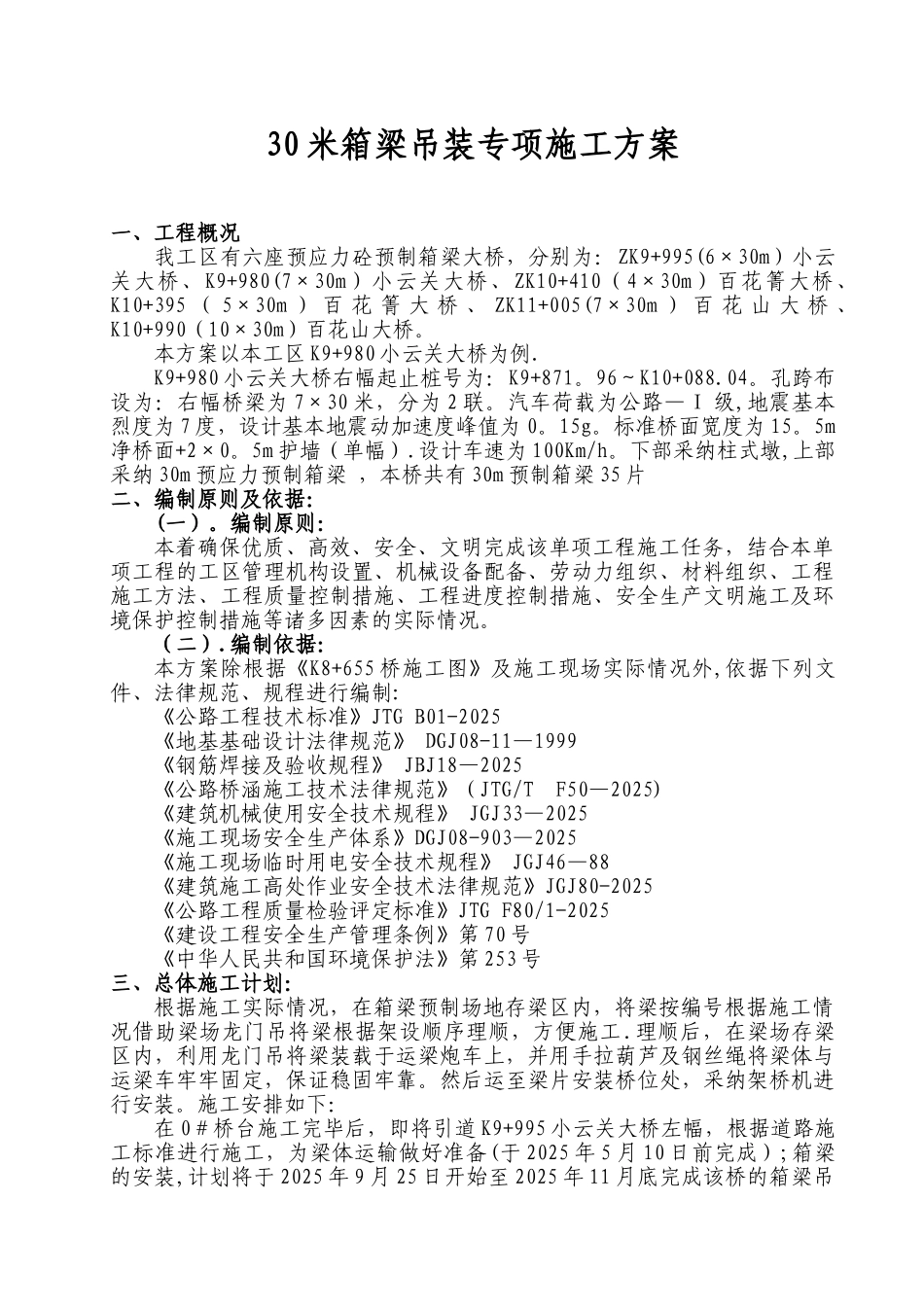

30 米箱梁吊装专项施工方案一、工程概况我工区有六座预应力砼预制箱梁大桥,分别为:ZK9+995(6×30m)小云关大桥、K9+980(7×30m)小云关大桥、ZK10+410(4×30m)百花箐大桥、K10+395 ( 5×30m ) 百 花 箐 大 桥 、 ZK11+005(7×30m ) 百 花 山 大 桥 、K10+990(10×30m)百花山大桥
本方案以本工区 K9+980 小云关大桥为例
K9+980 小云关大桥右幅起止桩号为:K9+871
96~K10+088
孔跨布设为:右幅桥梁为 7×30 米,分为 2 联
汽车荷载为公路—Ι 级,地震基本烈度为 7 度,设计基本地震动加速度峰值为 0
标准桥面宽度为 15
5m净桥面+2×0
5m 护墙(单幅)
设计车速为 100Km/h
下部采纳柱式墩,上部采纳 30m 预应力预制箱梁 ,本桥共有 30m 预制箱梁 35 片二、编制原则及依据: (一)
编制原则:本着确保优质、高效、安全、文明完成该单项工程施工任务,结合本单项工程的工区管理机构设置、机械设备配备、劳动力组织、材料组织、工程施工方法、工程质量控制措施、工程进度控制措施、安全生产文明施工及环境保护控制措施等诸多因素的实际情况
编制依据:本方案除根据《K8+655 桥施工图》及施工现场实际情况外,依据下列文件、法律规范、规程进行编制:《公路工程技术标准》JTG B01-2025《地基基础设计法律规范》 DGJ08-11—1999《钢筋焊接及验收规程》 JBJ18—2025《公路桥涵施工技术法律规范》(JTG/T F50—2025)《建筑机械使用安全技术规程》 JGJ33—2025《施工现场安全生产体系》DGJ08-903—2025《施工现场临时用电安全技术规程》 JGJ46—88《建筑施工高处作业安全技术法律规范》JGJ80-20
