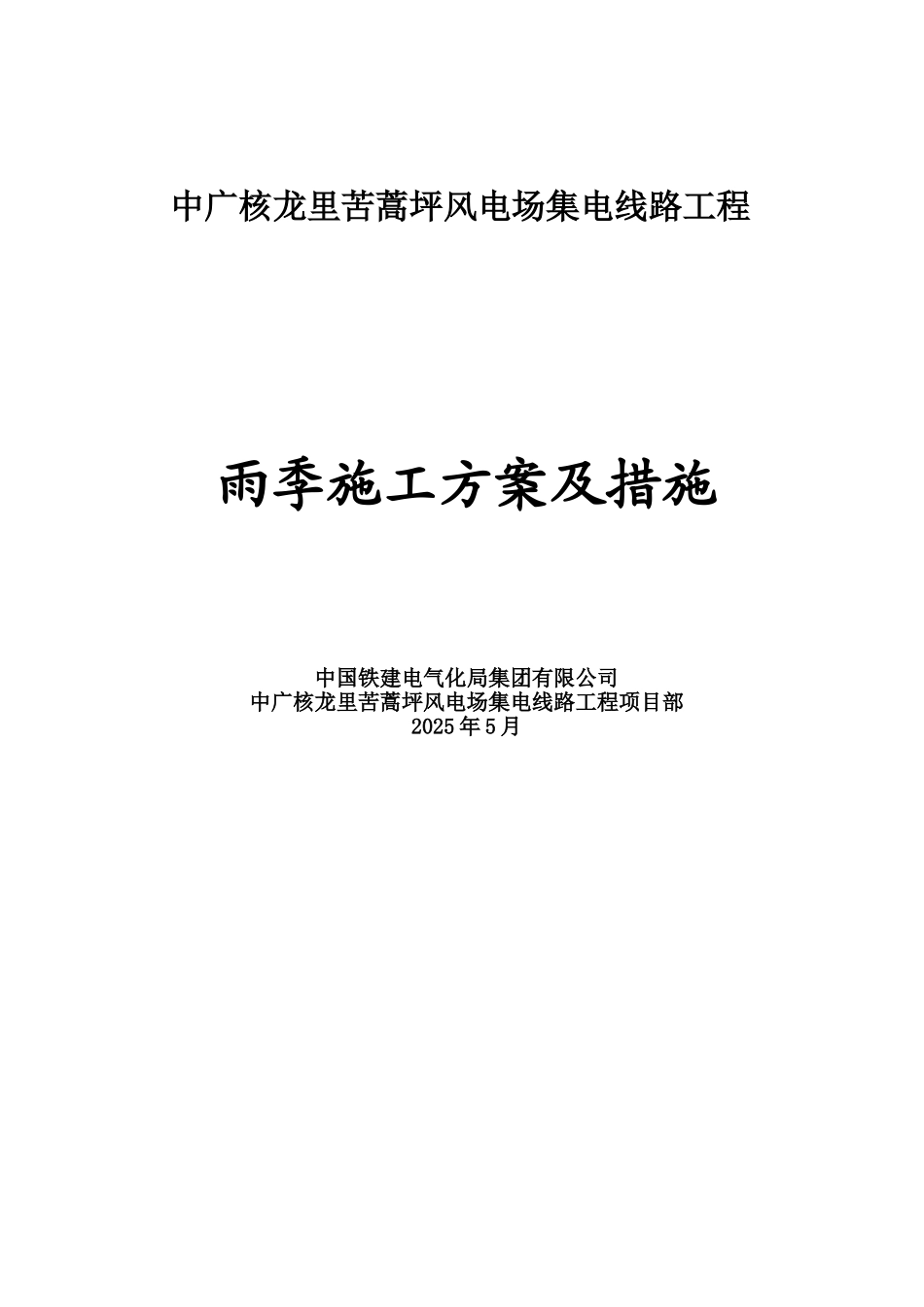

中广核龙里苦蒿坪风电场集电线路工程雨季施工方案及措施中国铁建电气化局集团有限公司中广核龙里苦蒿坪风电场集电线路工程项目部2025 年 5 月批准:审核:编制:一、编制目的及原则。.。..。。。。。..。....... 。... 。。..。.。。。....。. 1 二、工程概况 ..。..。。。。.。。。... 。..。..。..。。..。.。... 。。.。。.。。. 1 三、雨季施工原则... 。。。.。... 。..。。。。..。。... 。.。.。。..。.。... 。。。 1 四、雨季施工准备工作。.。。.。。。。。..。。.。.....。。。。。。..。。。... 。.. 2 五、雨季施工技术措施..。.。..。。。.....。。。。。...... 。。。。... 。。。.. 4 六、雨季施工机械设备保护措施.。。..。。。。.。。。。。....。。..。..。。。. 6 七、雨季施工安全保证措施..。。。.。..。。。..。.......... 。..。..... 6 一、前言根据本地区水文情况及历年汛期趋势,降水期为6月下旬至9月,而大雨主要集中在“七下八上”期间。伴随雨季的来临,针对本项目工期非常紧,且涉及各分部分项面比较广,雨季施工任务繁重等情况,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,要求我们必须从思想上、组织上、措施上、物资上尽早做好充分准备,并做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,项目部特组织制定《雨季施工技术措施及安全保证措施》,各施工班组结合所施工的具体情况仔细遵照本方案督促、检查和执行。二、工程概况: 本工程为中广核龙里苦蒿坪风电场集电线路工程施工.龙里五期苦蒿坪风电场位于贵州省黔南布依族苗族自治州龙里县境内,与龙里县城距离约30km ,场区地面高程1570m~1740m.场区东南方向有省道S309 经过,北有贵新高速、国道G210和黔桂线铁路,西有省道S101 ,场外交通条件良好。场内安装25台单机容量为2。5MW 的风力发电机组,装机容量50MW 。风电场内集电线路共分为3组,采纳电缆与架空线相结合的方式。风电场的通信线(OPGW 光缆)的敷设方式与35kV 集电线路敷设方式一致,即箱变高压侧采纳光缆埋地再接至架空线路杆塔上。GYTA53直埋电缆敷设方式与35kV 直埋电缆敷设方式一致.三、雨季施工原则1、雨季施工总的原则是做好排水、挡水、防水工作,总的要求野外施工小雨不间断,大雨期间暂停施工,大雨、暴雨过后能迅速恢复施工。2、对不适宜雨季施工的工程要提前或暂停安排,尤其基础浇制必须在雨季到来之前施工...
