X029 府金线中原大道至 G207 段改造工程(伊滨区 段) (K1+100~K1+220) 填方路基 4%石灰土试验段总结河南海滨路桥建筑工程有限责任公司X029 府金线改造工程项目部 2025 年 11 月 10 日目 录一、工程概况二、试验段施工组织三、确定施工工艺3

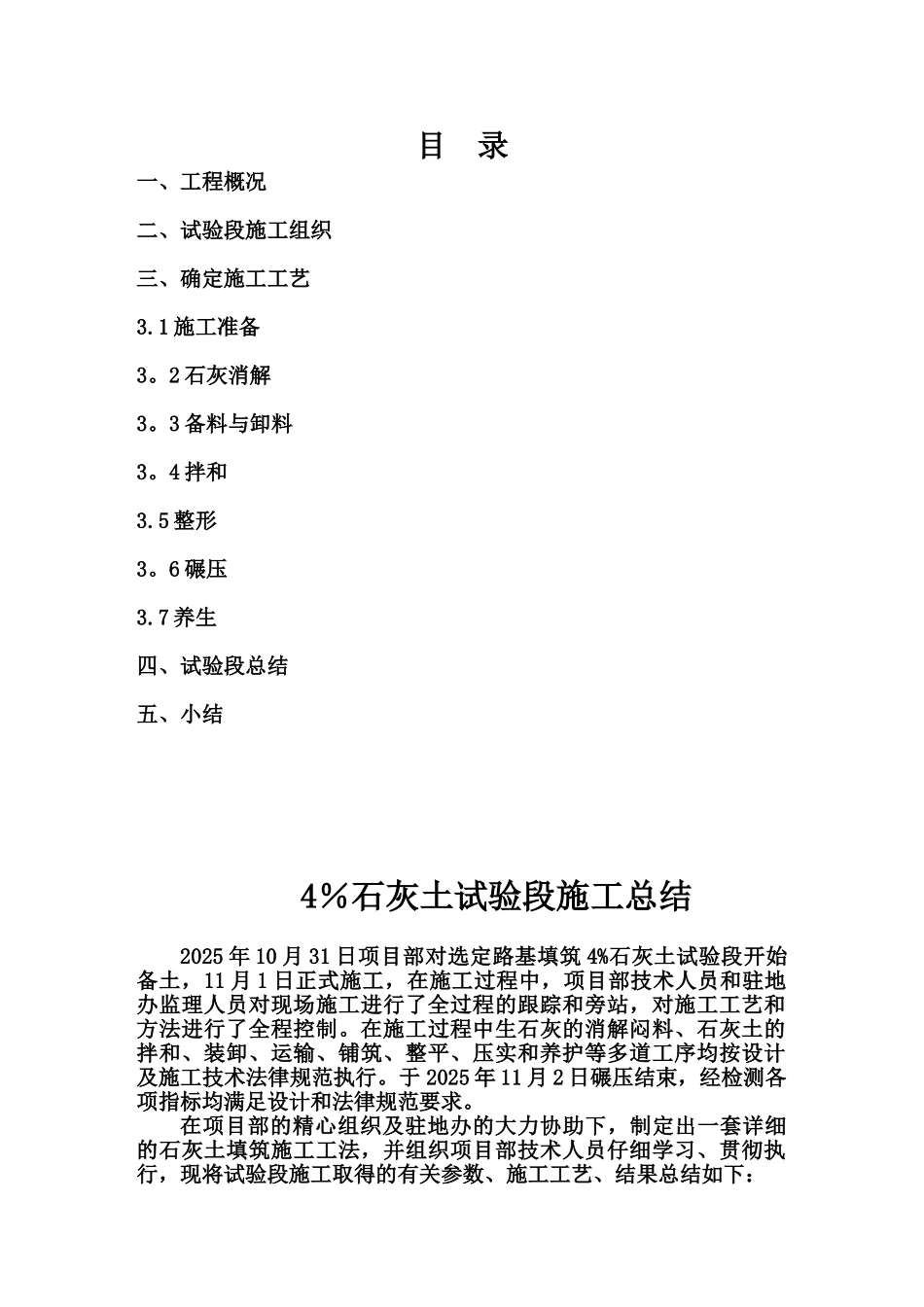

1 施工准备3
2 石灰消解3
3 备料与卸料3
7 养生四、试验段总结五、小结4%石灰土试验段施工总结2025 年 10 月 31 日项目部对选定路基填筑 4%石灰土试验段开始备土,11 月 1 日正式施工,在施工过程中,项目部技术人员和驻地办监理人员对现场施工进行了全过程的跟踪和旁站,对施工工艺和方法进行了全程控制
在施工过程中生石灰的消解闷料、石灰土的拌和、装卸、运输、铺筑、整平、压实和养护等多道工序均按设计及施工技术法律规范执行
于 2025 年 11 月 2 日碾压结束,经检测各项指标均满足设计和法律规范要求

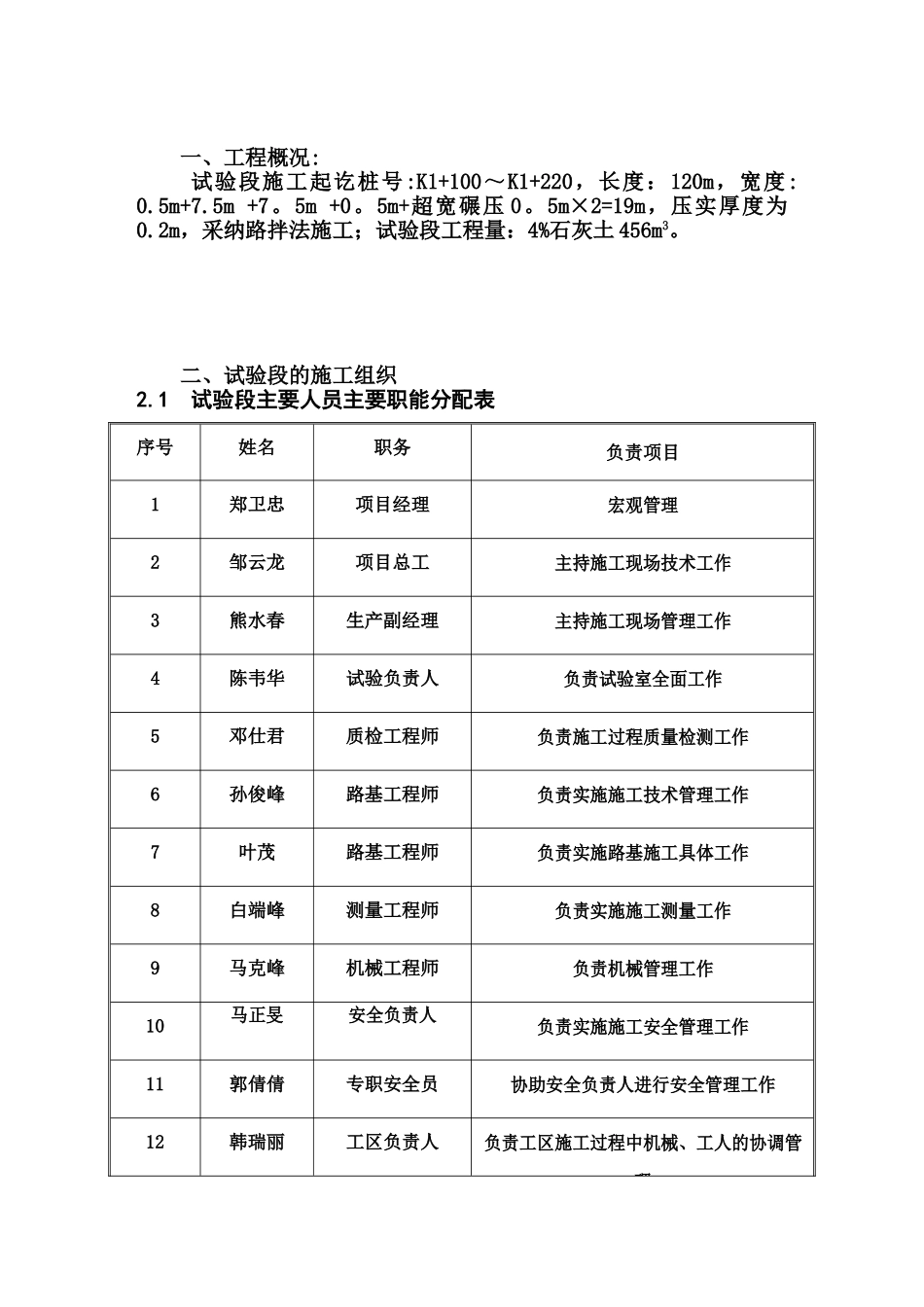

在项目部的精心组织及驻地办的大力协助下,制定出一套详细的石灰土填筑施工工法,并组织项目部技术人员仔细学习、贯彻执行,现将试验段施工取得的有关参数、施工工艺、结果总结如下:一、工程概况:试验段施工起讫桩号:K1+100~K1+220,长度:120m,宽度:0
