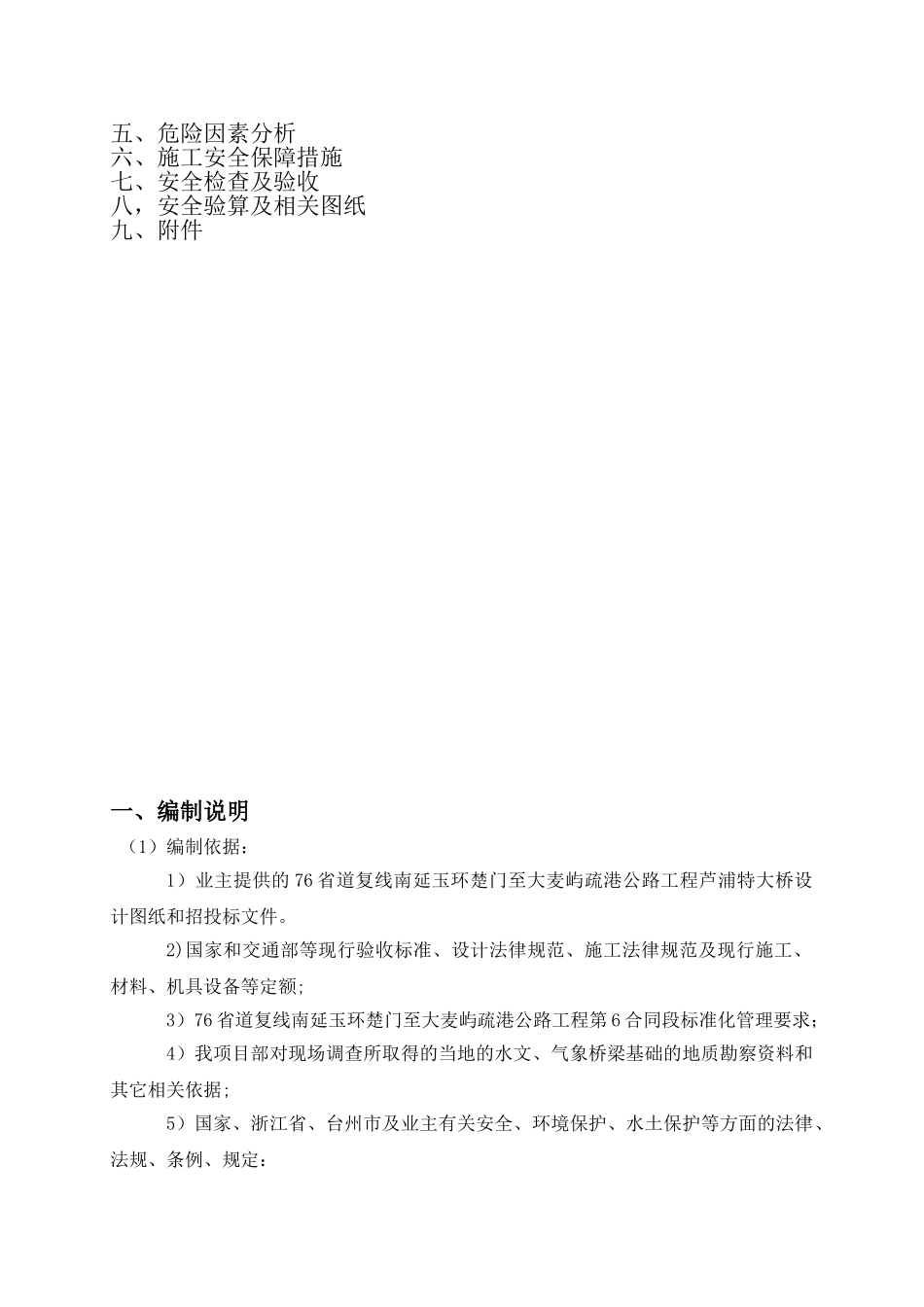

76 省道南延玉环楚门至大麦屿疏港公路工程第 6 项目部架桥机架设 40 米 T 梁安全专项施工方案宁波交通工程建设集团有限公司76 省道复线南延至大麦屿工程第 6 项目部2013 年 11 月 29 日目 录一、编制说明二、工程概况三、施工工艺四、施工计划五、危险因素分析六、施工安全保障措施七、安全检查及验收 八,安全验算及相关图纸九、附件一、编制说明 (1)编制依据:1)业主提供的 76 省道复线南延玉环楚门至大麦屿疏港公路工程芦浦特大桥设计图纸和招投标文件
2)国家和交通部等现行验收标准、设计法律规范、施工法律规范及现行施工、材料、机具设备等定额;3)76 省道复线南延玉环楚门至大麦屿疏港公路工程第 6 合同段标准化管理要求;4)我项目部对现场调查所取得的当地的水文、气象桥梁基础的地质勘察资料和其它相关依据;5)国家、浙江省、台州市及业主有关安全、环境保护、水土保护等方面的法律、法规、条例、规定:①、《建设工程安全生产管理条例》②、《建筑机械使用安全技术规程》(JGJ33-2001)③、《公路桥涵施工技术法律规范》(JTG/TF50—2025)④、《公路工程质量检验评定标准》(JTG F80/1—2025)⑤、《公路工程施工安全技术规程》(JTJ076—95)⑥、《起重机械安全规程》 GB6067-2025⑦、《起重设备安装工程施工及验收法律规范》 GB50278—2025⑧、《起重机试验法律规范和程序》GB5905—86⑨、《浙江省公路水运危险性较大分部分项工程安全专项施工方案管理办法》(试行)⑩、《建筑工程施工重大危险源辨识与控制》(2)编制目的制定合理的施工工艺、施工进度计划和有效的施工工序和方法,用于指导 40 米 T梁安装施工现场安全施工
加强安全生产管理,牢固树立“安全第一、预防为主、综合治理”的方针,坚持做到“安全生产、警钟长鸣”,使全体施工人员严守安全
