电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

BA系统调试和检测

BA系统调试和检测_第1页
1/8
BA系统调试和检测_第2页
2/8
BA系统调试和检测_第3页
3/8

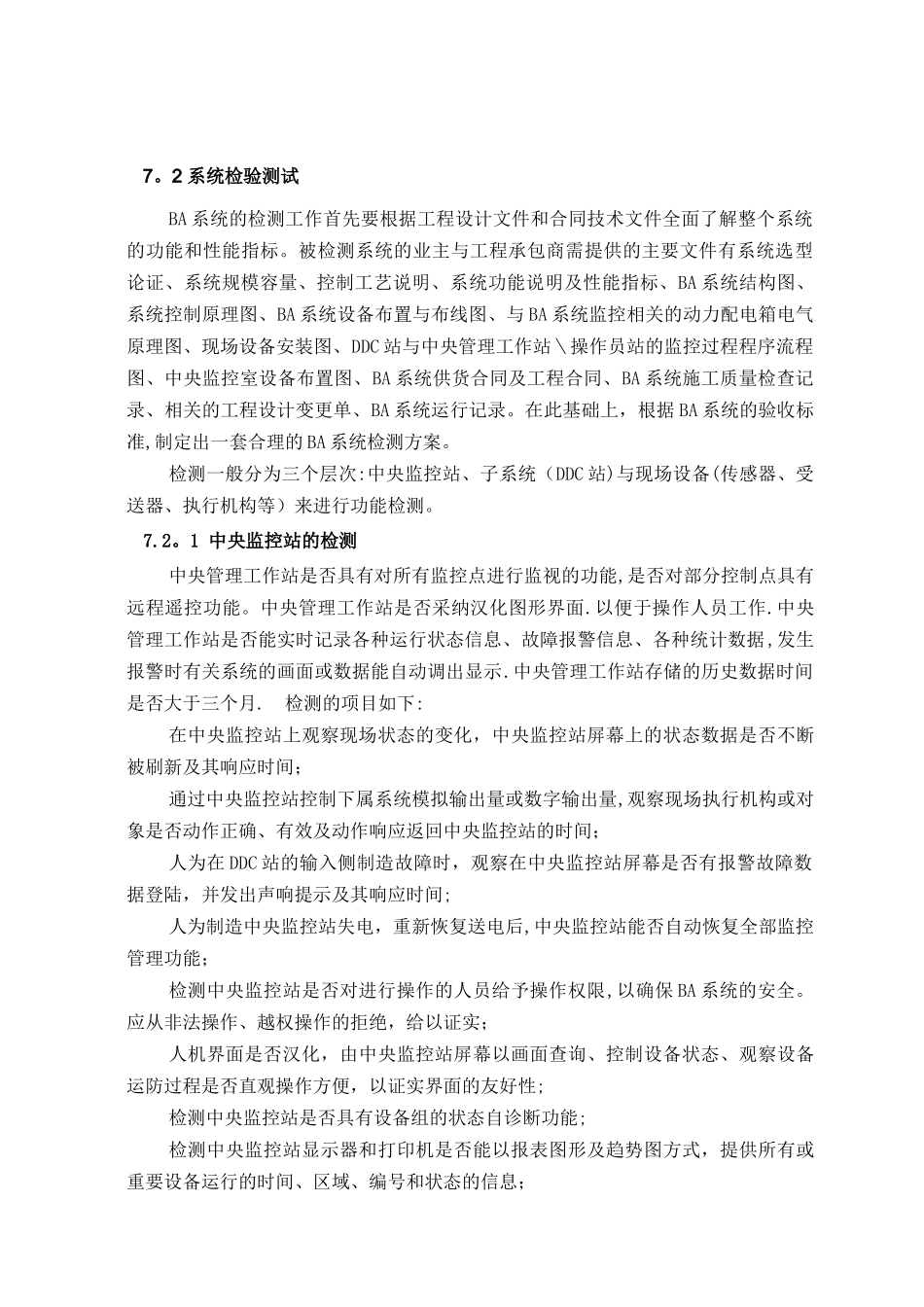

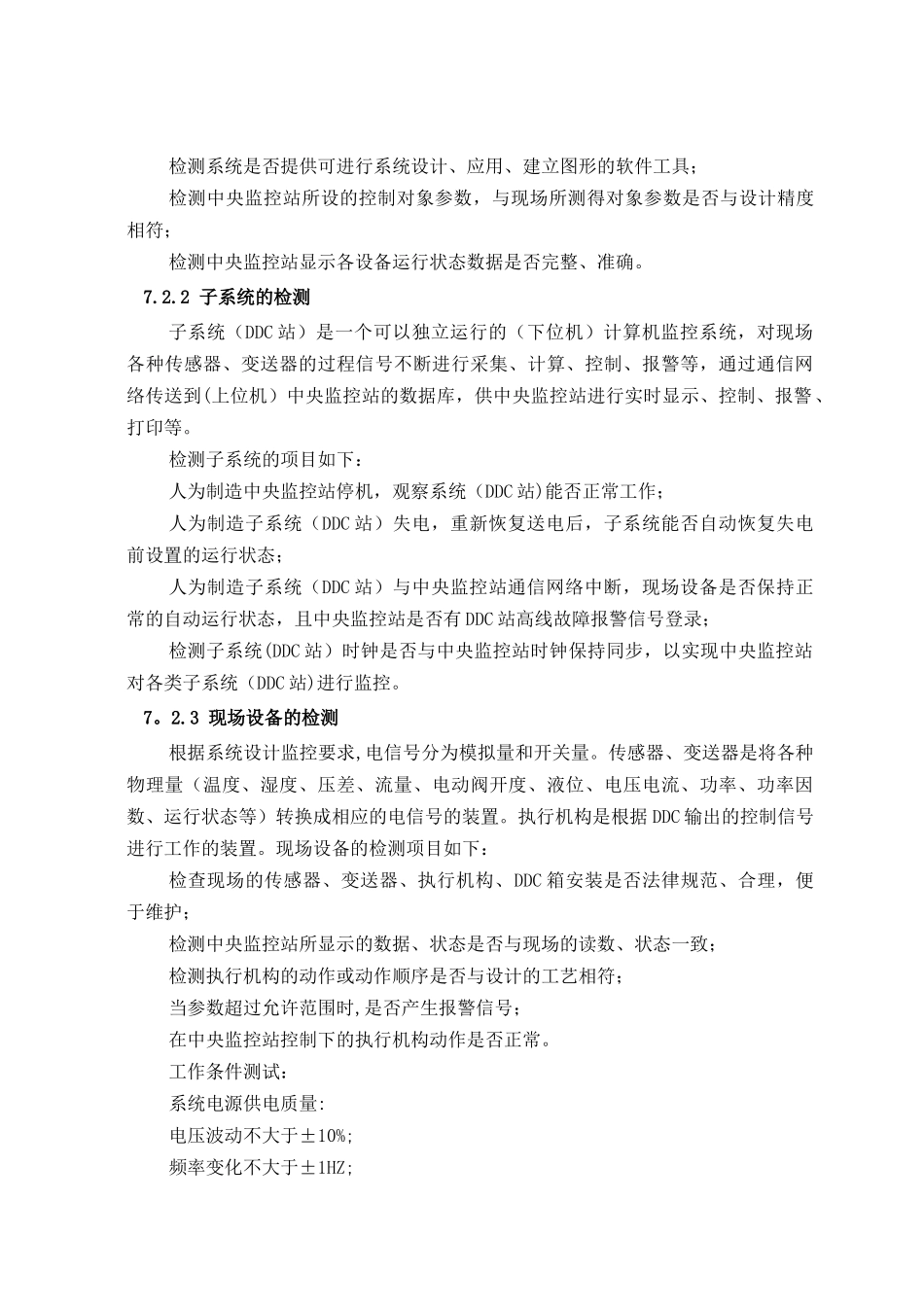

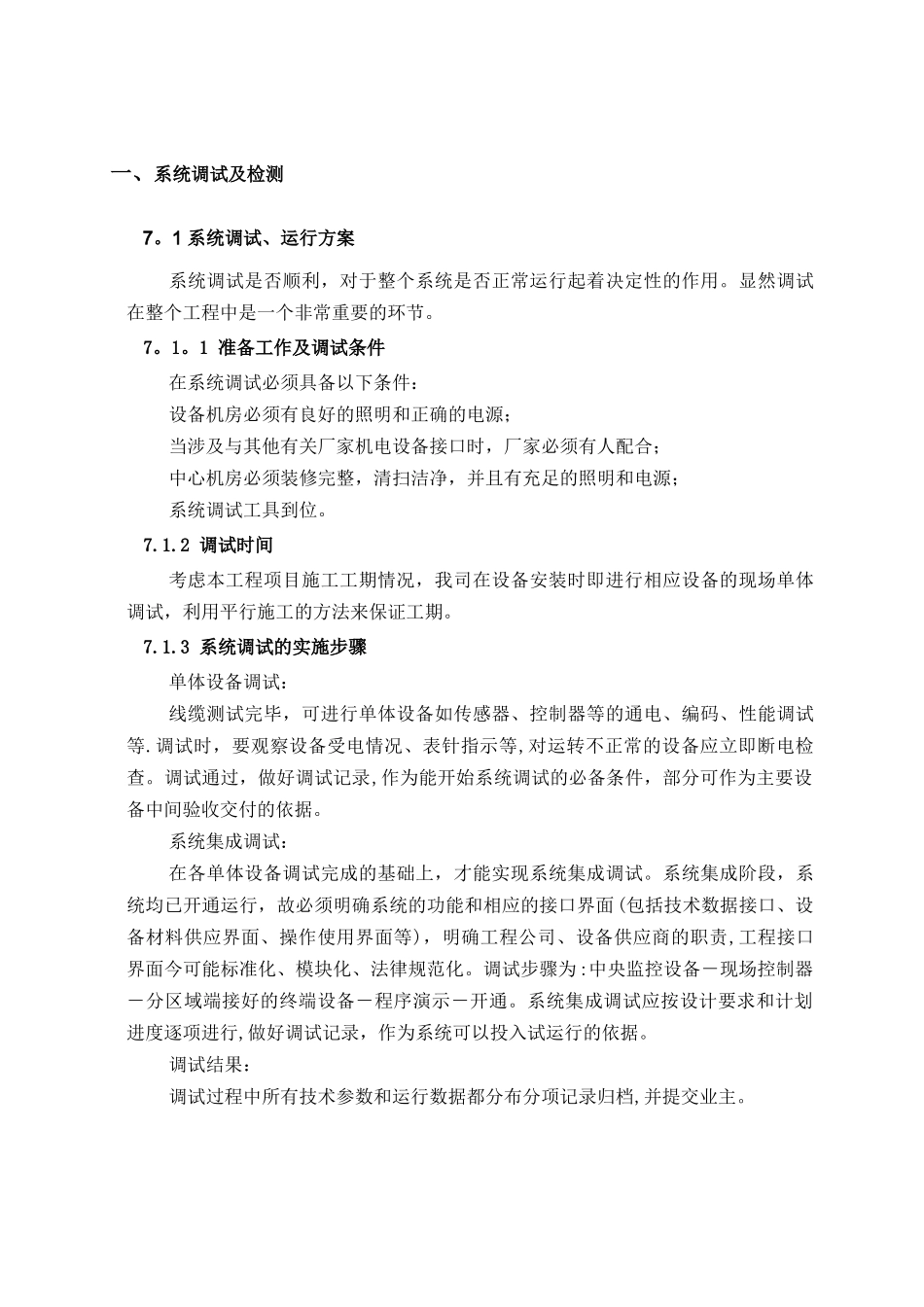

一、系统调试及检测7。1 系统调试、运行方案系统调试是否顺利,对于整个系统是否正常运行起着决定性的作用。显然调试在整个工程中是一个非常重要的环节。7。1。1 准备工作及调试条件在系统调试必须具备以下条件: 设备机房必须有良好的照明和正确的电源;当涉及与其他有关厂家机电设备接口时,厂家必须有人配合;中心机房必须装修完整,清扫洁净,并且有充足的照明和电源;系统调试工具到位。7.1.2 调试时间考虑本工程项目施工工期情况,我司在设备安装时即进行相应设备的现场单体调试,利用平行施工的方法来保证工期。7.1.3 系统调试的实施步骤单体设备调试:线缆测试完毕,可进行单体设备如传感器、控制器等的通电、编码、性能调试等.调试时,要观察设备受电情况、表针指示等,对运转不正常的设备应立即断电检查。调试通过,做好调试记录,作为能开始系统调试的必备条件,部分可作为主要设备中间验收交付的依据。系统集成调试:在各单体设备调试完成的基础上,才能实现系统集成调试。系统集成阶段,系统均已开通运行,故必须明确系统的功能和相应的接口界面(包括技术数据接口、设备材料供应界面、操作使用界面等),明确工程公司、设备供应商的职责,工程接口界面今可能标准化、模块化、法律规范化。调试步骤为:中央监控设备-现场控制器-分区域端接好的终端设备-程序演示-开通。系统集成调试应按设计要求和计划进度逐项进行,做好调试记录,作为系统可以投入试运行的依据。调试结果:调试过程中所有技术参数和运行数据都分布分项记录归档,并提交业主。7。2 系统检验测试BA 系统的检测工作首先要根据工程设计文件和合同技术文件全面了解整个系统的功能和性能指标。被检测系统的业主与工程承包商需提供的主要文件有系统选型论证、系统规模容量、控制工艺说明、系统功能说明及性能指标、BA 系统结构图、系统控制原理图、BA 系统设备布置与布线图、与 BA 系统监控相关的动力配电箱电气原理图、现场设备安装图、DDC 站与中央管理工作站\操作员站的监控过程程序流程图、中央监控室设备布置图、BA 系统供货合同及工程合同、BA 系统施工质量检查记录、相关的工程设计变更单、BA 系统运行记录。在此基础上,根据 BA 系统的验收标准,制定出一套合理的 BA 系统检测方案。检测一般分为三个层次:中央监控站、子系统(DDC 站)与现场设备(传感器、受送器、执行机构等)来进行功能检测。7.2。1 中央监控站的检测中央管理工作站是否具有对所...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

BA系统调试和检测

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
