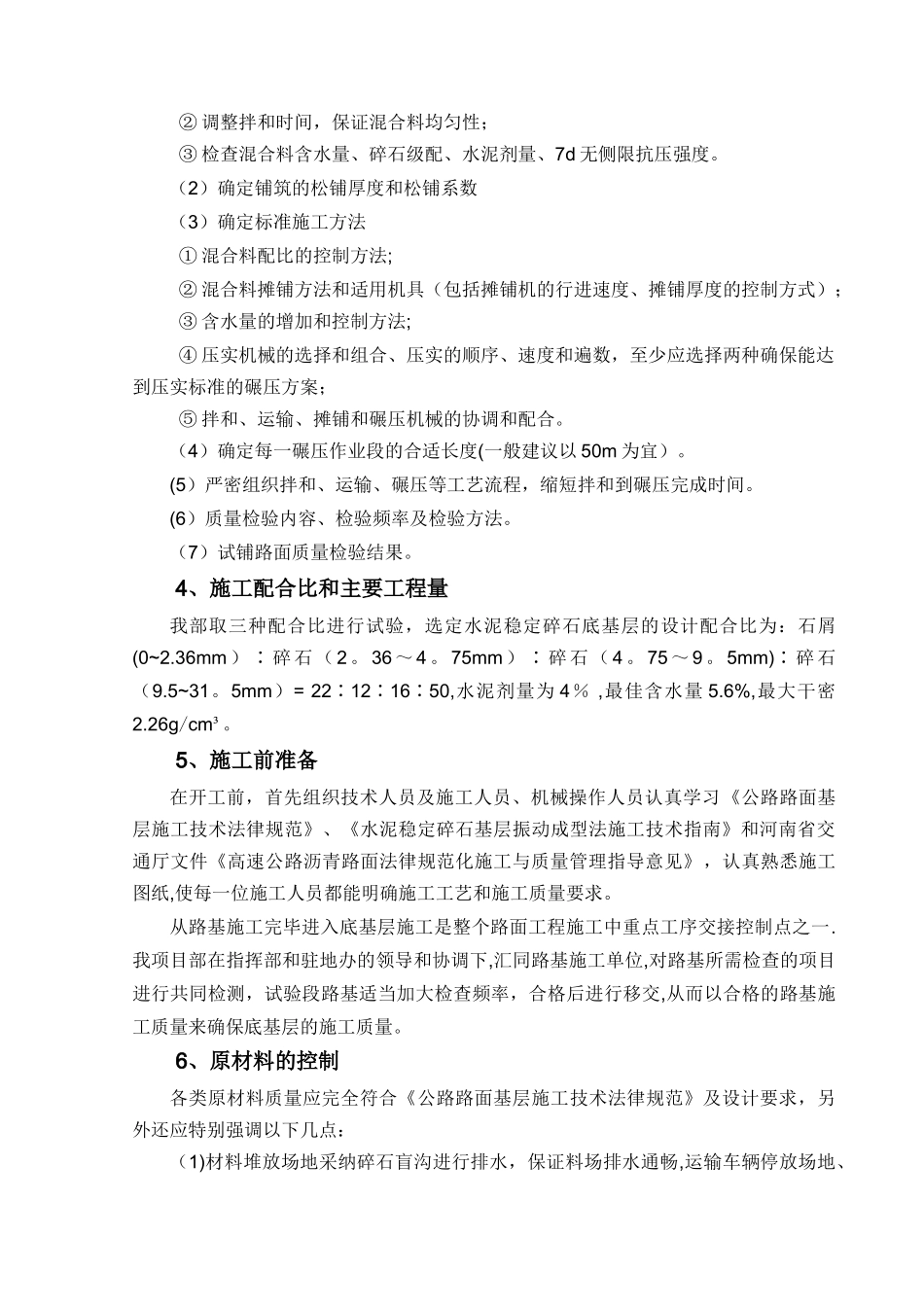

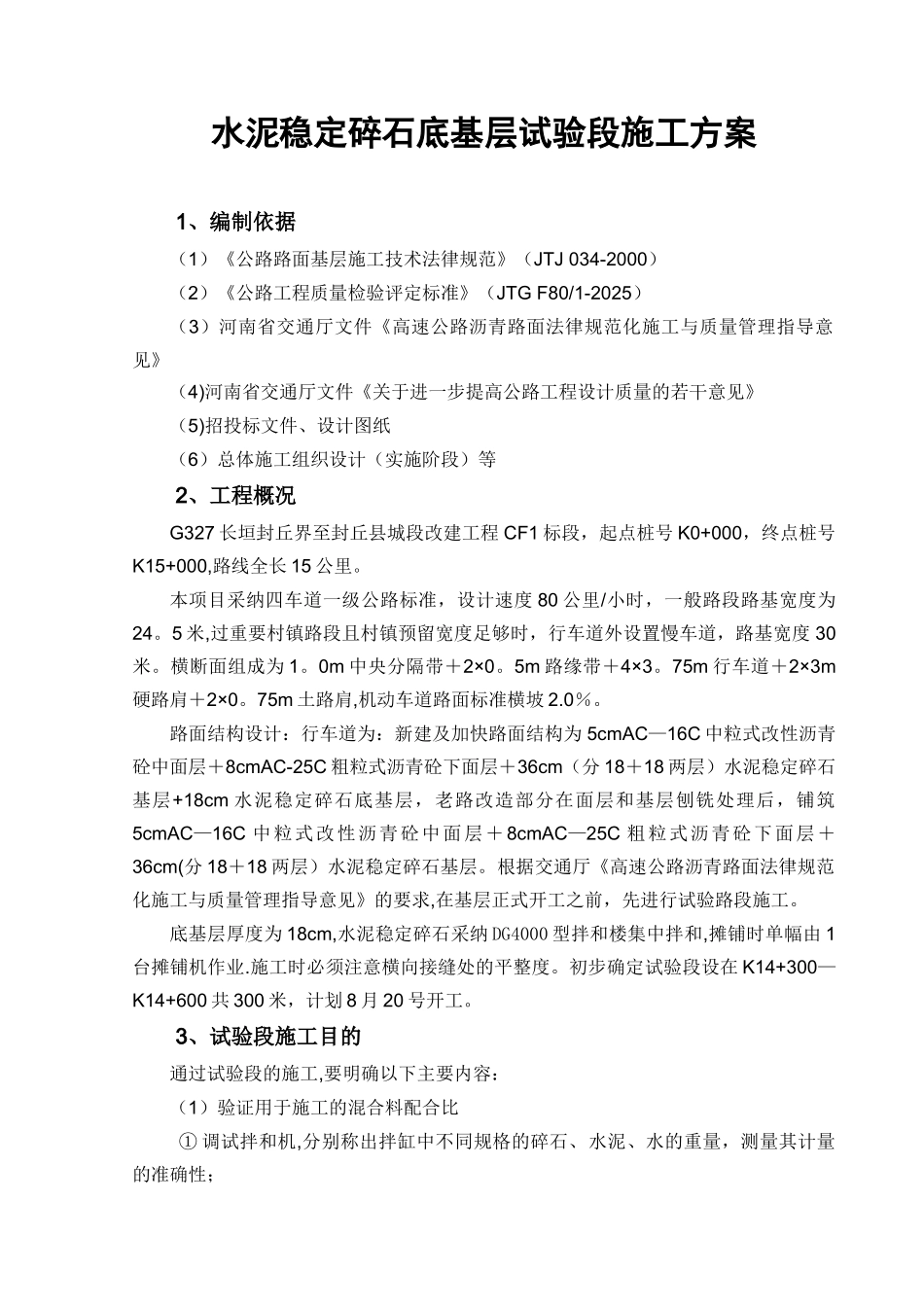

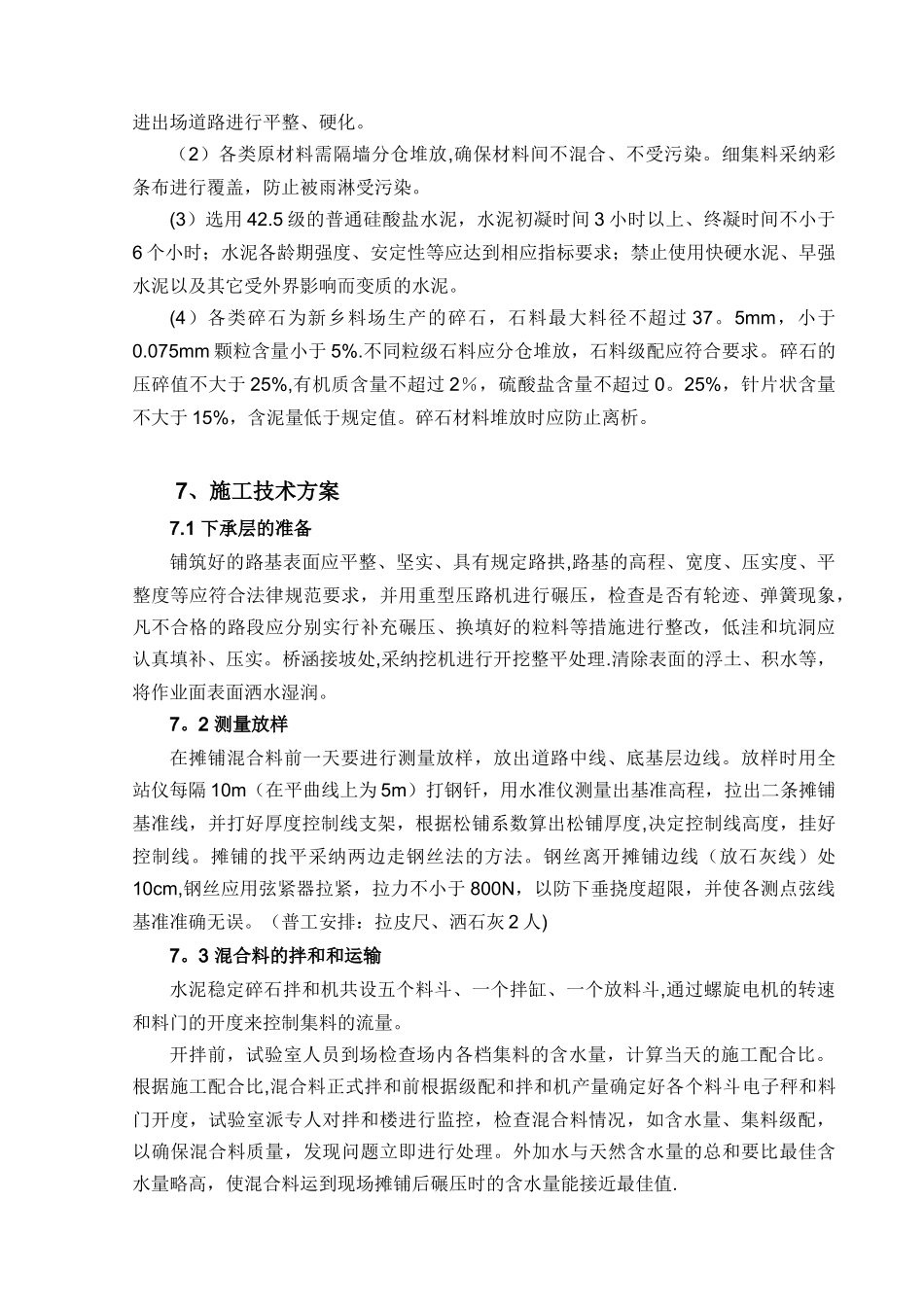

水泥稳定碎石底基层试验段施工方案1、编制依据(1)《公路路面基层施工技术法律规范》(JTJ 034-2000)(2)《公路工程质量检验评定标准》(JTG F80/1-2025)(3)河南省交通厅文件《高速公路沥青路面法律规范化施工与质量管理指导意见》(4)河南省交通厅文件《关于进一步提高公路工程设计质量的若干意见》(5)招投标文件、设计图纸(6)总体施工组织设计(实施阶段)等2、工程概况G327 长垣封丘界至封丘县城段改建工程 CF1 标段,起点桩号 K0+000,终点桩号K15+000,路线全长 15 公里
本项目采纳四车道一级公路标准,设计速度 80 公里/小时,一般路段路基宽度为24
5 米,过重要村镇路段且村镇预留宽度足够时,行车道外设置慢车道,路基宽度 30米
横断面组成为 1
0m 中央分隔带+2×0
5m 路缘带+4×3
75m 行车道+2×3m硬路肩+2×0
75m 土路肩,机动车道路面标准横坡 2
路面结构设计:行车道为:新建及加快路面结构为 5cmAC—16C 中粒式改性沥青砼中面层+8cmAC-25C 粗粒式沥青砼下面层+36cm(分 18+18 两层)水泥稳定碎石基层+18cm 水泥稳定碎石底基层,老路改造部分在面层和基层刨铣处理后,铺筑5cmAC—16C 中粒式改性沥青砼中面层+8cmAC—25C 粗粒式沥青砼下面层+36cm(分 18+18 两层)水泥稳定碎石基层
根据交通厅《高速公路沥青路面法律规范化施工与质量管理指导意见》的要求,在基层正式开工之前,先进行试验路段施工
底基层厚度为 18cm,水泥稳定碎石采纳 DG4000 型拌和楼集中拌和,摊铺时单幅由 1台摊铺机作业
施工时必须注意横向接缝处的平整度
初步确定试验段设在 K14+300—K14+600 共 300 米,计划 8 月 20 号开工
3、试验段施工目的通过试验段的施工,要
