PLC 电控系统安装施工方案一、电气装置施工工序(一)施工工序:移除需要更换的设施→埋管与埋件(可用原有设施)→设备(电控系统)安装【就位、找正、固定,接地线安装,部件检查,母线安装,内部配线检查安装】→线路敷设→回路接通→检查试验→送电调试→试运行验收
(二) 注意事项1、安装前应对相关的建筑工程进行检查
2、电气设备和器材在安装前的保管环境条件应具备防火、防潮、防尘、防止小动物进入等措施
3、电气设备在起吊和搬运中,受力点位置应符合产品技术文件的规定
4、设备安装用的紧固件,应采纳防锈制品
5、安装就位后,应将各接地引出端子良好接地,临时不用的电流互感器二次线圈应短路后在接地
6、断路器及其· 操动机构的联动应无卡阻现象,分、合闸指示正确,开关动作正确可靠
7、电抗器安装要使线圈的绕向符合设计要求
8、电容器的放电回路应完整且操作灵活
9、接线端子的接触表面应平整、清洁、无氧化膜,并涂以薄层电力复合脂
载流部分的可挠连接不得有折损、表面凹陷及锈蚀
二、交接试验应 严 格 按 【 电 气 装 置 安 装 工 程 电 气 设 备 交 接 试 验 标 准 】(GB50150)执行
交接试验主要作用是鉴定电气设备的安装质量是否合格,推断设备是否能投入运行
(一)电力电缆的交接试验内容有:测量绝缘电阻;直流耐压试验及泄漏电流测量;沟通耐压试验;测量金属屏蔽层电阻和导电体电阻比;检查电缆线路两端的相位;充油电缆的绝缘油试验;交叉互联系统试验

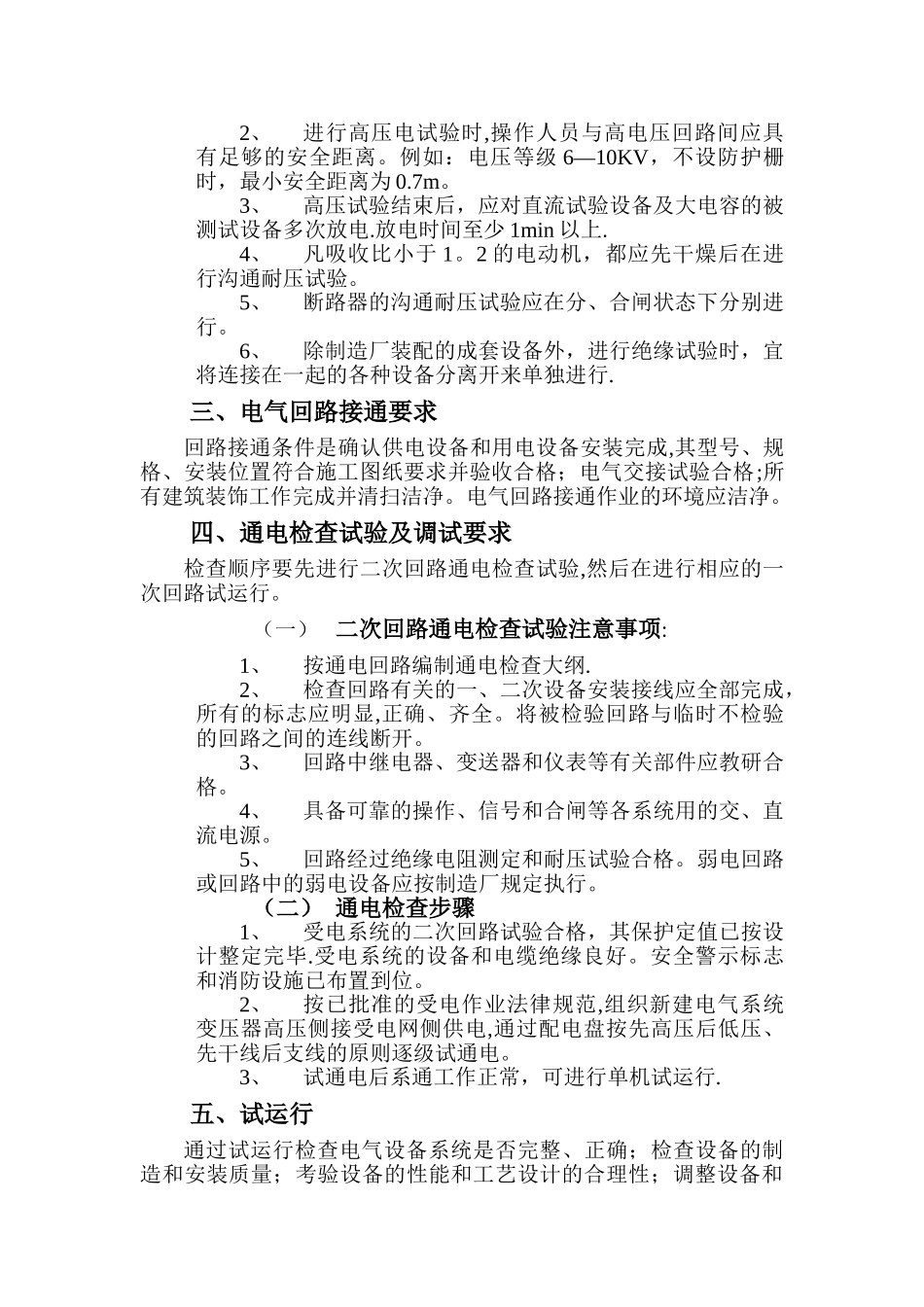

(二)交接试验注意事项:1、在高压试验设备和高电压引线周围,均应装设遮拦并悬挂警示牌
2、进行高压电试验时,操作人员与高电压回路间应具有足够的安全距离
例如:电压等级 6—10KV,不设防护栅时,最小安全距离为 0

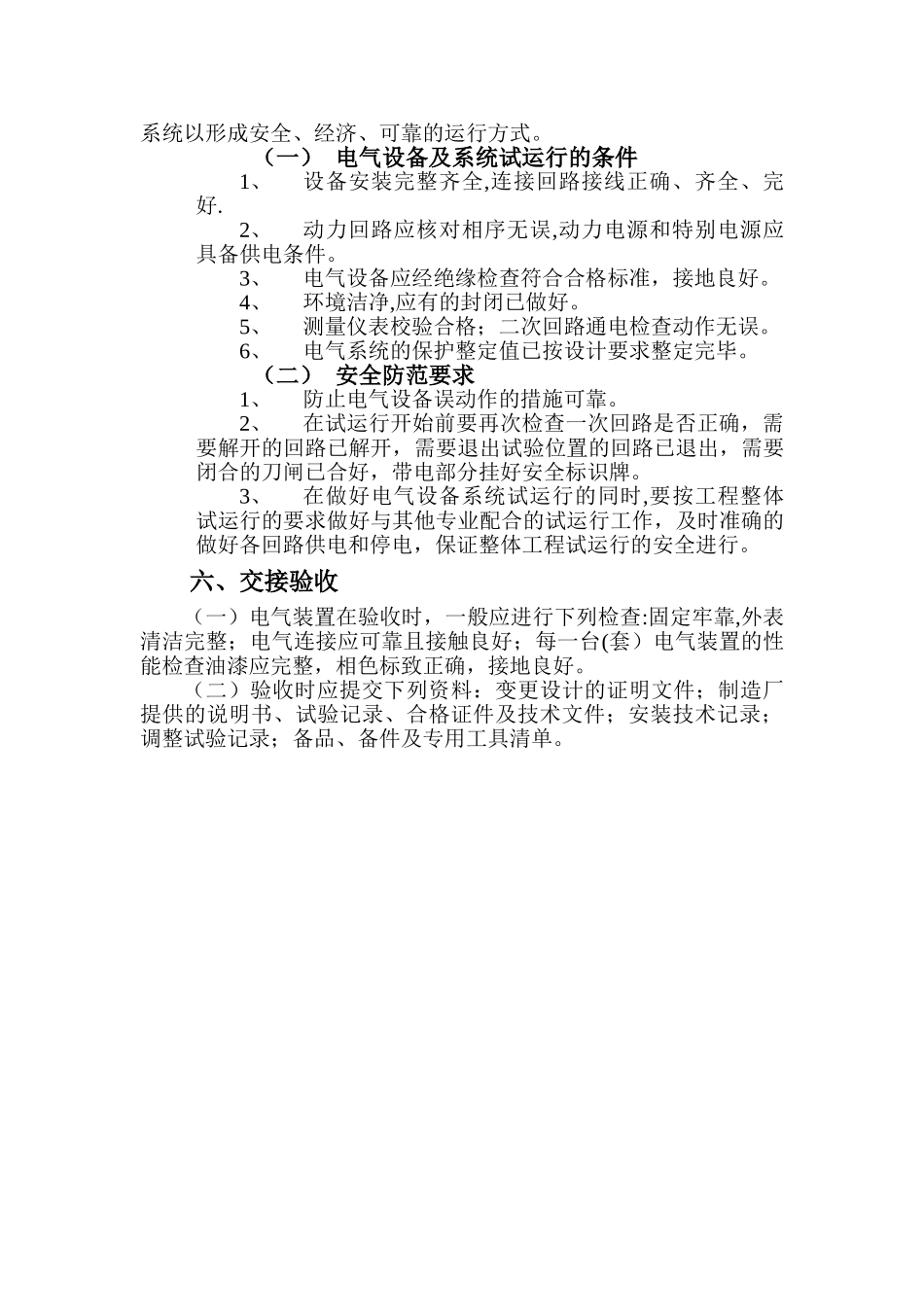

3、高压试验结束后,应对直流试验设备及大电容的被测试设备多次放电
放电时间至少 1min 以上
4、凡吸收比小于 1
