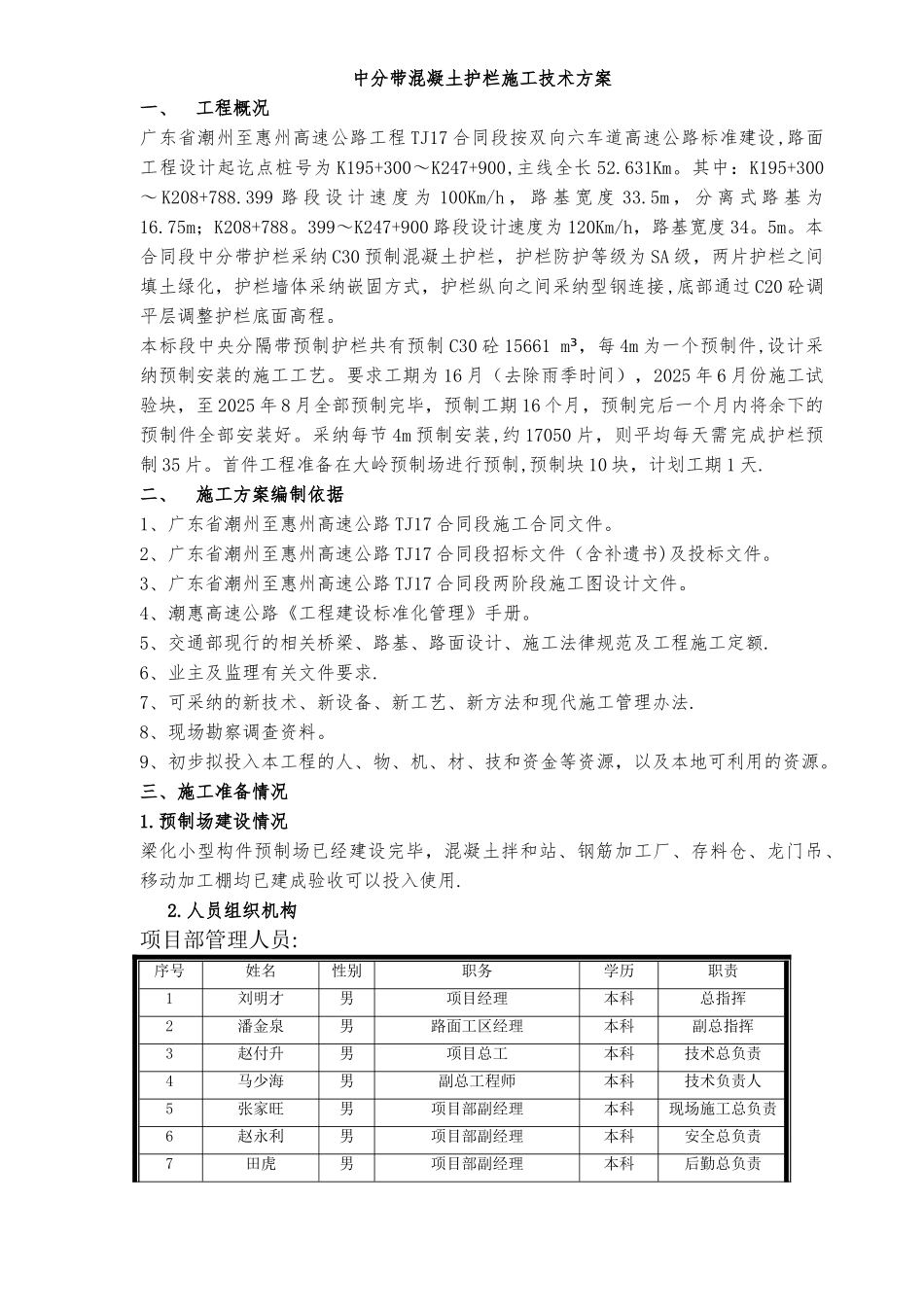

中分带混凝土护栏施工技术方案一、工程概况广东省潮州至惠州高速公路工程 TJ17 合同段按双向六车道高速公路标准建设,路面工程设计起讫点桩号为 K195+300~K247+900,主线全长 52
其中:K195+300~ K208+788
399 路 段 设 计 速 度 为 100Km/h , 路 基 宽 度 33
5m , 分 离 式 路 基 为16
75m;K208+788
399~K247+900 路段设计速度为 120Km/h,路基宽度 34
本合同段中分带护栏采纳 C30 预制混凝土护栏,护栏防护等级为 SA 级,两片护栏之间填土绿化,护栏墙体采纳嵌固方式,护栏纵向之间采纳型钢连接,底部通过 C20 砼调平层调整护栏底面高程
本标段中央分隔带预制护栏共有预制 C30 砼 15661 m³,每 4m 为一个预制件,设计采纳预制安装的施工工艺
要求工期为 16 月(去除雨季时间),2025 年 6 月份施工试验块,至 2025 年 8 月全部预制完毕,预制工期 16 个月,预制完后一个月内将余下的预制件全部安装好
采纳每节 4m 预制安装,约 17050 片,则平均每天需完成护栏预制 35 片
首件工程准备在大岭预制场进行预制,预制块 10 块,计划工期 1 天
二、施工方案编制依据1、广东省潮州至惠州高速公路 TJ17 合同段施工合同文件
2、广东省潮州至惠州高速公路 TJ17 合同段招标文件(含补遗书)及投标文件
3、广东省潮州至惠州高速公路 TJ17 合同段两阶段施工图设计文件
4、潮惠高速公路《工程建设标准化管理》手册
5、交通部现行的相关桥梁、路基、路面设计、施工法律规范及工程施工定额
6、业主及监理有关文件要求
7、可采纳的新技术、新设备、新工艺、新方法和现代施工管理办法
8、现场勘察调查资料
9、初步拟投入本工程的人、物、机、材、技和资金
