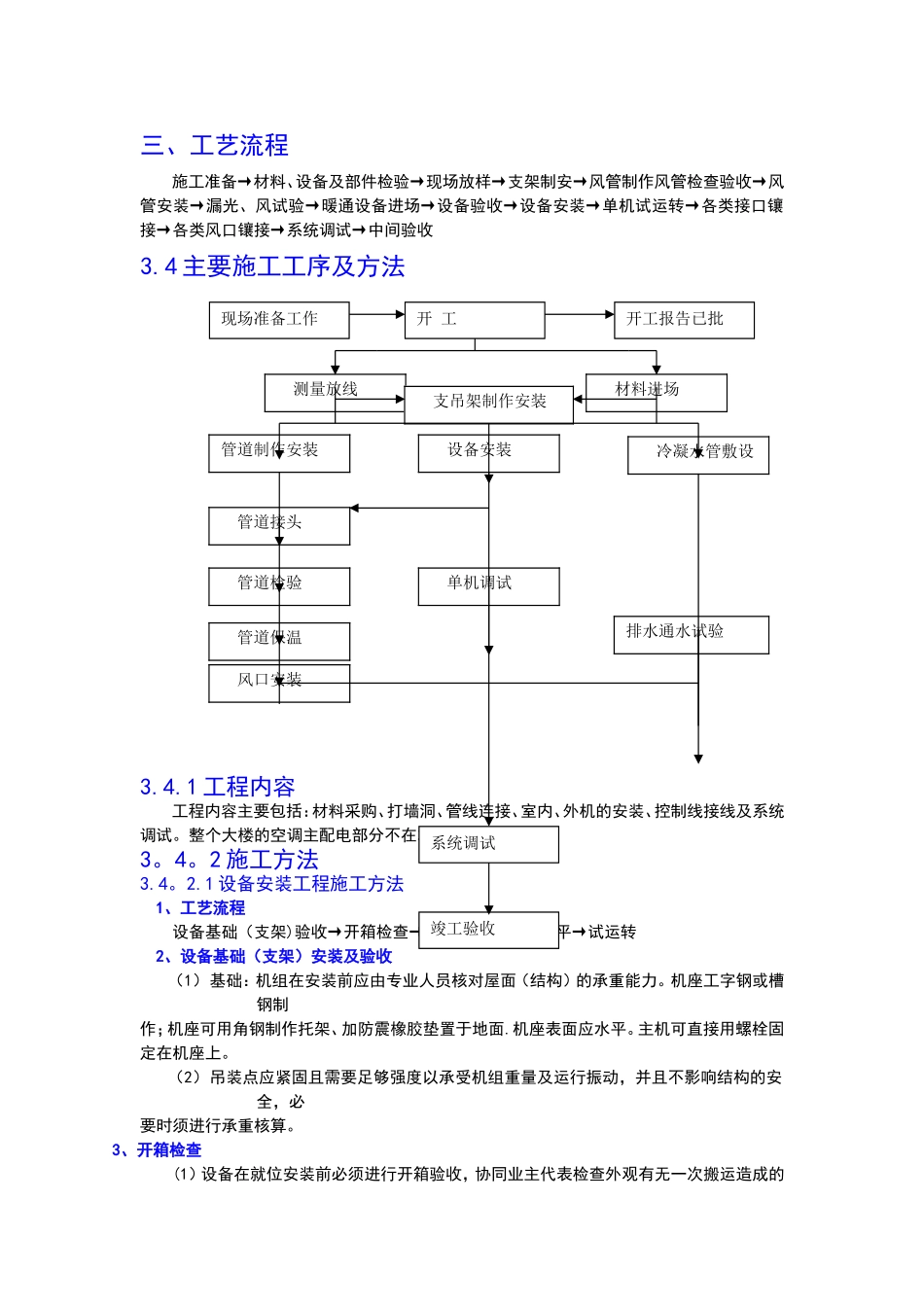

三、工艺流程施工准备→材料、设备及部件检验→现场放样→支架制安→风管制作风管检查验收→风管安装→漏光、风试验→暖通设备进场→设备验收→设备安装→单机试运转→各类接口镶接→各类风口镶接→系统调试→中间验收3
4 主要施工工序及方法3
1 工程内容工程内容主要包括:材料采购、打墙洞、管线连接、室内、外机的安装、控制线接线及系统调试
整个大楼的空调主配电部分不在本公司施工之列
2 施工方法3
1 设备安装工程施工方法1、工艺流程设备基础(支架)验收→开箱检查→设备运输→安装调平→试运转2、设备基础(支架)安装及验收(1)基础:机组在安装前应由专业人员核对屋面(结构)的承重能力
机座工字钢或槽钢制作;机座可用角钢制作托架、加防震橡胶垫置于地面
机座表面应水平
主机可直接用螺栓固定在机座上
(2)吊装点应紧固且需要足够强度以承受机组重量及运行振动,并且不影响结构的安全,必要时须进行承重核算
3、开箱检查(1)设备在就位安装前必须进行开箱验收,协同业主代表检查外观有无一次搬运造成的测量放线材料进场支吊架制作安装管道制作安装设备安装冷凝水管敷设管道接头单机调试管道检验管道保温风口安装排水通水试验现场准备工作开 工开工报告已批系统调试竣工验收损伤,有无保管不完善造成的锈蚀进水问题,检查设备零件是否符合装箱单,并做好三方签认记录,主要检查项目有:① 箱号、箱数以及包装情况,表面有无损坏和锈蚀;② 设备的名称、型号和规格;③ 装箱清单、随机设备技术文件、资料;④ 随机专用工具及零部件的数量;(2)按设备清单核对机壳和其他部位的主要尺寸,检查各种技术参数是否符合要求,并作好检查记录
机壳的防锈情况是否发生变形或锈蚀、碰损等
4、吊运(1)运输路线为:卸货点—-汽车运输——设备安装就位点(2) 用载重汽车将设备水平运输至设备安装就位点附近,利用吊车(起重设备)将设备从汽车上吊放
