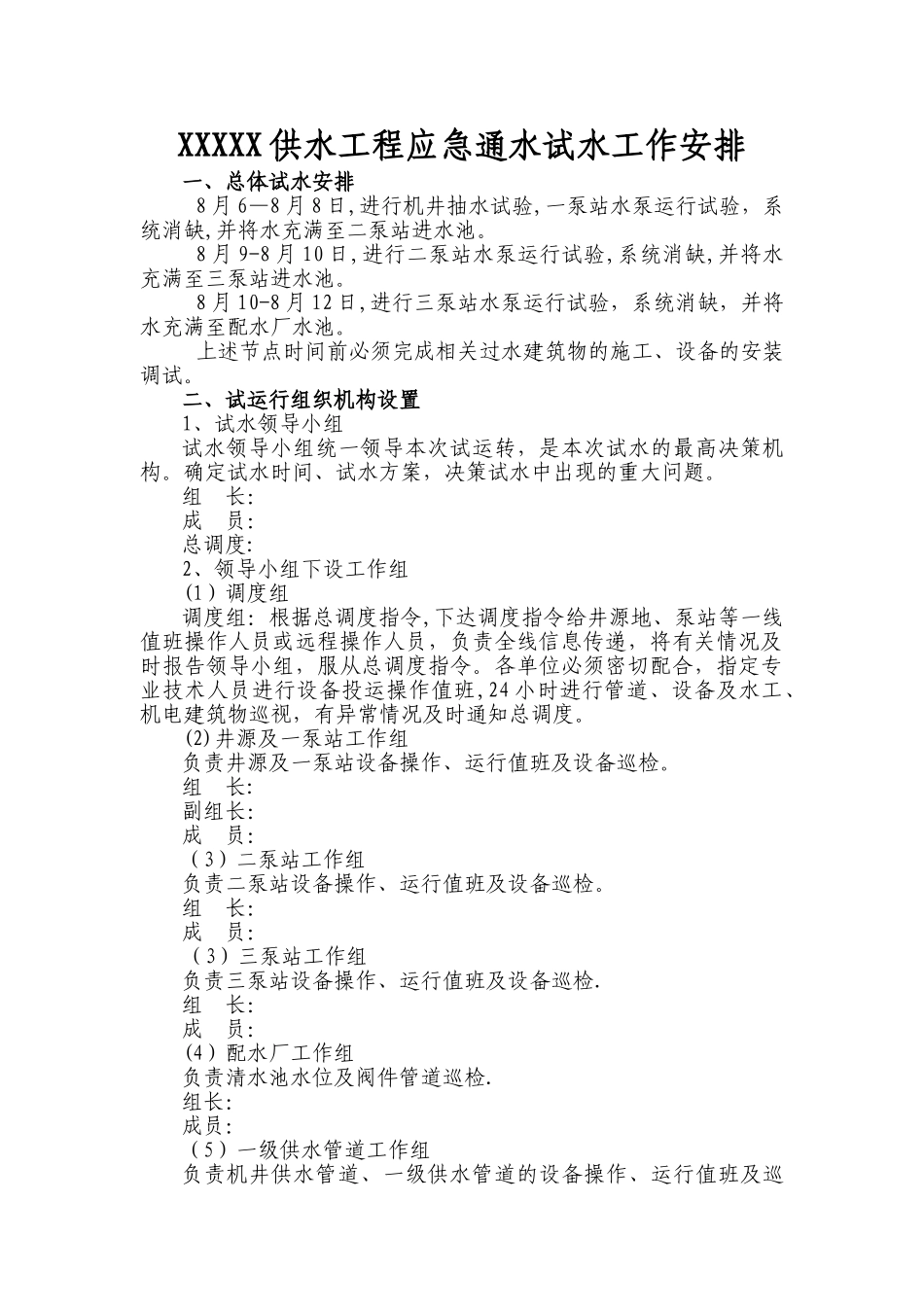

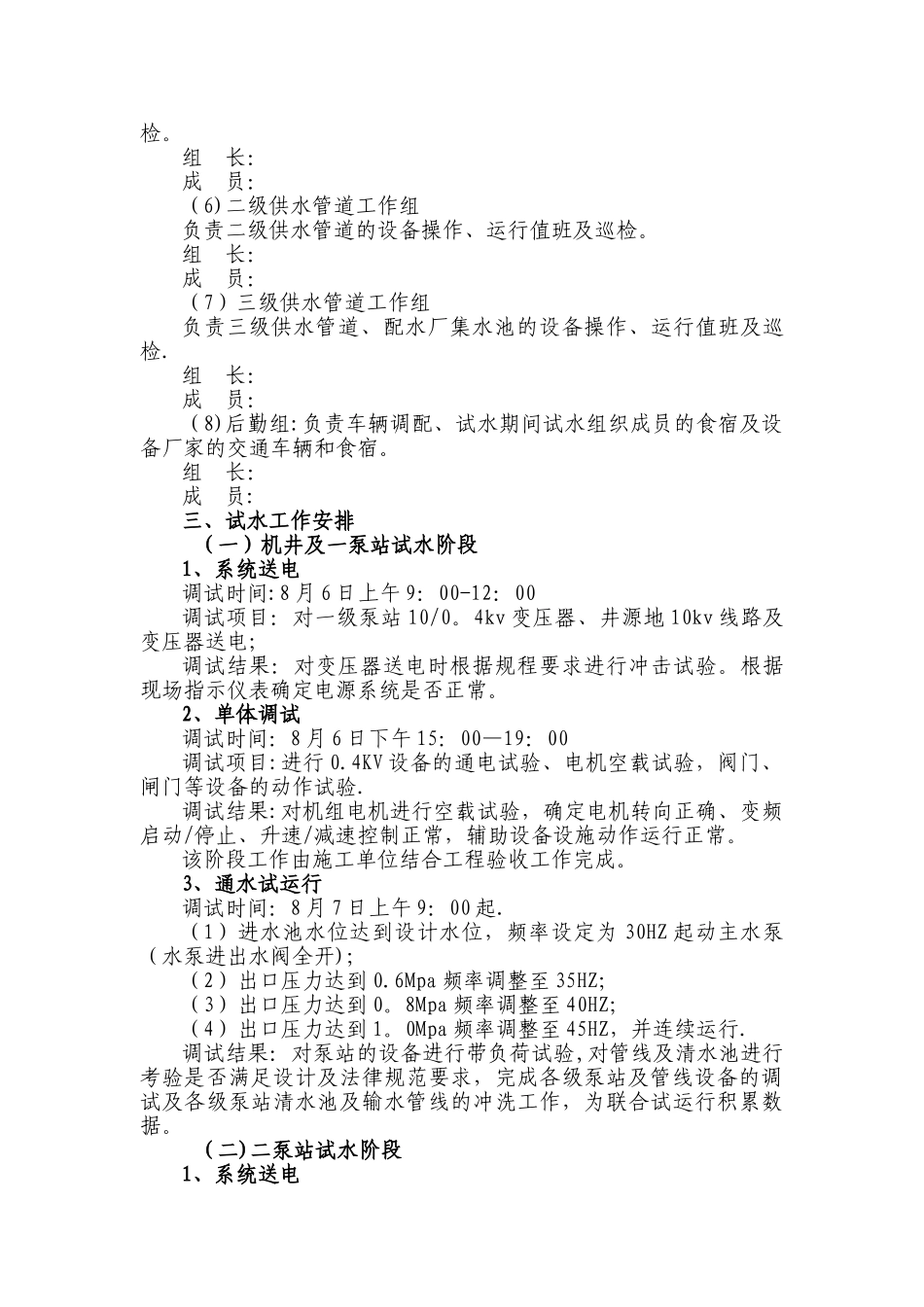

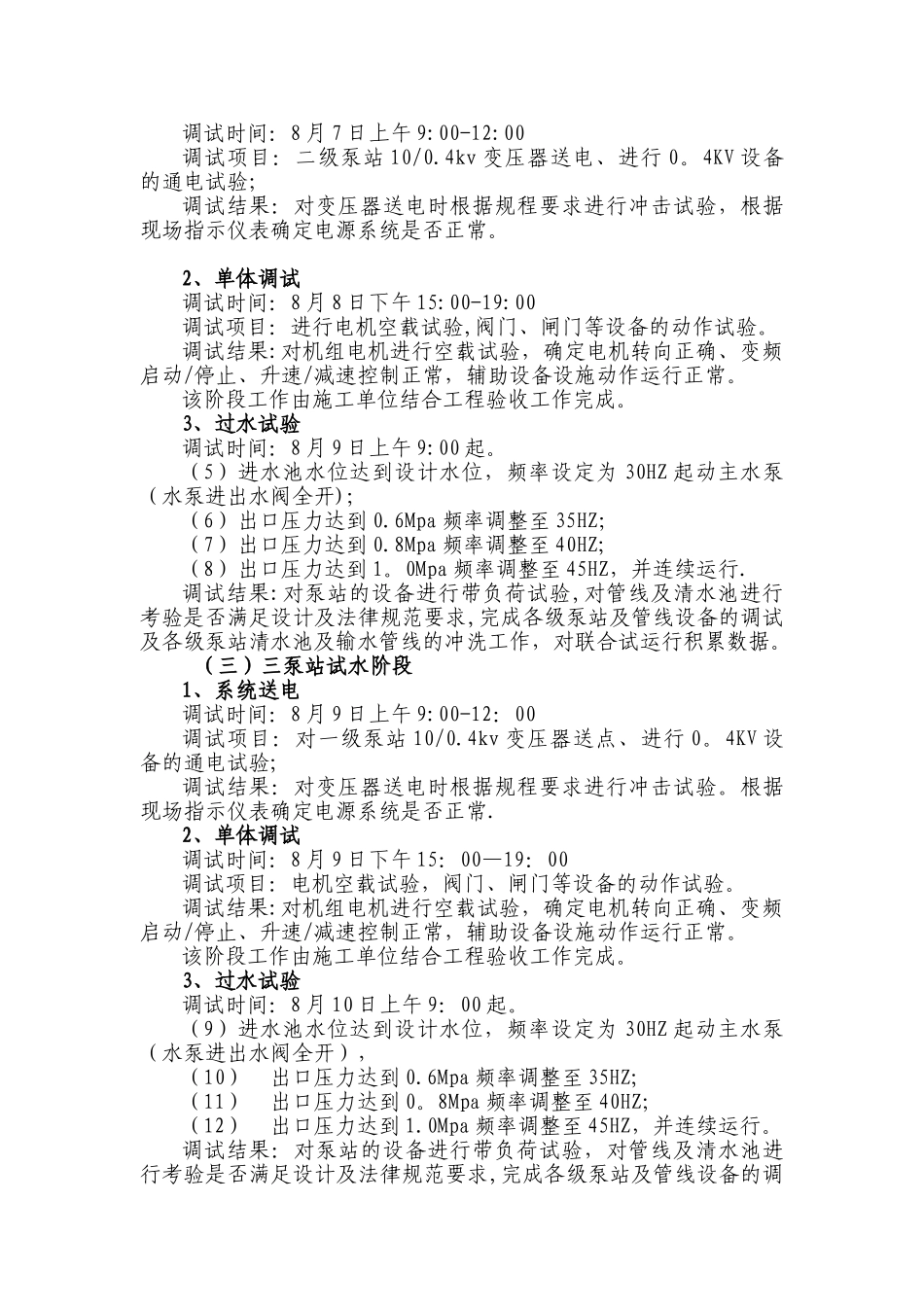

XXXXX 供水工程应急通水试水工作安排一、总体试水安排8 月 6—8 月 8 日,进行机井抽水试验,一泵站水泵运行试验,系统消缺,并将水充满至二泵站进水池
8 月 9-8 月 10 日,进行二泵站水泵运行试验,系统消缺,并将水充满至三泵站进水池
8 月 10-8 月 12 日,进行三泵站水泵运行试验,系统消缺,并将水充满至配水厂水池
上述节点时间前必须完成相关过水建筑物的施工、设备的安装调试
二、试运行组织机构设置1、试水领导小组试水领导小组统一领导本次试运转,是本次试水的最高决策机构
确定试水时间、试水方案,决策试水中出现的重大问题
组 长:成 员:总调度:2、领导小组下设工作组(1)调度组调度组:根据总调度指令,下达调度指令给井源地、泵站等一线值班操作人员或远程操作人员,负责全线信息传递,将有关情况及时报告领导小组,服从总调度指令
各单位必须密切配合,指定专业技术人员进行设备投运操作值班,24 小时进行管道、设备及水工、机电建筑物巡视,有异常情况及时通知总调度
(2)井源及一泵站工作组负责井源及一泵站设备操作、运行值班及设备巡检
组 长:副组长:成 员:(3)二泵站工作组负责二泵站设备操作、运行值班及设备巡检
组 长:成 员:(3)三泵站工作组负责三泵站设备操作、运行值班及设备巡检
组 长: 成 员:(4)配水厂工作组负责清水池水位及阀件管道巡检
组长:成员:(5)一级供水管道工作组负责机井供水管道、一级供水管道的设备操作、运行值班及巡检
组 长:成 员:(6)二级供水管道工作组负责二级供水管道的设备操作、运行值班及巡检
组 长:成 员:(7)三级供水管道工作组负责三级供水管道、配水厂集水池的设备操作、运行值班及巡检
组 长:成 员:(8)后勤组:负责车辆调配、试水期间试水组织成员的食宿及设备厂家的交通车辆和食宿
组 长:成 员:三、试水工作安排(一)机井及一泵站试水
