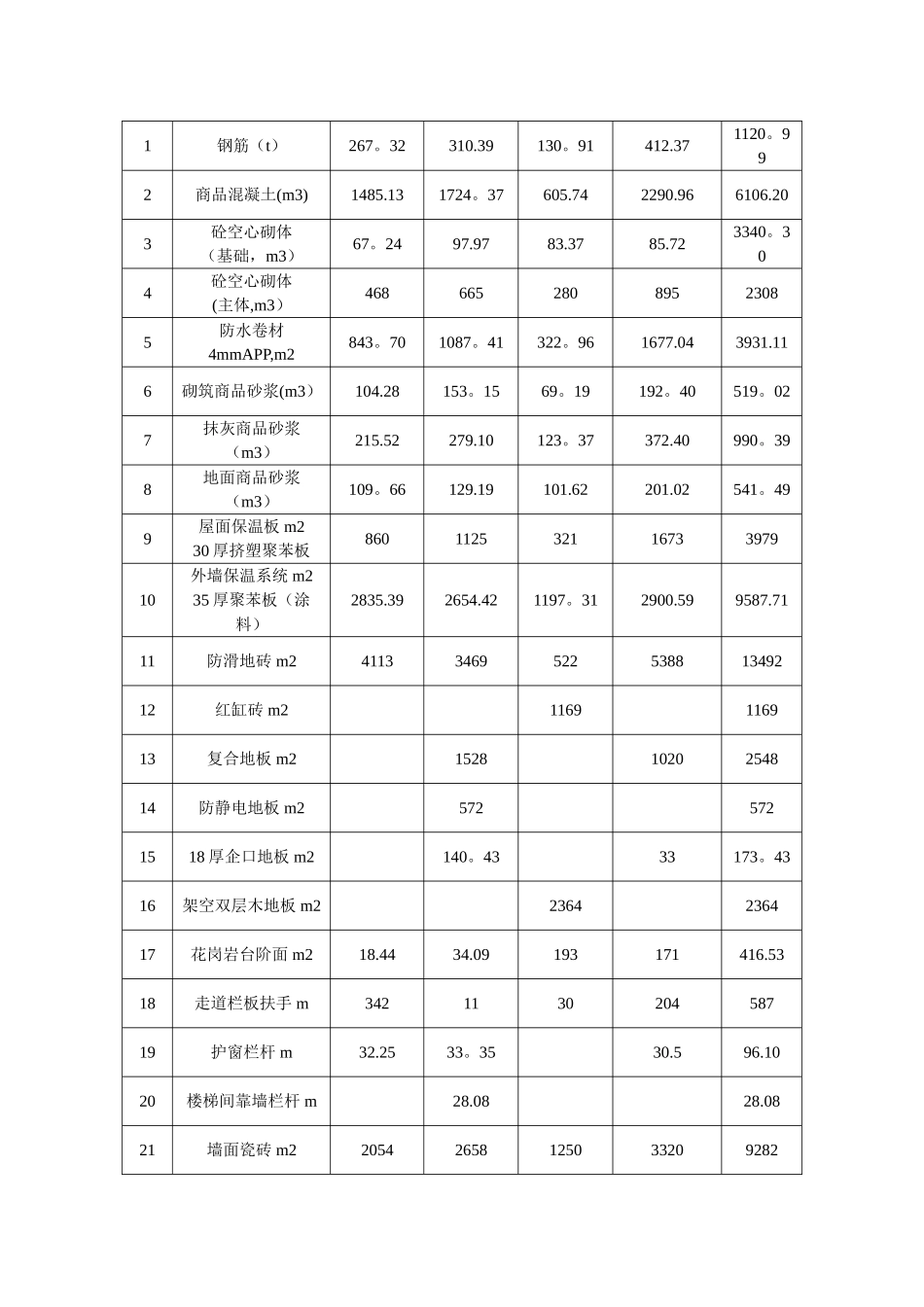

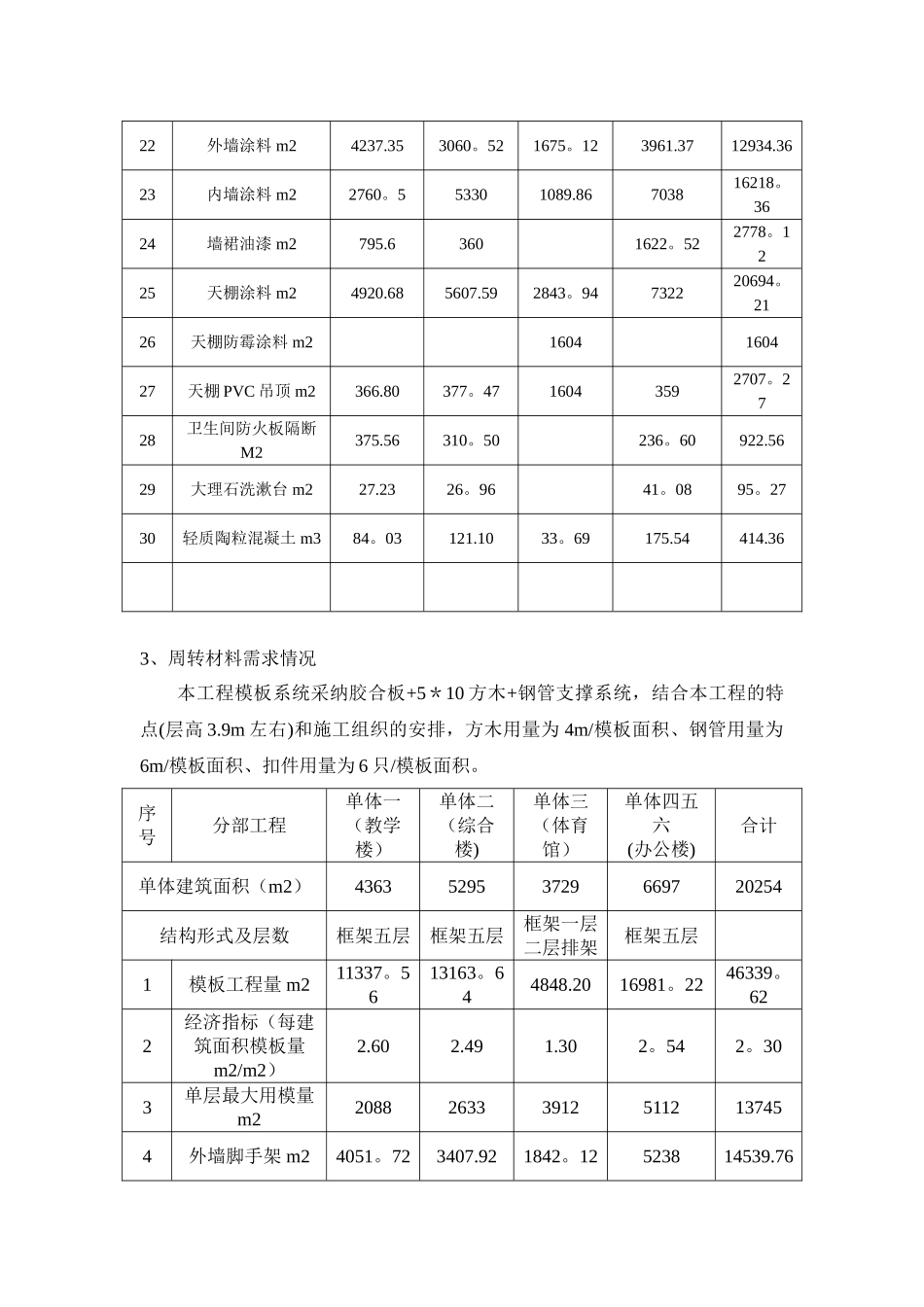

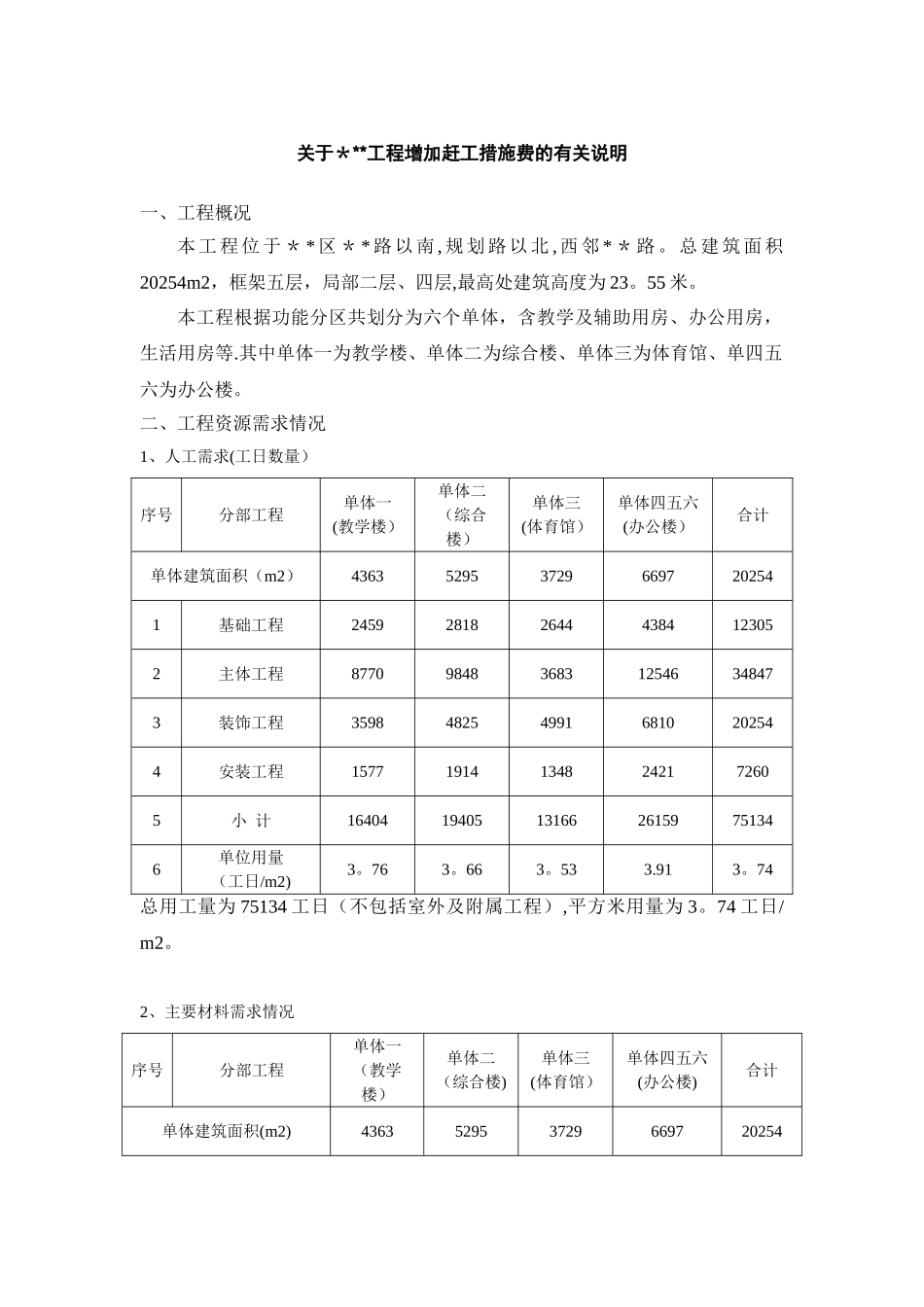

关于***工程增加赶工措施费的有关说明一、工程概况本工程位于* * 区* *路以南 , 规划路以北 , 西邻 **路。总建筑面积20254m2,框架五层,局部二层、四层,最高处建筑高度为 23。55 米。本工程根据功能分区共划分为六个单体,含教学及辅助用房、办公用房,生活用房等.其中单体一为教学楼、单体二为综合楼、单体三为体育馆、单四五六为办公楼。二、工程资源需求情况1、人工需求(工日数量)序号分部工程单体一(教学楼)单体二(综合楼)单体三(体育馆)单体四五六(办公楼)合计单体建筑面积(m2)4363529537296697202541基础工程2459281826444384123052主体工程87709848368312546348473装饰工程3598482549916810202544安装工程157719141348242172605小 计16404194051316626159751346单位用量(工日/m2)3。763。663。533.913。74总用工量为 75134 工日(不包括室外及附属工程),平方米用量为 3。74 工日/m2。2、主要材料需求情况序号分部工程单体一(教学楼)单体二(综合楼)单体三(体育馆)单体四五六(办公楼)合计单体建筑面积(m2)4363529537296697202541钢筋(t)267。32310.39130。91412.371120。992商品混凝土(m3)1485.131724。37605.742290.966106.203砼空心砌体(基础,m3)67。2497.9783.3785.723340。304砼空心砌体(主体,m3)46866528089523085防水卷材4mmAPP,m2843。701087。41322。961677.043931.116砌筑商品砂浆(m3)104.28153。1569。19192。40519。027抹灰商品砂浆(m3)215.52279.10123。37372.40990。398地面商品砂浆(m3)109。66129.19101.62201.02541。499屋面保温板 m230 厚挤塑聚苯板86011253211673397910外墙保温系统 m235 厚聚苯板(涂料)2835.392654.421197。312900.599587.7111防滑地砖 m24113346952253881349212红缸砖 m21169116913复合地板 m215281020254814防静电地板 m25725721518 厚企口地板 m2140。4333173。4316架空双层木地板 m22364236417花岗岩台阶面 m218.4434.09193171416.5318走道栏板扶手 m342113020458719护窗栏杆 m32.2533。3530.596.1020楼梯间靠墙栏杆 m28.0828.0821墙面瓷砖 m22054265812503320928222外墙涂料 m24237.353060。521675。123961.3712934.3623内墙涂料 m22760。553301089.86703816218。3624墙裙油漆 m2795.63601622。522778。1225天棚涂料 m24920.685607.592843。94732220694。2126天棚防霉涂料 m21604160427天棚 PVC 吊顶 m2366.80377。471604359...
