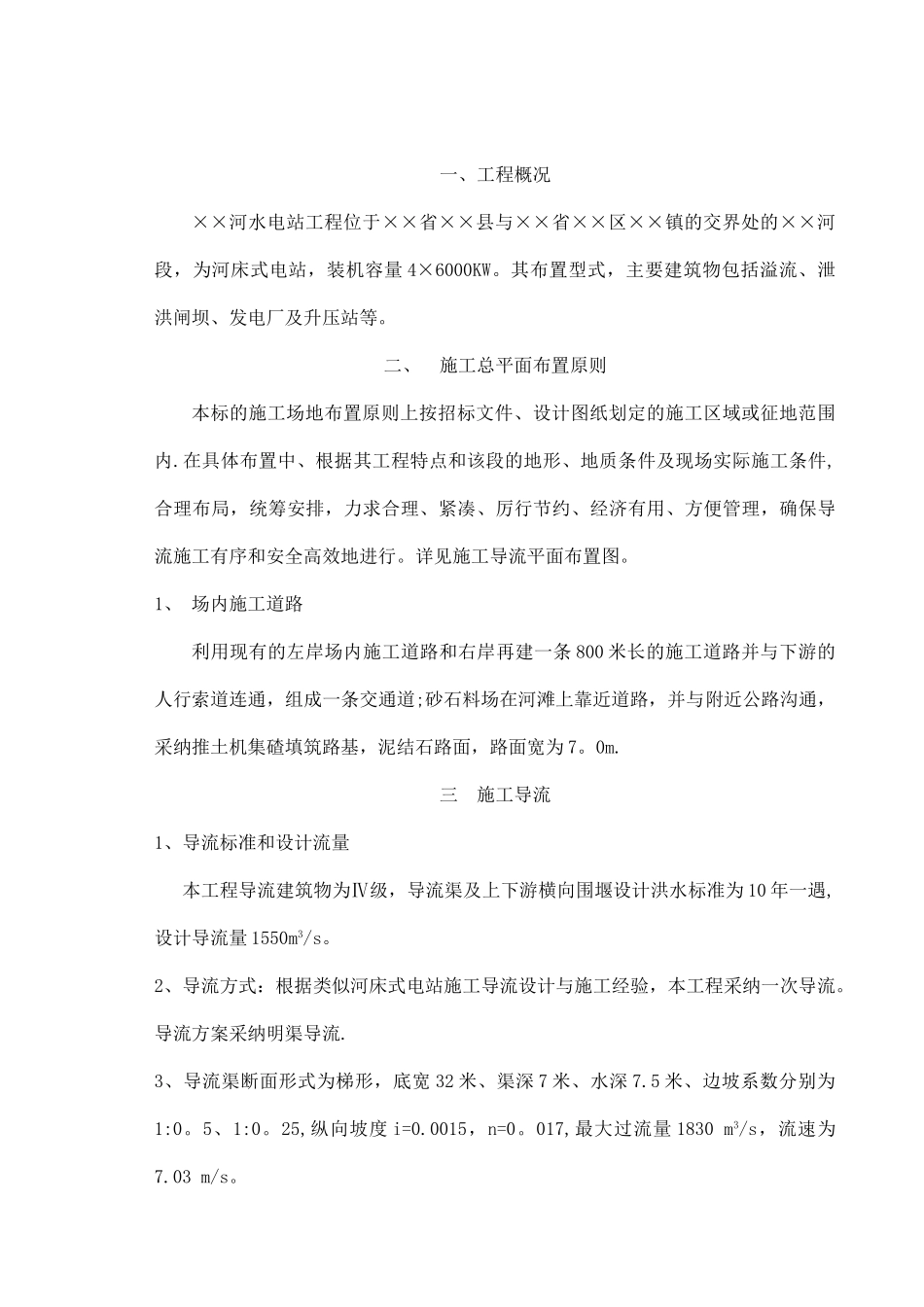

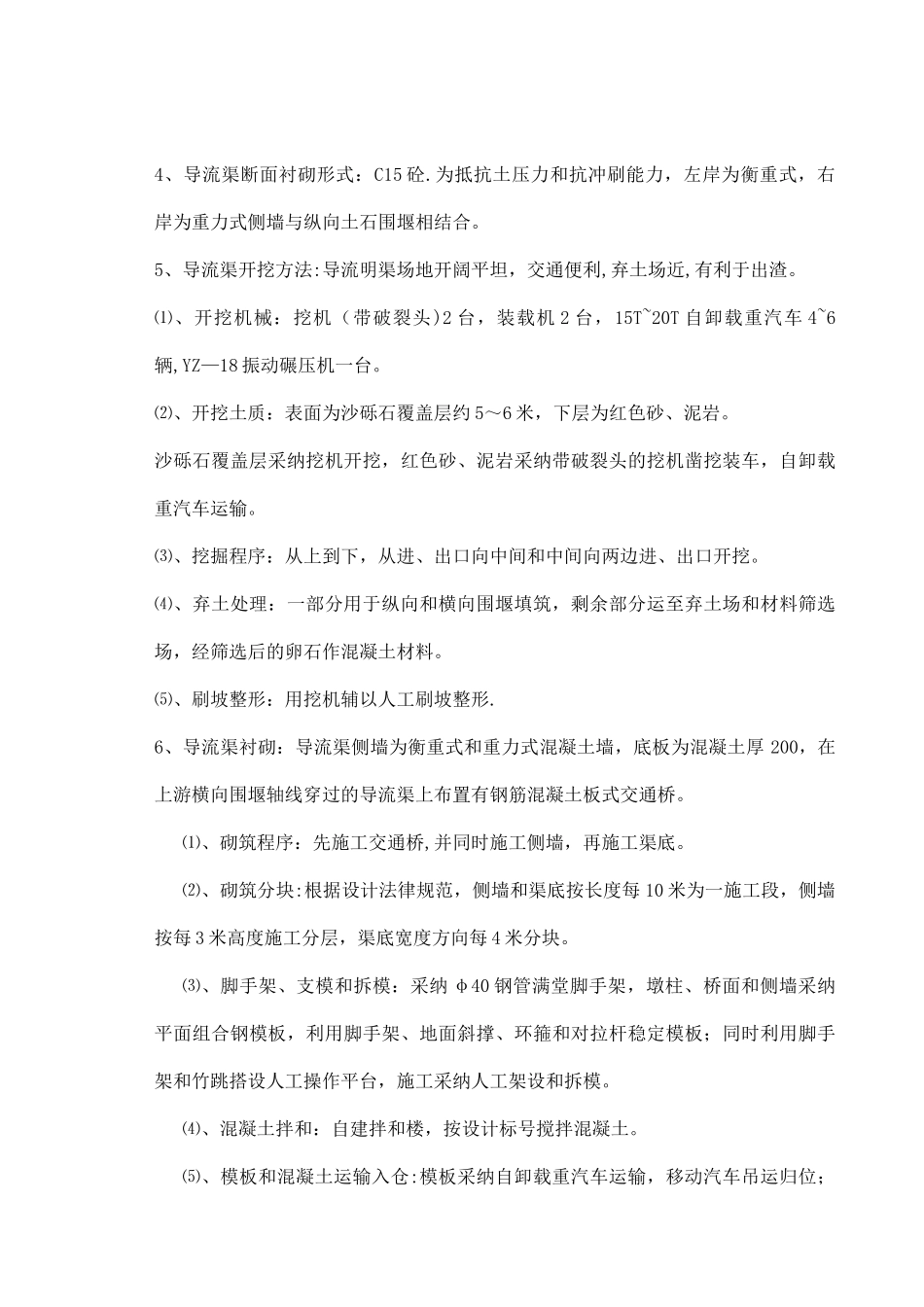

××省××县××河水电站施工导流方案×××水电站项目部2025 年月日一、工程概况××河水电站工程位于××省××县与××省××区××镇的交界处的××河段,为河床式电站,装机容量 4×6000KW。其布置型式,主要建筑物包括溢流、泄洪闸坝、发电厂及升压站等。二、 施工总平面布置原则本标的施工场地布置原则上按招标文件、设计图纸划定的施工区域或征地范围内.在具体布置中、根据其工程特点和该段的地形、地质条件及现场实际施工条件,合理布局,统筹安排,力求合理、紧凑、厉行节约、经济有用、方便管理,确保导流施工有序和安全高效地进行。详见施工导流平面布置图。1、 场内施工道路利用现有的左岸场内施工道路和右岸再建一条 800 米长的施工道路并与下游的人行索道连通,组成一条交通道;砂石料场在河滩上靠近道路,并与附近公路沟通,采纳推土机集碴填筑路基,泥结石路面,路面宽为 7。0m.三 施工导流1、导流标准和设计流量本工程导流建筑物为Ⅳ级,导流渠及上下游横向围堰设计洪水标准为 10 年一遇,设计导流量 1550m3/s。2、导流方式:根据类似河床式电站施工导流设计与施工经验,本工程采纳一次导流。导流方案采纳明渠导流.3、导流渠断面形式为梯形,底宽 32 米、渠深 7 米、水深 7.5 米、边坡系数分别为1:0。5、1:0。25,纵向坡度 i=0.0015,n=0。017,最大过流量 1830 m3/s,流速为7.03 m/s。4、导流渠断面衬砌形式:C15 砼.为抵抗土压力和抗冲刷能力,左岸为衡重式,右岸为重力式侧墙与纵向土石围堰相结合。5、导流渠开挖方法:导流明渠场地开阔平坦,交通便利,弃土场近,有利于出渣。⑴、开挖机械:挖机(带破裂头)2 台,装载机 2 台,15T~20T 自卸载重汽车 4~6辆,YZ—18 振动碾压机一台。⑵、开挖土质:表面为沙砾石覆盖层约 5~6 米,下层为红色砂、泥岩。沙砾石覆盖层采纳挖机开挖,红色砂、泥岩采纳带破裂头的挖机凿挖装车,自卸载重汽车运输。⑶、挖掘程序:从上到下,从进、出口向中间和中间向两边进、出口开挖。⑷、弃土处理:一部分用于纵向和横向围堰填筑,剩余部分运至弃土场和材料筛选场,经筛选后的卵石作混凝土材料。⑸、刷坡整形:用挖机辅以人工刷坡整形.6、导流渠衬砌:导流渠侧墙为衡重式和重力式混凝土墙,底板为混凝土厚 200,在上游横向围堰轴线穿过的导流渠上布置有钢筋混凝土板式交通桥。⑴、砌筑程序:先施工交通桥,并同时施工侧墙,再施工渠底。⑵、砌筑分块:根据设计法律规范,侧...
