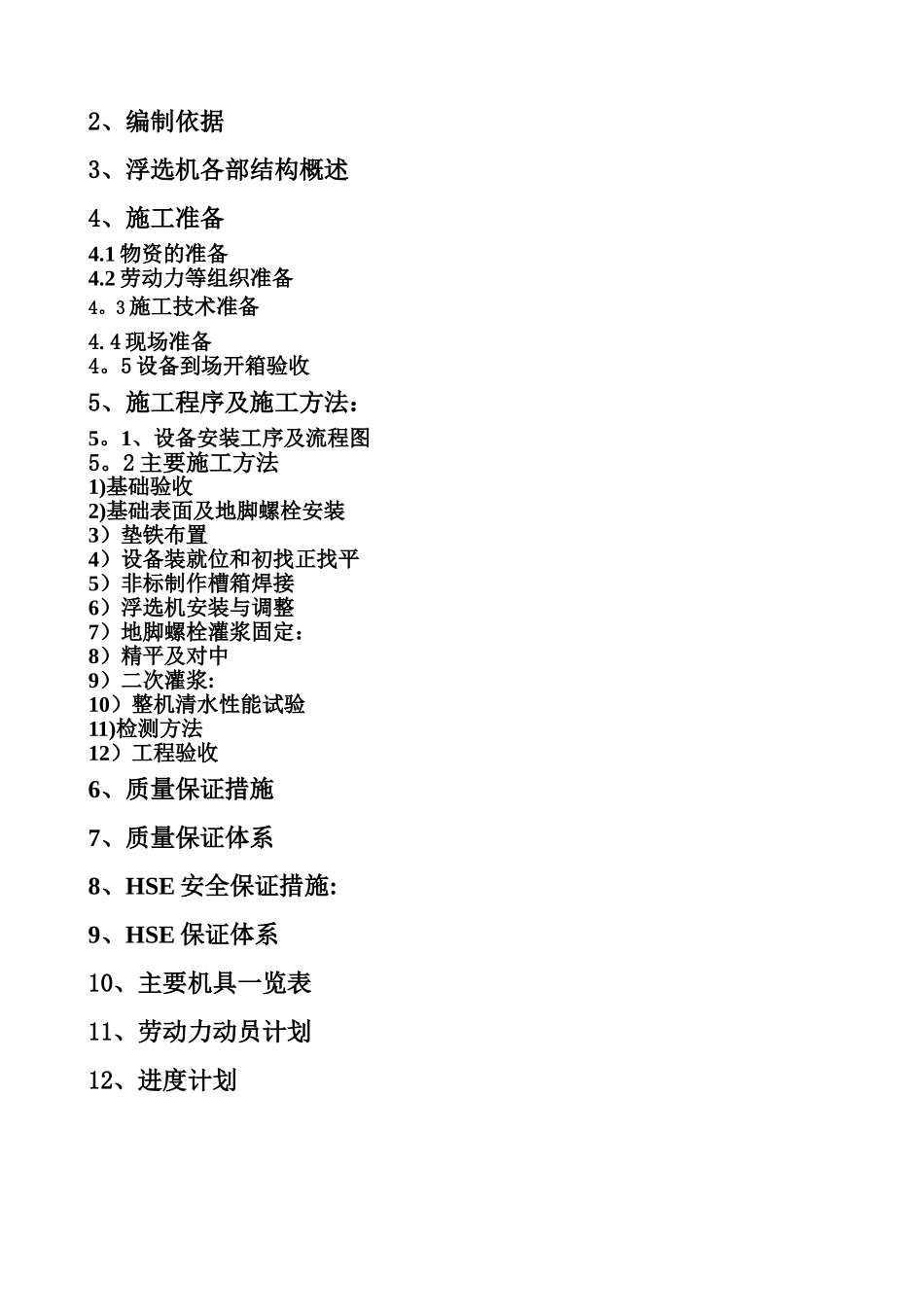

金昌鑫华焦化 100 万吨/年捣固焦工程喷射式浮选机设备安装专项施工方案CC—7中国化学工程第七建设有限公司金昌鑫华焦化项目部2011 年 9 月 13 日金昌鑫华焦化 100 万吨/年捣固焦工程喷射式浮选机设备安装专项施工方案编 制: 审 核:批 准:中国化学工程第七建设有限公司金昌鑫华焦化项目部2011 年 9 月 13 日目 录1、工程概况2、编制依据3、浮选机各部结构概述4、施工准备4
1 物资的准备4
2 劳动力等组织准备4
3 施工技术准备4
4 现场准备4
5 设备到场开箱验收5、施工程序及施工方法:5
1、设备安装工序及流程图5
2 主要施工方法1)基础验收2)基础表面及地脚螺栓安装3)垫铁布置4)设备装就位和初找正找平5)非标制作槽箱焊接6)浮选机安装与调整7)地脚螺栓灌浆固定:8)精平及对中9)二次灌浆:10)整机清水性能试验11)检测方法12)工程验收6、质量保证措施7、质量保证体系8、HSE 安全保证措施:9、HSE 保证体系10、主要机具一览表11、劳动力动员计划12、进度计划1、工程概况工程名称:金昌鑫华 100 万吨/年焦化捣固焦工程建设单位:内蒙古太西煤集团金昌鑫华焦化有限公司监理单位:山西环球建设监理公司施工单位:中国化学工程第七建设有限公司工程建设地点:甘肃省金昌市河西堡循环经济工业园区;本工程是金昌鑫华 100 万吨/年焦化捣固焦工程项目的主厂房浮选机安装工程
共有 3台 FJC 系列煤用喷射式浮选机,为了保证项目 FJC 系列煤用喷射式浮选机设备安装的质量、进度、工期、安全,指导现场施工,在安装过程中,严格根据相关法律规范以及唐山国华科技国际工程有限公司现场指导人员要求进行安装,确保安装质量和施工图设计要求和法律规范规定要求,特编制此方案
2、编制依据1)制造商提供的随机技术资料;制造厂规定的标准和要求;2)《机械设备安装工程施工及验
