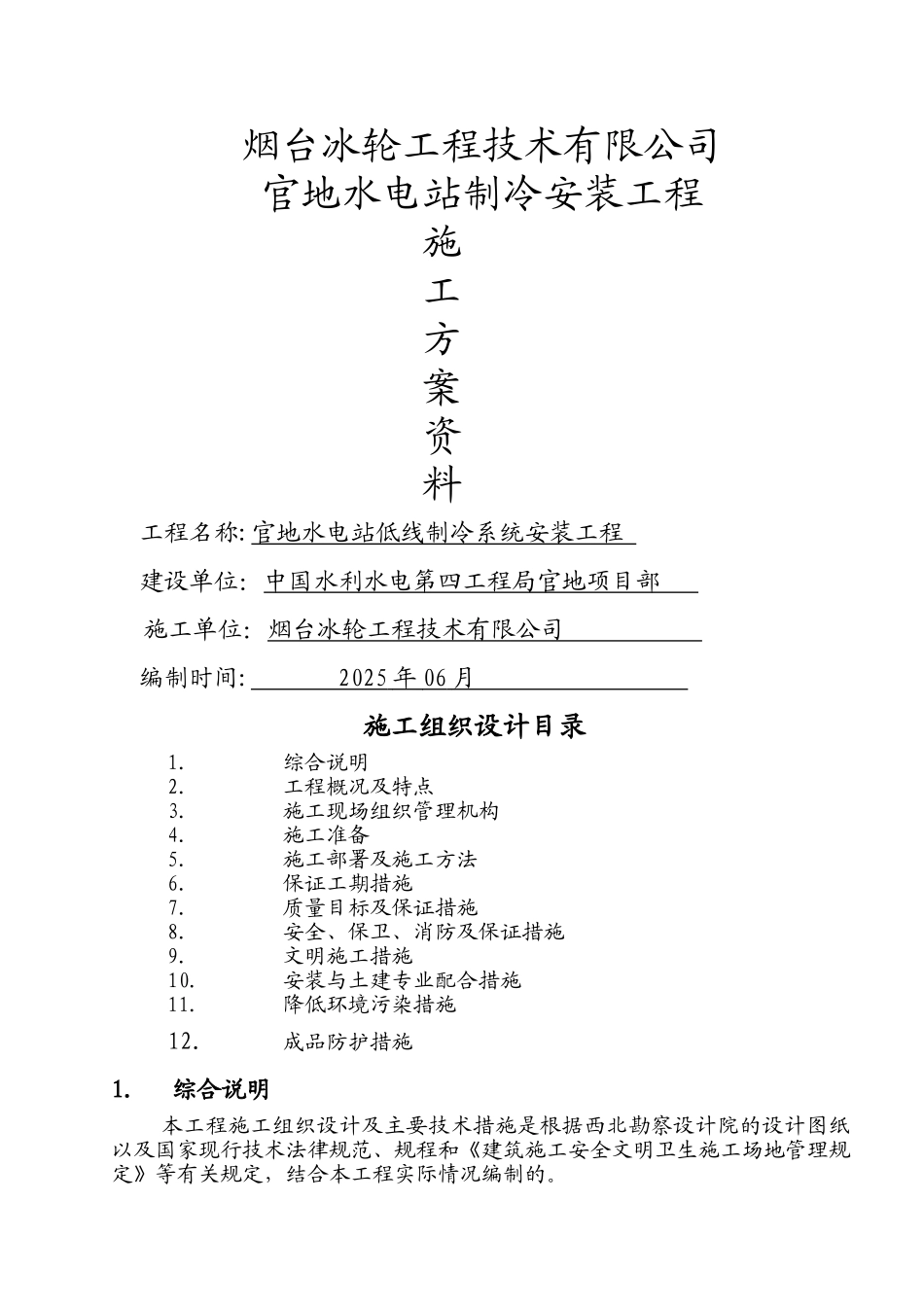

烟台冰轮工程技术有限公司官地水电站制冷安装工程施工方案资料工程名称:官地水电站低线制冷系统安装工程 建设单位:中国水利水电第四工程局官地项目部 施工单位:烟台冰轮工程技术有限公司 编制时间: 2025 年 06 月 施工组织设计目录1
工程概况及特点3
施工现场组织管理机构4
施工部署及施工方法6
保证工期措施7
质量目标及保证措施8
安全、保卫、消防及保证措施9
文明施工措施10
安装与土建专业配合措施11
降低环境污染措施12
成品防护措施1
综合说明本工程施工组织设计及主要技术措施是根据西北勘察设计院的设计图纸以及国家现行技术法律规范、规程和《建筑施工安全文明卫生施工场地管理规定》等有关规定,结合本工程实际情况编制的

建设单位:中国水利水电第四工程局官地项目部 设计单位:中国水电顾问集团西北勘察设计院施工单位:烟台冰轮工程技术有限公司工程名称:雅砻江官地水电站左岸低线一冷楼制冷系统的安装工程地点:四川省凉山彝族自治州盐源打罗村官地水电站工程内容:制冷系统的安装、调试
质量目标:优良工程计划开工日期:2025 年 6 月计划竣工日期:2025 年 8 月安全文明施工:创市级安全文明卫生施工场地2
工程概况及特点 本工程位于四川省凉山彝族自治州盐源打罗村官地水电站,雅砻江官地水电站大坝工程左岸低线混凝土系统,一冷楼制冷系统的安装
工程概况及特点见表(一)制冷工程概况见表(二)3
施工现场组织管理机构3
1 组织管理该工程由烟台冰轮工程技术有限公司施工
公司对该工程非常重视,为确保工程质量,专门设立以崔毅为组长,唐永坤为副组长,龙浩为成员的项目小组,成立了以制冷为主的项目部,以便对各专业工程的施工进行统一指挥和调度

2 劳力组织为确保按期完成施工任务,我们将集中本公司优势力量进行施工,各阶段劳动力计划表如下: 工种人数电焊工管道工钳 工电工力工制
