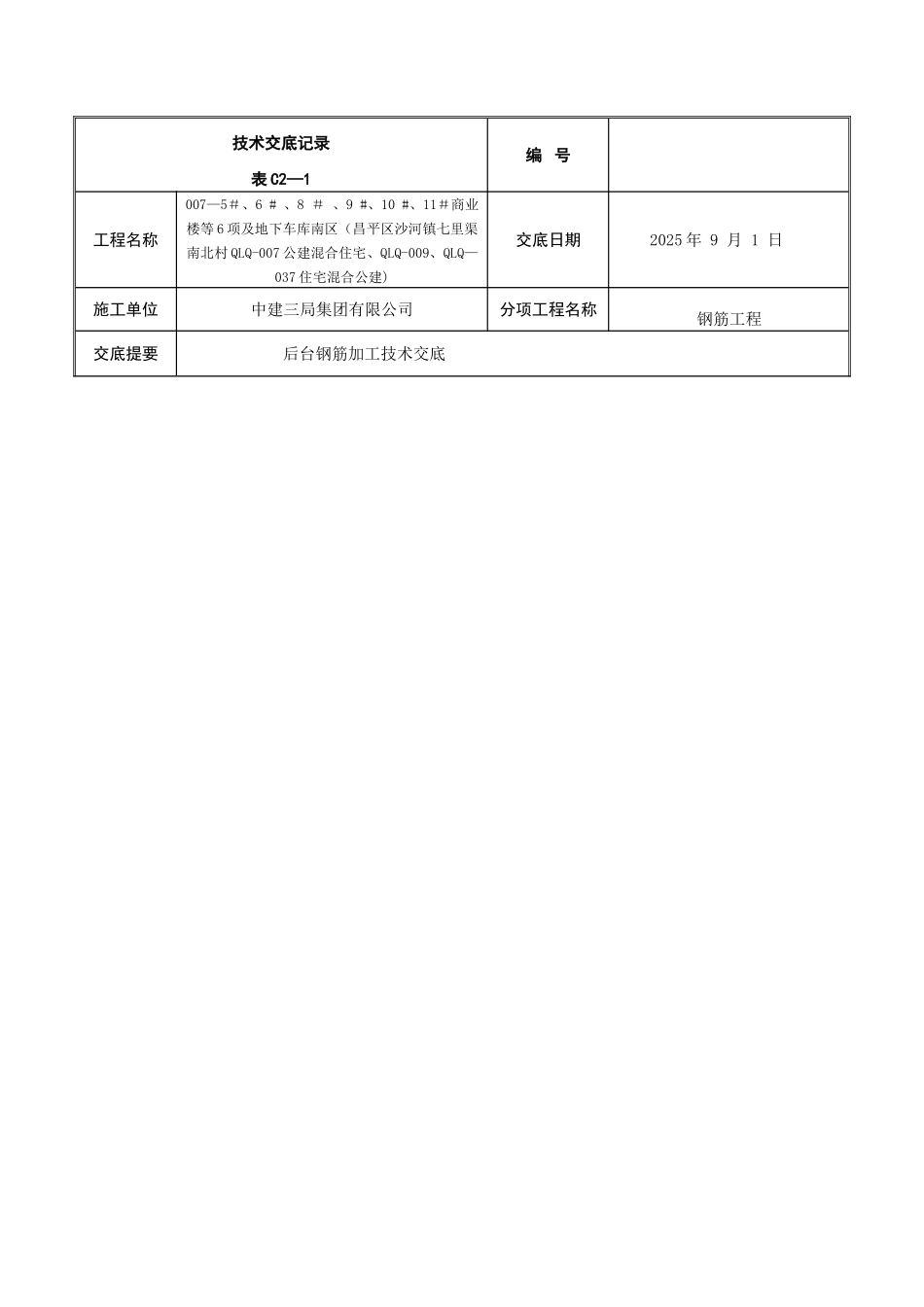

技术交底记录表 C2—1编 号工程名称007—5#、6 # 、8 # 、9 #、10 #、11#商业楼等 6 项及地下车库南区(昌平区沙河镇七里渠南北村 QLQ-007 公建混合住宅、QLQ-009、QLQ—037 住宅混合公建)交底日期 2025 年 9 月 1 日施工单位中建三局集团有限公司分项工程名称钢筋工程交底提要 后台钢筋加工技术交底交底内容: 一

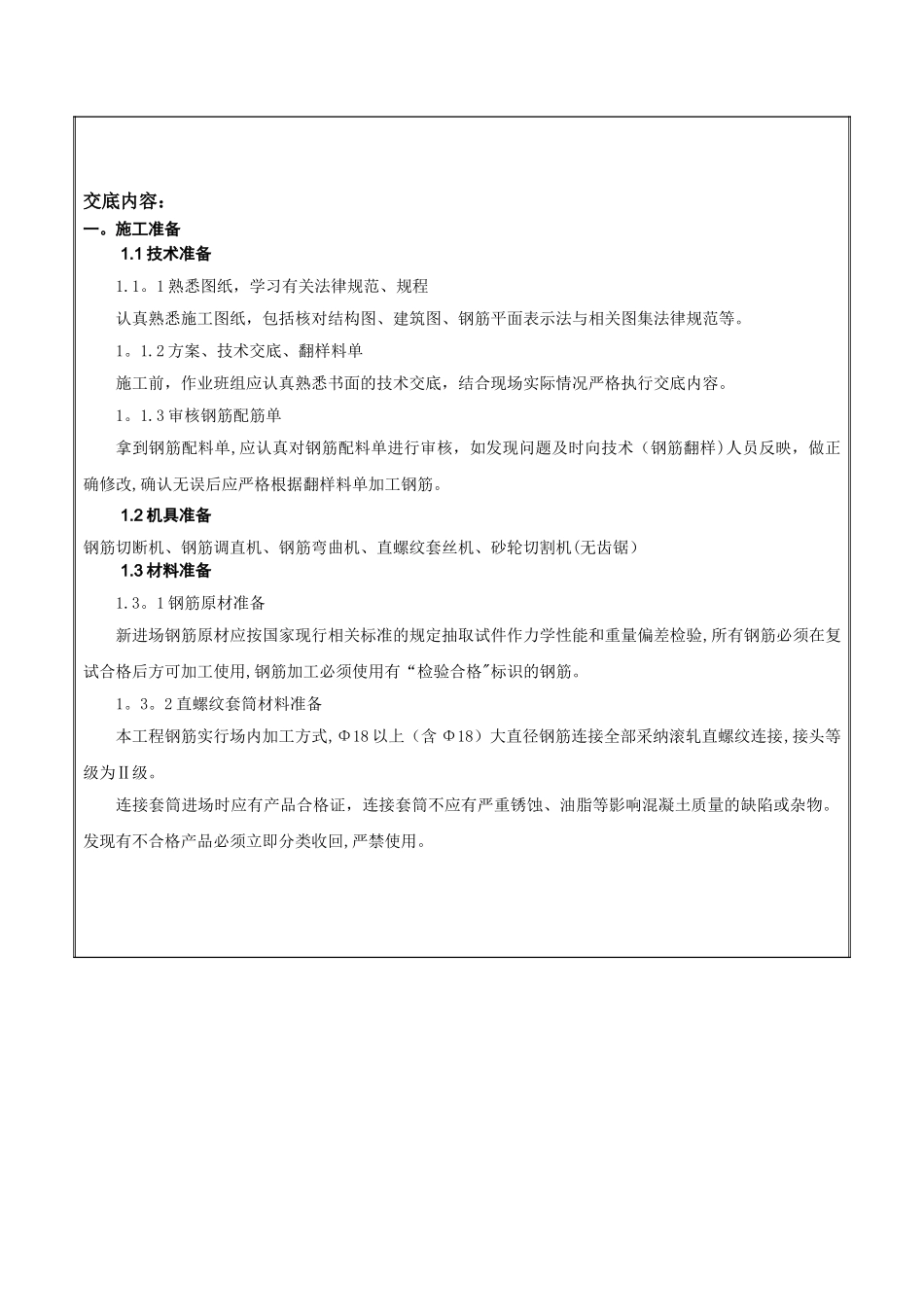

1 技术准备1
1 熟悉图纸,学习有关法律规范、规程认真熟悉施工图纸,包括核对结构图、建筑图、钢筋平面表示法与相关图集法律规范等
2 方案、技术交底、翻样料单施工前,作业班组应认真熟悉书面的技术交底,结合现场实际情况严格执行交底内容
3 审核钢筋配筋单拿到钢筋配料单,应认真对钢筋配料单进行审核,如发现问题及时向技术(钢筋翻样)人员反映,做正确修改,确认无误后应严格根据翻样料单加工钢筋
2 机具准备钢筋切断机、钢筋调直机、钢筋弯曲机、直螺纹套丝机、砂轮切割机(无齿锯)1
3 材料准备1
1 钢筋原材准备新进场钢筋原材应按国家现行相关标准的规定抽取试件作力学性能和重量偏差检验,所有钢筋必须在复试合格后方可加工使用,钢筋加工必须使用有“检验合格"标识的钢筋
2 直螺纹套筒材料准备本工程钢筋实行场内加工方式,Φ18 以上(含 Φ18)大直径钢筋连接全部采纳滚轧直螺纹连接,接头等级为Ⅱ级
连接套筒进场时应有产品合格证,连接套筒不应有严重锈蚀、油脂等影响混凝土质量的缺陷或杂物
发现有不合格产品必须立即分类收回,严禁使用

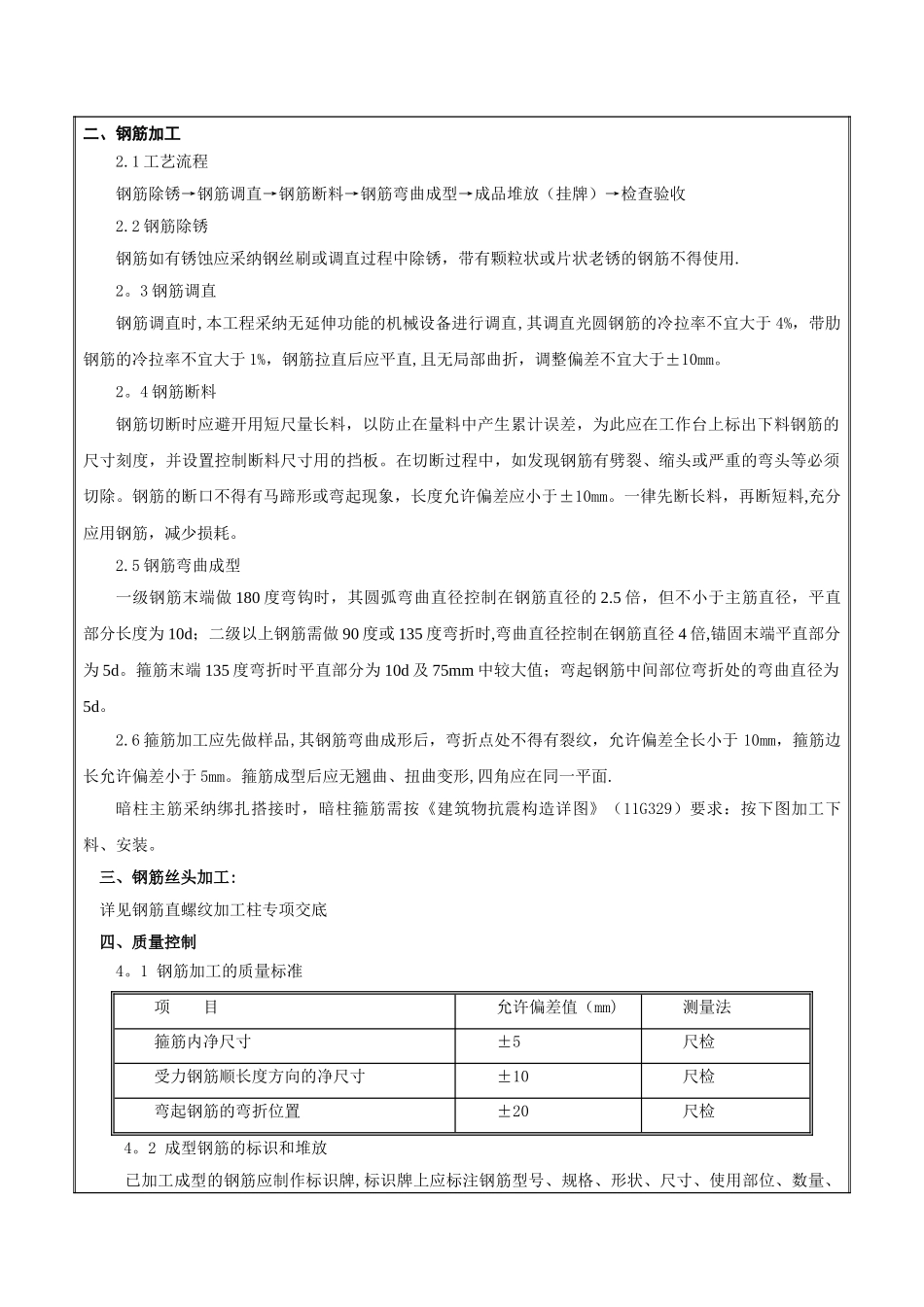

二、钢筋加工2
1 工艺流程钢筋除锈→钢筋调直→钢筋断料→钢筋弯曲成型→成品堆放(挂牌)→检查验收2
2 钢筋除锈钢筋如有锈蚀应采纳钢丝刷或调直过程中除锈,带有颗粒状或片状老锈的钢筋不得使用
3 钢筋调直钢筋调直时,本工程采纳无延伸功能的机械设备进行调直,其调直光
