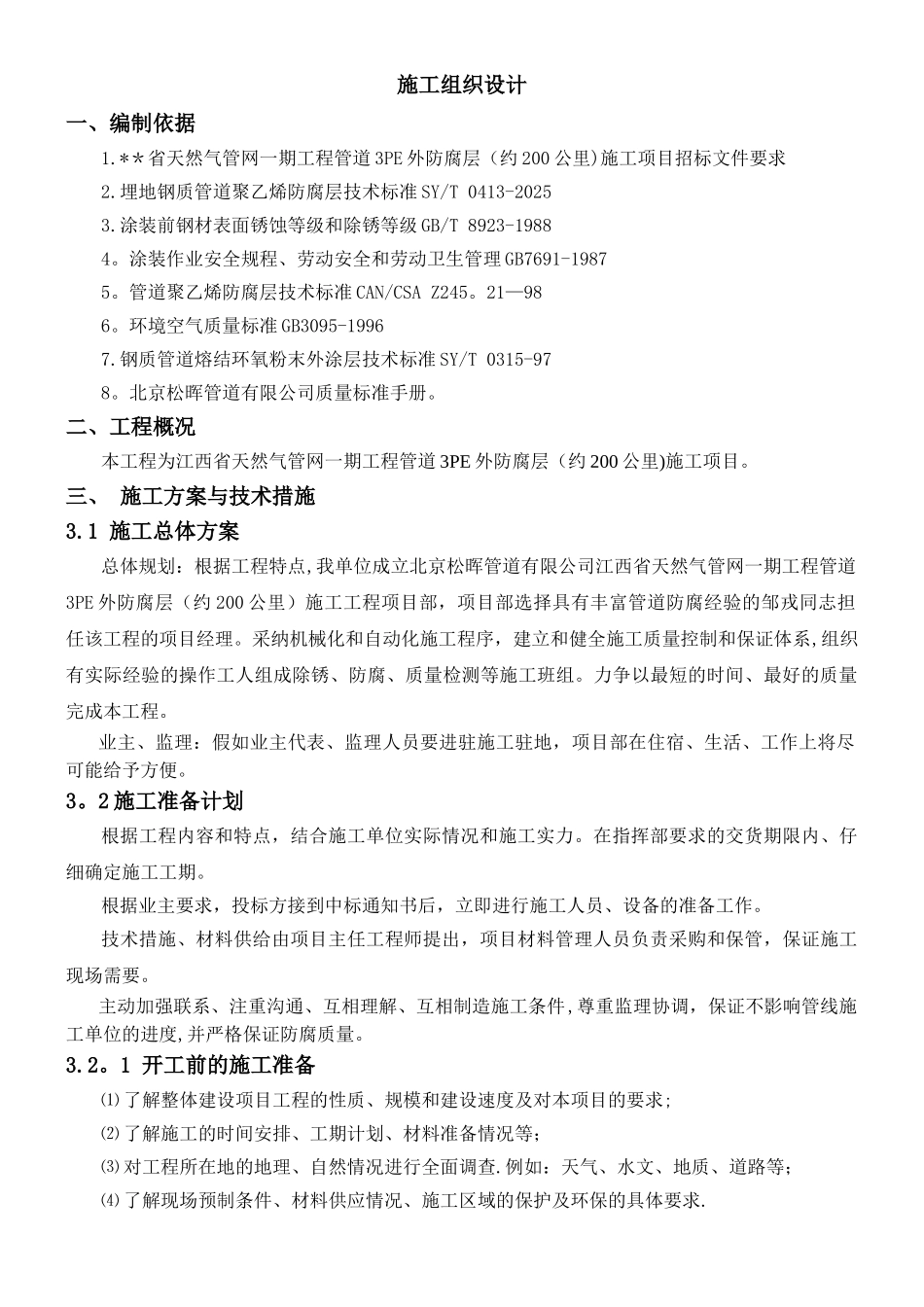

施工组织设计一、编制依据1
**省天然气管网一期工程管道 3PE 外防腐层(约 200 公里)施工项目招标文件要求2
埋地钢质管道聚乙烯防腐层技术标准 SY/T 0413-20253
涂装前钢材表面锈蚀等级和除锈等级 GB/T 8923-19884
涂装作业安全规程、劳动安全和劳动卫生管理 GB7691-19875
管道聚乙烯防腐层技术标准 CAN/CSA Z245
21—986
环境空气质量标准 GB3095-19967
钢质管道熔结环氧粉末外涂层技术标准 SY/T 0315-978
北京松晖管道有限公司质量标准手册

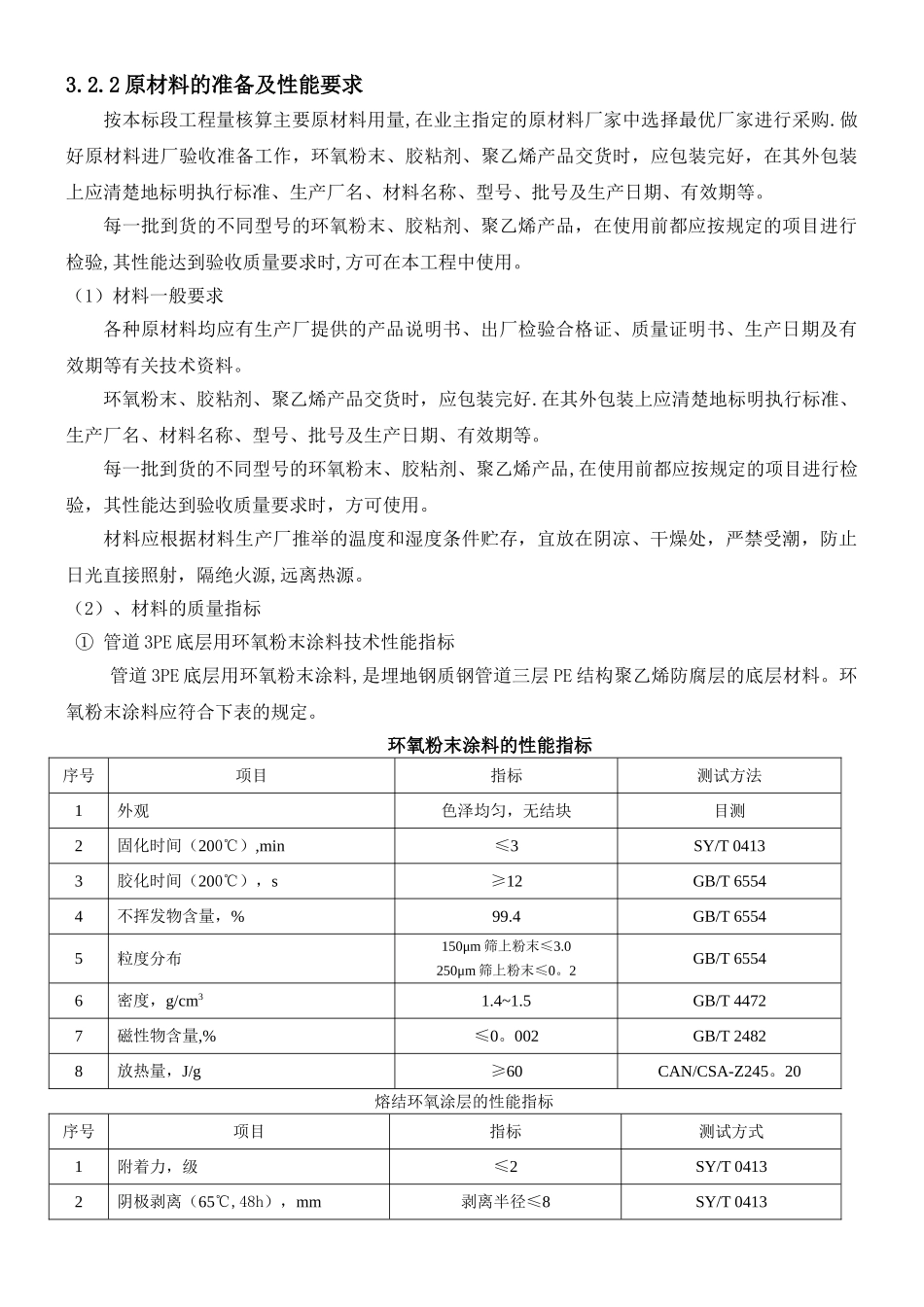

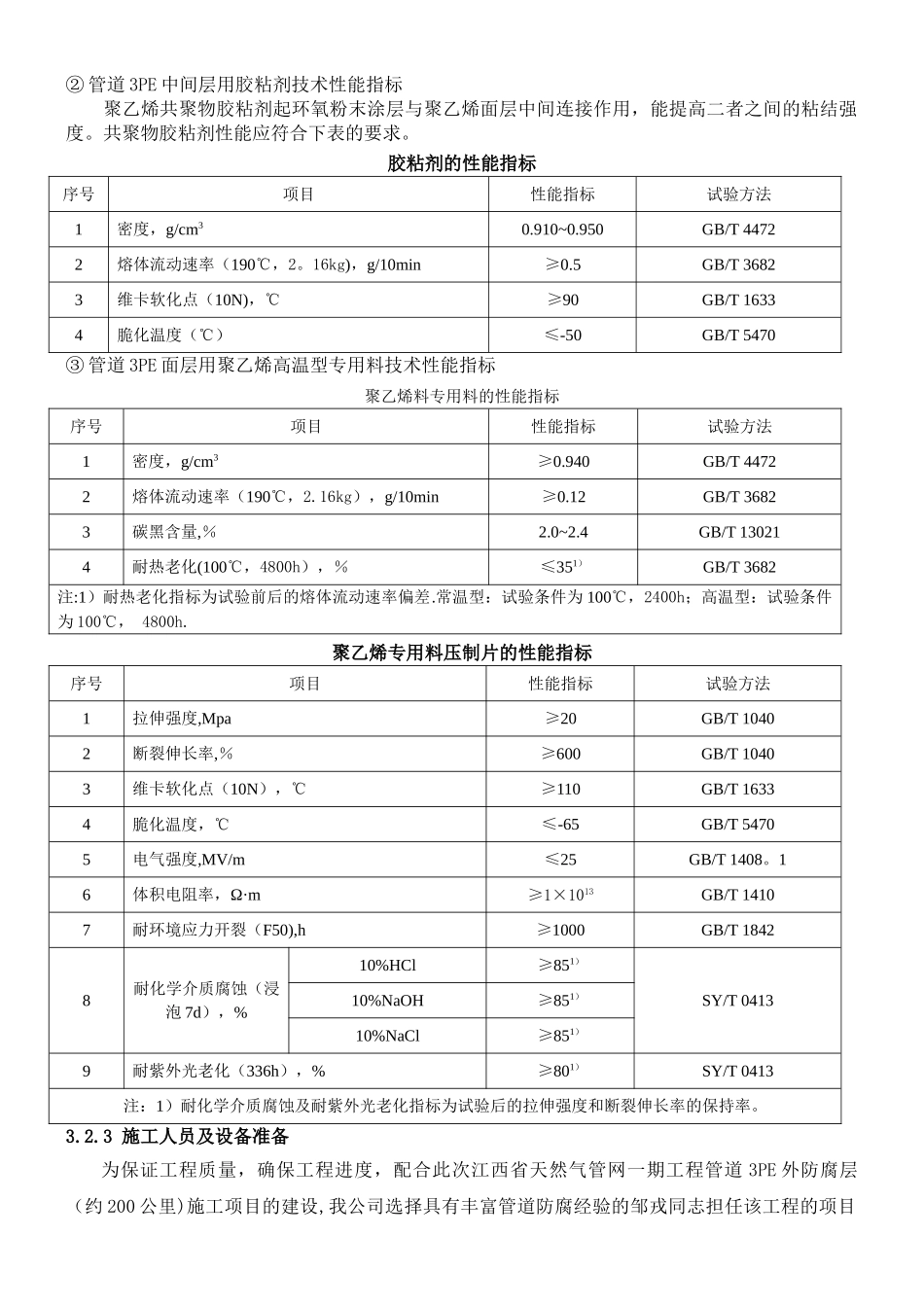

二、工程概况本工程为江西省天然气管网一期工程管道 3PE 外防腐层(约 200 公里)施工项目
三、 施工方案与技术措施3
1 施工总体方案总体规划:根据工程特点,我单位成立北京松晖管道有限公司江西省天然气管网一期工程管道3PE 外防腐层(约 200 公里)施工工程项目部,项目部选择具有丰富管道防腐经验的邹戎同志担任该工程的项目经理
采纳机械化和自动化施工程序,建立和健全施工质量控制和保证体系,组织有实际经验的操作工人组成除锈、防腐、质量检测等施工班组
力争以最短的时间、最好的质量完成本工程
业主、监理:假如业主代表、监理人员要进驻施工驻地,项目部在住宿、生活、工作上将尽可能给予方便
2 施工准备计划根据工程内容和特点,结合施工单位实际情况和施工实力
在指挥部要求的交货期限内、仔细确定施工工期
根据业主要求,投标方接到中标通知书后,立即进行施工人员、设备的准备工作
技术措施、材料供给由项目主任工程师提出,项目材料管理人员负责采购和保管,保证施工现场需要
主动加强联系、注重沟通、互相理解、互相制造施工条件,尊重监理协调,保证不影响管线施工单位的进度,并严格保证防腐质量
1 开工前的施工准备⑴ 了解整体建设项目工程的性质、规模和建设速度及对本项目的要
