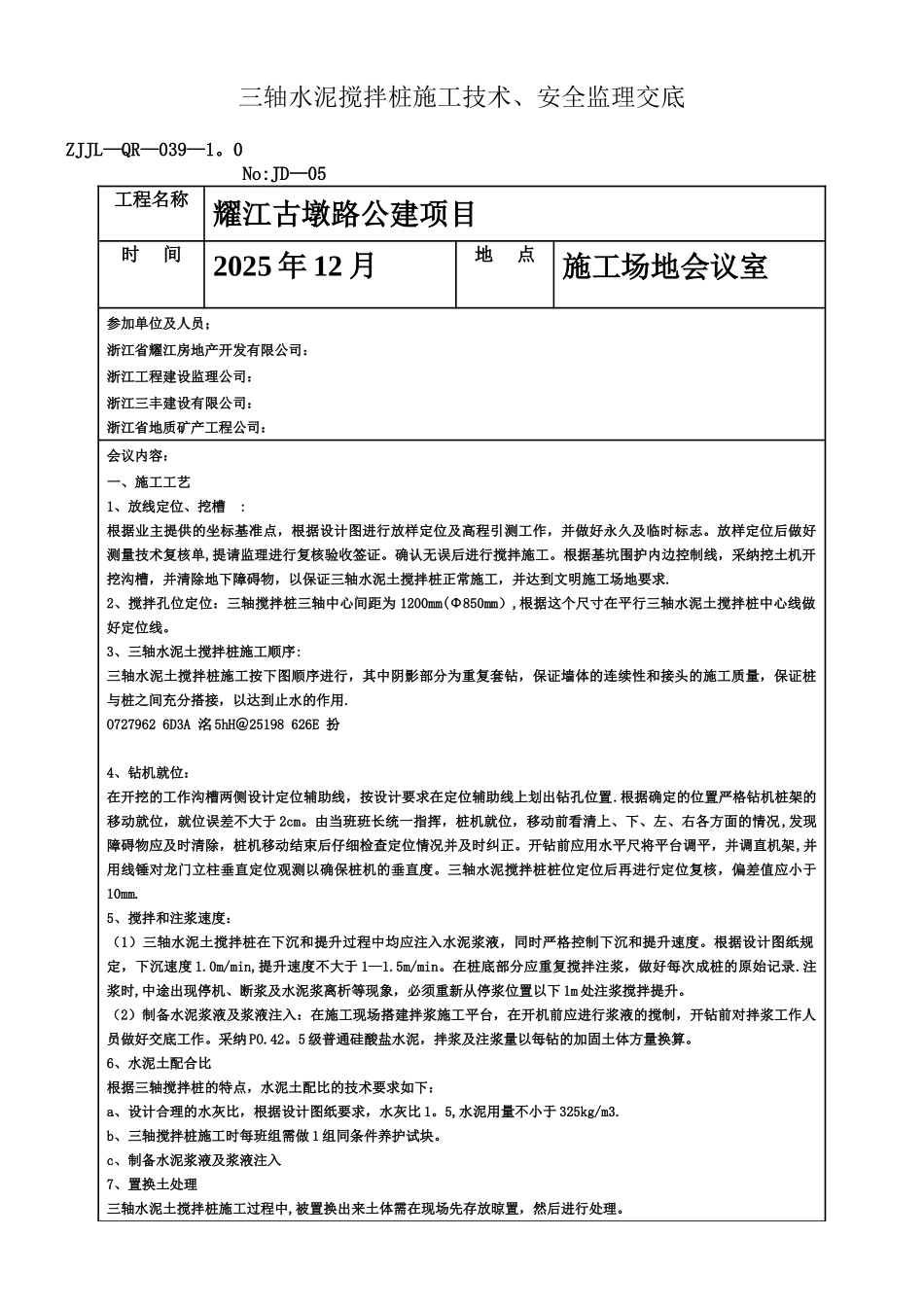

三轴水泥搅拌桩施工技术、安全监理交底ZJJL—QR—039—1
0 No:JD—05工程名称耀江古墩路公建项目时 间2025 年 12 月地 点施工场地会议室参加单位及人员;浙江省耀江房地产开发有限公司:浙江工程建设监理公司:浙江三丰建设有限公司:浙江省地质矿产工程公司:会议内容:一、施工工艺 1、放线定位、挖槽 : 根据业主提供的坐标基准点,根据设计图进行放样定位及高程引测工作,并做好永久及临时标志
放样定位后做好测量技术复核单,提请监理进行复核验收签证
确认无误后进行搅拌施工
根据基坑围护内边控制线,采纳挖土机开挖沟槽,并清除地下障碍物,以保证三轴水泥土搅拌桩正常施工,并达到文明施工场地要求
2、搅拌孔位定位:三轴搅拌桩三轴中心间距为 1200mm(Φ850mm),根据这个尺寸在平行三轴水泥土搅拌桩中心线做好定位线
3、三轴水泥土搅拌桩施工顺序: 三轴水泥土搅拌桩施工按下图顺序进行,其中阴影部分为重复套钻,保证墙体的连续性和接头的施工质量,保证桩与桩之间充分搭接,以达到止水的作用
O727962 6D3A 洺 5hH@25198 626E 扮4、钻机就位: 在开挖的工作沟槽两侧设计定位辅助线,按设计要求在定位辅助线上划出钻孔位置
根据确定的位置严格钻机桩架的移动就位,就位误差不大于 2cm
由当班班长统一指挥,桩机就位,移动前看清上、下、左、右各方面的情况,发现障碍物应及时清除,桩机移动结束后仔细检查定位情况并及时纠正
开钻前应用水平尺将平台调平,并调直机架,并用线锤对龙门立柱垂直定位观测以确保桩机的垂直度
三轴水泥搅拌桩桩位定位后再进行定位复核,偏差值应小于10mm
5、搅拌和注浆速度: (1)三轴水泥土搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度
根据设计图纸规定,下沉速度 1
0m/min,提升速度不大于 1—1
5m/min
