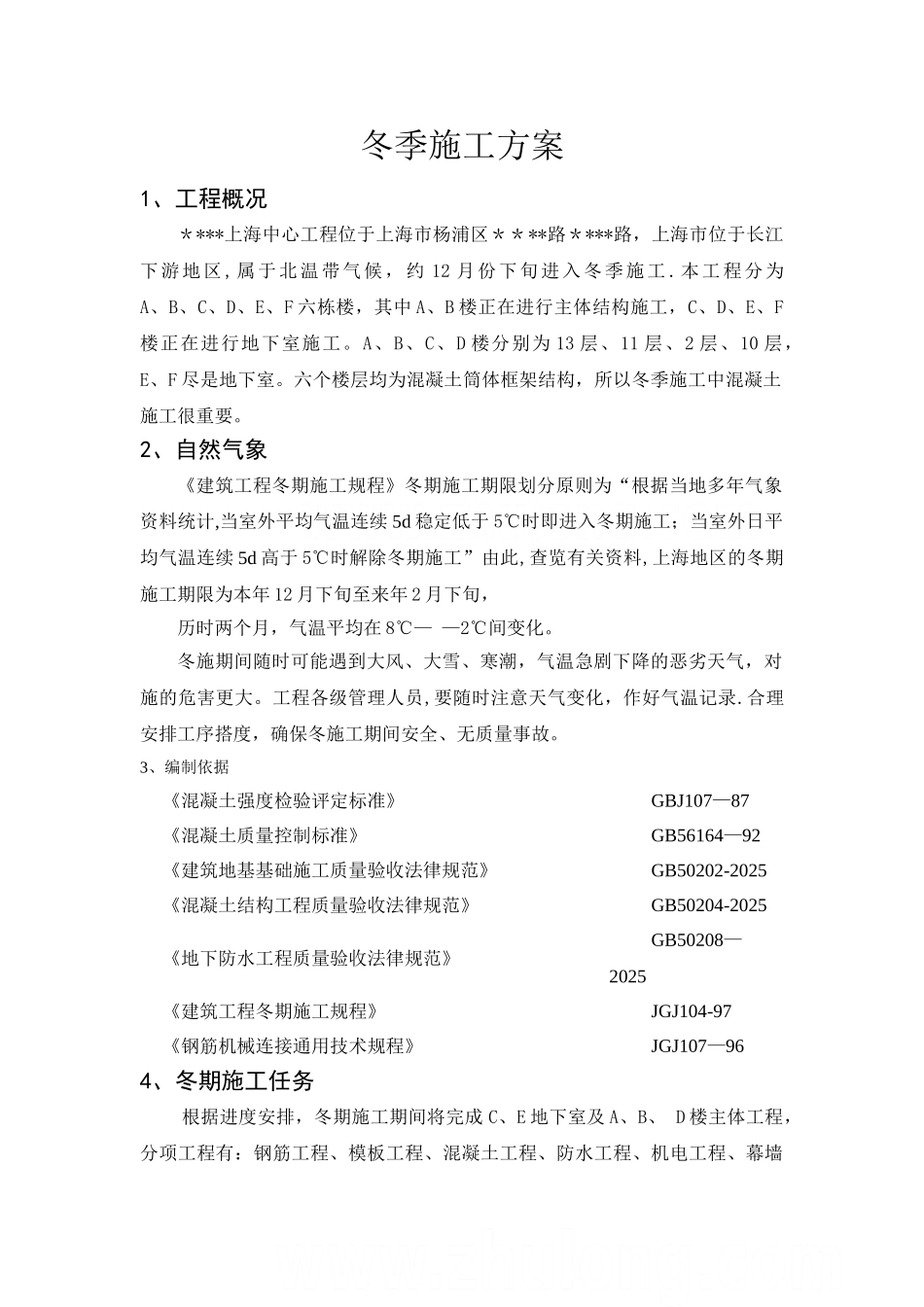

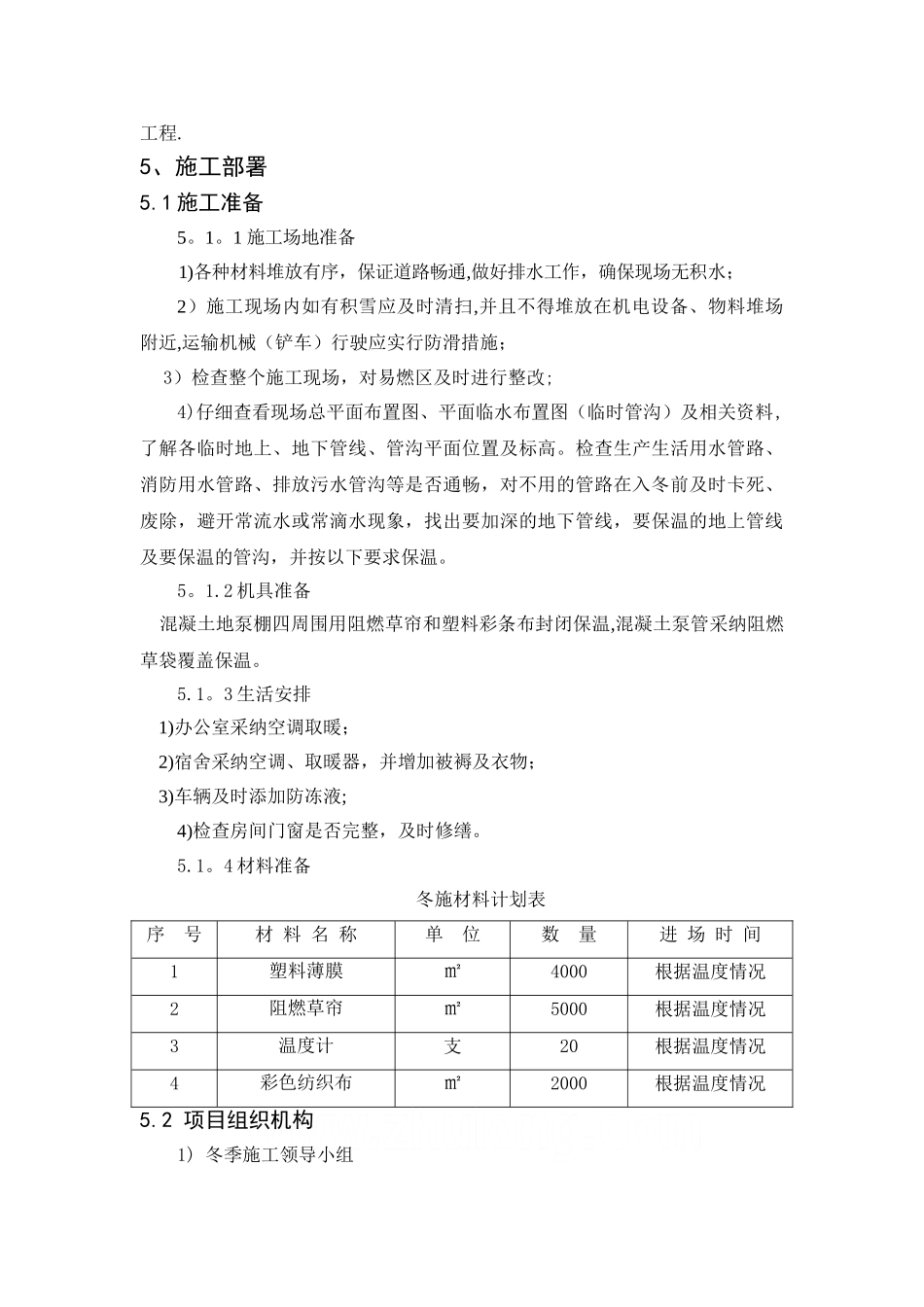

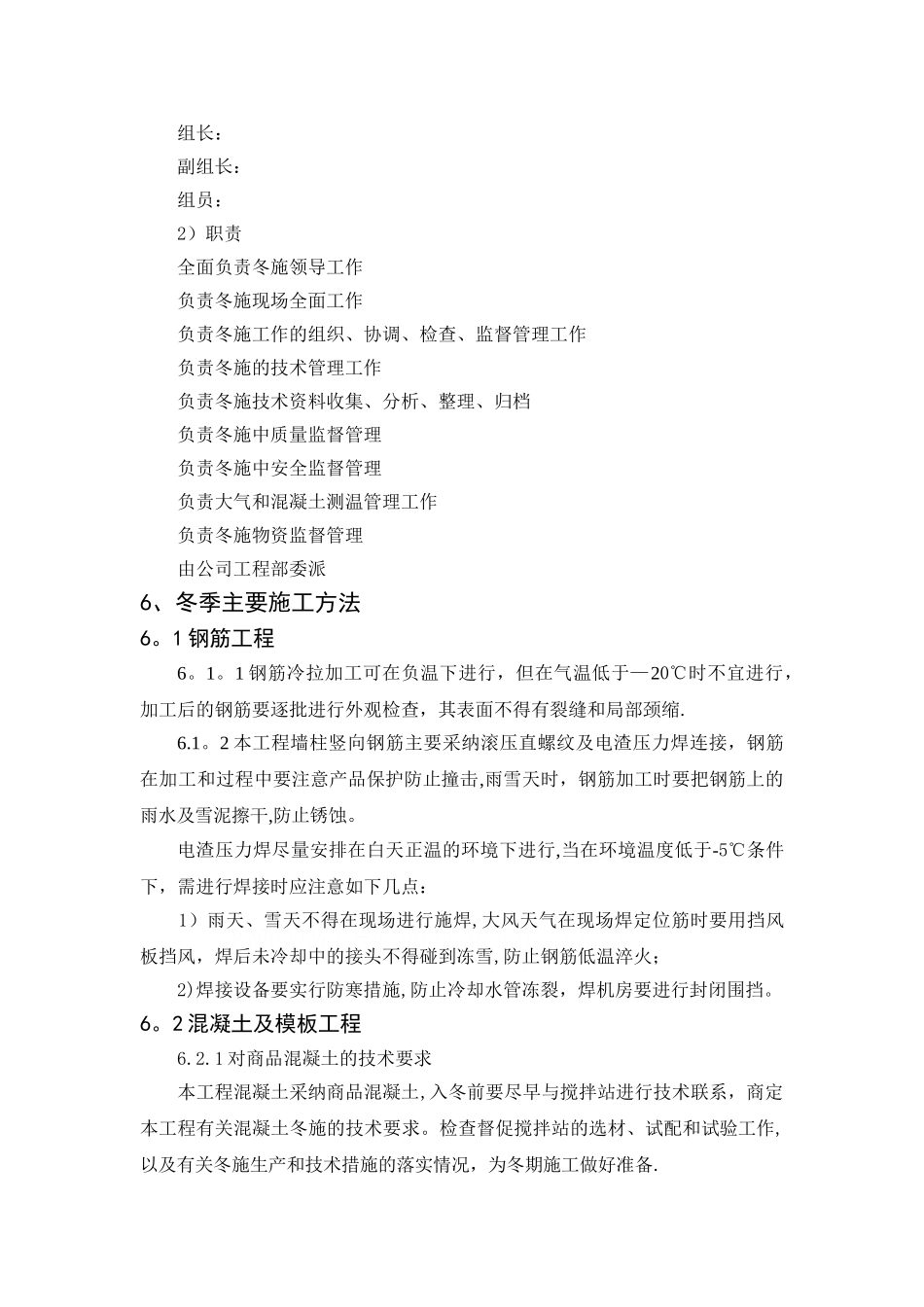

冬季施工方案1、工程概况****上海中心工程位于上海市杨浦区****路****路,上海市位于长江下游地区,属于北温带气候,约 12 月份下旬进入冬季施工 .本工程分为A、B、C、D、E、F 六栋楼,其中 A、B 楼正在进行主体结构施工,C、D、E、F楼正在进行地下室施工。A、B、C、D 楼分别为 13 层、11 层、2 层、10 层,E、F 尽是地下室。六个楼层均为混凝土筒体框架结构,所以冬季施工中混凝土施工很重要。2、自然气象《建筑工程冬期施工规程》冬期施工期限划分原则为“根据当地多年气象资料统计,当室外平均气温连续 5d 稳定低于 5℃时即进入冬期施工;当室外日平均气温连续 5d 高于 5℃时解除冬期施工”由此,查览有关资料,上海地区的冬期施工期限为本年 12 月下旬至来年 2 月下旬,历时两个月,气温平均在 8℃— —2℃间变化。 冬施期间随时可能遇到大风、大雪、寒潮,气温急剧下降的恶劣天气,对施的危害更大。工程各级管理人员,要随时注意天气变化,作好气温记录.合理安排工序搭度,确保冬施工期间安全、无质量事故。3、编制依据《混凝土强度检验评定标准》GBJ107—87《混凝土质量控制标准》GB56164—92《建筑地基基础施工质量验收法律规范》GB50202-2025《混凝土结构工程质量验收法律规范》GB50204-2025《地下防水工程质量验收法律规范》GB50208—2025《建筑工程冬期施工规程》JGJ104-97《钢筋机械连接通用技术规程》JGJ107—964、冬期施工任务根据进度安排,冬期施工期间将完成 C、E 地下室及 A、B、 D 楼主体工程,分项工程有:钢筋工程、模板工程、混凝土工程、防水工程、机电工程、幕墙工程.5、施工部署5.1 施工准备5。1。1 施工场地准备1)各种材料堆放有序,保证道路畅通,做好排水工作,确保现场无积水;2)施工现场内如有积雪应及时清扫,并且不得堆放在机电设备、物料堆场附近,运输机械(铲车)行驶应实行防滑措施; 3)检查整个施工现场,对易燃区及时进行整改; 4)仔细查看现场总平面布置图、平面临水布置图(临时管沟)及相关资料,了解各临时地上、地下管线、管沟平面位置及标高。检查生产生活用水管路、消防用水管路、排放污水管沟等是否通畅,对不用的管路在入冬前及时卡死、废除,避开常流水或常滴水现象,找出要加深的地下管线,要保温的地上管线及要保温的管沟,并按以下要求保温。5。1.2 机具准备 混凝土地泵棚四周围用阻燃草帘和塑料彩条布封闭保温,混凝土泵管采纳阻燃草袋覆盖保温。5.1。3 生活...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

上海某工程冬季施工方案-secret

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
