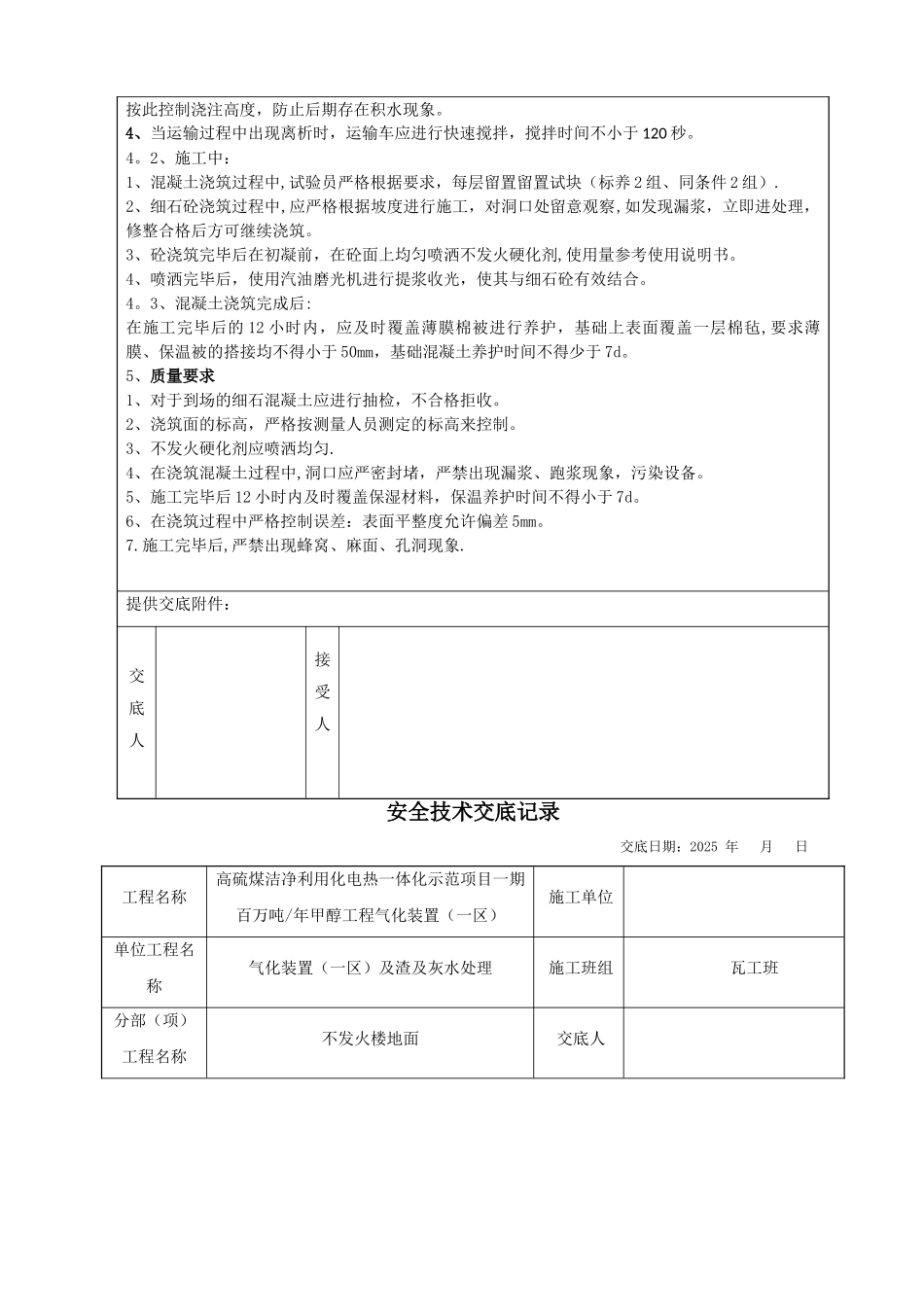

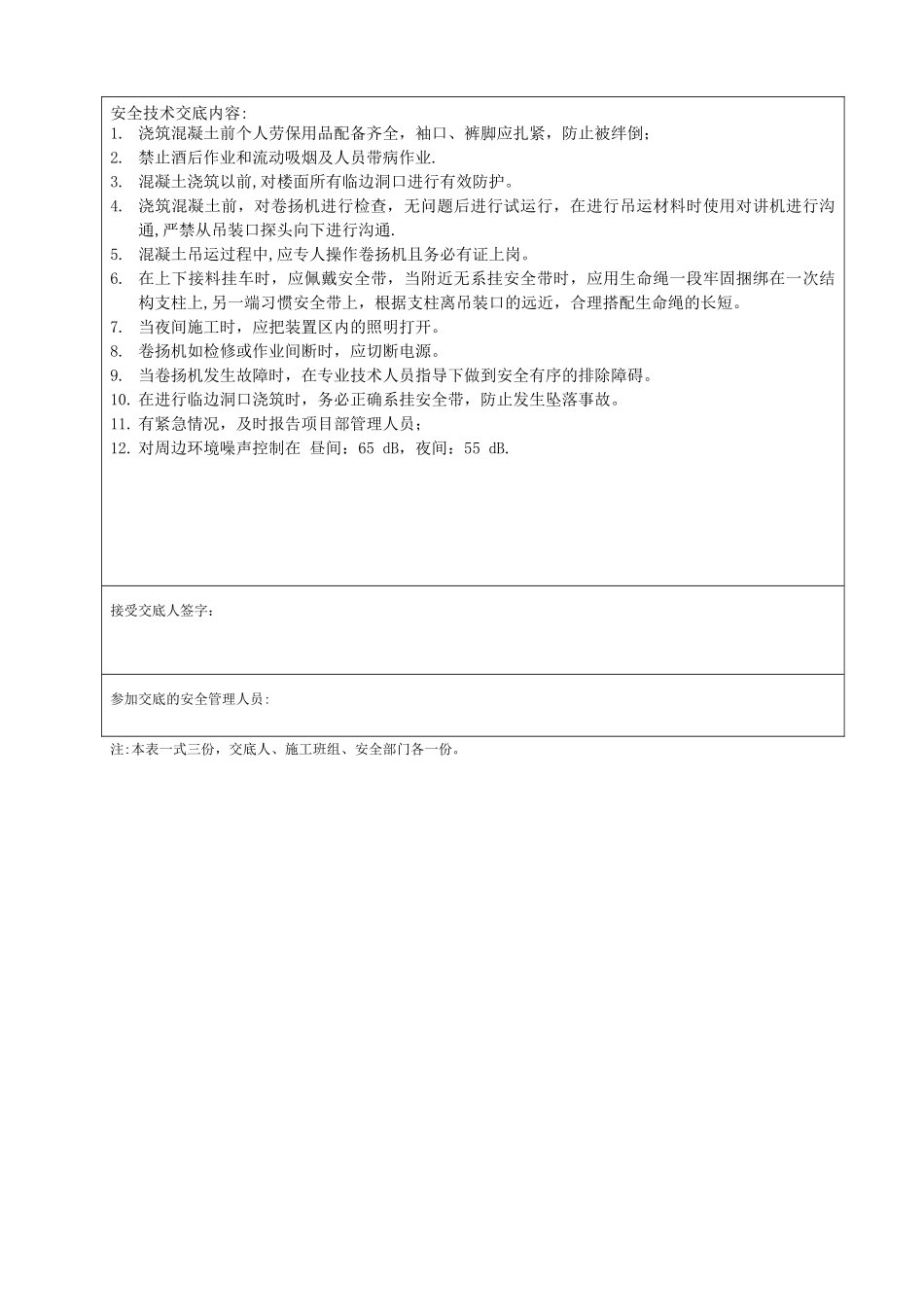

施工技术交底记录 交底日期:2025 年 月 日工程名称高硫煤洁净利用化电热一体化示范项目一期百万吨/年甲醇工程施工图号0116-1500~1700(I)—06136-3-1单位工程名称气化装置(一区)及渣及灰水处理施工单位分部(项)工程名称不发火楼地面施工班组瓦工班技术交底内容: 气化装置及渣及灰水处理不发火楼地面1、工程概况1
1 施工内容:气化装置及渣及灰水处理楼地面面层为不发火楼地面,楼地面采纳 C30 细石混凝土找坡(按 5‰找坡且最薄处为 30mm),并在其表面均匀喷洒不发火硬化剂然后对其搓毛收光使其与细石混凝土面层有效结合进而达到设计要求,渣及灰水处理不发火楼地面约 3500㎡,气化装置不发火楼地面约 6000㎡
2 实物工程量1
3工期要求:为实现业主大干三个月的整体目标,要求十一月底把所有不发火楼地面施工完成
(搅拌站停止供料间及特别情况除外)2、施工准备2
1 技术准备:1、混凝土浇筑前对作业班组及相关人员进行安全技术交底
并做好相应的资料存档工作
2、混凝土配合比已满足设计要求
3,不发火硬化剂已采购进场
2 机械准备:所有机具(混凝土汽车输送泵、卷扬机、混凝土罐车、汽油磨光机)浇筑混凝土前检查合格
同时配备专职技工,随时检修
3 材料准备:1、在混凝土浇筑期间,要保证水、电、路全通
2、塑料薄膜、保温养护材料、已准备齐全
3、作业条件3
1、楼地面清扫洁净,并提前 24H 浇水湿润楼面
2、楼面洞口进行有效封堵3
3、 安排瓦工 13 人、电工 1 人、管理人员 4 人
4、操作工艺工程特点及要求:本工程不发火地面全部在一次结构砼楼地面进行施工,每层在施工前对基层清理洁净,并涂刷素水泥浆且掺建筑胶进行刷浆
细石混凝土浇筑等级为 C30,在浇筑前对洞口进行封堵,防止漏浆污染设备
1、施工前:1、清扫楼地面杂物及灰尘,并提前 12h
