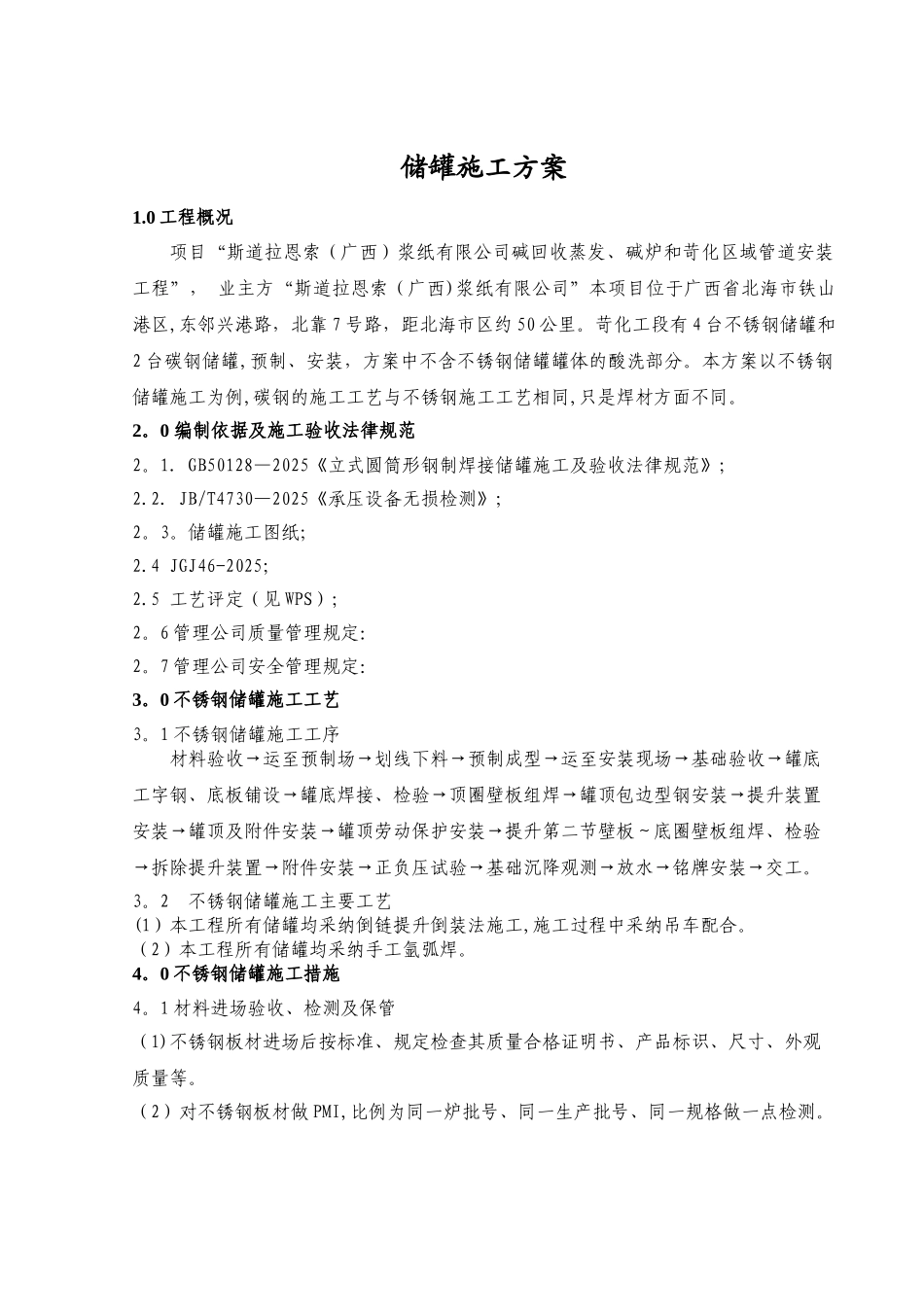

储罐施工方案1
0 工程概况项目“斯道拉恩索(广西)浆纸有限公司碱回收蒸发、碱炉和苛化区域管道安装工程”, 业主方“斯道拉恩索(广西)浆纸有限公司”本项目位于广西省北海市铁山港区,东邻兴港路,北靠 7 号路,距北海市区约 50 公里
苛化工段有 4 台不锈钢储罐和2 台碳钢储罐,预制、安装,方案中不含不锈钢储罐罐体的酸洗部分
本方案以不锈钢储罐施工为例,碳钢的施工工艺与不锈钢施工工艺相同,只是焊材方面不同
0 编制依据及施工验收法律规范2
GB50128—2025《立式圆筒形钢制焊接储罐施工及验收法律规范》;2
JB/T4730—2025《承压设备无损检测》;2
储罐施工图纸;2
4 JGJ46-2025;2
5 工艺评定(见 WPS);2
6 管理公司质量管理规定:2
7 管理公司安全管理规定:3

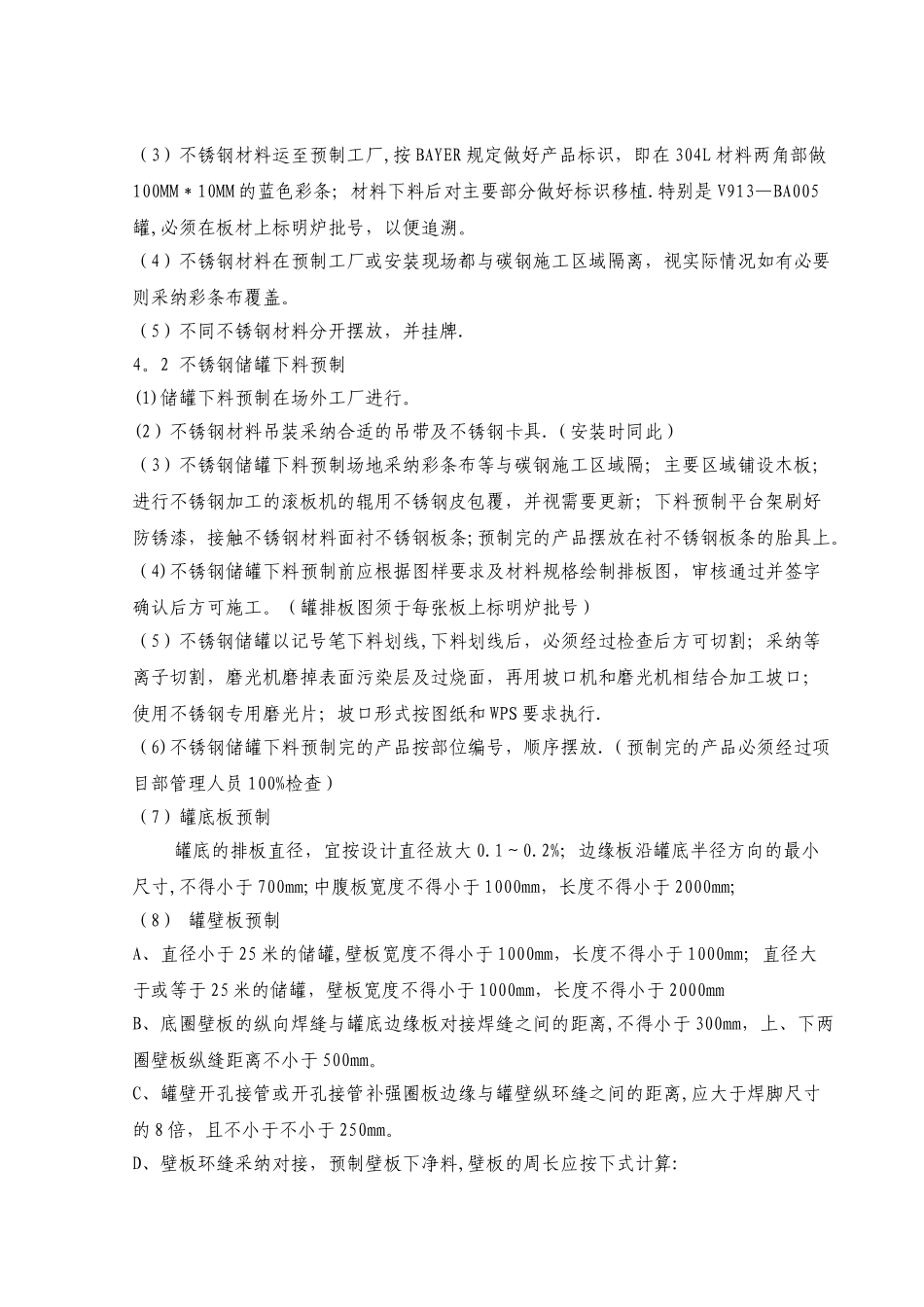

0 不锈钢储罐施工工艺3

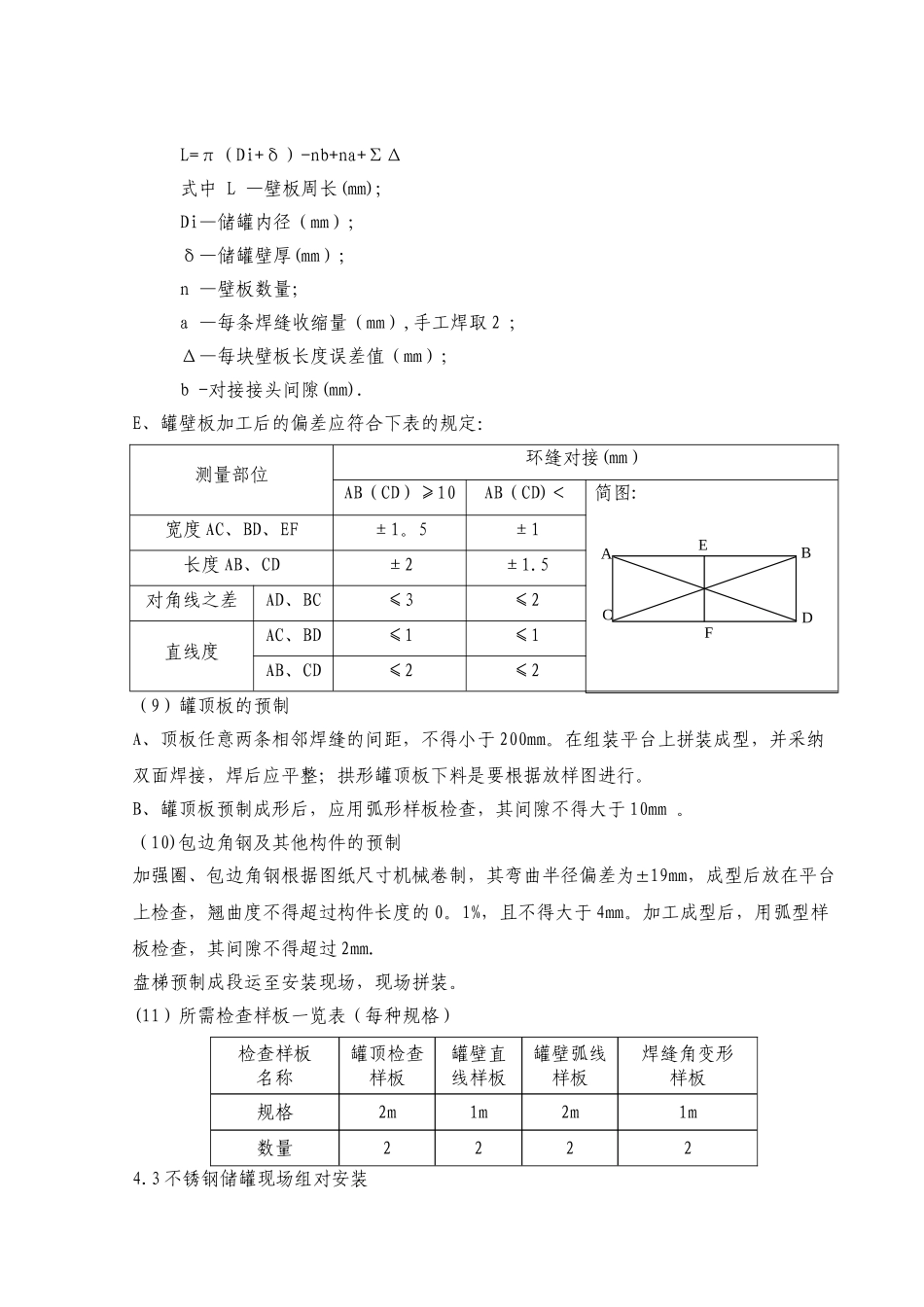

1 不锈钢储罐施工工序材料验收→运至预制场→划线下料→预制成型→运至安装现场→基础验收→罐底工字钢、底板铺设→罐底焊接、检验→顶圈壁板组焊→罐顶包边型钢安装→提升装置安装→罐顶及附件安装→罐顶劳动保护安装→提升第二节壁板~底圈壁板组焊、检验→拆除提升装置→附件安装→正负压试验→基础沉降观测→放水→铭牌安装→交工
2 不锈钢储罐施工主要工艺(1)本工程所有储罐均采纳倒链提升倒装法施工,施工过程中采纳吊车配合
(2)本工程所有储罐均采纳手工氩弧焊
0 不锈钢储罐施工措施4
1 材料进场验收、检测及保管(1)不锈钢板材进场后按标准、规定检查其质量合格证明书、产品标识、尺寸、外观质量等
(2)对不锈钢板材做 PMI,比例为同一炉批号、同一生产批号、同一规格做一点检测
(3)不锈钢材料运至预制工厂,按 BAYER 规定做好产品标识,即在 304L 材料两角部做100MM*10MM 的蓝色彩条;材料下料后对主要部分做好标识移植
