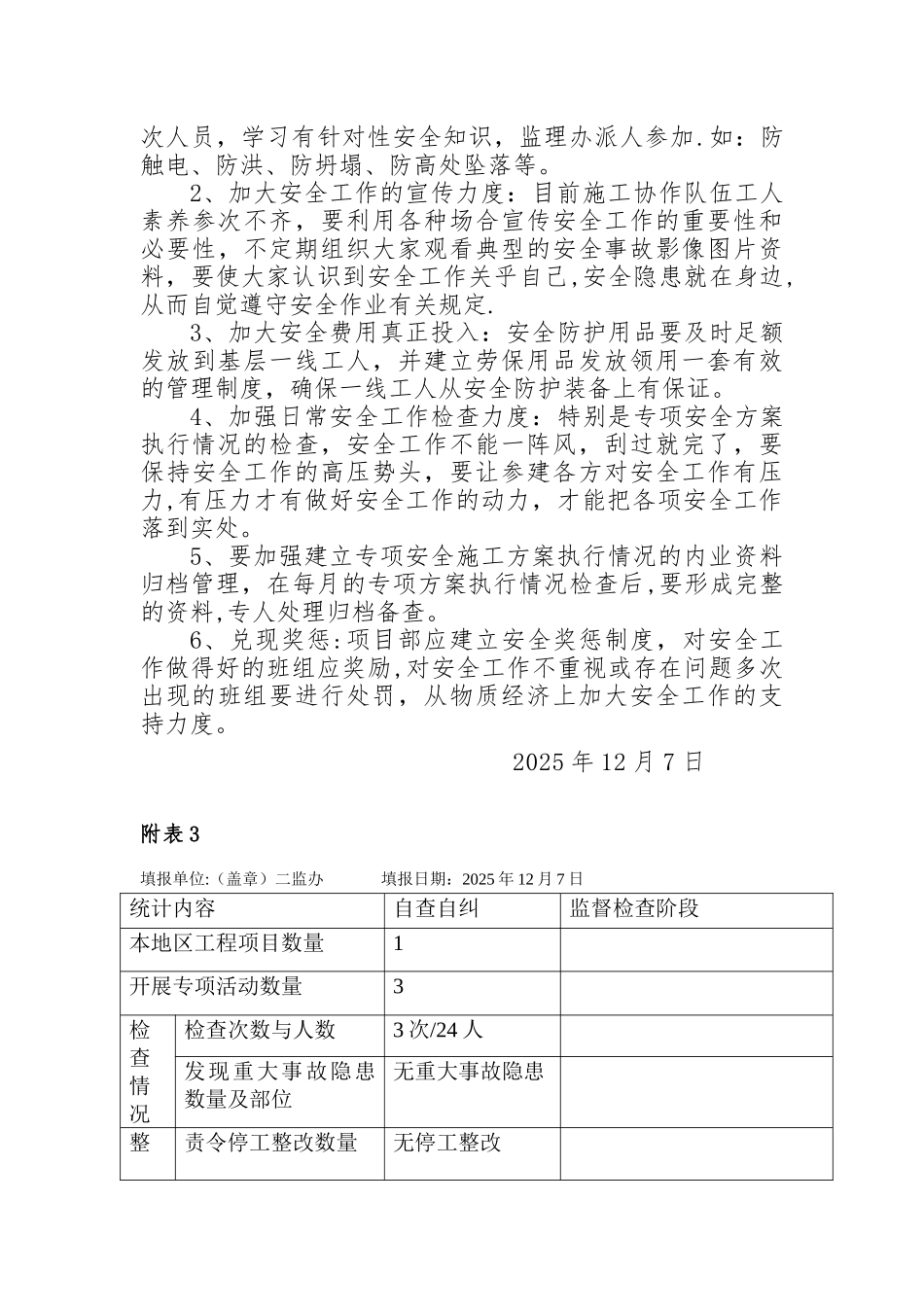

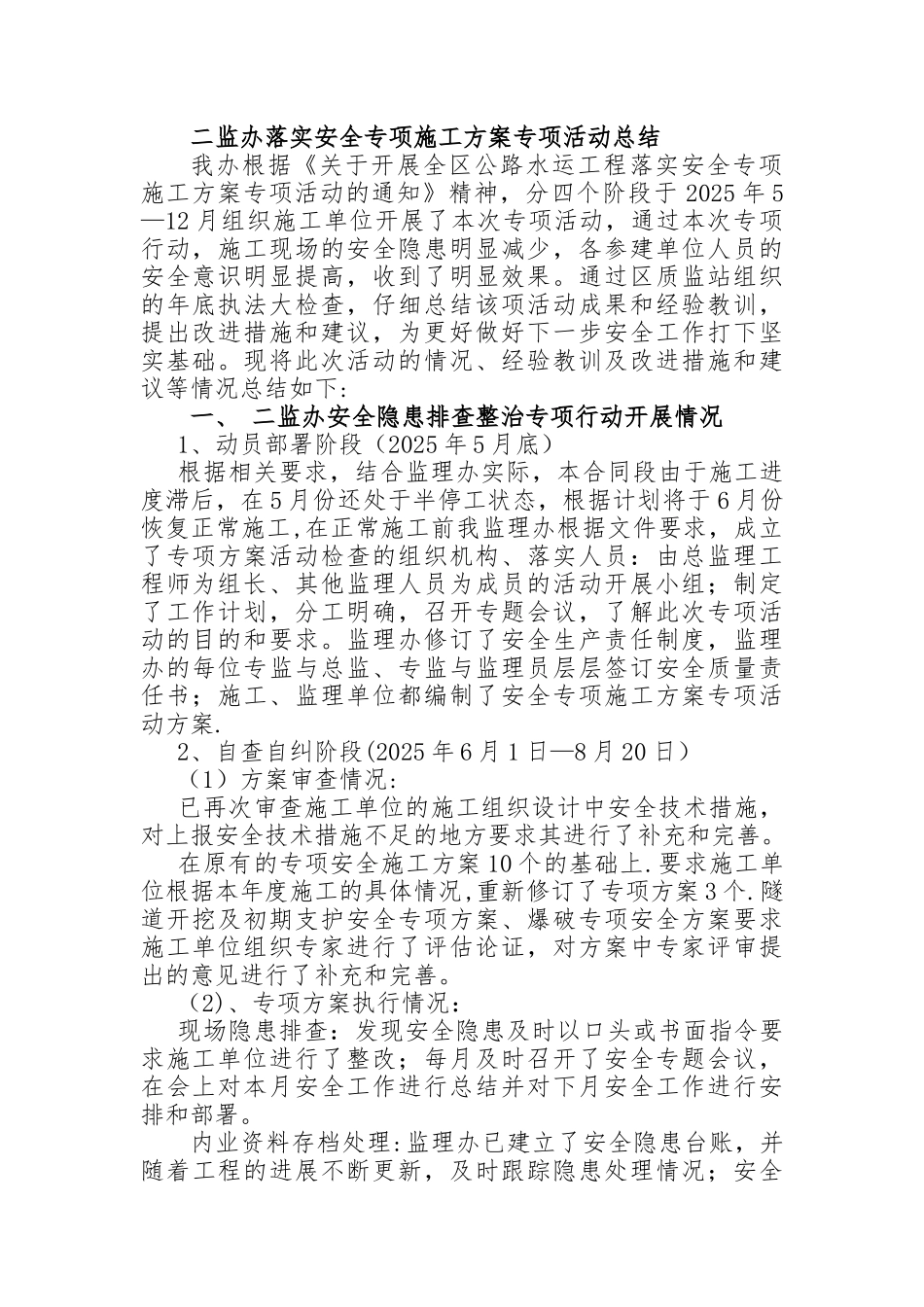

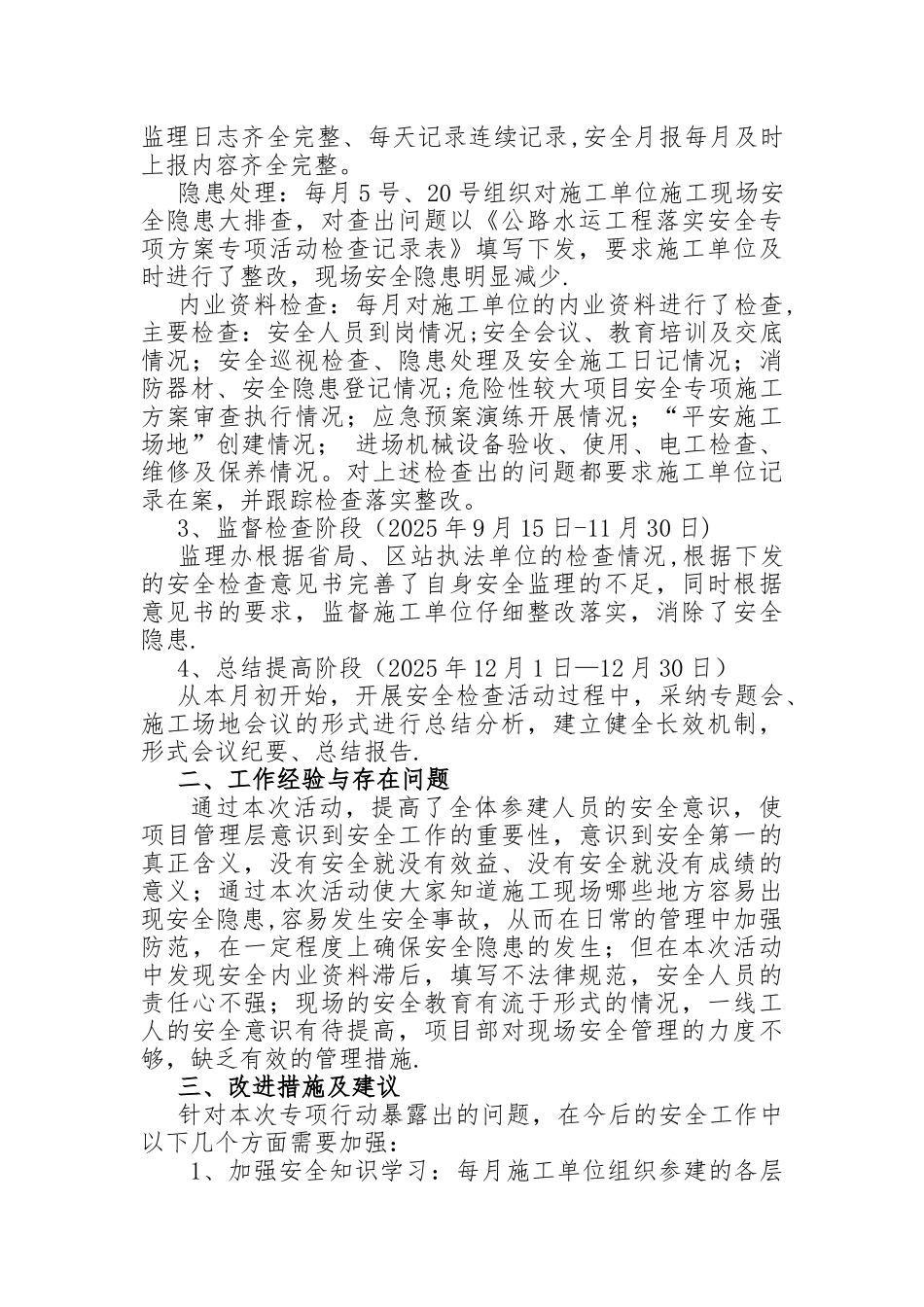

二监办落实安全专项施工方案专项活动总结我办根据《关于开展全区公路水运工程落实安全专项施工方案专项活动的通知》精神,分四个阶段于 2025 年 5—12 月组织施工单位开展了本次专项活动,通过本次专项行动,施工现场的安全隐患明显减少,各参建单位人员的安全意识明显提高,收到了明显效果。通过区质监站组织的年底执法大检查,仔细总结该项活动成果和经验教训,提出改进措施和建议,为更好做好下一步安全工作打下坚实基础。现将此次活动的情况、经验教训及改进措施和建议等情况总结如下:一、 二监办安全隐患排查整治专项行动开展情况1、动员部署阶段(2025 年 5 月底)根据相关要求,结合监理办实际,本合同段由于施工进度滞后,在 5 月份还处于半停工状态,根据计划将于 6 月份恢复正常施工,在正常施工前我监理办根据文件要求,成立了专项方案活动检查的组织机构、落实人员:由总监理工程师为组长、其他监理人员为成员的活动开展小组;制定了工作计划,分工明确,召开专题会议,了解此次专项活动的目的和要求。监理办修订了安全生产责任制度,监理办的每位专监与总监、专监与监理员层层签订安全质量责任书;施工、监理单位都编制了安全专项施工方案专项活动方案.2、自查自纠阶段(2025 年 6 月 1 日—8 月 20 日)(1)方案审查情况:已再次审查施工单位的施工组织设计中安全技术措施,对上报安全技术措施不足的地方要求其进行了补充和完善。在原有的专项安全施工方案 10 个的基础上.要求施工单位根据本年度施工的具体情况,重新修订了专项方案 3 个.隧道开挖及初期支护安全专项方案、爆破专项安全方案要求施工单位组织专家进行了评估论证,对方案中专家评审提出的意见进行了补充和完善。(2)、专项方案执行情况:现场隐患排查:发现安全隐患及时以口头或书面指令要求施工单位进行了整改;每月及时召开了安全专题会议,在会上对本月安全工作进行总结并对下月安全工作进行安排和部署。内业资料存档处理:监理办已建立了安全隐患台账,并随着工程的进展不断更新,及时跟踪隐患处理情况;安全监理日志齐全完整、每天记录连续记录,安全月报每月及时上报内容齐全完整。隐患处理:每月 5 号、20 号组织对施工单位施工现场安全隐患大排查,对查出问题以《公路水运工程落实安全专项方案专项活动检查记录表》填写下发,要求施工单位及时进行了整改,现场安全隐患明显减少.内业资料检查:每月对施工单位的内业资料进行了检查,主要...
