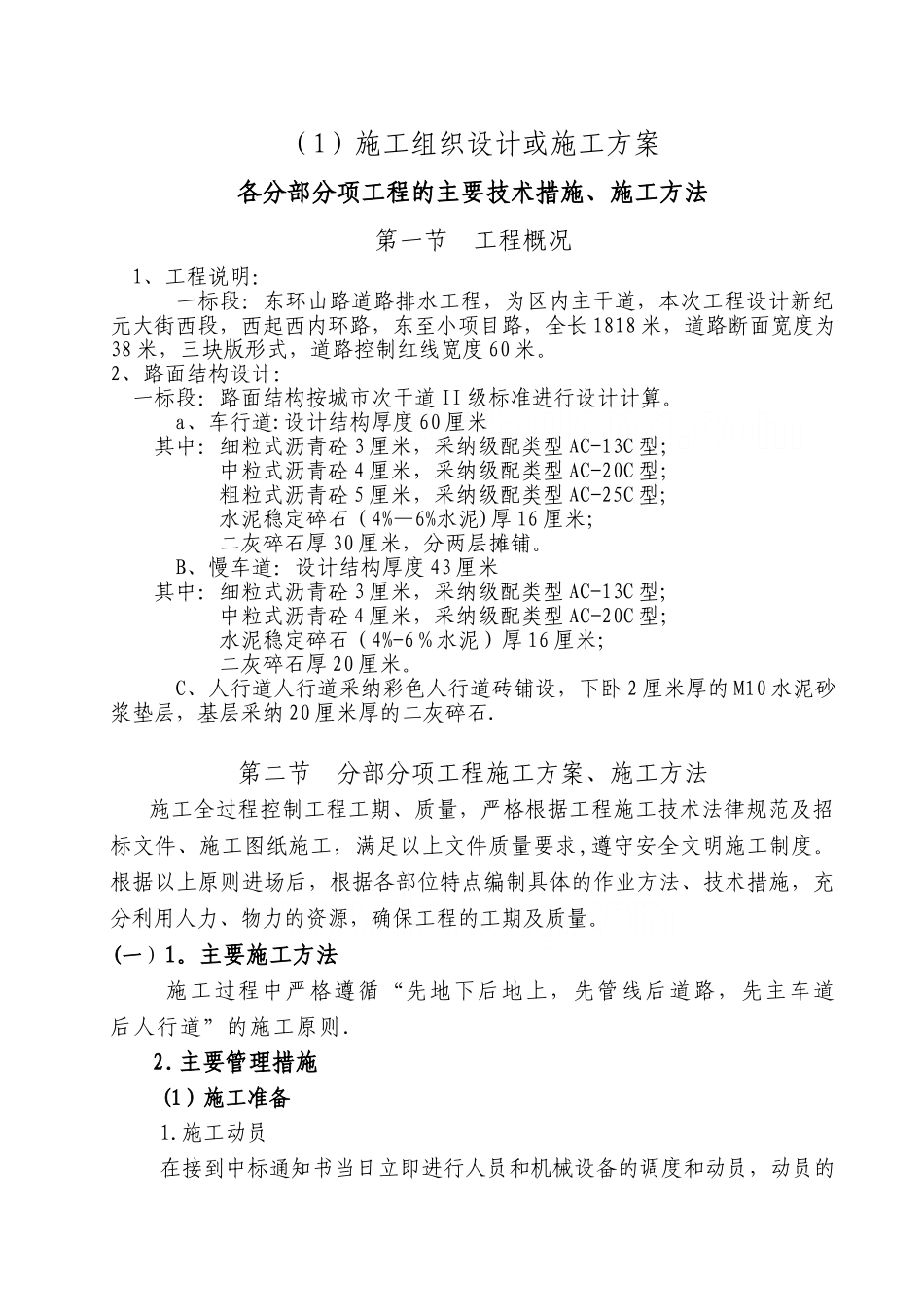

(1)施工组织设计或施工方案各分部分项工程的主要技术措施、施工方法第一节 工程概况1、工程说明:一标段:东环山路道路排水工程,为区内主干道,本次工程设计新纪元大街西段,西起西内环路,东至小项目路,全长 1818 米,道路断面宽度为38 米,三块版形式,道路控制红线宽度 60 米
2、路面结构设计: 一标段:路面结构按城市次干道 II 级标准进行设计计算
a、车行道:设计结构厚度 60 厘米其中:细粒式沥青砼 3 厘米,采纳级配类型 AC-13C 型;中粒式沥青砼 4 厘米,采纳级配类型 AC-20C 型;粗粒式沥青砼 5 厘米,采纳级配类型 AC-25C 型;水泥稳定碎石(4%—6%水泥)厚 16 厘米;二灰碎石厚 30 厘米,分两层摊铺
B、慢车道:设计结构厚度 43 厘米其中:细粒式沥青砼 3 厘米,采纳级配类型 AC-13C 型;中粒式沥青砼 4 厘米,采纳级配类型 AC-20C 型;水泥稳定碎石(4%-6%水泥)厚 16 厘米;二灰碎石厚 20 厘米
C、人行道人行道采纳彩色人行道砖铺设,下卧 2 厘米厚的 M10 水泥砂浆垫层,基层采纳 20 厘米厚的二灰碎石
第二节 分部分项工程施工方案、施工方法 施工全过程控制工程工期、质量,严格根据工程施工技术法律规范及招标文件、施工图纸施工,满足以上文件质量要求,遵守安全文明施工制度
根据以上原则进场后,根据各部位特点编制具体的作业方法、技术措施,充分利用人力、物力的资源,确保工程的工期及质量
主要施工方法施工过程中严格遵循“先地下后地上,先管线后道路,先主车道后人行道”的施工原则

主要管理措施(1)施工准备1

施工动员在接到中标通知书当日立即进行人员和机械设备的调度和动员,动员的主要内容和目的:介绍工程基本情况及建设本工程的重要意义;讲述工程施工特点,总体施工方案;进行环保、安全、遵纪守法、维护工程周边相
