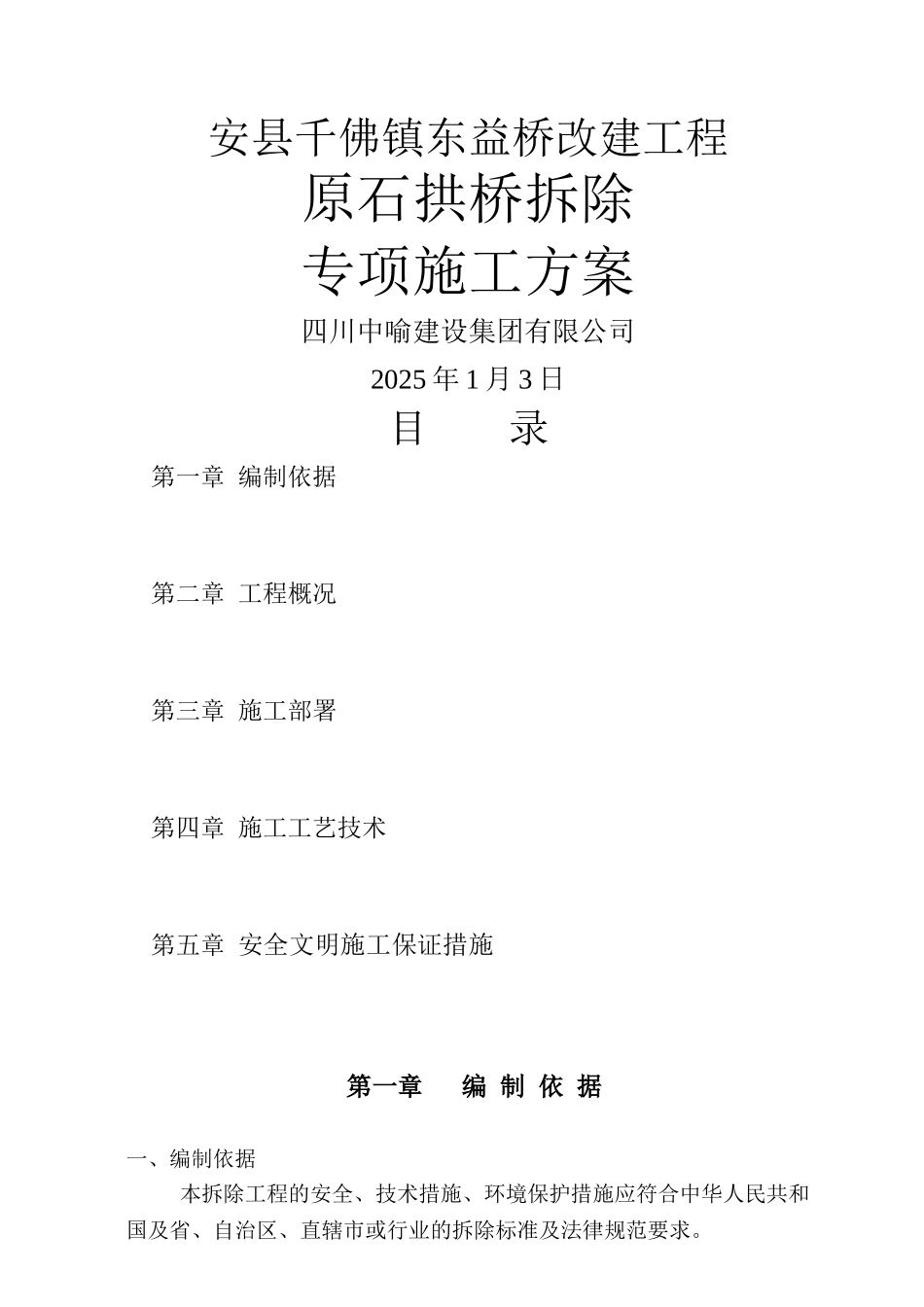

安县千佛镇东益桥改建工程原石拱桥拆除专项施工方案四川中喻建设集团有限公司2025 年 1 月 3 日目 录第一章 编制依据第二章 工程概况第三章 施工部署第四章 施工工艺技术第五章 安全文明施工保证措施第一章 编 制 依 据一、编制依据本拆除工程的安全、技术措施、环境保护措施应符合中华人民共和国及省、自治区、直辖市或行业的拆除标准及法律规范要求

本拆除工程的安全文明施工及环境措施必须达到以上标准,并满足以下安全技术法律规范要求
1、建筑拆除工程安全技术法律规范 JGJ147、—J376—20252、《安全标志》GB2894—20253、《建筑高处作业安全技术法律规范》JGJ80—914、《中华人民共和国安全生产法》5、《施工现场临时用电安全技术法律规范》JGJ46-20256、《中华人民共和国消防法》7、绵阳市建设局、市环境保护局、市城市管理局、市卫生局关于加强安全文明施工管理相关规定
第二章 工 程 概 况一、工程概况桥址区位于安县千佛场镇场口,跨越茶坪河西益沟,下游约 65m 处有支流东益沟汇入,桥位处地势较平坦
原桥为 1—28m 空腹式石拱桥,桥宽 6
3m 建于 1984 年
上部为浆砌块石拱圈,下部为重力式桥台、扩大基础
根据中交国通公路工程技术有限公司出具的《安县千佛镇东益大桥结构检测》结果:原桥桥面铺装层多处开裂、塌陷、破损,人行道板老化、多处缺损;主拱圈、腹拱圈及拱上建筑侧墙条石松动、老化、砌缝砂浆脱落严重,严重影响桥梁结构正常受力,并对桥梁的结构安全造成影响;1 号桥台上游台背侧墙基础被掏空,0、1 号桥台基础被砂石掩埋,河床面抬高,桥下过水面积降低
综合评定,该桥为五类危桥
根据检测结果,同时为节约造价,设计选定原址拆除新建,利用原有道路,不做平、纵优化调整
拆除工程量包括:1、拆除圬工结构 269

4m3,2、卸载拱上填料405
