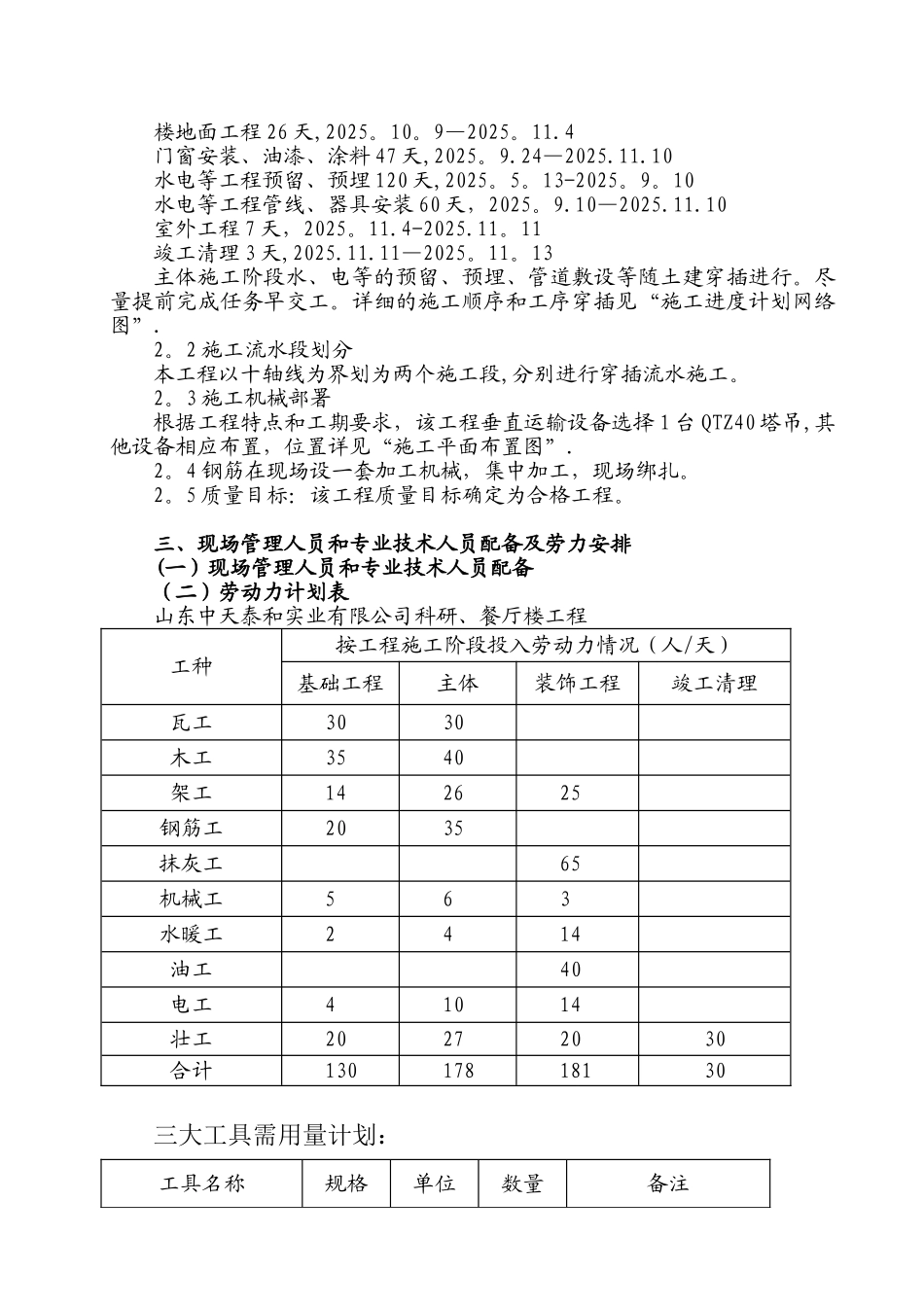

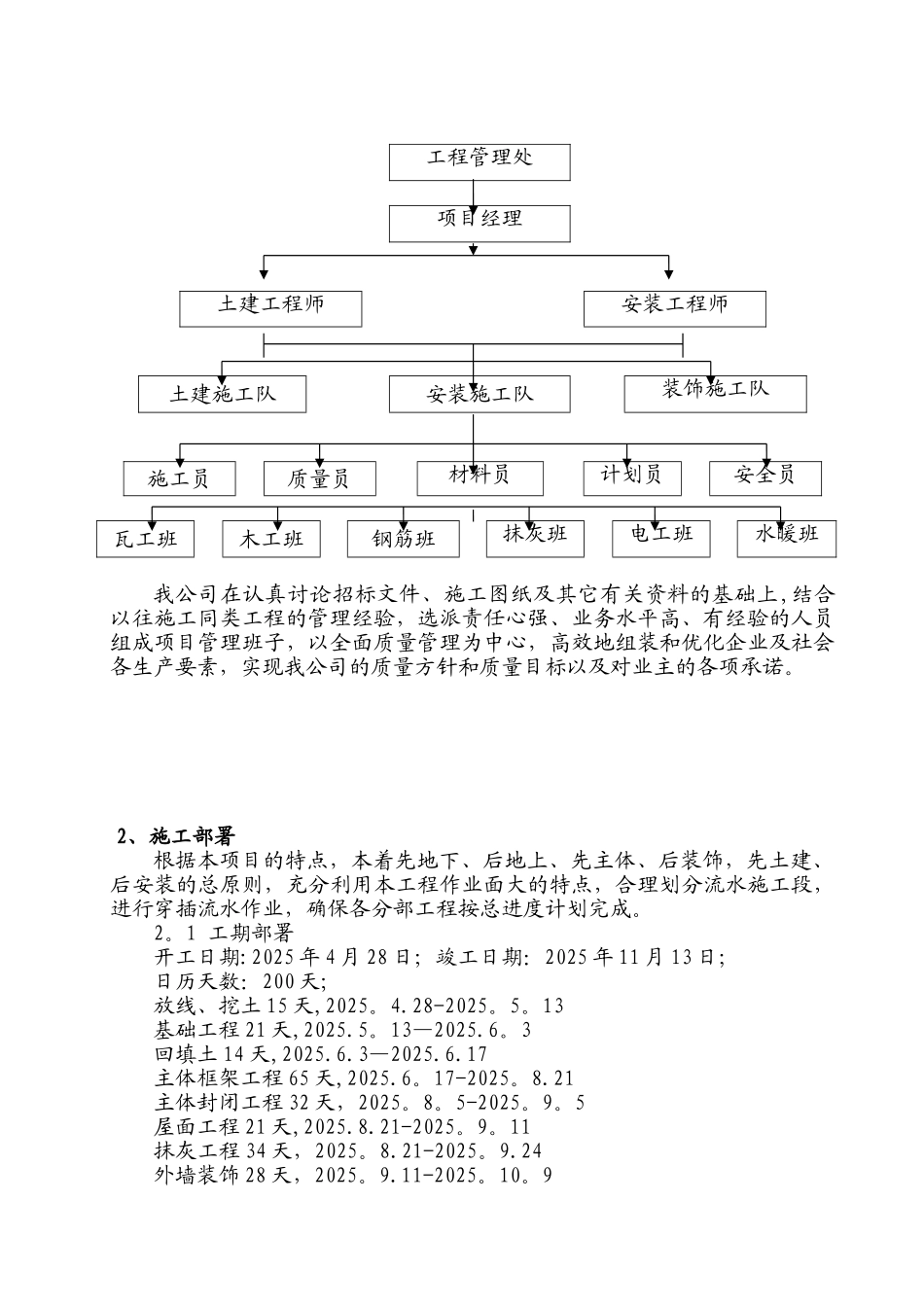

一、工程概况及特点分析1、工程概况本工程为山东中天泰和实业有限公司科研、餐厅楼,位于泰安市省庄镇,交通便利,风景优美。建筑层数为科研楼 4 层、餐厅楼二层,用一层连廊与办公楼相连,屋面为平屋面,建筑层高均为 3.6 米,建筑面积:6469 平方米,其中科研楼长 57。6 米,宽 15 米,建筑物总高 15.55 米,结构形式为框架结构.其主要建筑及结构做法如下:基础:钢筋混凝土柱下独立柱基、条形基础、筏板基础。墙体:墙体基础用 M10 水泥砂浆砌 MU10 煤矸石砖;填充墙为 M5 混合砂浆砌筑 200 厚加气混凝土砌块。地面:防滑防水地面砖地面,用于卫生间、厨房;地面砖地面,用于门厅、餐厅、科研办公;楼面:铺地砖楼面,用于餐厅、科研办公;。铺地砖防水楼面,用于卫生间、厨房楼面。内墙面:水泥砂浆内墙,用于科研、餐厅、走道、楼梯间;瓷砖内墙(满铺至顶),用于厨房及卫生间内墙.顶棚:刮腻子顶棚,用于科研、餐厅顶棚;混合砂浆刮仿瓷涂料顶棚,用于厨房卫生间顶棚。外墙面:外墙涂料(挤塑板保温),位置详见立面图。踢脚:磨光花岗石踢脚,用于楼梯间、走道、门厅、各房间。门窗:夹板门、铝合金窗。屋面:水泥砂浆平屋面(非上人保温)。油漆:聚氨酯清漆,用于木材表面;金属面油漆,用于金属表面。其它:本工程设水、电等工程。2、工程特点分析2.1 工程质量要求高:本工程投标质量目标为优良工程,为此在施工中我们必须加强管理,实行措施,确保质量目标的实现.2。2 现场管理要求高:作为我们公司的重点工程,我公司将其作为文明行业的窗口,力创省建筑施工“安全、文明、卫生样板施工场地”。2。3 本工程工期紧,如何保证工期是施工组织管理的重点,在施工中要科学组织,合理安排工序、人力、机械、物资、资金,确保在建设单位要求工期内保质保量的完成任务。2.4 施工中,水、强弱电、卫等多工种与土建同时施工,交叉作业,必须做好协调工作.二、施工组织与施工部署1、施工组织组织管理机构设置:施工组织框图:总工程师董事长总经理工程管理处项目经理 土建工程师安装工程师土建施工队安装施工队装饰施工队施工员质量员材料员计划员安全员瓦工班木工班钢筋班抹灰班电工班水暖班我公司在认真讨论招标文件、施工图纸及其它有关资料的基础上,结合以往施工同类工程的管理经验,选派责任心强、业务水平高、有经验的人员组成项目管理班子,以全面质量管理为中心,高效地组装和优化企业及社会各生产要素,实现我公司的质量方针和质量...
