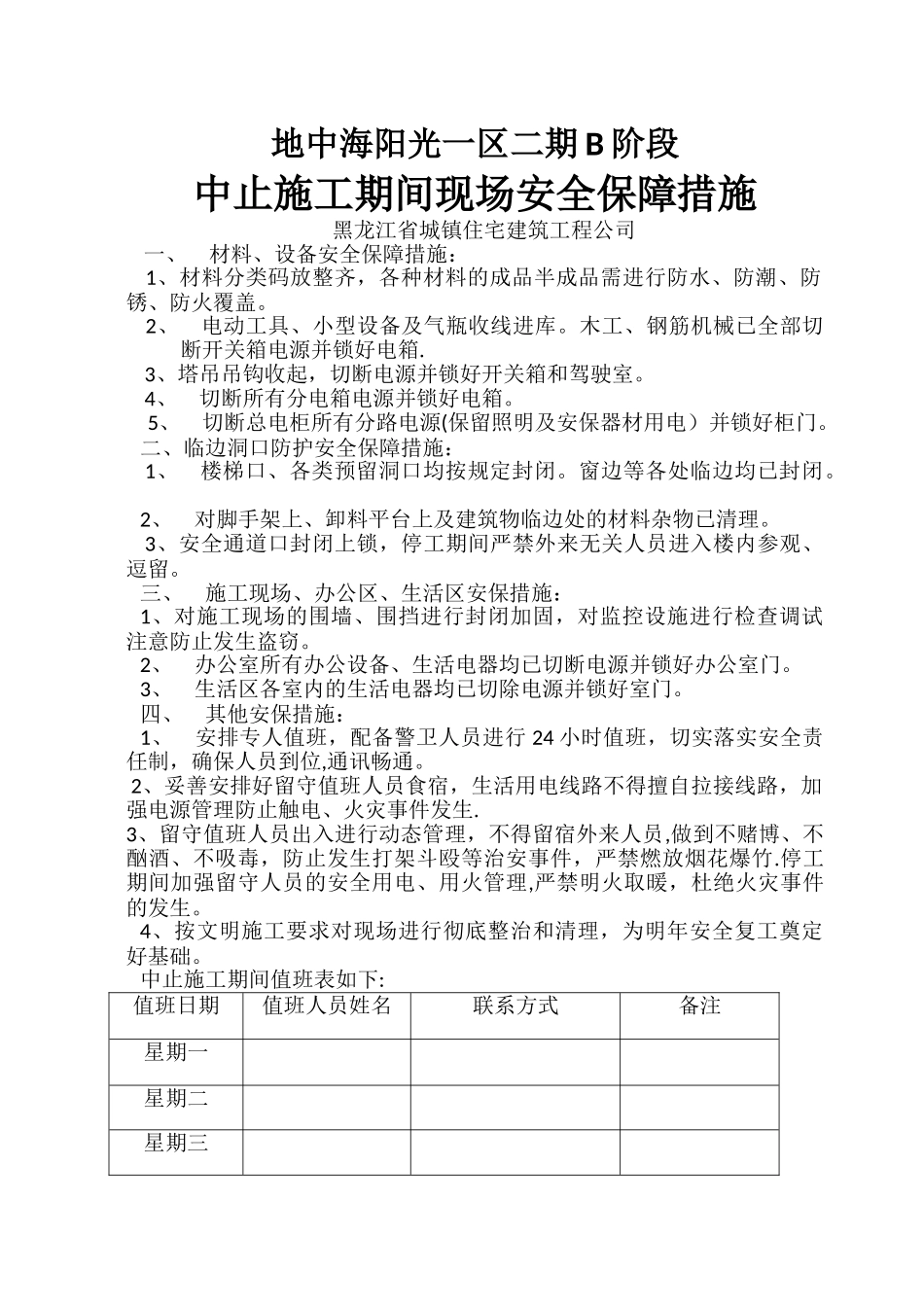

地中海阳光一区二期 B 阶段中止施工期间现场安全保障措施黑龙江省城镇住宅建筑工程公司一、 材料、设备安全保障措施: 1、材料分类码放整齐,各种材料的成品半成品需进行防水、防潮、防锈、防火覆盖
2、 电动工具、小型设备及气瓶收线进库
木工、钢筋机械已全部切断开关箱电源并锁好电箱
3、塔吊吊钩收起,切断电源并锁好开关箱和驾驶室
4、 切断所有分电箱电源并锁好电箱
5、 切断总电柜所有分路电源(保留照明及安保器材用电)并锁好柜门
二、临边洞口防护安全保障措施: 1、 楼梯口、各类预留洞口均按规定封闭
窗边等各处临边均已封闭
2、 对脚手架上、卸料平台上及建筑物临边处的材料杂物已清理
3、安全通道口封闭上锁,停工期间严禁外来无关人员进入楼内参观、逗留
三、 施工现场、办公区、生活区安保措施: 1、对施工现场的围墙、围挡进行封闭加固,对监控设施进行检查调试注意防止发生盗窃
2、 办公室所有办公设备、生活电器均已切断电源并锁好办公室门
3、 生活区各室内的生活电器均已切除电源并锁好室门
四、 其他安保措施: 1、 安排专人值班,配备警卫人员进行 24 小时值班,切实落实安全责任制,确保人员到位,通讯畅通
2、妥善安排好留守值班人员食宿,生活用电线路不得擅自拉接线路,加强电源管理防止触电、火灾事件发生
3、留守值班人员出入进行动态管理,不得留宿外来人员,做到不赌博、不酗酒、不吸毒,防止发生打架斗殴等治安事件,严禁燃放烟花爆竹
停工期间加强留守人员的安全用电、用火管理,严禁明火取暖,杜绝火灾事件的发生
4、按文明施工要求对现场进行彻底整治和清理,为明年安全复工奠定好基础
中止施工期间值班表如下:值班日期值班人员姓名联系方式备注星期一星期二星期三星期四星期五星期六星期日施工单位: 黑龙江省城镇住宅建筑工程公司 项目负责人(签字):监理单位: 黑龙江省龙泉建设监理有公司
