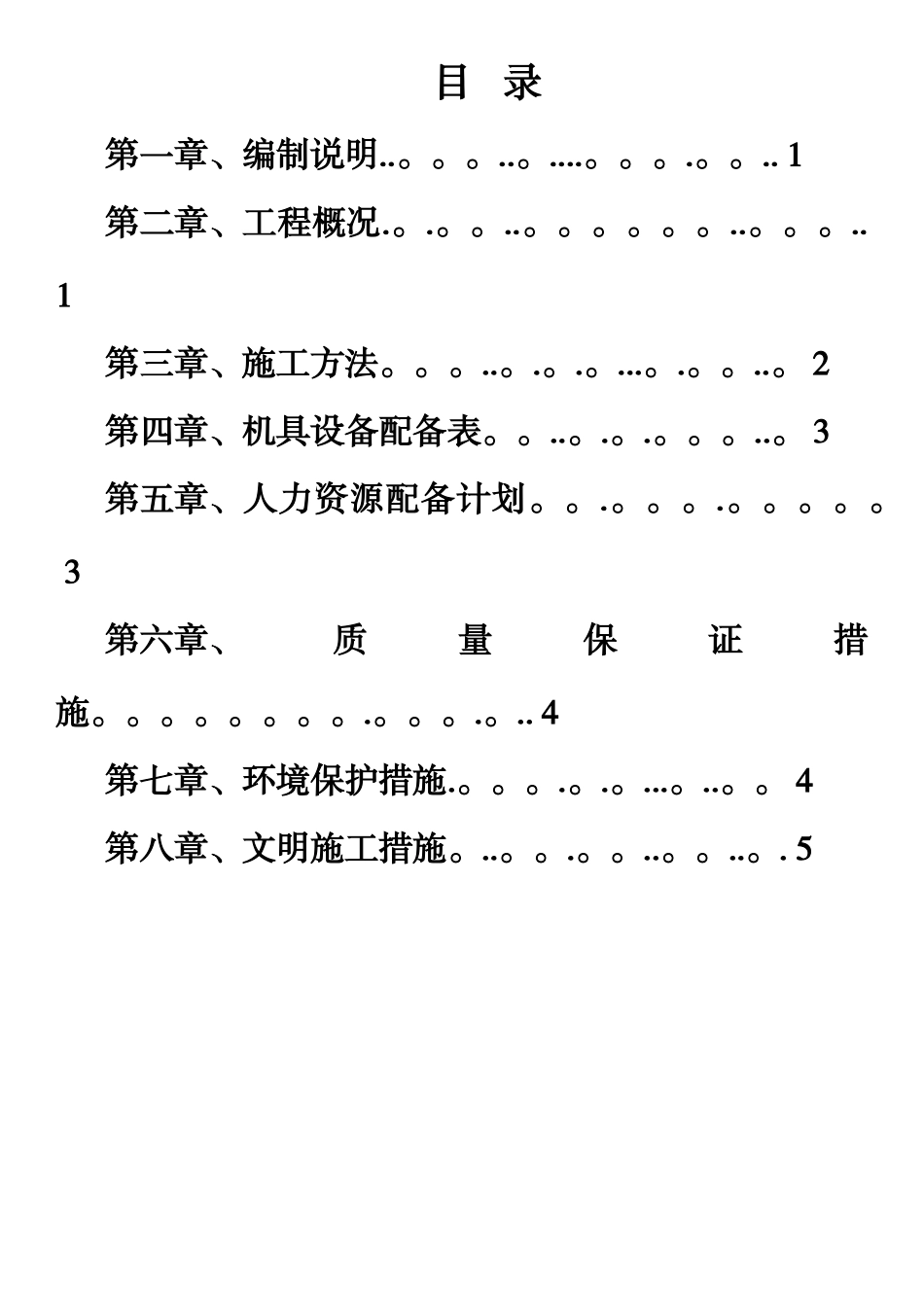

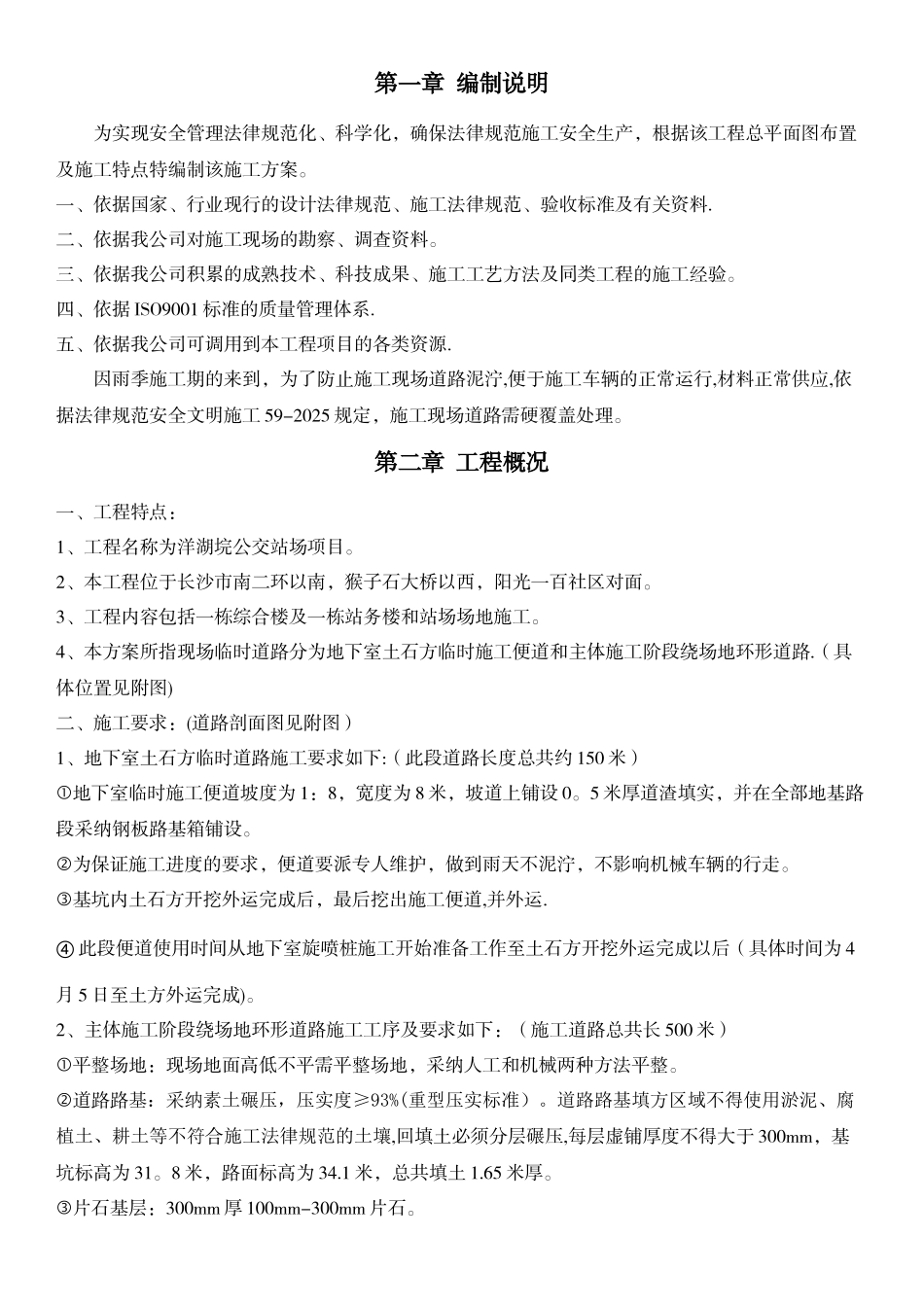

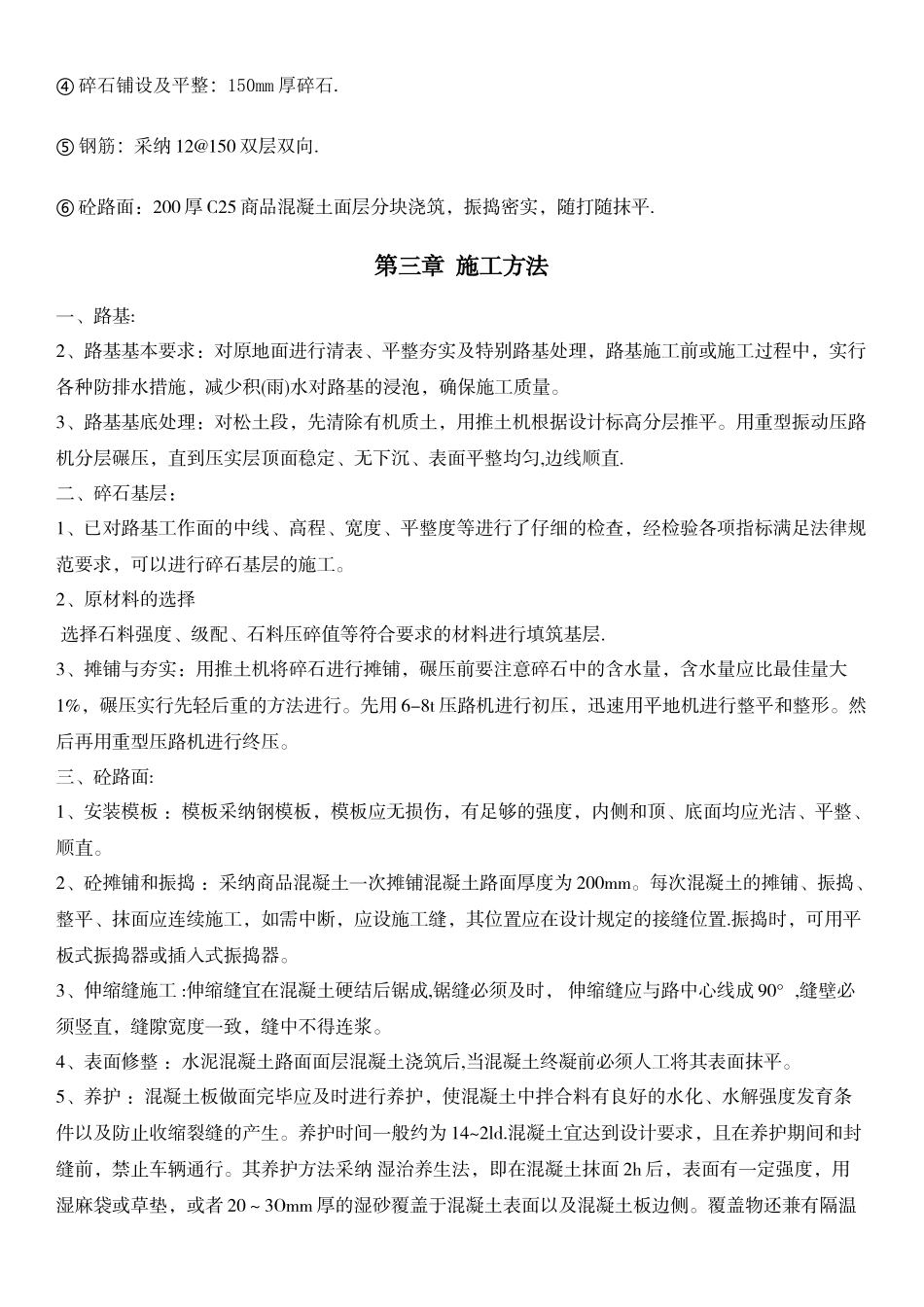

目 录第一章、编制说明..。。。..。....。。。.。。.. 1第二章、工程概况.。.。。..。。。。。。..。。。.. 1第三章、施工方法。。。..。.。.。...。.。。..。 2第四章、机具设备配备表。。..。.。.。。。..。 3第五章、人力资源配备计划。。.。。。.。。。。。 3 第六章、质量保证措施。。。。。。。。.。。。.。.. 4第七章、环境保护措施.。。。.。.。...。..。。 4第八章、文明施工措施。..。。.。。..。。..。. 5 第一章 编制说明为实现安全管理法律规范化、科学化,确保法律规范施工安全生产,根据该工程总平面图布置及施工特点特编制该施工方案。一、依据国家、行业现行的设计法律规范、施工法律规范、验收标准及有关资料.二、依据我公司对施工现场的勘察、调查资料。三、依据我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。四、依据 ISO9001 标准的质量管理体系.五、依据我公司可调用到本工程项目的各类资源.因雨季施工期的来到,为了防止施工现场道路泥泞,便于施工车辆的正常运行,材料正常供应,依据法律规范安全文明施工 59-2025 规定,施工现场道路需硬覆盖处理。第二章 工程概况一、工程特点:1、工程名称为洋湖垸公交站场项目。2、本工程位于长沙市南二环以南,猴子石大桥以西,阳光一百社区对面。3、工程内容包括一栋综合楼及一栋站务楼和站场场地施工。4、本方案所指现场临时道路分为地下室土石方临时施工便道和主体施工阶段绕场地环形道路.(具体位置见附图)二、施工要求:(道路剖面图见附图)1、地下室土石方临时道路施工要求如下:(此段道路长度总共约 150 米)地下室临时施工便道坡度为 1:8,宽度为 8 米,坡道上铺设 0。5 米厚道渣填实,并在全部地基路段采纳钢板路基箱铺设。为保证施工进度的要求,便道要派专人维护,做到雨天不泥泞,不影响机械车辆的行走。基坑内土石方开挖外运完成后,最后挖出施工便道,并外运.④ 此段便道使用时间从地下室旋喷桩施工开始准备工作至土石方开挖外运完成以后(具体时间为 4月 5 日至土方外运完成)。2、主体施工阶段绕场地环形道路施工工序及要求如下:(施工道路总共长 500 米)平整场地:现场地面高低不平需平整场地,采纳人工和机械两种方法平整。道路路基:采纳素土碾压,压实度≥93%(重型压实标准)。道路路基填方区域不得使用淤泥、腐植土、耕土等不符合施工法律规范的土壤,回填土必须分层碾压,每层虚铺厚度不得大于 30...
