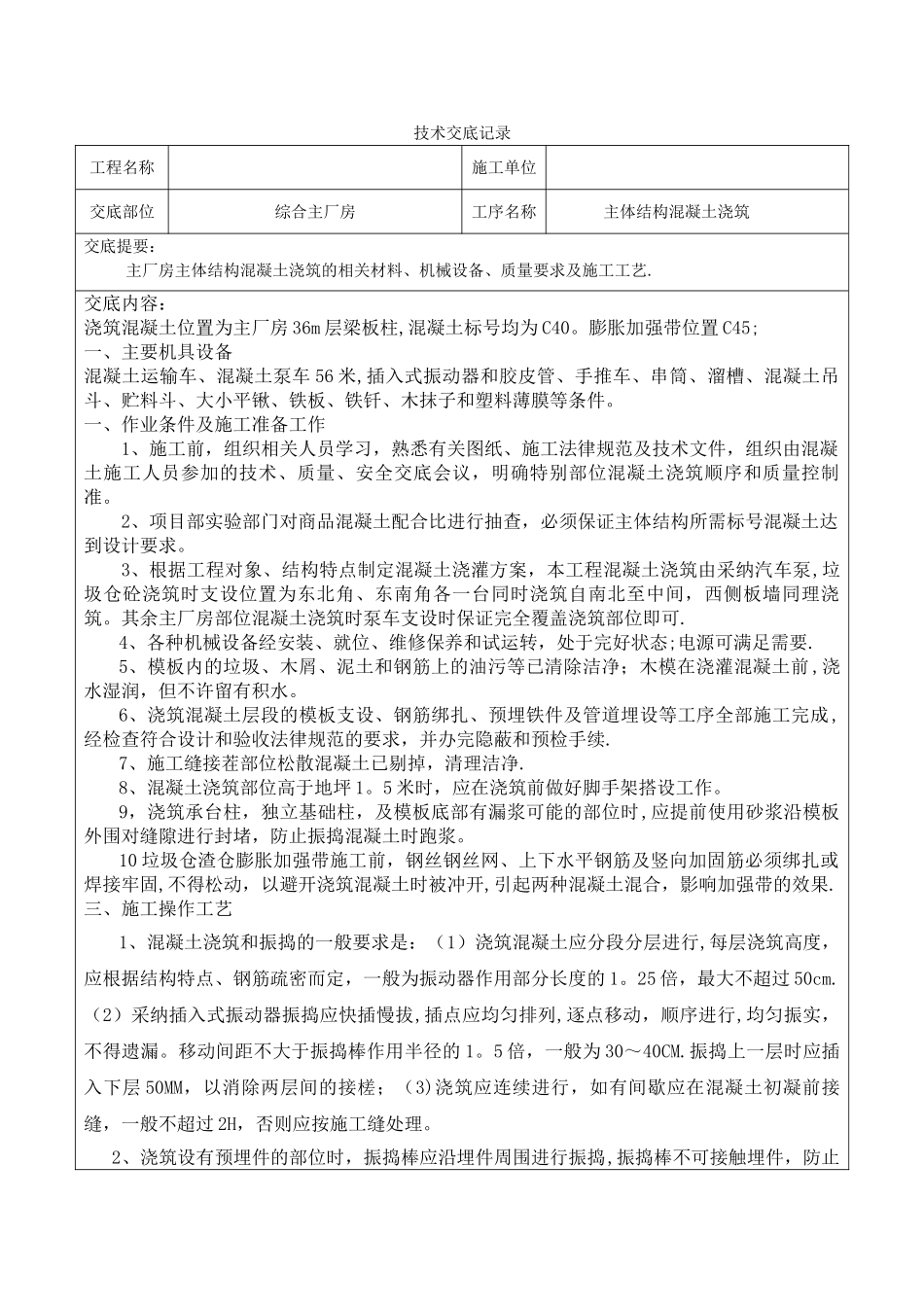

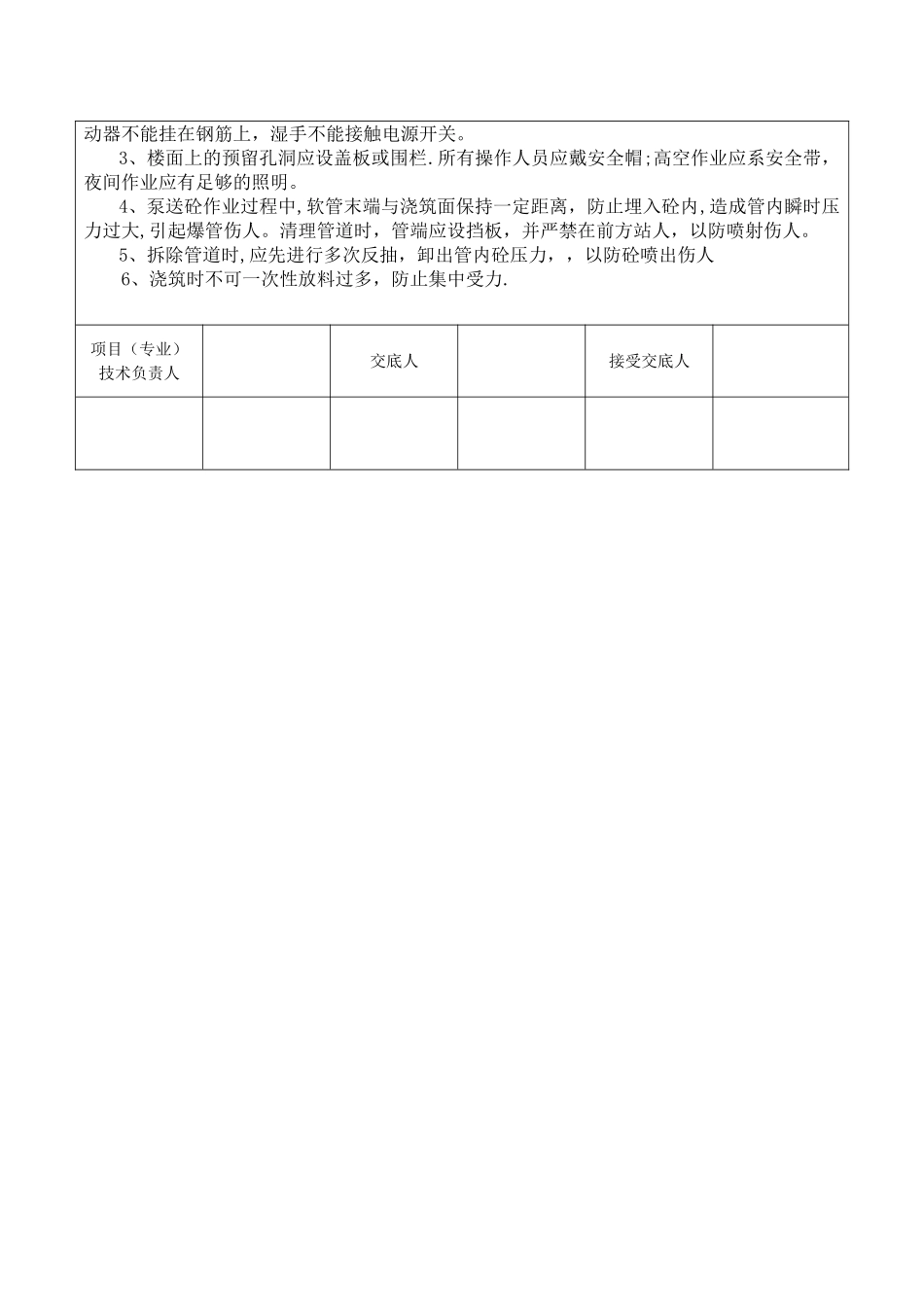

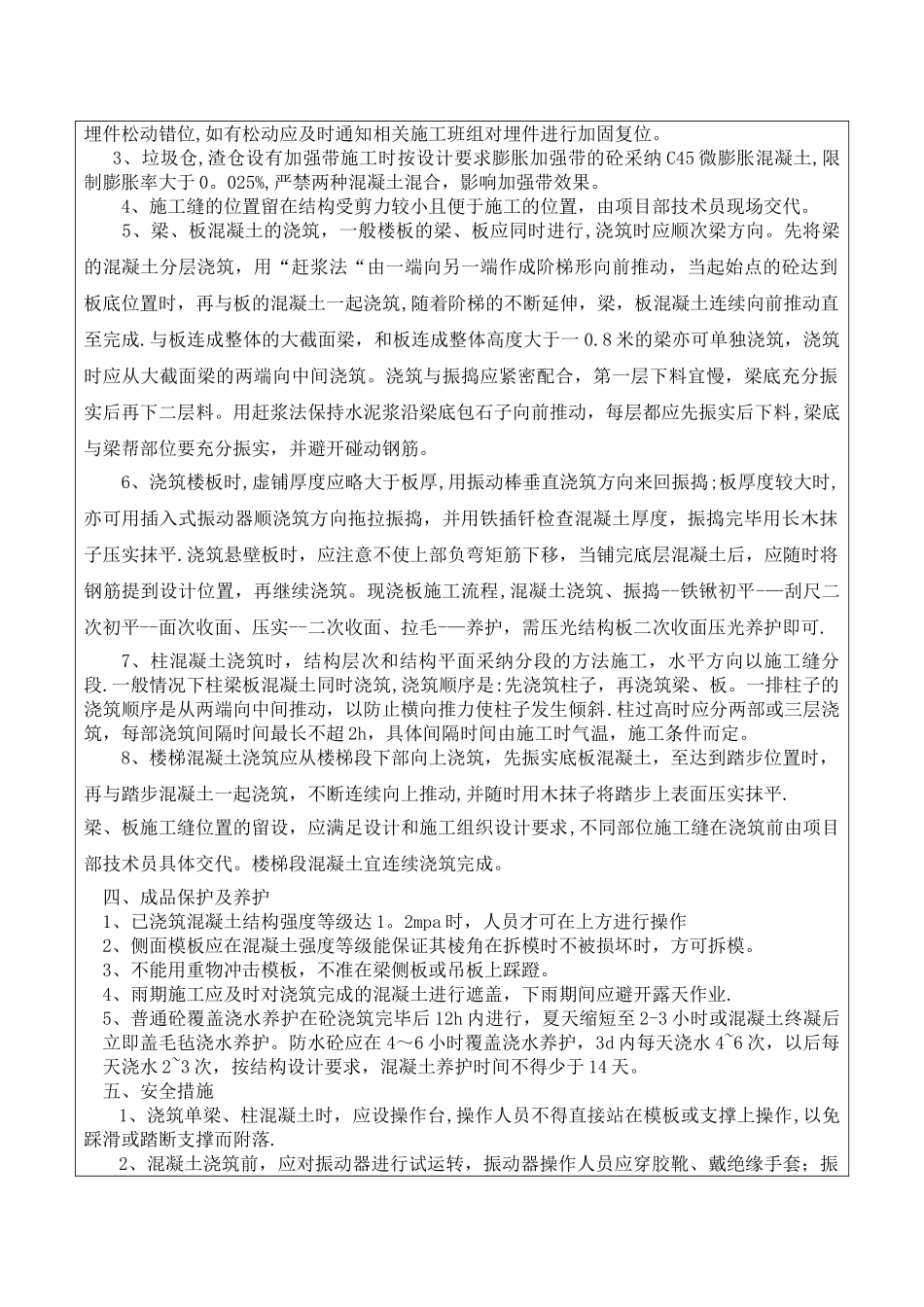

技术交底记录工程名称施工单位交底部位综合主厂房工序名称主体结构混凝土浇筑交底提要:主厂房主体结构混凝土浇筑的相关材料、机械设备、质量要求及施工工艺
交底内容:浇筑混凝土位置为主厂房 36m 层梁板柱,混凝土标号均为 C40
膨胀加强带位置 C45;一、主要机具设备混凝土运输车、混凝土泵车 56 米,插入式振动器和胶皮管、手推车、串筒、溜槽、混凝土吊斗、贮料斗、大小平锹、铁板、铁钎、木抹子和塑料薄膜等条件
一、作业条件及施工准备工作1、施工前,组织相关人员学习,熟悉有关图纸、施工法律规范及技术文件,组织由混凝土施工人员参加的技术、质量、安全交底会议,明确特别部位混凝土浇筑顺序和质量控制准
2、项目部实验部门对商品混凝土配合比进行抽查,必须保证主体结构所需标号混凝土达到设计要求
3、根据工程对象、结构特点制定混凝土浇灌方案,本工程混凝土浇筑由采纳汽车泵,垃圾仓砼浇筑时支设位置为东北角、东南角各一台同时浇筑自南北至中间,西侧板墙同理浇筑
其余主厂房部位混凝土浇筑时泵车支设时保证完全覆盖浇筑部位即可
4、各种机械设备经安装、就位、维修保养和试运转,处于完好状态;电源可满足需要
5、模板内的垃圾、木屑、泥土和钢筋上的油污等已清除洁净;木模在浇灌混凝土前 ,浇水湿润,但不许留有积水
6、浇筑混凝土层段的模板支设、钢筋绑扎、预埋铁件及管道埋设等工序全部施工完成,经检查符合设计和验收法律规范的要求,并办完隐蔽和预检手续
7、施工缝接茬部位松散混凝土已剔掉,清理洁净
8、混凝土浇筑部位高于地坪 1
5 米时,应在浇筑前做好脚手架搭设工作
9,浇筑承台柱,独立基础柱,及模板底部有漏浆可能的部位时,应提前使用砂浆沿模板外围对缝隙进行封堵,防止振捣混凝土时跑浆
10 垃圾仓渣仓膨胀加强带施工前,钢丝钢丝网、上下水平钢筋及竖向加固筋必须绑扎或焊接牢固,不得松动,以避开浇筑混凝土时被冲开,引起两种混
