湛江中转油库配套安装工程二次倒运方案编制人: 审核人: 审批人: 中原油田建设集团公司 湛江港-廉江原油管道工程项目部 二 O 一二年三月十二日一、 编制依据1
1 施工蓝图:《湛江港-廉江原油管道工程湛江首站总图部分》;《湛江港-廉江原油管道工程湛江首站罐区消防及泡沫站部分》;《湛江港-廉江原油管道工程湛江首站罐区工艺管网安装》;1
2 对现场情况的踏勘及业主对本工程施工进度的要求1
3《湛江中转油库配套安装工程施工组织设计》1
4《石油天然气站内工艺管道工程施工法律规范》(GB50540-2025)1
5《机电阀门安装工程施工及验收通用法律规范》(GB50231—2025)1
6《石油化工工程起重施工法律规范》(SHT3536-2025) 1
7《石油天然气工业输送钢管交货技术条件 第 1 部分:A 级钢管》(GB/T 9711
1—1997)1
8《石油天然气工业输送钢管交货技术条件 第 2 部分:B 级钢管》(GB/T 9711
2—1999)1
9《输送流体用无缝钢管》(GB/T 8163-2025)2

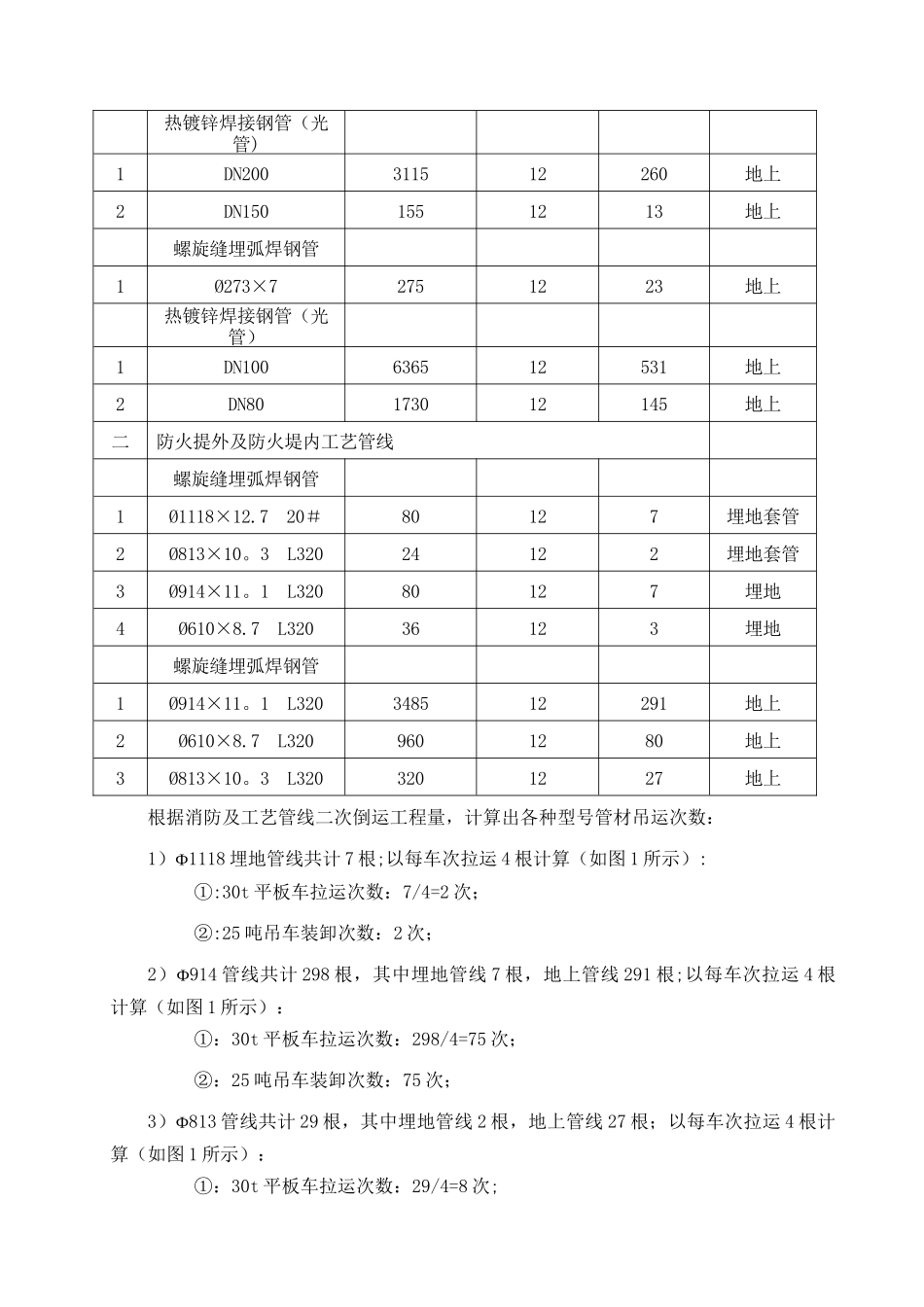

0《钢管的验收、包装、标志和质量证明书》(GB/T 2102—2025)二、 工程概况2
1 工程简介湛江中转油库工程规划建设 8 座 10 万方钢制储罐及辅助设施,我公司承建的配套安装工程主要是油库配套工艺管线安装、阀门安装、库区阴保安装、库区内消防系统安装、工业监视系统安装、原油临时中转管线安装等;湛江港—廉江原油管道工程湛江中转油库配套安装工程,位于广东省湛江市,濒临湛江港湾,施工区域属于填海陆地,土地较为松软
2 装卸及倒运作业条件概述根据本工程施工特点,油库施工区域内大罐安装施工、罐区土建施工及配套管线安装施工同时进行,交叉作业较为频繁,施工现场有效利用场地较有限,靠近库区处一部分场地划作办公区、一部分为堆土区,我单位的防腐厂和材料堆放点只能选到离施
