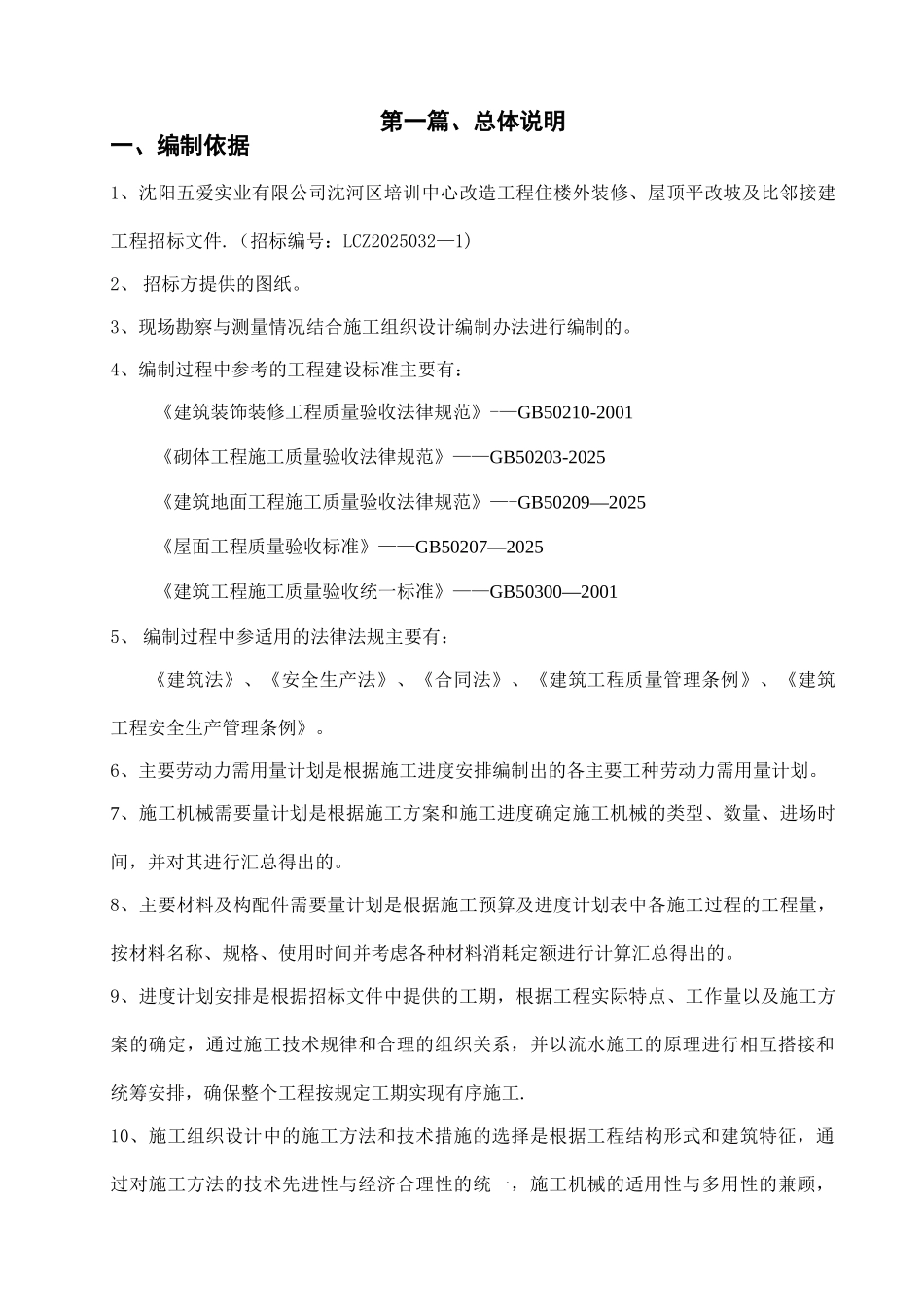

第一篇、总体说明一、编制依据1、沈阳五爱实业有限公司沈河区培训中心改造工程住楼外装修、屋顶平改坡及比邻接建工程招标文件.(招标编号:LCZ2025032—1)2、 招标方提供的图纸。3、现场勘察与测量情况结合施工组织设计编制办法进行编制的。4、编制过程中参考的工程建设标准主要有:《建筑装饰装修工程质量验收法律规范》-—GB50210-2001《砌体工程施工质量验收法律规范》——GB50203-2025《建筑地面工程施工质量验收法律规范》—-GB50209—2025《屋面工程质量验收标准》——GB50207—2025《建筑工程施工质量验收统一标准》——GB50300—20015、 编制过程中参适用的法律法规主要有:《建筑法》、《安全生产法》、《合同法》、《建筑工程质量管理条例》、《建筑工程安全生产管理条例》。6、主要劳动力需用量计划是根据施工进度安排编制出的各主要工种劳动力需用量计划。7、施工机械需要量计划是根据施工方案和施工进度确定施工机械的类型、数量、进场时间,并对其进行汇总得出的。8、主要材料及构配件需要量计划是根据施工预算及进度计划表中各施工过程的工程量,按材料名称、规格、使用时间并考虑各种材料消耗定额进行计算汇总得出的。9、进度计划安排是根据招标文件中提供的工期,根据工程实际特点、工作量以及施工方案的确定,通过施工技术规律和合理的组织关系,并以流水施工的原理进行相互搭接和统筹安排,确保整个工程按规定工期实现有序施工.10、施工组织设计中的施工方法和技术措施的选择是根据工程结构形式和建筑特征,通过对施工方法的技术先进性与经济合理性的统一,施工机械的适用性与多用性的兼顾,尽可能充分发挥施工机械的效率和利用程度,以及我单位的技术特点、施工习惯和现有机械的可利用情况多方考虑后进行编制的。11、其他未尽事宜严格根据国家现行的有关法律规范规定进行设计、施工及验收。二、总体概述该项目位于辽宁省盖州市双台镇斯拉堡村。根据现场情况,该工程原主楼外墙为瓷砖墙面,窗为铝窗,此部分需要全部拆除后重新施工。比邻接建工程的位置处原有一层走廊及浴区需要全部拆除,该部分的原设计图纸未提供,因此包括基础在内的结构形式均无法准确确定.另外,屋面平改坡部分的原屋面图纸也未提供。通过仔细讨论和分析工程招标文件、补遗、说明等相关资料,结合项目设计和施工现场勘察,并对工程特点进行分析来看,本工程所涉及管理流程及施工中不可预见的因素较一般工程具有相对的严格性和复杂性。经分析本工程的特点与...
