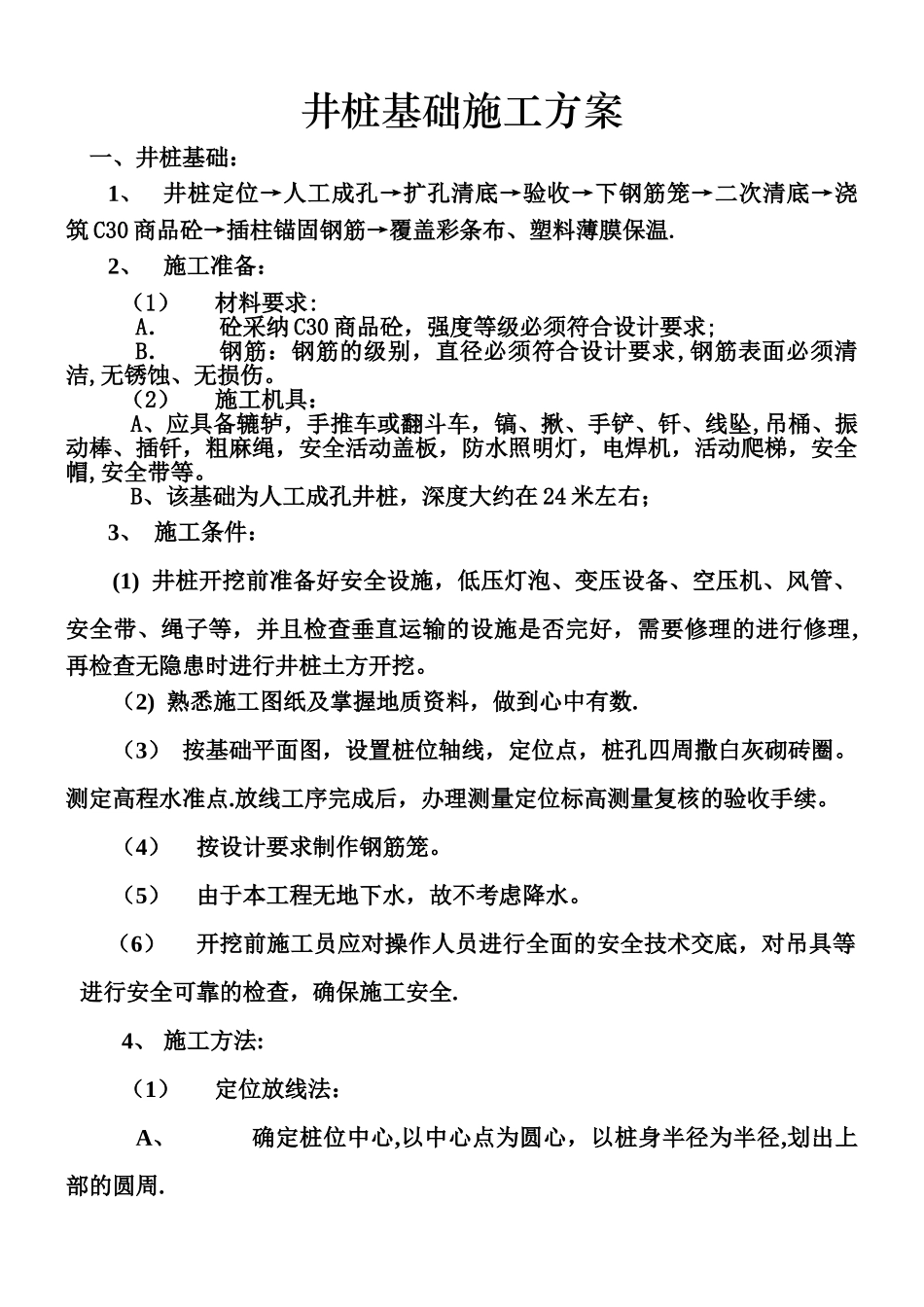

井桩基础施工方案一、井桩基础:1、井桩定位→人工成孔→扩孔清底→验收→下钢筋笼→二次清底→浇筑 C30 商品砼→插柱锚固钢筋→覆盖彩条布、塑料薄膜保温
2、施工准备:(1)材料要求:A.砼采纳 C30 商品砼,强度等级必须符合设计要求;B.钢筋:钢筋的级别,直径必须符合设计要求,钢筋表面必须清洁,无锈蚀、无损伤
(2)施工机具:A、应具备辘轳,手推车或翻斗车,镐、揪、手铲、钎、线坠,吊桶、振动棒、插钎,粗麻绳,安全活动盖板,防水照明灯,电焊机,活动爬梯,安全帽,安全带等
B、该基础为人工成孔井桩,深度大约在 24 米左右;3、 施工条件:(1) 井桩开挖前准备好安全设施,低压灯泡、变压设备、空压机、风管、安全带、绳子等,并且检查垂直运输的设施是否完好,需要修理的进行修理,再检查无隐患时进行井桩土方开挖
(2) 熟悉施工图纸及掌握地质资料,做到心中有数
(3) 按基础平面图,设置桩位轴线,定位点,桩孔四周撒白灰砌砖圈
测定高程水准点
放线工序完成后,办理测量定位标高测量复核的验收手续
(4)按设计要求制作钢筋笼
(5)由于本工程无地下水,故不考虑降水
(6)开挖前施工员应对操作人员进行全面的安全技术交底,对吊具等进行安全可靠的检查,确保施工安全
4、 施工方法:(1)定位放线法:A、确定桩位中心,以中心点为圆心,以桩身半径为半径,划出上部的圆周

B、~26620 67FC 柼 p|33680 8390 莐¤BWC、撒石灰线作为桩孔开挖尺寸线,然后用砖砌筑井圈
井圈上抹1:3 水泥砂浆找平层,弹上轴线用红油漆三角形标记,便于插框架柱钢筋
D、桩位线定好后,必须与监理公司、建设单位等共同复查验线,办理好验收手续后,方可开挖
E、根据现场地质情况及设计院要求,布置 5 个探井,以便掌握实际情况,并核对与地质勘察资料是否相符,并由建设单位、勘察单位、设计单位、监理单位共同确定持力层等
