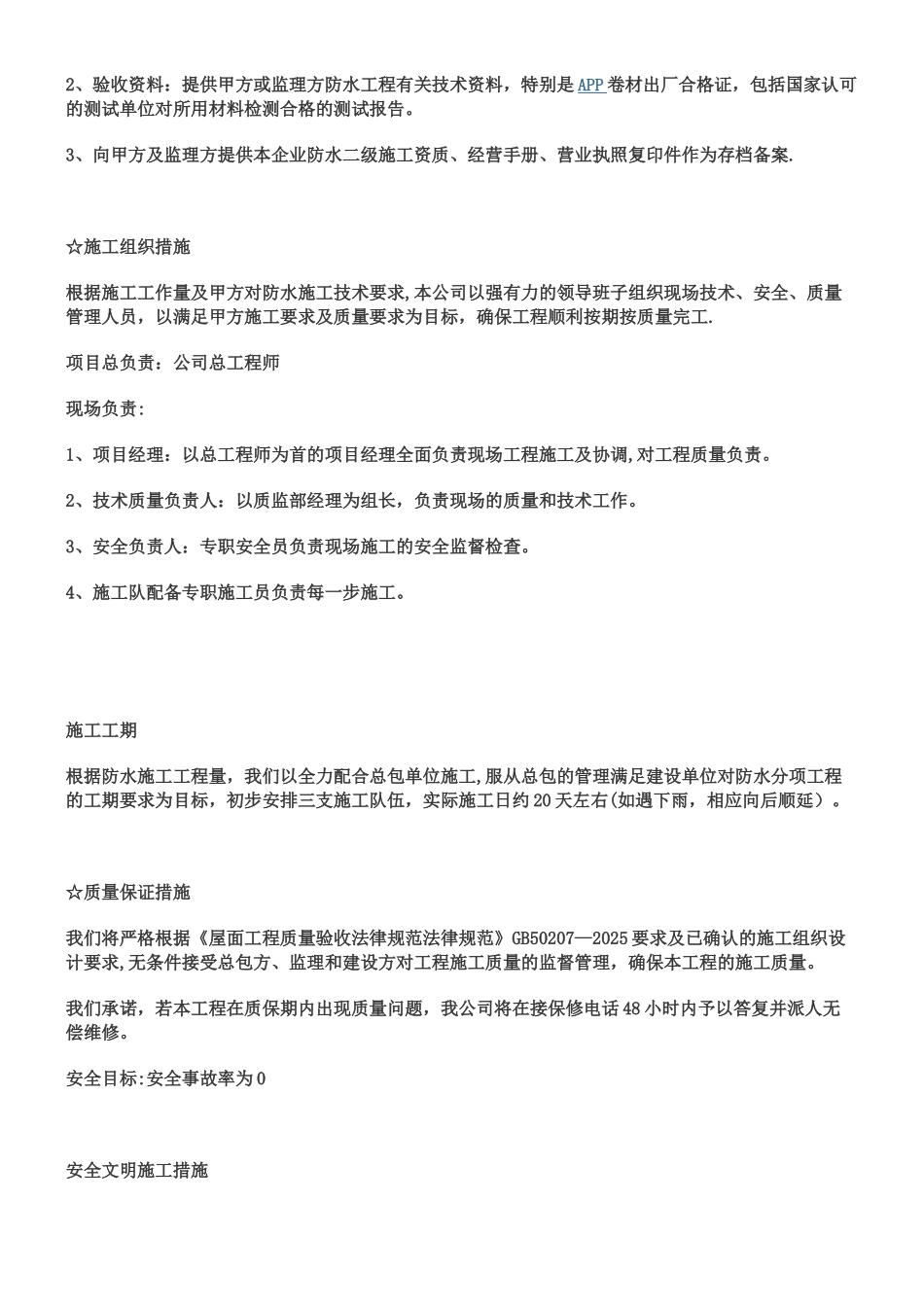

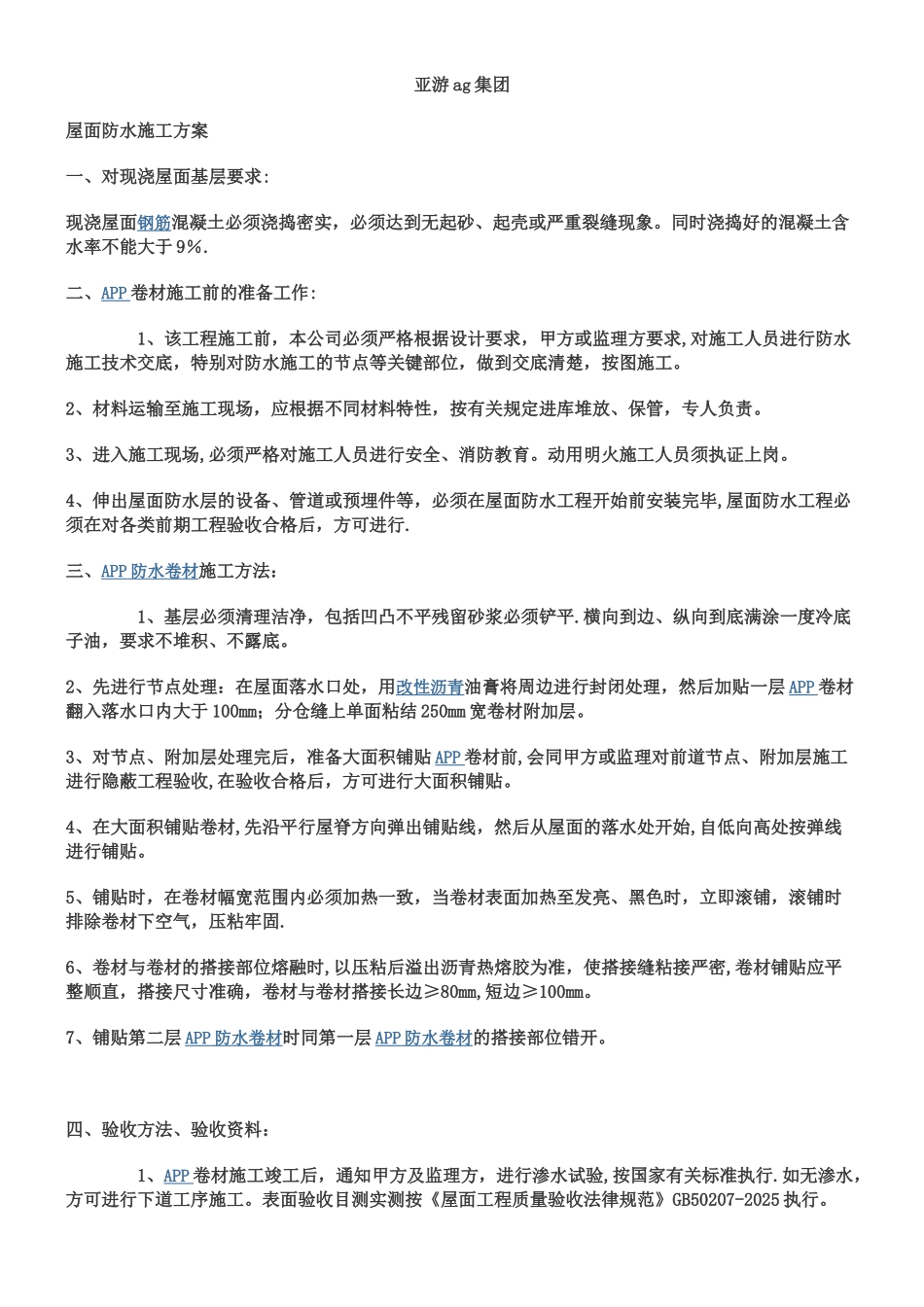

亚游 ag 集团屋面防水施工方案一、对现浇屋面基层要求:现浇屋面钢筋混凝土必须浇捣密实,必须达到无起砂、起壳或严重裂缝现象。同时浇捣好的混凝土含水率不能大于 9%.二、APP 卷材施工前的准备工作: 1、该工程施工前,本公司必须严格根据设计要求,甲方或监理方要求,对施工人员进行防水施工技术交底,特别对防水施工的节点等关键部位,做到交底清楚,按图施工。2、材料运输至施工现场,应根据不同材料特性,按有关规定进库堆放、保管,专人负责。3、进入施工现场,必须严格对施工人员进行安全、消防教育。动用明火施工人员须执证上岗。4、伸出屋面防水层的设备、管道或预埋件等,必须在屋面防水工程开始前安装完毕,屋面防水工程必须在对各类前期工程验收合格后,方可进行.三、APP 防水卷材 施工方法: 1、基层必须清理洁净,包括凹凸不平残留砂浆必须铲平.横向到边、纵向到底满涂一度冷底子油,要求不堆积、不露底。2、先进行节点处理:在屋面落水口处,用改性沥青油膏将周边进行封闭处理,然后加贴一层 APP 卷材翻入落水口内大于 100mm;分仓缝上单面粘结 250mm 宽卷材附加层。3、对节点、附加层处理完后,准备大面积铺贴 APP 卷材前,会同甲方或监理对前道节点、附加层施工进行隐蔽工程验收,在验收合格后,方可进行大面积铺贴。4、在大面积铺贴卷材,先沿平行屋脊方向弹出铺贴线,然后从屋面的落水处开始,自低向高处按弹线进行铺贴。5、铺贴时,在卷材幅宽范围内必须加热一致,当卷材表面加热至发亮、黑色时,立即滚铺,滚铺时排除卷材下空气,压粘牢固.6、卷材与卷材的搭接部位熔融时,以压粘后溢出沥青热熔胶为准,使搭接缝粘接严密,卷材铺贴应平整顺直,搭接尺寸准确,卷材与卷材搭接长边≥80mm,短边≥100mm。7、铺贴第二层 APP 防水卷材 时同第一层 APP 防水卷材 的搭接部位错开。四、验收方法、验收资料: 1、APP 卷材施工竣工后,通知甲方及监理方,进行渗水试验,按国家有关标准执行.如无渗水,方可进行下道工序施工。表面验收目测实测按《屋面工程质量验收法律规范》GB50207-2025 执行。2、验收资料:提供甲方或监理方防水工程有关技术资料,特别是 APP 卷材出厂合格证,包括国家认可的测试单位对所用材料检测合格的测试报告。3、向甲方及监理方提供本企业防水二级施工资质、经营手册、营业执照复印件作为存档备案.☆施工组织措施根据施工工作量及甲方对防水施工技术要求,本公司以强有力的领导班子组织现场技术、...
