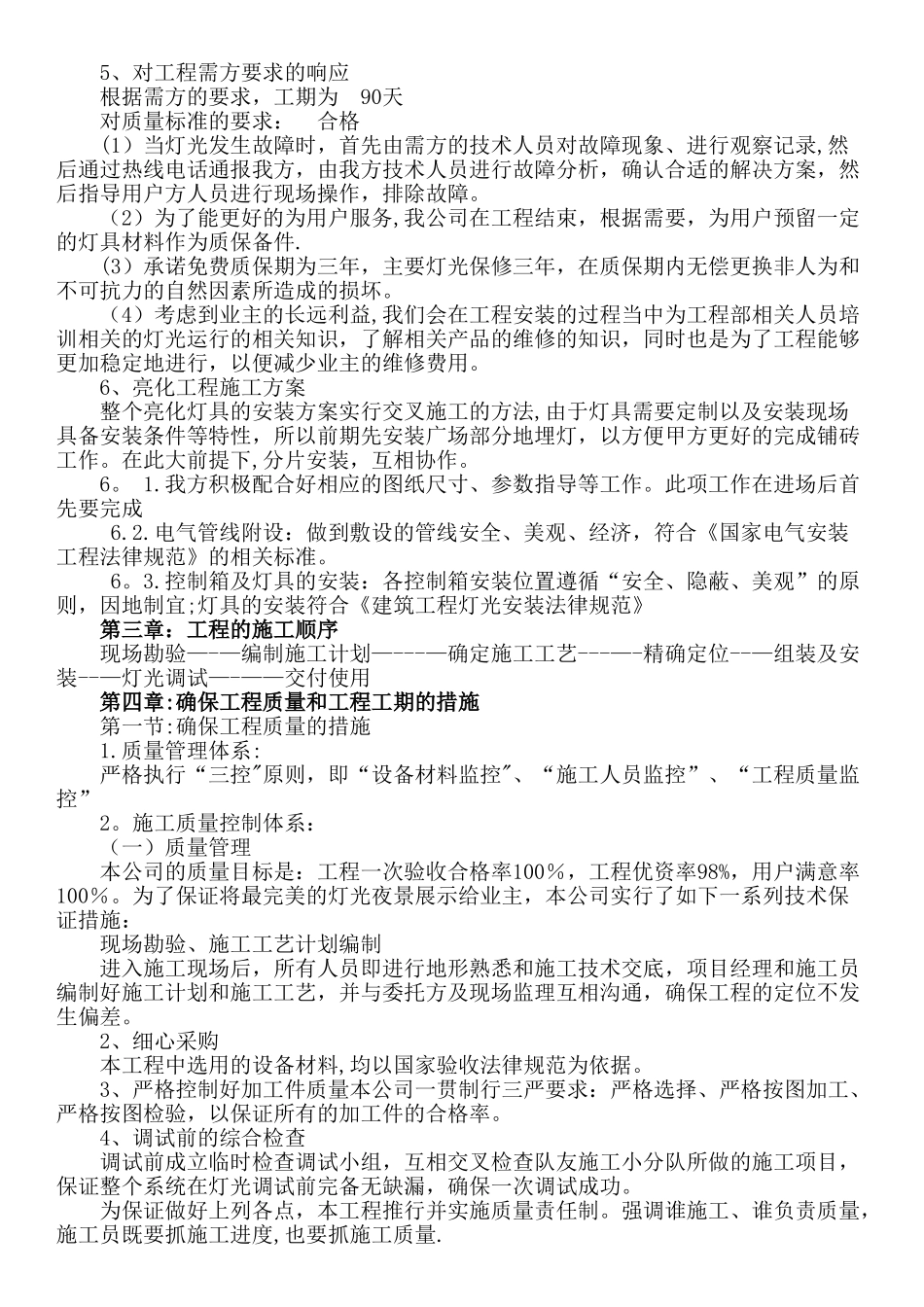

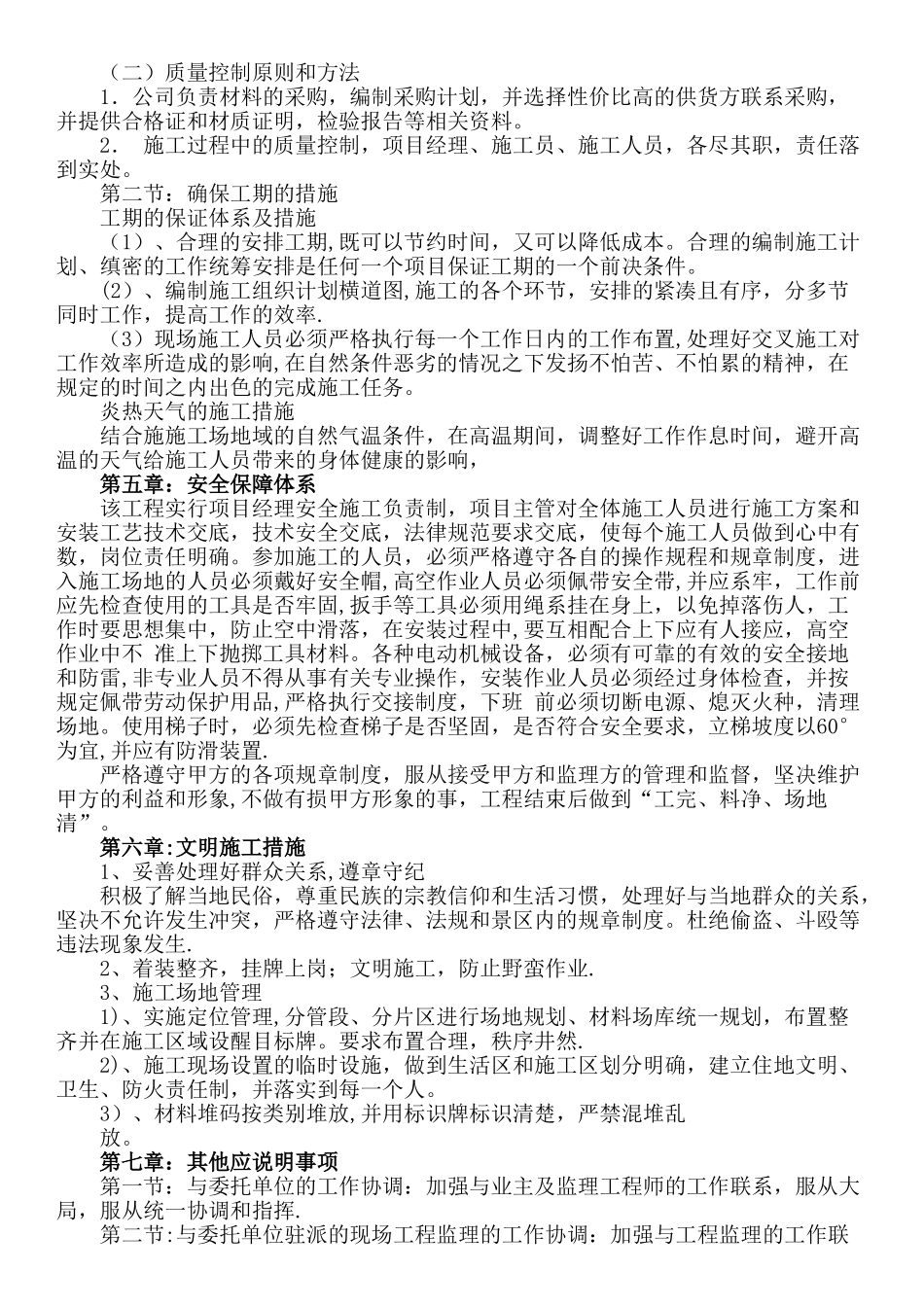

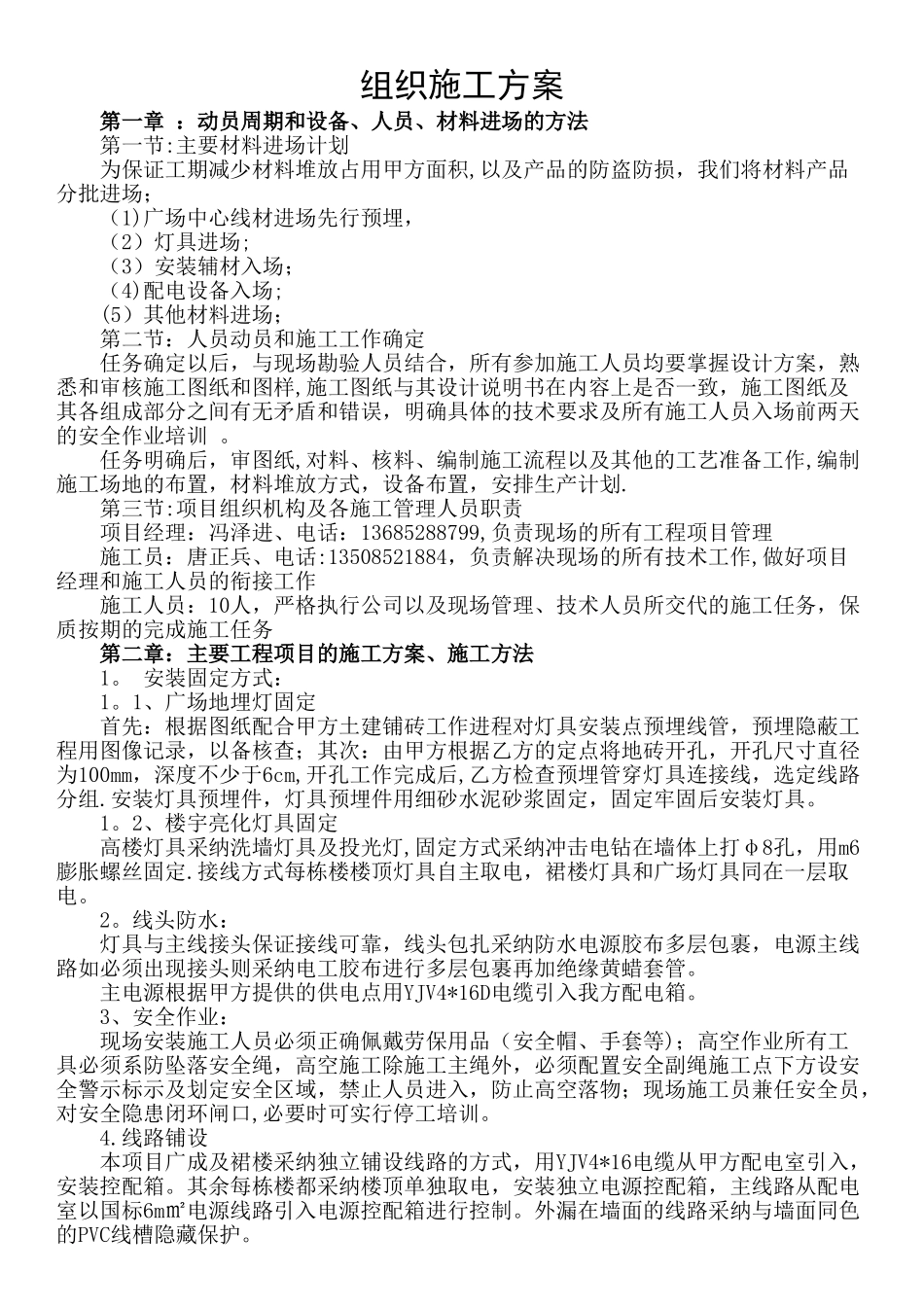

组织施工方案第一章 :动员周期和设备、人员、材料进场的方法 第一节:主要材料进场计划为保证工期减少材料堆放占用甲方面积,以及产品的防盗防损,我们将材料产品分批进场;(1)广场中心线材进场先行预埋,(2)灯具进场;(3)安装辅材入场;(4)配电设备入场;(5)其他材料进场;第二节:人员动员和施工工作确定任务确定以后,与现场勘验人员结合,所有参加施工人员均要掌握设计方案,熟悉和审核施工图纸和图样,施工图纸与其设计说明书在内容上是否一致,施工图纸及其各组成部分之间有无矛盾和错误,明确具体的技术要求及所有施工人员入场前两天的安全作业培训
任务明确后,审图纸,对料、核料、编制施工流程以及其他的工艺准备工作,编制施工场地的布置,材料堆放方式,设备布置,安排生产计划
第三节:项目组织机构及各施工管理人员职责项目经理:冯泽进、电话:13685288799,负责现场的所有工程项目管理施工员:唐正兵、电话:13508521884,负责解决现场的所有技术工作,做好项目经理和施工人员的衔接工作施工人员:10人,严格执行公司以及现场管理、技术人员所交代的施工任务,保质按期的完成施工任务第二章:主要工程项目的施工方案、施工方法1
安装固定方式:1
1、广场地埋灯固定首先:根据图纸配合甲方土建铺砖工作进程对灯具安装点预埋线管,预埋隐蔽工程用图像记录,以备核查;其次:由甲方根据乙方的定点将地砖开孔,开孔尺寸直径为100mm,深度不少于6cm,开孔工作完成后,乙方检查预埋管穿灯具连接线,选定线路分组
安装灯具预埋件,灯具预埋件用细砂水泥砂浆固定,固定牢固后安装灯具
2、楼宇亮化灯具固定高楼灯具采纳洗墙灯具及投光灯,固定方式采纳冲击电钻在墙体上打φ8孔,用m6膨胀螺丝固定
接线方式每栋楼楼顶灯具自主取电,裙楼灯具和广场灯具同在一层取电
线头防水:灯具与主线接头保证接线可靠,线头包扎采纳防水电源胶布
