一、编制说明及依据1
1 编制说明 根据设计图纸、地质勘察说明及对周边环境的调查,并对工程特点进行深化分析,结合考虑我公司的技术、装备、特长、管理水平,在总结以往同类工程施工经验的基础上,编写了本专项施工方案
2 编制依据(1) 邛崃市水口镇至金山村至大邑花水湾道路建设工程两阶段施工设计图纸
(2)邛崃市水口镇至金山村至大邑花水湾道路建设工程施工合同文件
(3)邛崃市水口镇至金山村至大邑花水湾道路建设工程两阶段施工设计地质勘察报告
3 采纳的技术标准、法律规范(1)《公路路基施工技术法律规范》JTG F10—2025(2)《公路工程质量检验评定标准》JTG T80/1—2025二、工程概况2
1 工程设计概况邛崃市水口镇至金山村至大邑花水湾道路建设工程起止里程为 K0+000-K10+220,全长 10
283Km(长链 62
856 米)
桩基承台挡土墙位于山岭地带,施施工场地形陡峭而复杂,无地下水或少量地下水的土层和岩层,施工采纳人力配合简单的机具设备下井挖掘成孔,灌注混凝土成桩的施工工艺,即采纳人工挖孔桩进行桩基础施工

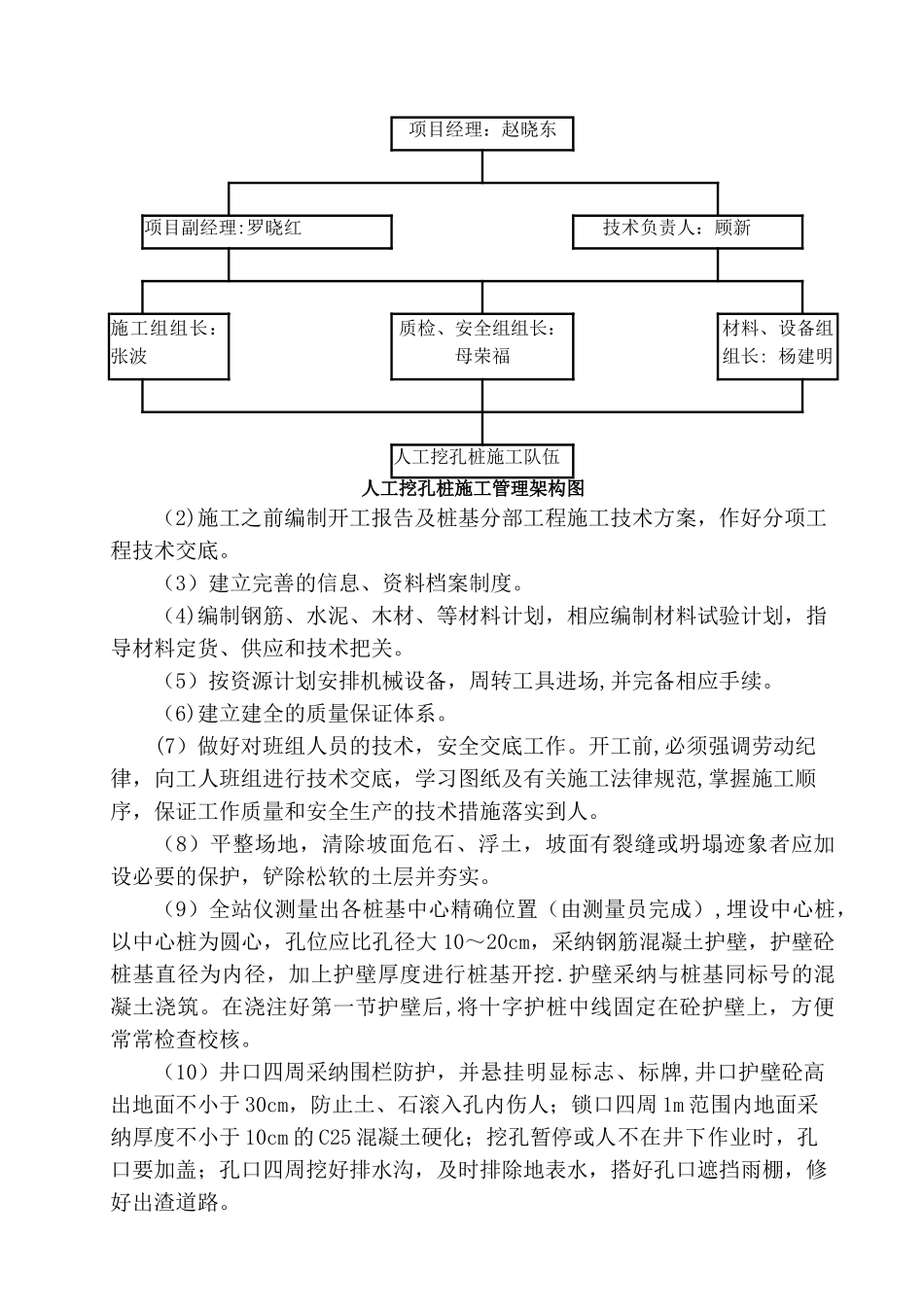

人工挖孔桩桩径为 φ1300mm,本工程共有100 根桩,每根桩长 10 米,合计 1000 米
桩顶地质较差部分采纳钢筋混凝土护壁(见下附图),护壁主筋为 φ8 钢筋,保护层厚 50mm,地质较好部分可采纳素混凝土护壁;设计桩芯砼等级为 C30,护壁也采纳同桩身相同标号的 C30砼现浇
2 区域地质概况2
1 桩基承台挡土墙地质横断面图2
2 地质描述桩基承台挡土墙位于山林地段,为粉质粘土、强风化砂岩、中风化砂岩
钻孔设备没有位置架设,在钻孔作业时有震动,容易造成山体滑坡及开裂,则采纳人工挖孔桩施工

三、施工准备(1)组建以项目经理、项目技术负责人为核心的技术管理体系
项目经理:赵晓东 项目副经理:罗晓红技术负责人:顾新 施工组组
