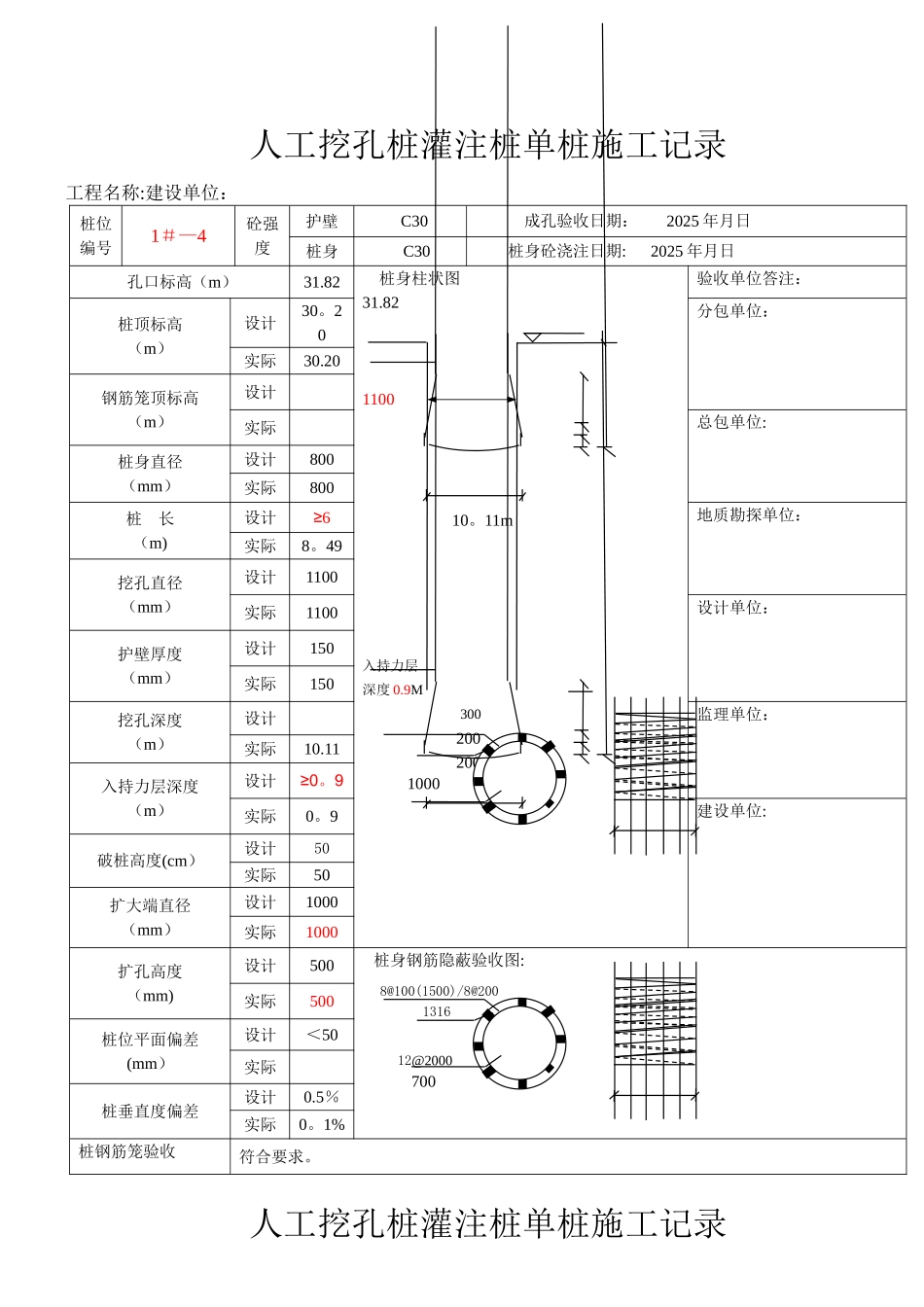

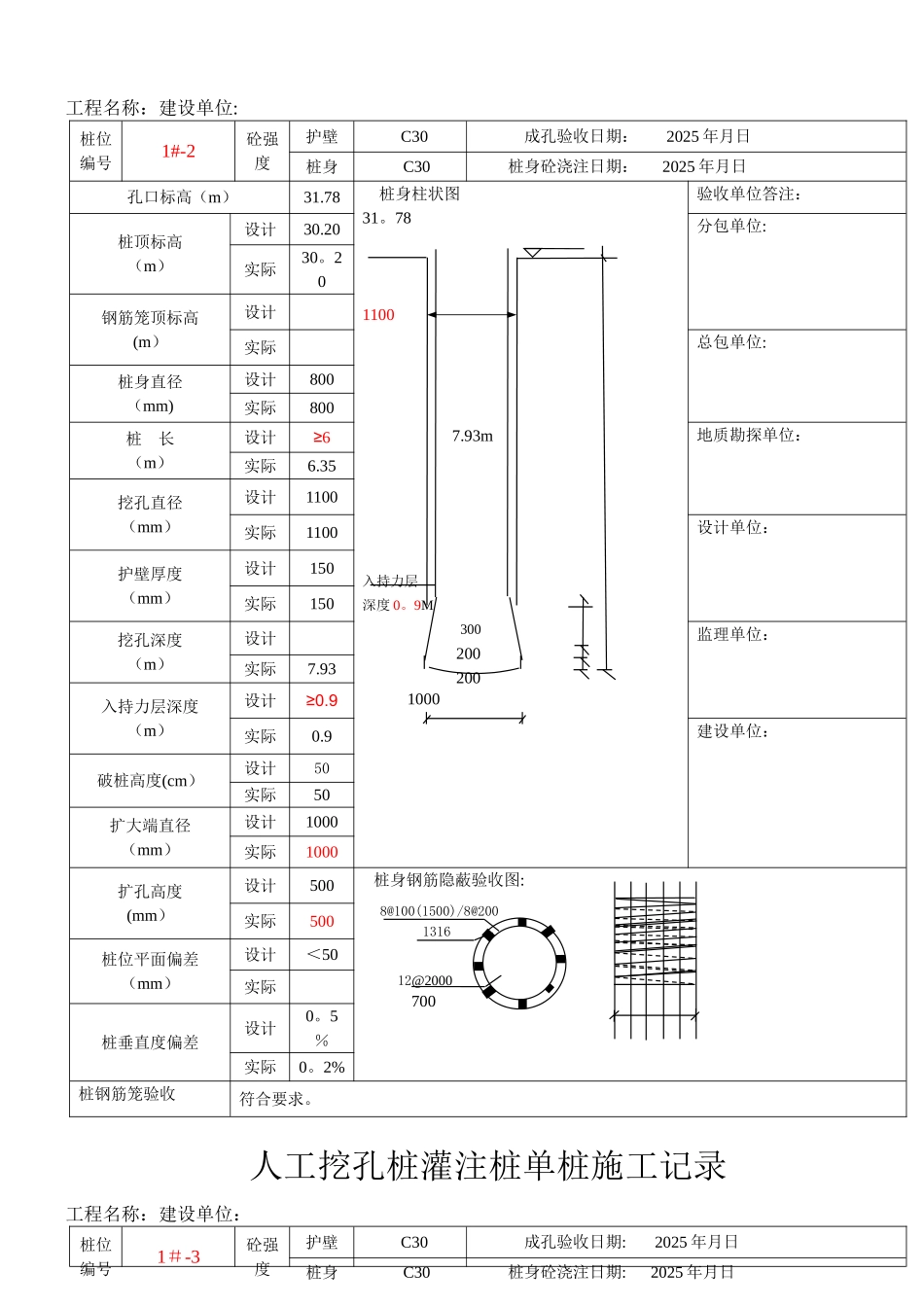

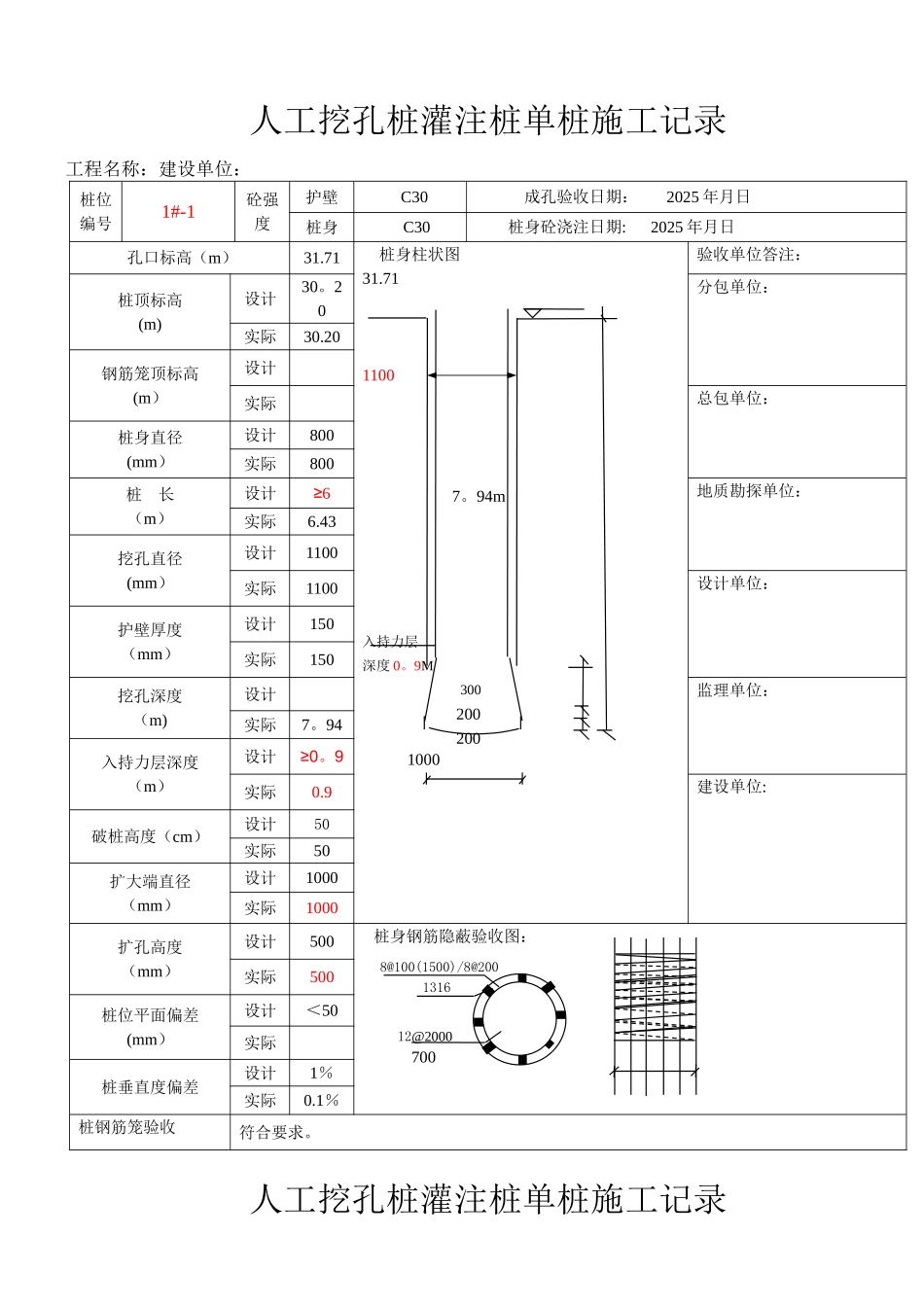

人工挖孔桩灌注桩单桩施工记录工程名称:建设单位:桩位编号1#-1砼强度护壁 C30 成孔验收日期: 2025 年月日桩身C30桩身砼浇注日期: 2025 年月日孔口标高(m)31.71桩身柱状图31.711100 7。94m入持力层深度 0。9M 300 200 200 1000 验收单位答注:桩顶标高(m)设计30。20分包单位:实际30.20钢筋笼顶标高(m)设计实际总包单位:桩身直径(mm)设计800实际800桩 长(m)设计≥6地质勘探单位:实际6.43挖孔直径(mm)设计1100实际1100设计单位:护壁厚度(mm)设计150实际150挖孔深度(m)设计监理单位:实际7。94入持力层深度(m)设计≥0。9实际0.9建设单位:破桩高度(cm)设计50实际50扩大端直径(mm)设计1000实际1000扩孔高度(mm)设计500桩身钢筋隐蔽验收图: 700实际500桩位平面偏差(mm)设计<50实际桩垂直度偏差设计1%实际0.1%桩钢筋笼验收符合要求。人工挖孔桩灌注桩单桩施工记录 8@100(1500)/8@2001316 12@2000工程名称:建设单位:桩位编号1#-2砼强度护壁 C30 成孔验收日期: 2025 年月日桩身C30桩身砼浇注日期: 2025 年月日孔口标高(m)31.78桩身柱状图31。781100 7.93m入持力层深度 0。9M 300 200 200 1000 验收单位答注:桩顶标高(m)设计30.20分包单位:实际30。20钢筋笼顶标高(m)设计实际总包单位:桩身直径(mm)设计800实际800桩 长(m)设计≥6地质勘探单位:实际6.35挖孔直径(mm)设计1100实际1100设计单位:护壁厚度(mm)设计150实际150挖孔深度(m)设计监理单位:实际7.93入持力层深度(m)设计≥0.9实际0.9建设单位:破桩高度(cm)设计50实际50扩大端直径(mm)设计1000实际1000扩孔高度(mm)设计500桩身钢筋隐蔽验收图: 700实际500桩位平面偏差(mm)设计<50实际桩垂直度偏差设计0。5%实际0。2%桩钢筋笼验收符合要求。人工挖孔桩灌注桩单桩施工记录工程名称:建设单位:桩位编号1#-3砼强度护壁 C30 成孔验收日期: 2025 年月日桩身C30桩身砼浇注日期: 2025 年月日 8@100(1500)/8@2001316 12@2000人工挖孔桩灌注桩单桩施工记录工程名称:建设单位:桩位编号1#—4砼强度护壁 C30 成孔验收日期: 2025 年月日桩身C30桩身砼浇注日期: 2025 年月日孔口标高(m)31.82桩身柱状图31.821100 10。11m入持力层深度 0.9M 300 200 200 1000 验收单位答注:桩顶标高(m)设计30。20分包单位:实际30.20钢筋笼顶标高(m)设计实际总包单位:桩身直径(mm)设计800实际800桩 长...
