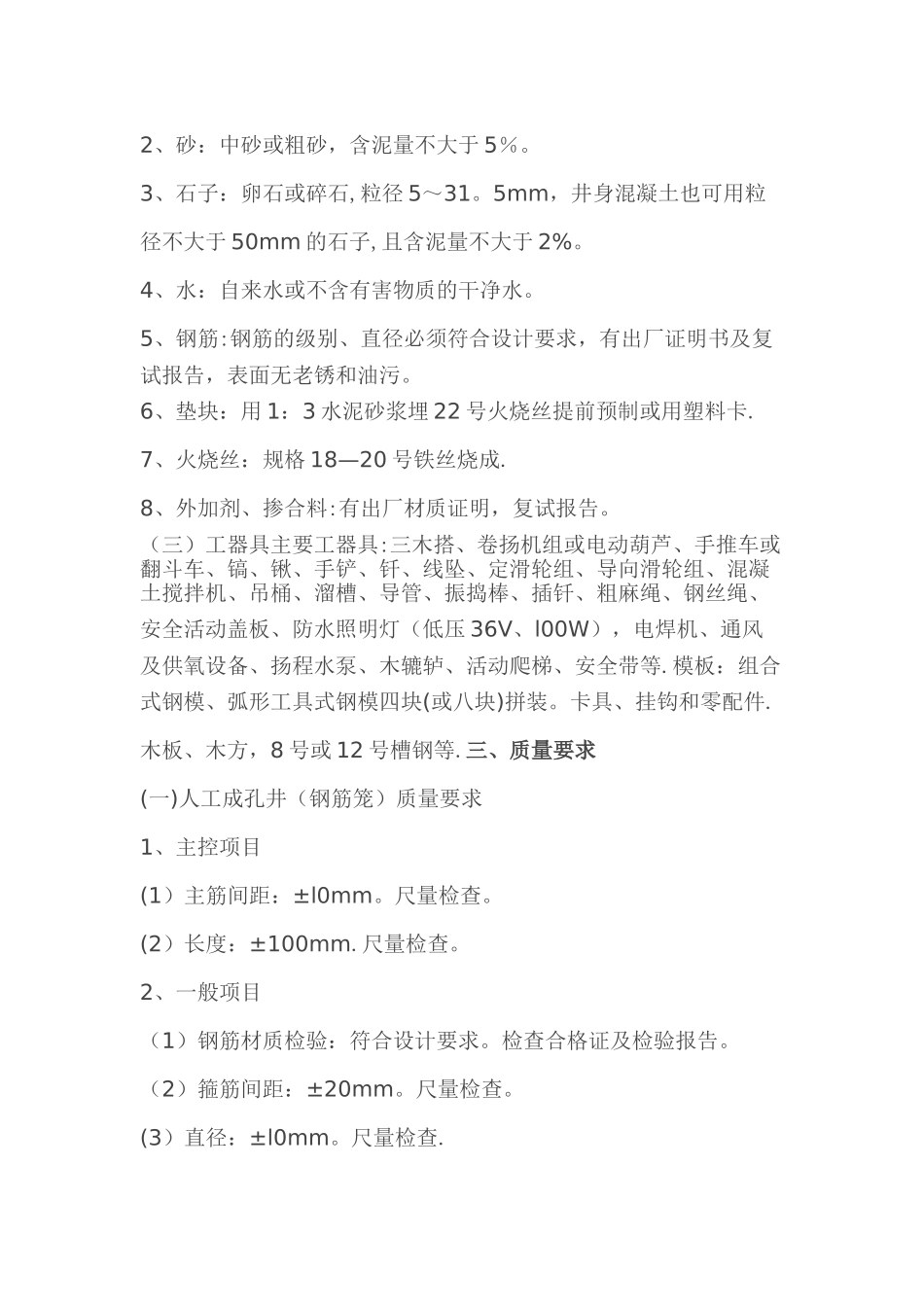

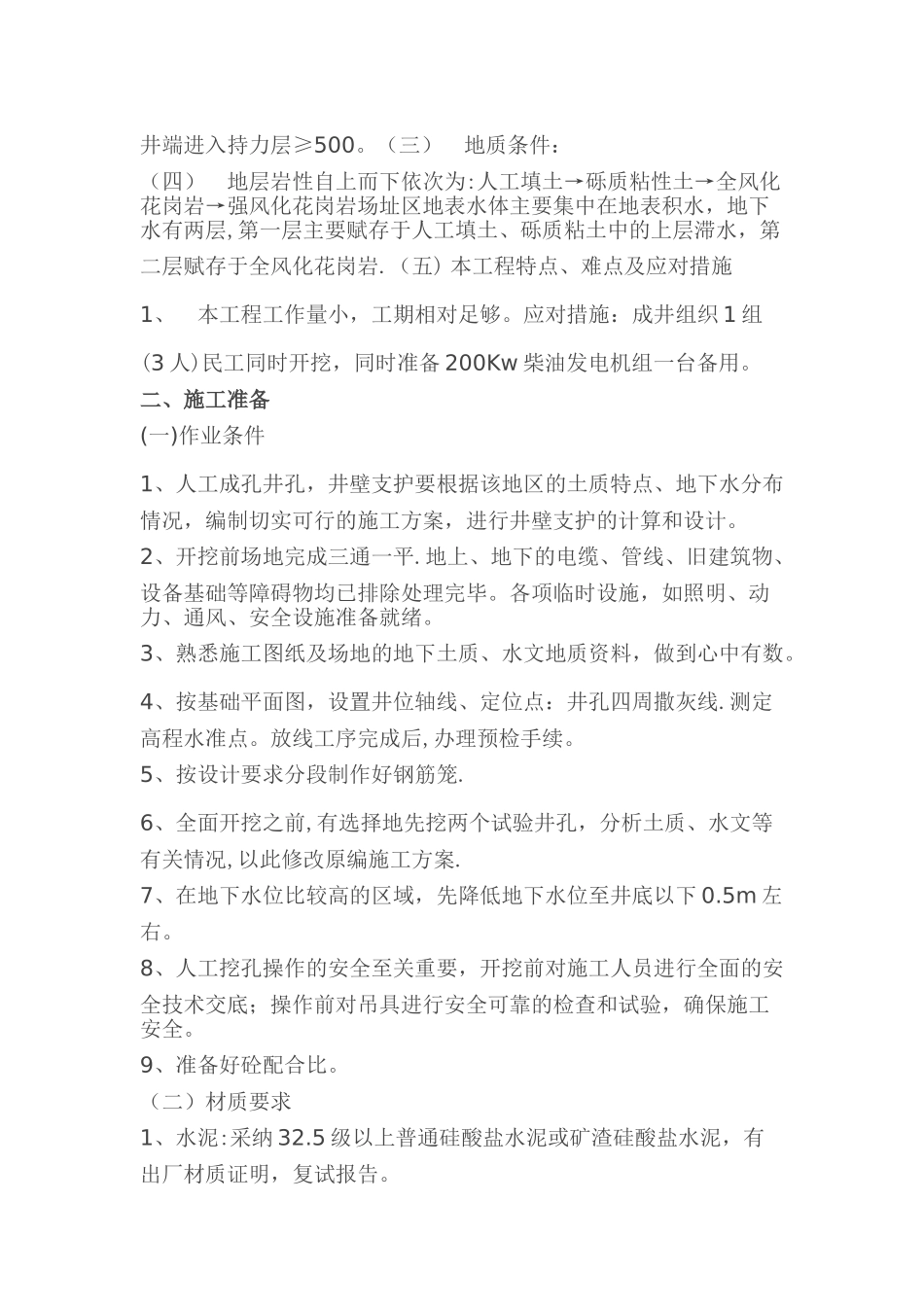

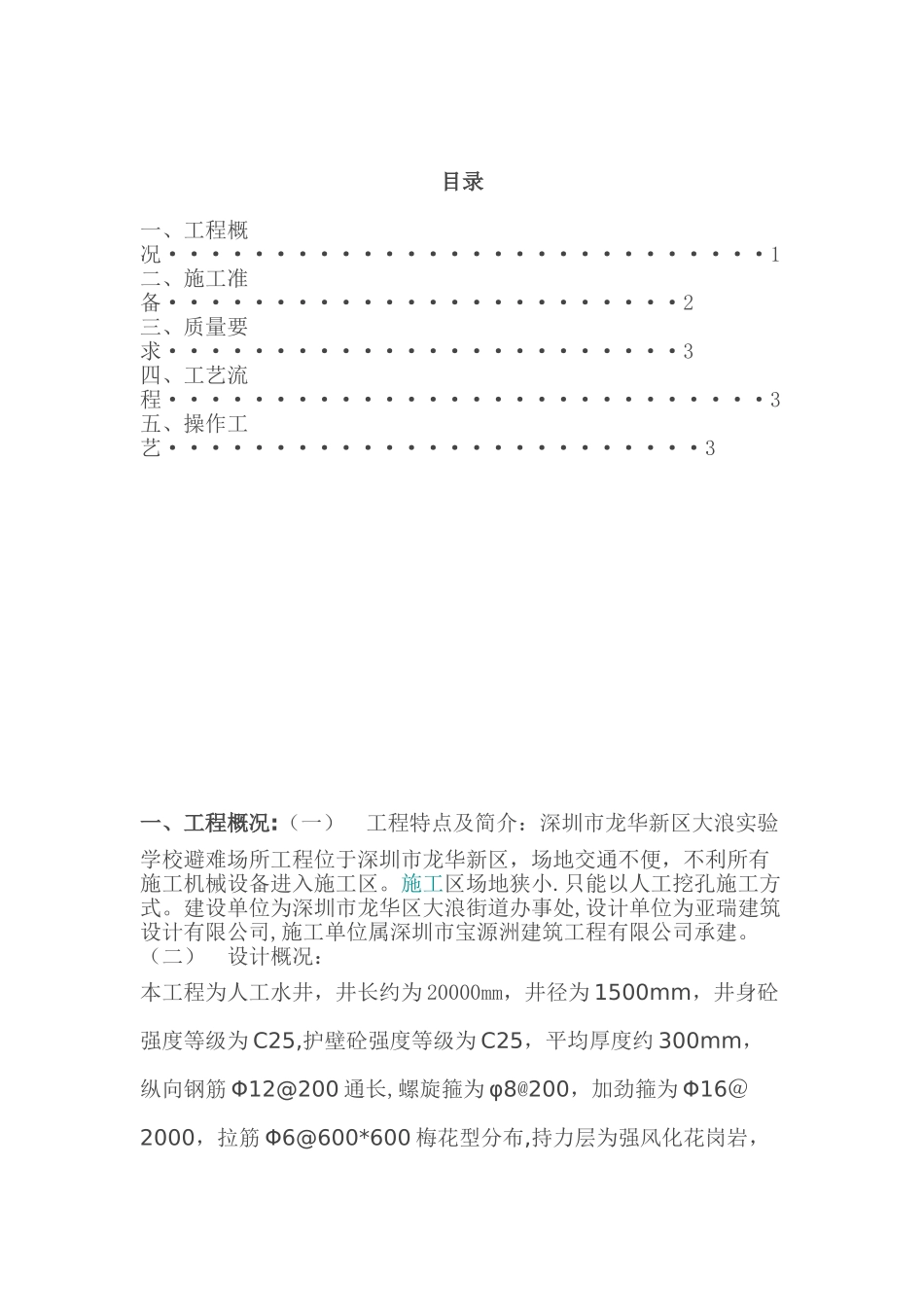

目录一、工程概况····························1二、施工准备························2三、质量要求························3四、工艺流程····························3五、操作工艺·························3一、工程概况:(一) 工程特点及简介:深圳市龙华新区大浪实验学校避难场所工程位于深圳市龙华新区,场地交通不便,不利所有施工机械设备进入施工区。施工区场地狭小.只能以人工挖孔施工方式。建设单位为深圳市龙华区大浪街道办事处,设计单位为亚瑞建筑设计有限公司,施工单位属深圳市宝源洲建筑工程有限公司承建。(二) 设计概况:本工程为人工水井,井长约为 20000mm,井径为 1500mm,井身砼强度等级为 C25,护壁砼强度等级为 C25,平均厚度约 300mm,纵向钢筋 Φ12@200 通长,螺旋箍为 φ8@200,加劲箍为 Φ16@2000,拉筋 Φ6@600*600 梅花型分布,持力层为强风化花岗岩,井端进入持力层≥500。(三) 地质条件:(四) 地层岩性自上而下依次为:人工填土→砾质粘性土→全风化花岗岩→强风化花岗岩场址区地表水体主要集中在地表积水,地下水有两层,第一层主要赋存于人工填土、砾质粘土中的上层滞水,第二层赋存于全风化花岗岩.(五) 本工程特点、难点及应对措施1、 本工程工作量小,工期相对足够。应对措施:成井组织 1 组(3 人)民工同时开挖,同时准备 200Kw 柴油发电机组一台备用。二、施工准备(一)作业条件1、人工成孔井孔,井壁支护要根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。2、开挖前场地完成三通一平.地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。各项临时设施,如照明、动力、通风、安全设施准备就绪。3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。4、按基础平面图,设置井位轴线、定位点:井孔四周撒灰线.测定高程水准点。放线工序完成后,办理预检手续。5、按设计要求分段制作好钢筋笼.6、全面开挖之前,有选择地先挖两个试验井孔,分析土质、水文等有关情况,以此修改原编施工方案.7、在地下水位比较高的区域,先降低地下水位至井底以下 0.5m 左右。8、人工挖孔操作的安全至关重要,开挖前对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试...
