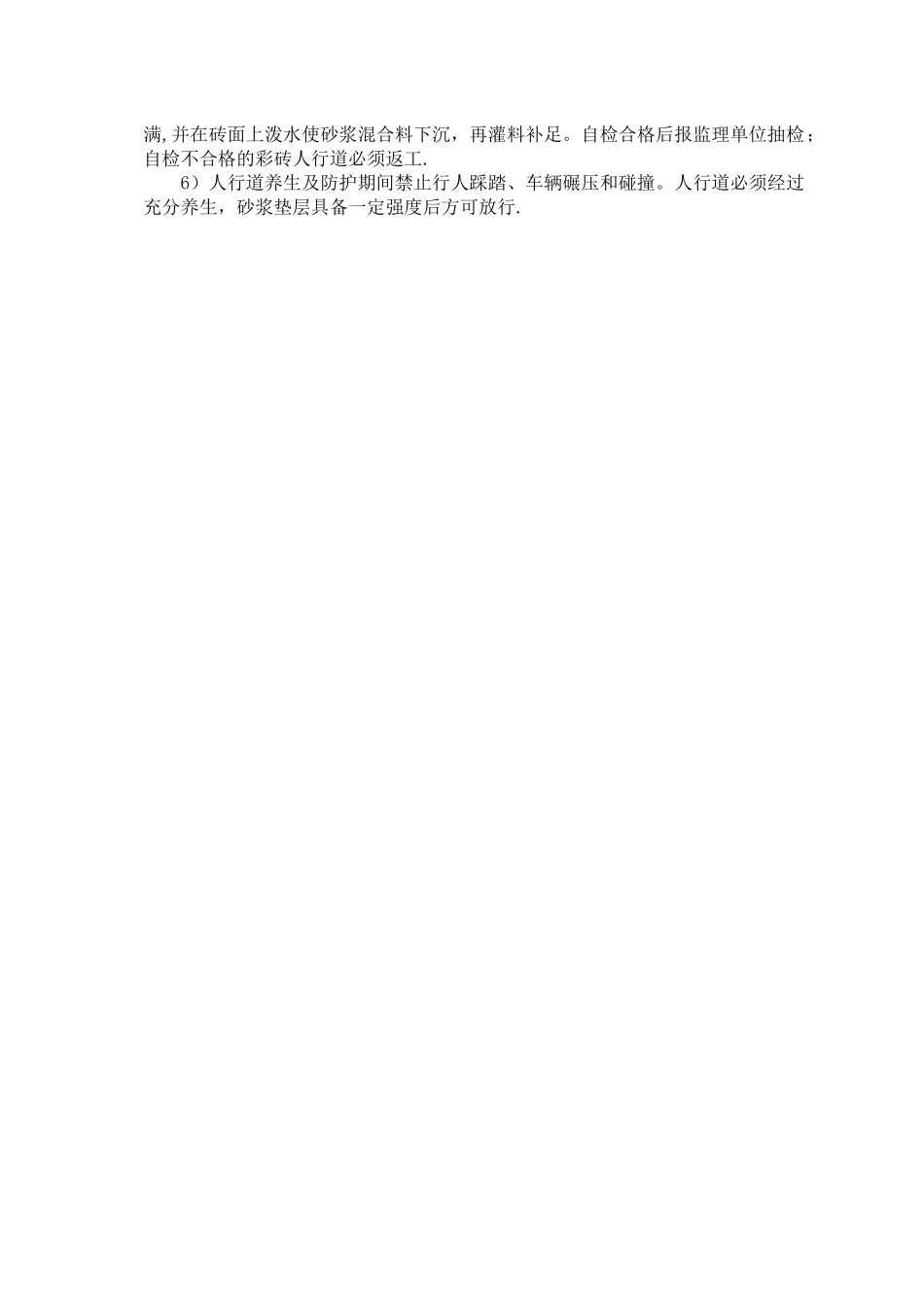

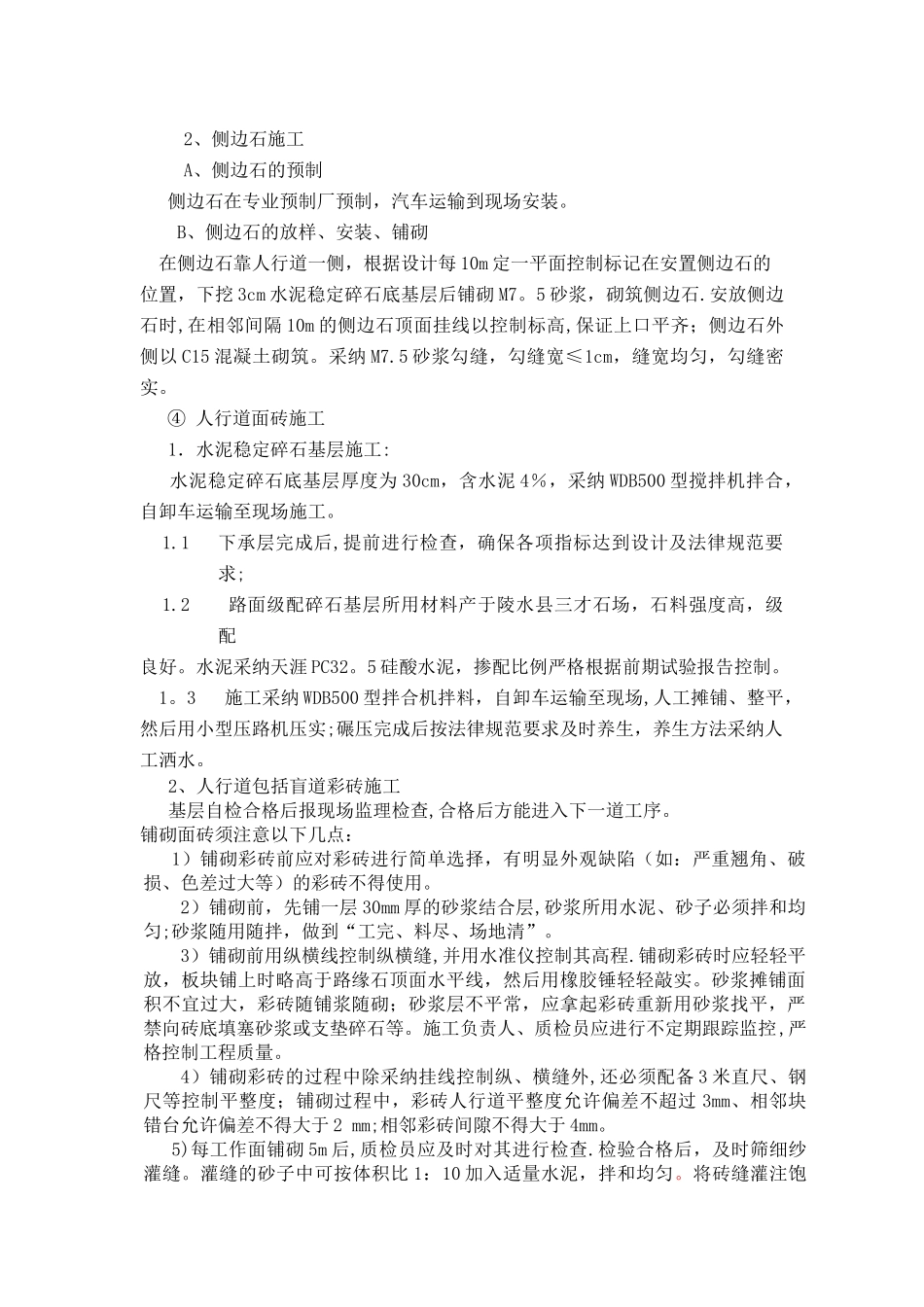

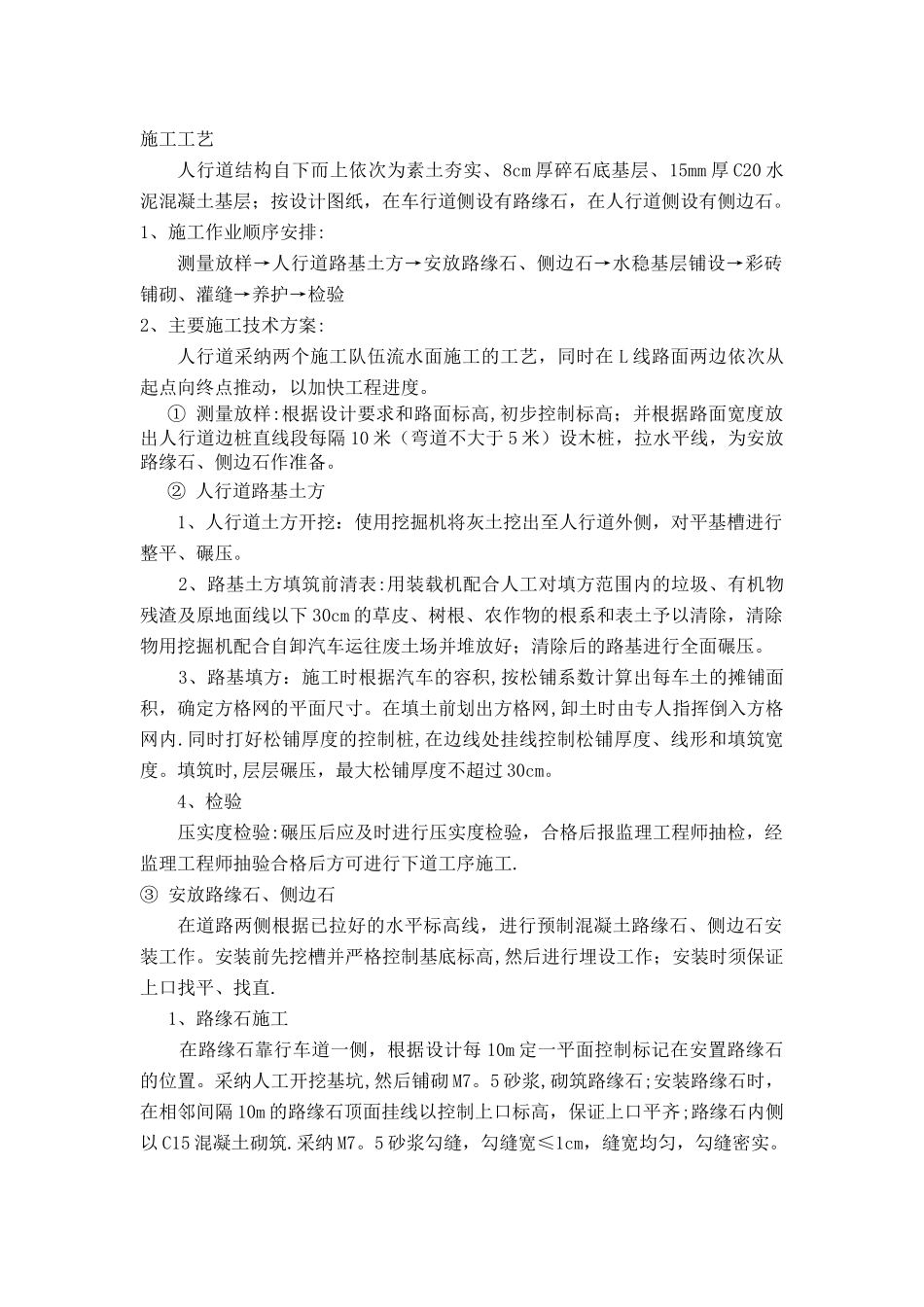

施工工艺人行道结构自下而上依次为素土夯实、8cm 厚碎石底基层、15mm 厚 C20 水泥混凝土基层;按设计图纸,在车行道侧设有路缘石,在人行道侧设有侧边石。1、施工作业顺序安排:测量放样→人行道路基土方→安放路缘石、侧边石→水稳基层铺设→彩砖铺砌、灌缝→养护→检验2、主要施工技术方案:人行道采纳两个施工队伍流水面施工的工艺,同时在 L 线路面两边依次从起点向终点推动,以加快工程进度。① 测量放样:根据设计要求和路面标高,初步控制标高;并根据路面宽度放出人行道边桩直线段每隔 10 米(弯道不大于 5 米)设木桩,拉水平线,为安放路缘石、侧边石作准备。② 人行道路基土方1、人行道土方开挖:使用挖掘机将灰土挖出至人行道外侧,对平基槽进行整平、碾压。 2、路基土方填筑前清表:用装载机配合人工对填方范围内的垃圾、有机物残渣及原地面线以下 30cm 的草皮、树根、农作物的根系和表土予以清除,清除物用挖掘机配合自卸汽车运往废土场并堆放好;清除后的路基进行全面碾压。 3、路基填方:施工时根据汽车的容积,按松铺系数计算出每车土的摊铺面积,确定方格网的平面尺寸。在填土前划出方格网,卸土时由专人指挥倒入方格网内.同时打好松铺厚度的控制桩,在边线处挂线控制松铺厚度、线形和填筑宽度。填筑时,层层碾压,最大松铺厚度不超过 30cm。 4、检验 压实度检验:碾压后应及时进行压实度检验,合格后报监理工程师抽检,经监理工程师抽验合格后方可进行下道工序施工.③ 安放路缘石、侧边石在道路两侧根据已拉好的水平标高线,进行预制混凝土路缘石、侧边石安装工作。安装前先挖槽并严格控制基底标高,然后进行埋设工作;安装时须保证上口找平、找直.1、路缘石施工 在路缘石靠行车道一侧,根据设计每 10m 定一平面控制标记在安置路缘石的位置。采纳人工开挖基坑,然后铺砌 M7。5 砂浆,砌筑路缘石;安装路缘石时,在相邻间隔 10m 的路缘石顶面挂线以控制上口标高,保证上口平齐;路缘石内侧以 C15 混凝土砌筑.采纳 M7。5 砂浆勾缝,勾缝宽≤1cm,缝宽均匀,勾缝密实。2、侧边石施工A、侧边石的预制侧边石在专业预制厂预制,汽车运输到现场安装。 B、侧边石的放样、安装、铺砌在侧边石靠人行道一侧,根据设计每 10m 定一平面控制标记在安置侧边石的位置,下挖 3cm 水泥稳定碎石底基层后铺砌 M7。5 砂浆,砌筑侧边石.安放侧边石时,在相邻间隔 10m 的侧边石顶面挂线以控制标高,保证上口平齐;侧边石外侧以...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道整形施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
