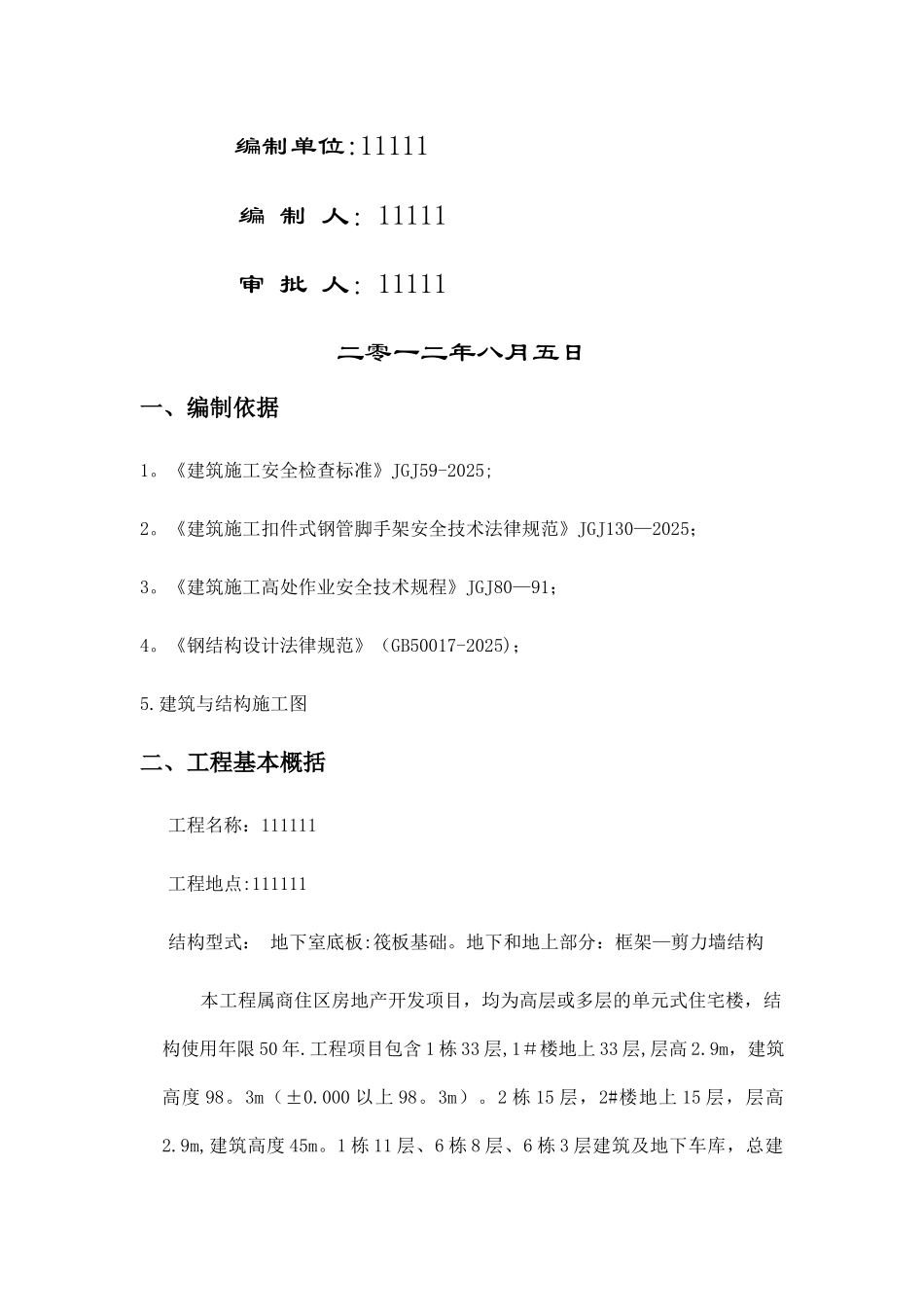

人货电梯接料平台施工方案编制单位:11111 编 制 人:11111审 批 人:11111二零一二年八月五日一、编制依据1
《建筑施工安全检查标准》JGJ59-2025;2
《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130—2025;3
《建筑施工高处作业安全技术规程》JGJ80—91;4
《钢结构设计法律规范》(GB50017-2025);5
建筑与结构施工图二、工程基本概括 工程名称:111111 工程地点:111111 结构型式: 地下室底板:筏板基础
地下和地上部分:框架—剪力墙结构 本工程属商住区房地产开发项目,均为高层或多层的单元式住宅楼,结构使用年限 50 年
工程项目包含 1 栋 33 层,1#楼地上 33 层,层高 2
9m,建筑高度 98
000 以上 98
2 栋 15 层,2#楼地上 15 层,层高2
9m,建筑高度 45m
1 栋 11 层、6 栋 8 层、6 栋 3 层建筑及地下车库,总建筑面积 172163

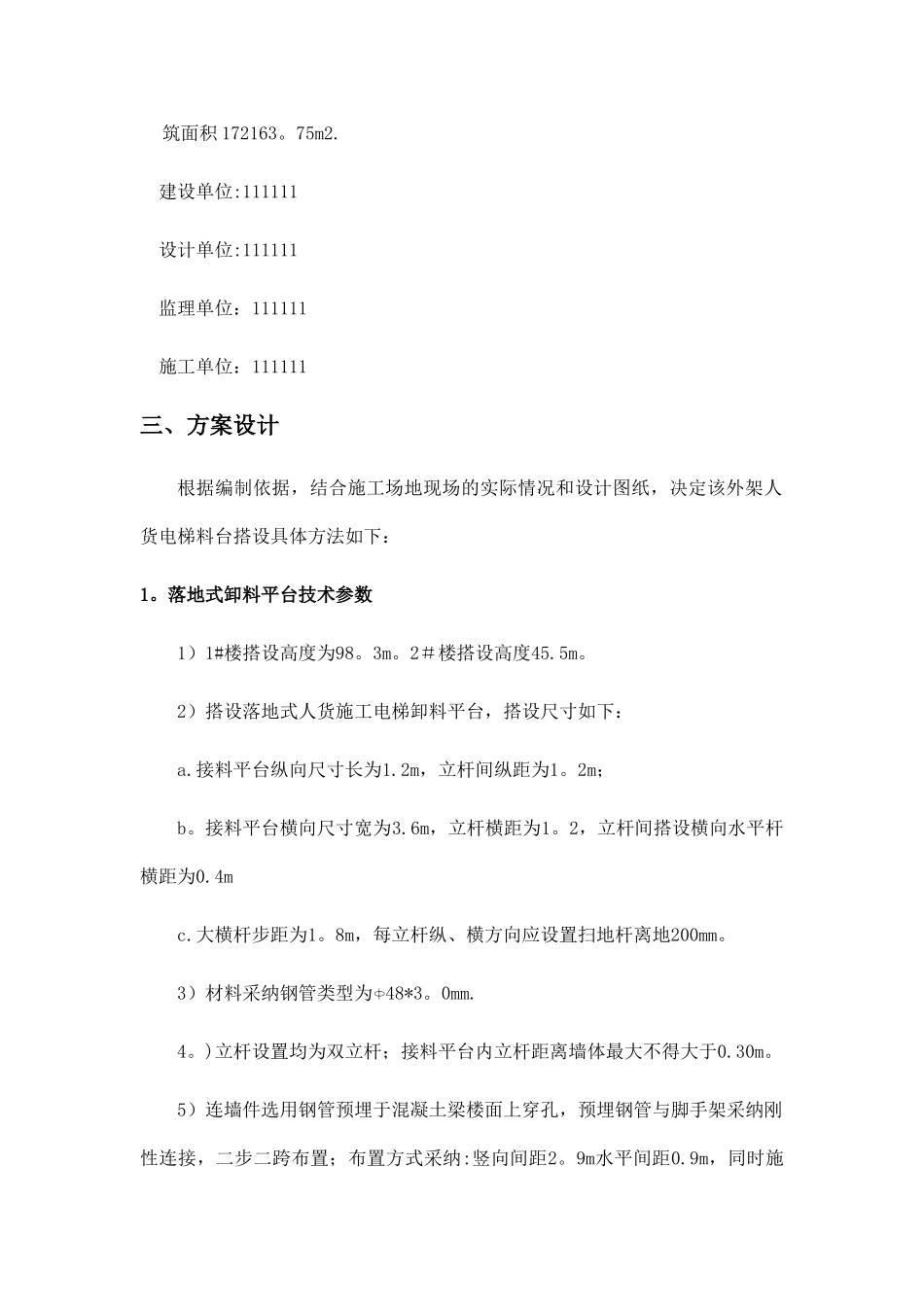

建设单位:111111设计单位:111111监理单位:111111施工单位:111111三、方案设计根据编制依据,结合施工场地现场的实际情况和设计图纸,决定该外架人货电梯料台搭设具体方法如下:1
落地式卸料平台技术参数1)1#楼搭设高度为98
2#楼搭设高度45
2)搭设落地式人货施工电梯卸料平台,搭设尺寸如下:a
接料平台纵向尺寸长为1
2m,立杆间纵距为1
接料平台横向尺寸宽为3
6m,立杆横距为1
2,立杆间搭设横向水平杆横距为0
大横杆步距为1
8m,每立杆纵、横方向应设置扫地杆离地200mm
3)材料采纳钢管类型为 48*3
)立杆设置均为双立杆;接料平台内立杆距离墙体最大不得大于0
5)连墙件选用钢管预埋于混凝土梁楼面上穿孔,预埋钢管与脚手架
