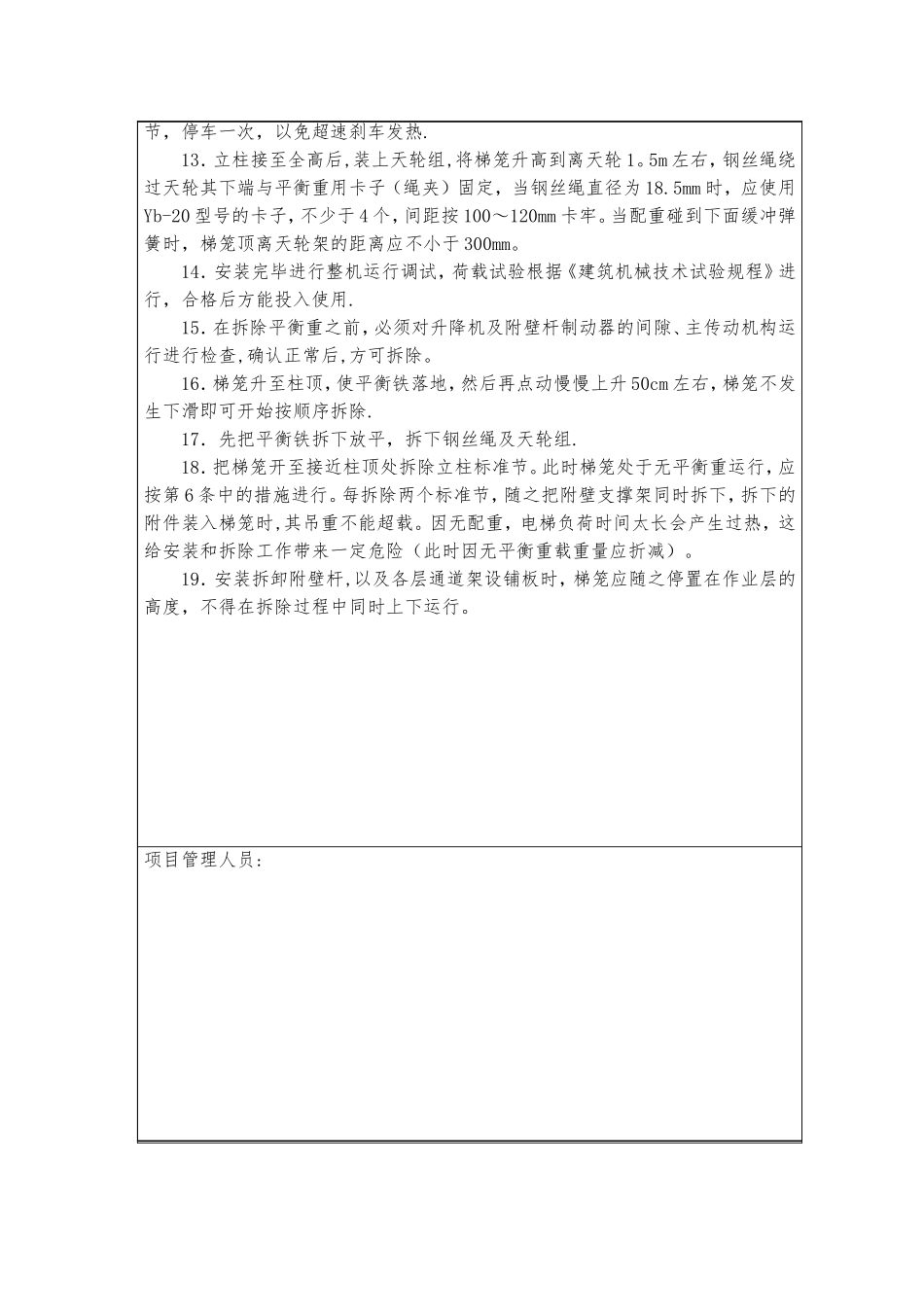

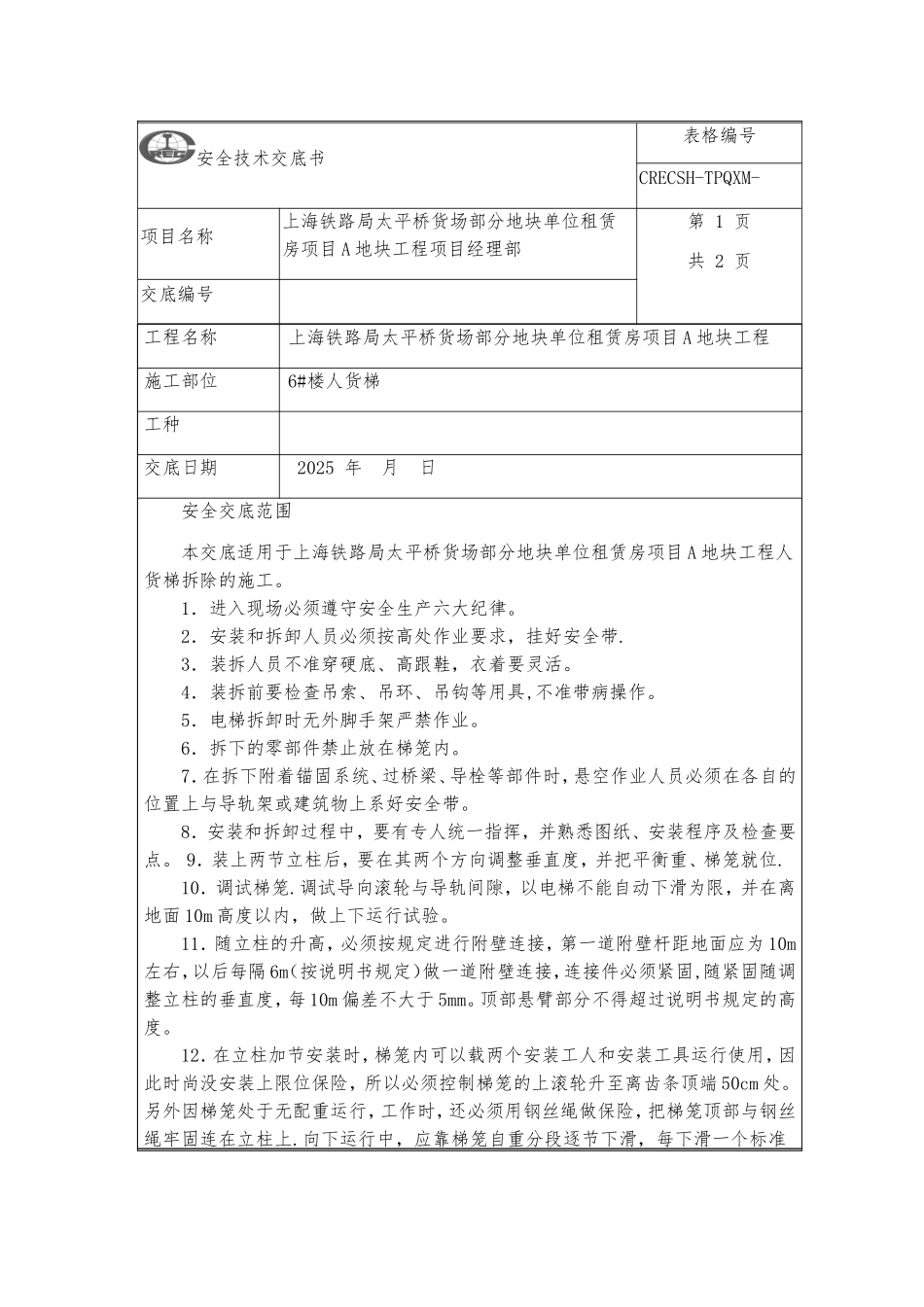

安全技术交底书表格编号CRECSH-TPQXM-项目名称上海铁路局太平桥货场部分地块单位租赁房项目 A 地块工程项目经理部第 1 页共 2 页交底编号工程名称上海铁路局太平桥货场部分地块单位租赁房项目 A 地块工程施工部位6#楼人货梯工种交底日期 2025 年 月 日安全交底范围本交底适用于上海铁路局太平桥货场部分地块单位租赁房项目 A 地块工程人货梯拆除的施工。1.进入现场必须遵守安全生产六大纪律。 2.安装和拆卸人员必须按高处作业要求,挂好安全带. 3.装拆人员不准穿硬底、高跟鞋,衣着要灵活。 4.装拆前要检查吊索、吊环、吊钩等用具,不准带病操作。5.电梯拆卸时无外脚手架严禁作业。 6.拆下的零部件禁止放在梯笼内。 7.在拆下附着锚固系统、过桥梁、导栓等部件时,悬空作业人员必须在各自的位置上与导轨架或建筑物上系好安全带。 8.安装和拆卸过程中,要有专人统一指挥,并熟悉图纸、安装程序及检查要点。 9.装上两节立柱后,要在其两个方向调整垂直度,并把平衡重、梯笼就位. 10.调试梯笼.调试导向滚轮与导轨间隙,以电梯不能自动下滑为限,并在离地面 10m 高度以内,做上下运行试验。 11.随立柱的升高,必须按规定进行附壁连接,第一道附壁杆距地面应为 10m左右,以后每隔 6m(按说明书规定)做一道附壁连接,连接件必须紧固,随紧固随调整立柱的垂直度,每 10m 偏差不大于 5mm。顶部悬臂部分不得超过说明书规定的高度。 12.在立柱加节安装时,梯笼内可以载两个安装工人和安装工具运行使用,因此时尚没安装上限位保险,所以必须控制梯笼的上滚轮升至离齿条顶端 50cm 处。另外因梯笼处于无配重运行,工作时,还必须用钢丝绳做保险,把梯笼顶部与钢丝绳牢固连在立柱上.向下运行中,应靠梯笼自重分段逐节下滑,每下滑一个标准节,停车一次,以免超速刹车发热. 13.立柱接至全高后,装上天轮组,将梯笼升高到离天轮 1。5m 左右,钢丝绳绕过天轮其下端与平衡重用卡子(绳夹)固定,当钢丝绳直径为 18.5mm 时,应使用Yb-20 型号的卡子,不少于 4 个,间距按 100~120mm 卡牢。当配重碰到下面缓冲弹簧时,梯笼顶离天轮架的距离应不小于 300mm。14.安装完毕进行整机运行调试,荷载试验根据《建筑机械技术试验规程》进行,合格后方能投入使用. 15.在拆除平衡重之前,必须对升降机及附壁杆制动器的间隙、主传动机构运行进行检查,确认正常后,方可拆除。 16.梯笼升至柱顶,使平衡铁落地,然后再点动...
