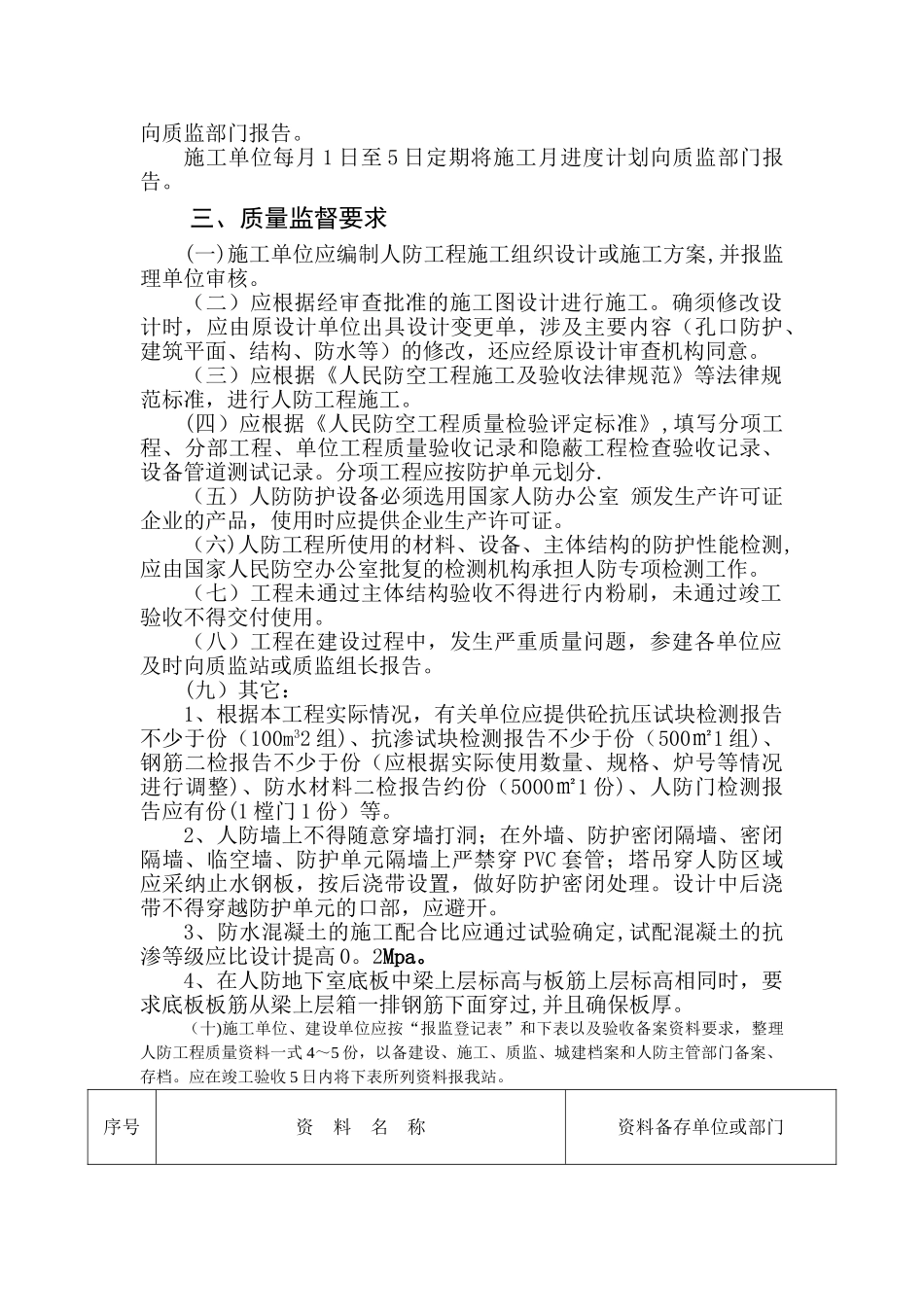

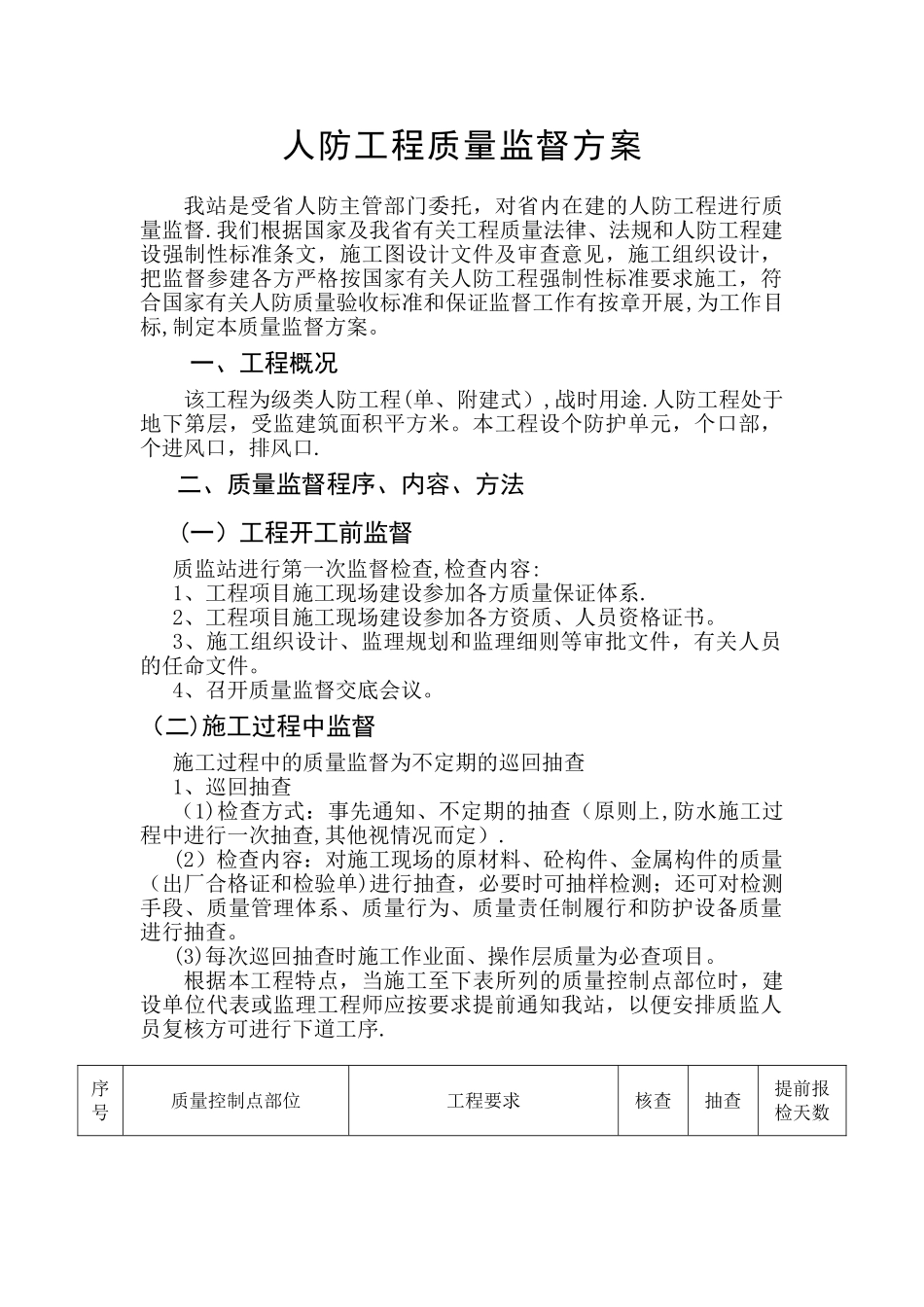

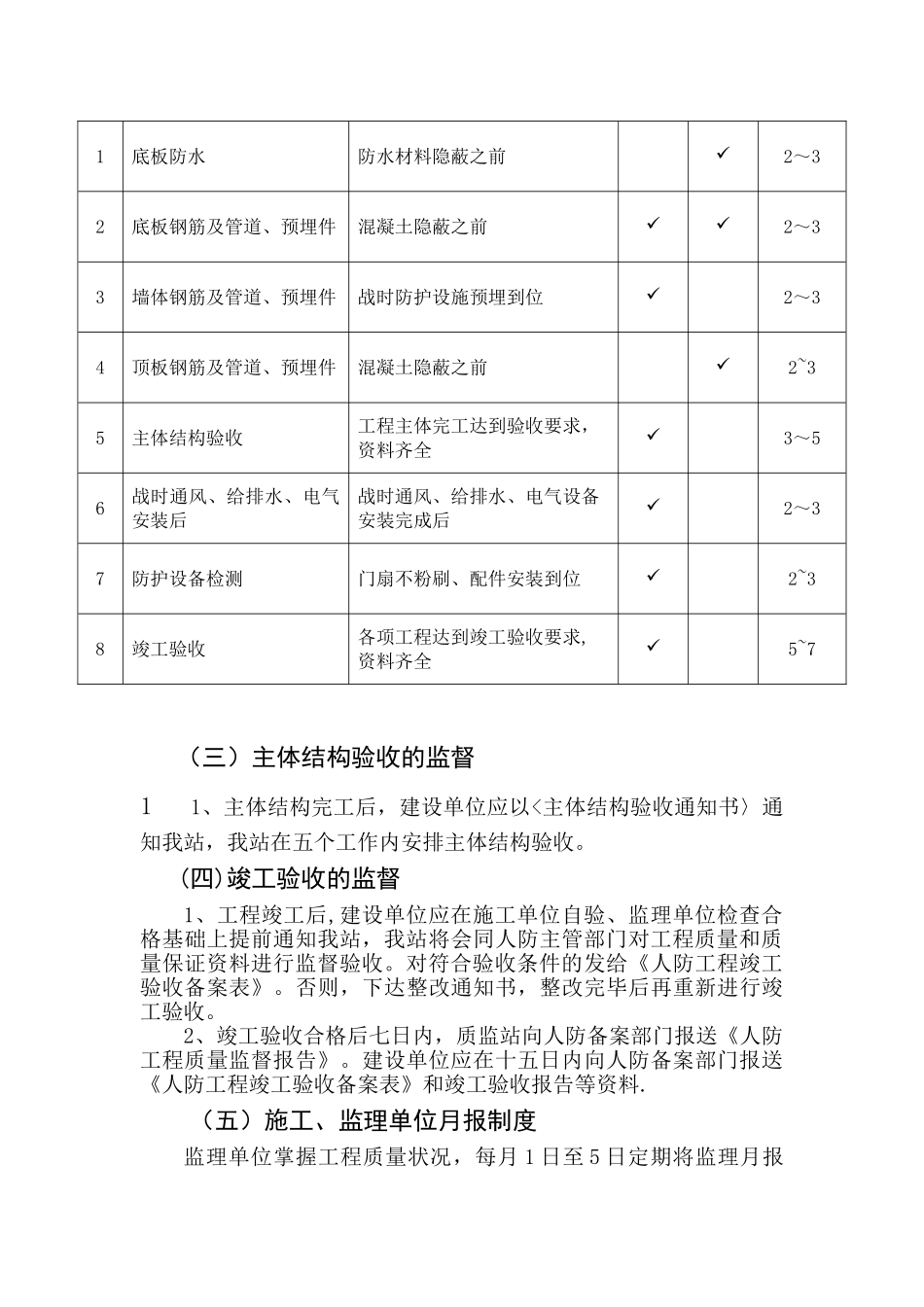

人防工程质量监督方案我站是受省人防主管部门委托,对省内在建的人防工程进行质量监督.我们根据国家及我省有关工程质量法律、法规和人防工程建设强制性标准条文,施工图设计文件及审查意见,施工组织设计,把监督参建各方严格按国家有关人防工程强制性标准要求施工,符合国家有关人防质量验收标准和保证监督工作有按章开展,为工作目标,制定本质量监督方案。一、工程概况该工程为级类人防工程(单、附建式),战时用途.人防工程处于地下第层,受监建筑面积平方米。本工程设个防护单元,个口部,个进风口,排风口.二、质量监督程序、内容、方法(一)工程开工前监督质监站进行第一次监督检查,检查内容:1、工程项目施工现场建设参加各方质量保证体系.2、工程项目施工现场建设参加各方资质、人员资格证书。3、施工组织设计、监理规划和监理细则等审批文件,有关人员的任命文件。4、召开质量监督交底会议。(二)施工过程中监督施工过程中的质量监督为不定期的巡回抽查1、巡回抽查(1)检查方式:事先通知、不定期的抽查(原则上,防水施工过程中进行一次抽查,其他视情况而定).(2)检查内容:对施工现场的原材料、砼构件、金属构件的质量(出厂合格证和检验单)进行抽查,必要时可抽样检测;还可对检测手段、质量管理体系、质量行为、质量责任制履行和防护设备质量进行抽查。(3)每次巡回抽查时施工作业面、操作层质量为必查项目。根据本工程特点,当施工至下表所列的质量控制点部位时,建设单位代表或监理工程师应按要求提前通知我站,以便安排质监人员复核方可进行下道工序.序号质量控制点部位工程要求核查抽查提前报检天数1底板防水防水材料隐蔽之前2~32底板钢筋及管道、预埋件混凝土隐蔽之前2~33墙体钢筋及管道、预埋件战时防护设施预埋到位2~34顶板钢筋及管道、预埋件混凝土隐蔽之前2~35主体结构验收工程主体完工达到验收要求,资料齐全3~56战时通风、给排水、电气安装后战时通风、给排水、电气设备安装完成后2~37防护设备检测门扇不粉刷、配件安装到位2~38竣工验收各项工程达到竣工验收要求,资料齐全5~7(三)主体结构验收的监督1 1、主体结构完工后,建设单位应以<主体结构验收通知书〉通知我站,我站在五个工作内安排主体结构验收。(四)竣工验收的监督1、工程竣工后,建设单位应在施工单位自验、监理单位检查合格基础上提前通知我站,我站将会同人防主管部门对工程质量和质量保证资料进行监督验收。对符合验收条件的发给《人防...
