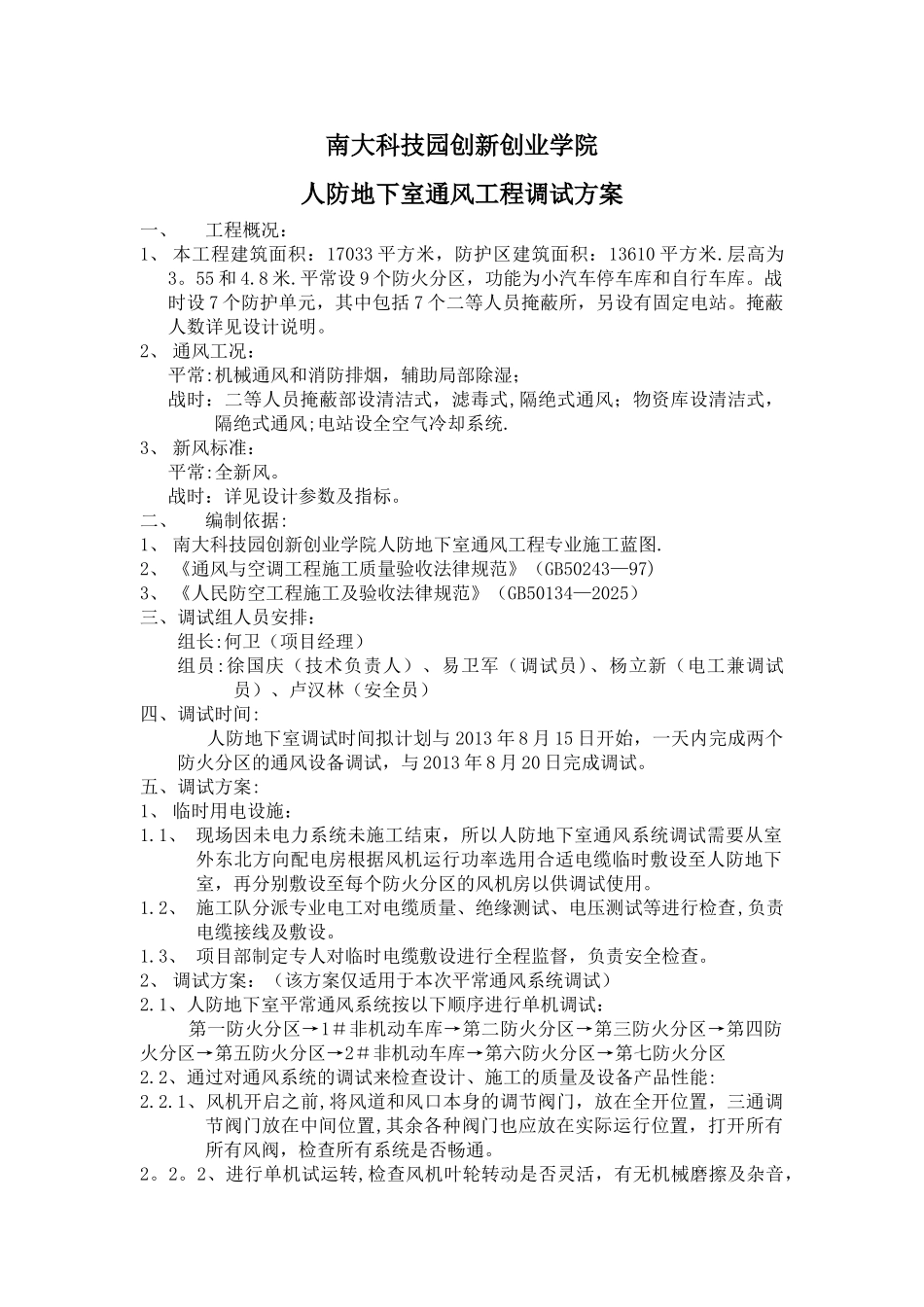

南大科技园创新创业学院人防地下室通风工程调试方案一、工程概况:1、 本工程建筑面积:17033 平方米,防护区建筑面积:13610 平方米
55 和 4
平常设 9 个防火分区,功能为小汽车停车库和自行车库
战时设 7 个防护单元,其中包括 7 个二等人员掩蔽所,另设有固定电站
掩蔽人数详见设计说明
2、 通风工况:平常:机械通风和消防排烟,辅助局部除湿;战时:二等人员掩蔽部设清洁式,滤毒式,隔绝式通风;物资库设清洁式,隔绝式通风;电站设全空气冷却系统
3、 新风标准:平常:全新风
战时:详见设计参数及指标
二、编制依据:1、 南大科技园创新创业学院人防地下室通风工程专业施工蓝图
2、 《通风与空调工程施工质量验收法律规范》(GB50243—97)3、 《人民防空工程施工及验收法律规范》(GB50134—2025)三、调试组人员安排:组长:何卫(项目经理)组员:徐国庆(技术负责人)、易卫军(调试员)、杨立新(电工兼调试员)、卢汉林(安全员)四、调试时间: 人防地下室调试时间拟计划与 2013 年 8 月 15 日开始,一天内完成两个防火分区的通风设备调试,与 2013 年 8 月 20 日完成调试
五、调试方案:1、 临时用电设施:1
1、 现场因未电力系统未施工结束,所以人防地下室通风系统调试需要从室外东北方向配电房根据风机运行功率选用合适电缆临时敷设至人防地下室,再分别敷设至每个防火分区的风机房以供调试使用
2、 施工队分派专业电工对电缆质量、绝缘测试、电压测试等进行检查,负责电缆接线及敷设
3、 项目部制定专人对临时电缆敷设进行全程监督,负责安全检查
2、 调试方案:(该方案仅适用于本次平常通风系统调试)2

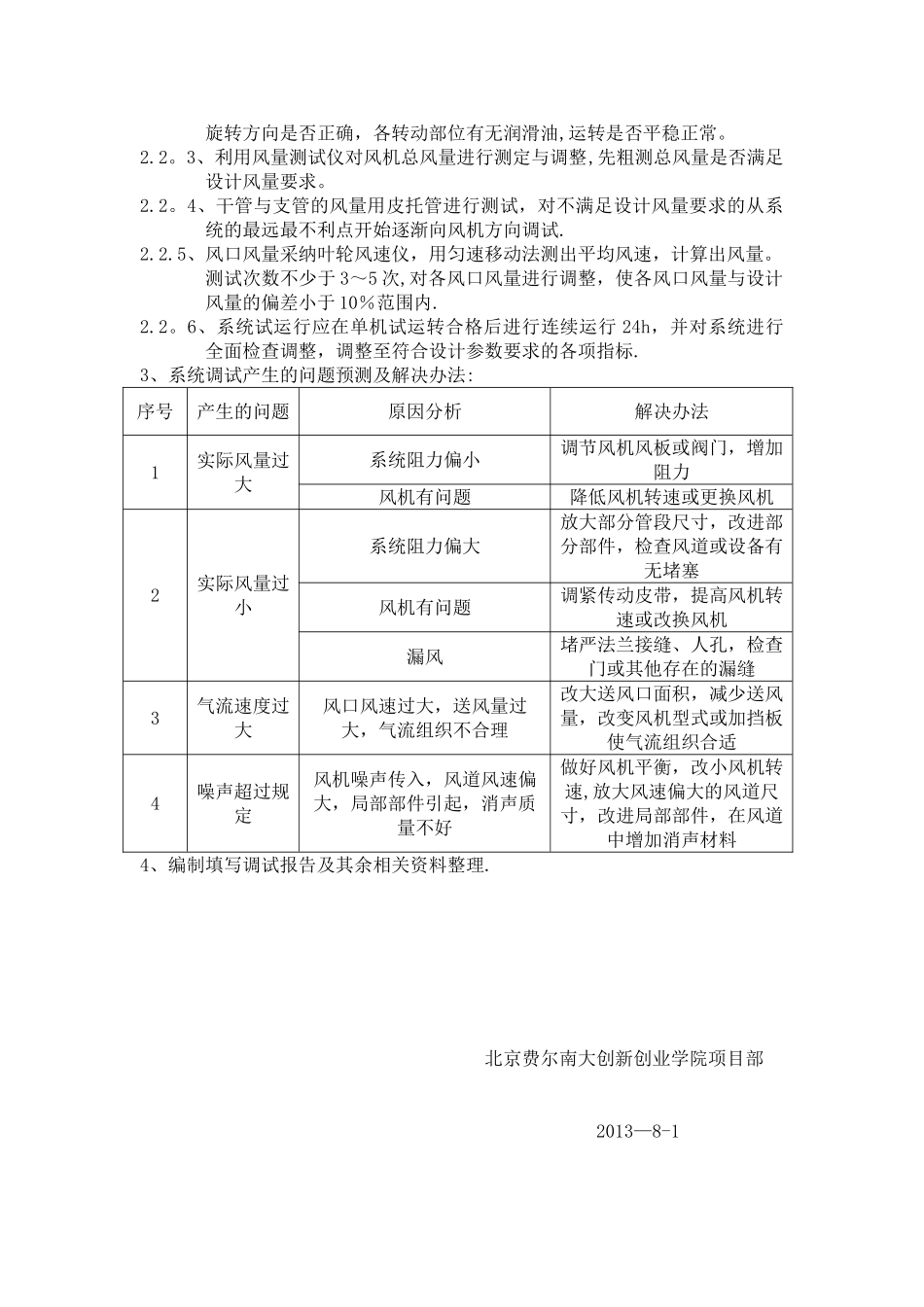

1、人防地下室平常通风系统按以下顺序进行单机调试: 第一防火分区→1#非机动车库→第二防火分区→第三防火分区→第四防火分区→第五防火分区
