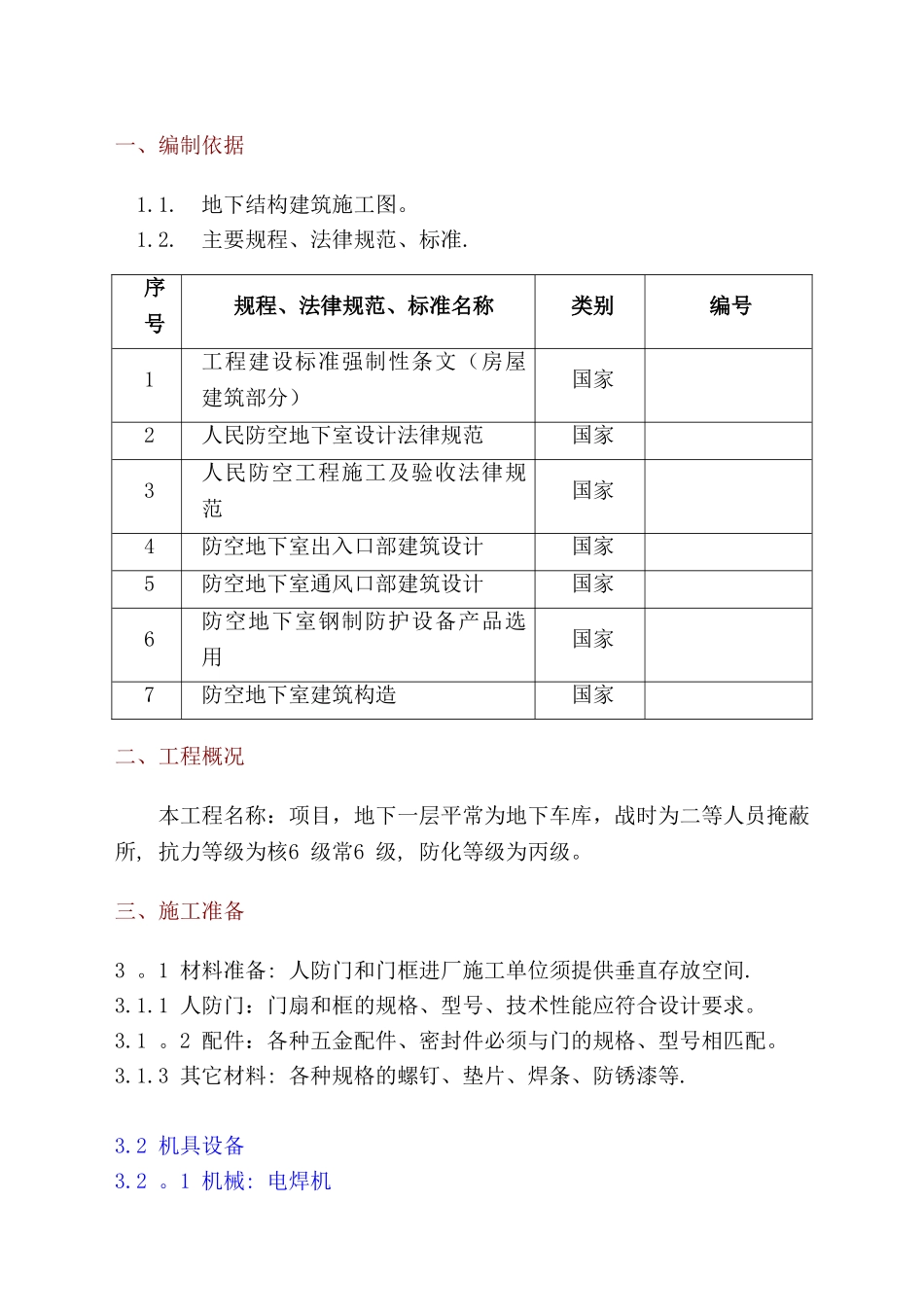

项 目 人 防 门 安 装 工 程人防门安装施工方案编 制 单 位 :海南崖盾人防工程有限公司审 批 人 :审 核 人 : 编 制 人 : 编 制 时 间 :目 录一、编制依据2二、工程概况2三、施工准备2四、操作工艺4五、质量标准5六、成品保护7七、应注意的质量问题7八、质量记录8九、安全、环保措施8十、需土建配合事宜9一、编制依据1.1.地下结构建筑施工图。1.2.主要规程、法律规范、标准.序号规程、法律规范、标准名称类别编号1工程建设标准强制性条文(房屋建筑部分)国家2人民防空地下室设计法律规范国家3人民防空工程施工及验收法律规范国家4防空地下室出入口部建筑设计国家5防空地下室通风口部建筑设计国家6防空地下室钢制防护设备产品选用国家7防空地下室建筑构造国家二、工程概况本工程名称:项目,地下一层平常为地下车库,战时为二等人员掩蔽所, 抗力等级为核6 级常6 级, 防化等级为丙级。三、施工准备3 。1 材料准备: 人防门和门框进厂施工单位须提供垂直存放空间.3.1.1 人防门:门扇和框的规格、型号、技术性能应符合设计要求。3.1 。2 配件:各种五金配件、密封件必须与门的规格、型号相匹配。3.1.3 其它材料: 各种规格的螺钉、垫片、焊条、防锈漆等.3.2 机具设备 3.2 。1 机械: 电焊机 3 。2.2 工具:焊把线小线、木楔、锤子、扳手、钳子、螺丝刀、倒链、倒链支架.3.2 。3 计量检测用具: 托线板、线坠、水平尺、钢尺。3.2 。4 安全防护用品:绝缘手套、安全带、面罩等。3 。3 作业条件3.3.1 人防门框安装时须认真执行法律规范,垂直吊装,在塔吊吊车的配合下搬运到位,并且垂直放稳后再安装, 门框就位调直坐标垂直准确后方可绑扎钢筋,门框安装时使用钢管固定,施工人员不得随意拆除或割断人防门框固定用的卡扣、钢管等物品.3.3.2 地下结构工程施工完,经验收合格,应输好工序交接手续。3.3.3 按设计要求位置,人防门框已经随结构施工预埋完,经检验符合安装要求。3.3.4 人防门及配件已经到场,其规格、型号符合设计要求,且检验合格。3.4 技术准备3.4 。1 根据图纸对现场人防门框尺寸进行检查复核。总包方须提供准确无误的建筑平面图,标高控制线的负数数值,若有变更请及时出据以便安装准确无误。3 。4.2 对操作人员进行技术交底四、操作工艺4 。1 工艺流程:找坐标、弹线—--运门扇至安装点--- 临时固定--- 焊接固定补刷防锈漆--—安装配件、附件.4 。2 操作方法:人...
