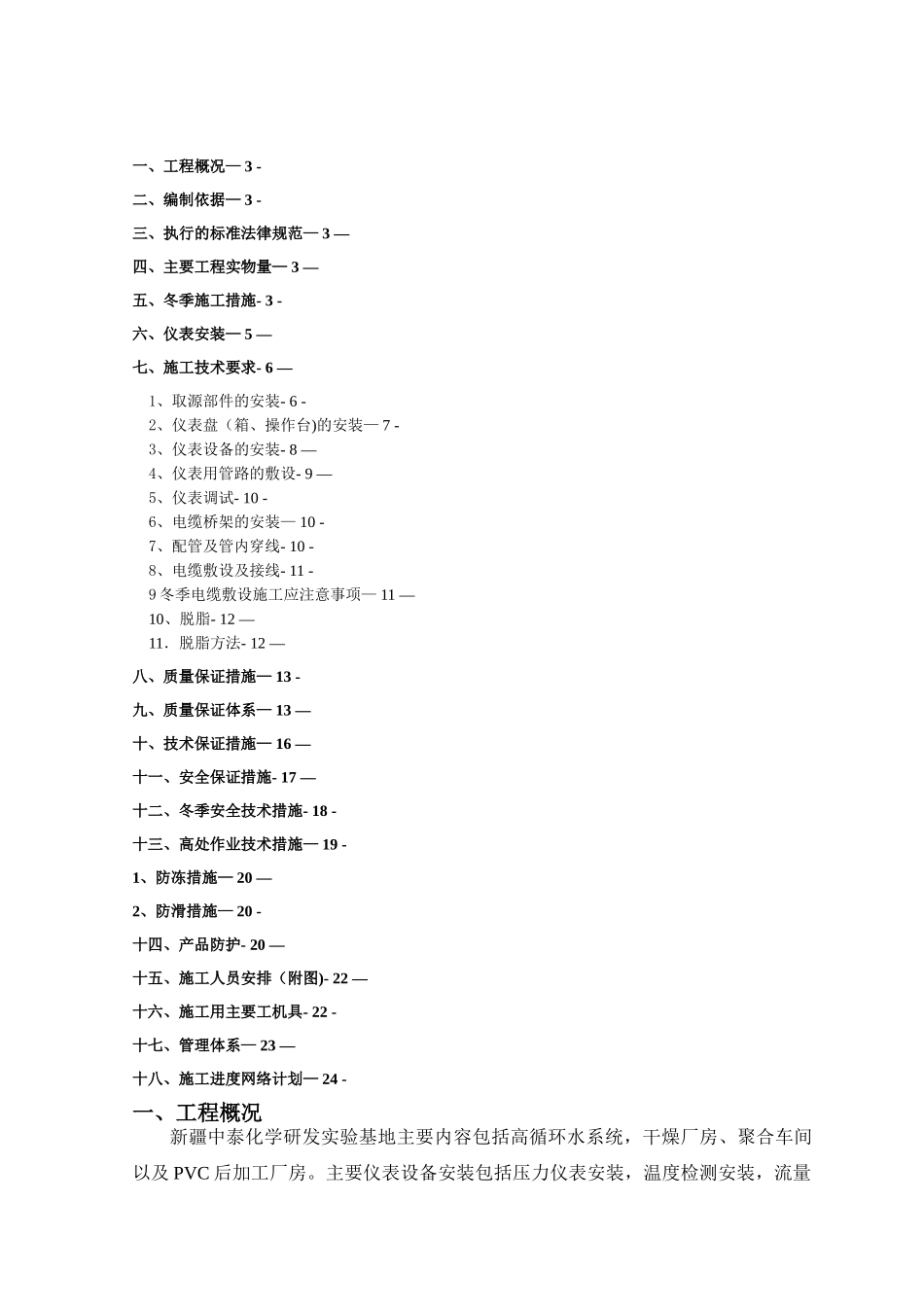

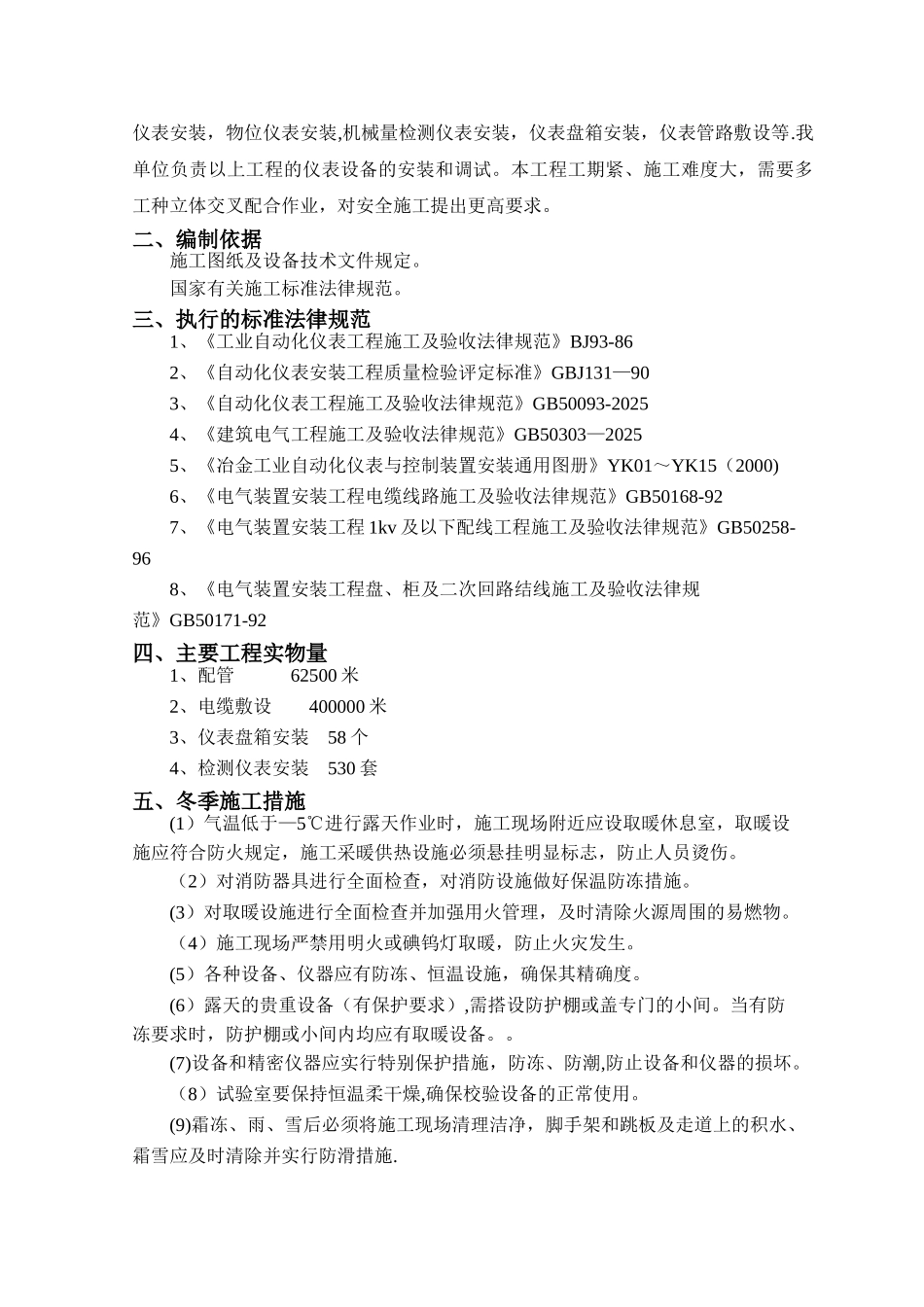

新疆中泰化学研发试验基地仪表冬季施工方案编制人:审核人:批准人:新疆中泰化学阜康能源项目部目录一、工程概况— 3 -二、编制依据— 3 -三、执行的标准法律规范— 3 —四、主要工程实物量— 3 —五、冬季施工措施- 3 -六、仪表安装— 5 —七、施工技术要求- 6 —1、取源部件的安装- 6 -2、仪表盘(箱、操作台)的安装— 7 -3、仪表设备的安装- 8 —4、仪表用管路的敷设- 9 —5、仪表调试- 10 -6、电缆桥架的安装— 10 -7、配管及管内穿线- 10 -8、电缆敷设及接线- 11 -9 冬季电缆敷设施工应注意事项— 11 —10、脱脂- 12 —11.脱脂方法- 12 —八、质量保证措施— 13 -九、质量保证体系— 13 —十、技术保证措施— 16 —十一、安全保证措施- 17 —十二、冬季安全技术措施- 18 -十三、高处作业技术措施— 19 -1、防冻措施— 20 —2、防滑措施— 20 -十四、产品防护- 20 —十五、施工人员安排(附图)- 22 —十六、施工用主要工机具- 22 -十七、管理体系— 23 —十八、施工进度网络计划— 24 -一、工程概况新疆中泰化学研发实验基地主要内容包括高循环水系统,干燥厂房、聚合车间以及 PVC 后加工厂房
主要仪表设备安装包括压力仪表安装,温度检测安装,流量仪表安装,物位仪表安装,机械量检测仪表安装,仪表盘箱安装,仪表管路敷设等
我单位负责以上工程的仪表设备的安装和调试
本工程工期紧、施工难度大,需要多工种立体交叉配合作业,对安全施工提出更高要求
二、编制依据施工图纸及设备技术文件规定
国家有关施工标准法律规范
三、执行的标准法律规范1、《工业自动化仪表工程施工及验收法律规范》BJ93-862、《自动化仪表安装工程质量检验评定标准》GBJ131—903、《自动化仪表工程施工及验收法律规范》GB5009
