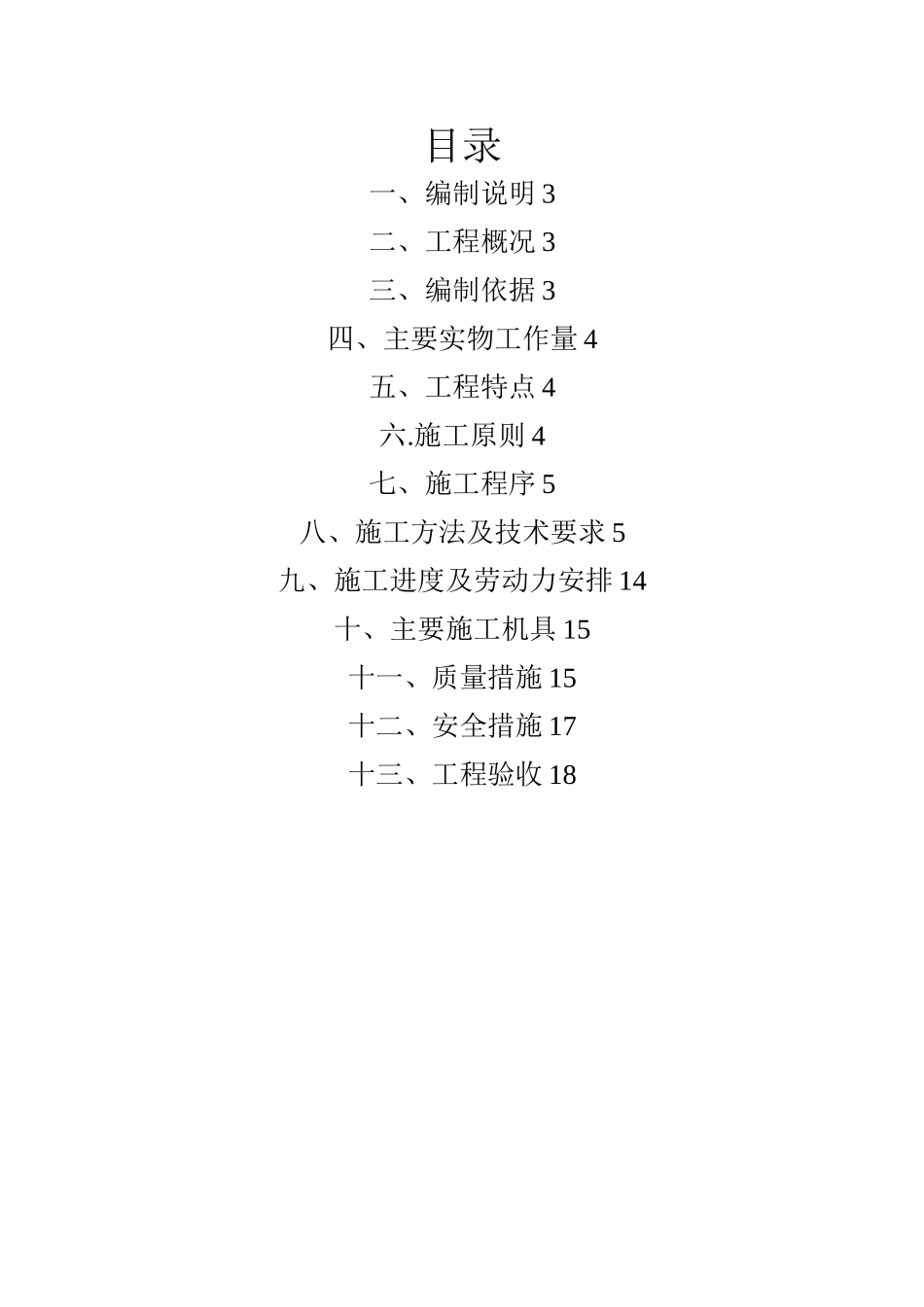

南通江山农药化工股份有限公司仪表安装施工方案目录一、编制说明 3二、工程概况 3三、编制依据 3四、主要实物工作量 4五、工程特点 4六

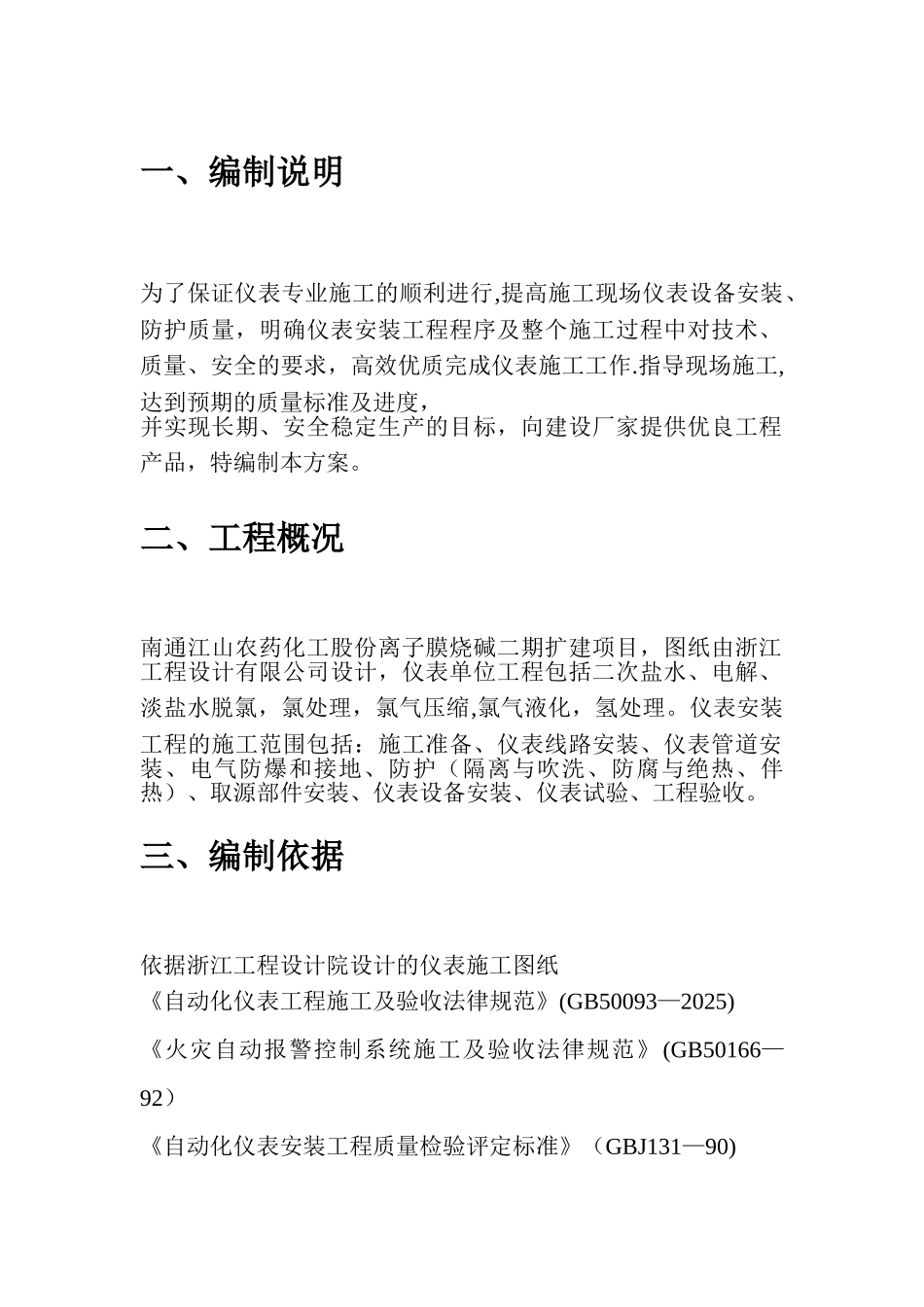

施工原则 4七、施工程序 5八、施工方法及技术要求 5九、施工进度及劳动力安排 14十、主要施工机具 15十一、质量措施 15十二、安全措施 17十三、工程验收 18一、编制说明为了保证仪表专业施工的顺利进行,提高施工现场仪表设备安装、防护质量,明确仪表安装工程程序及整个施工过程中对技术、质量、安全的要求,高效优质完成仪表施工工作
指导现场施工,达到预期的质量标准及进度,并实现长期、安全稳定生产的目标,向建设厂家提供优良工程产品,特编制本方案
二、工程概况南通江山农药化工股份离子膜烧碱二期扩建项目,图纸由浙江工程设计有限公司设计,仪表单位工程包括二次盐水、电解、淡盐水脱氯,氯处理,氯气压缩,氯气液化,氢处理
仪表安装工程的施工范围包括:施工准备、仪表线路安装、仪表管道安装、电气防爆和接地、防护(隔离与吹洗、防腐与绝热、伴热)、取源部件安装、仪表设备安装、仪表试验、工程验收
三、编制依据依据浙江工程设计院设计的仪表施工图纸《自动化仪表工程施工及验收法律规范》(GB50093—2025) 《火灾自动报警控制系统施工及验收法律规范》(GB50166—92) 《自动化仪表安装工程质量检验评定标准》(GBJ131—90) 四、主要实物工作量工程项目单位数量现场仪表设备台548电缆桥架安装米1334电缆保护管/气源管安装米7393电缆敷设米228870五、工程特点1、很多工号为爆炸危险区域,所有仪表防护等级不低于 IP55,施工要求高
3、桥架安装、电缆保护管、气源管安装时,注意与管道配合,避开交叉打架
5、仪表安装工作大部分都在后期进行,总工作时间短,给施工增加难度
施工原则1、严格根据图纸及法律规范施工,保质量、保工期
2、坚持“三不施工"
