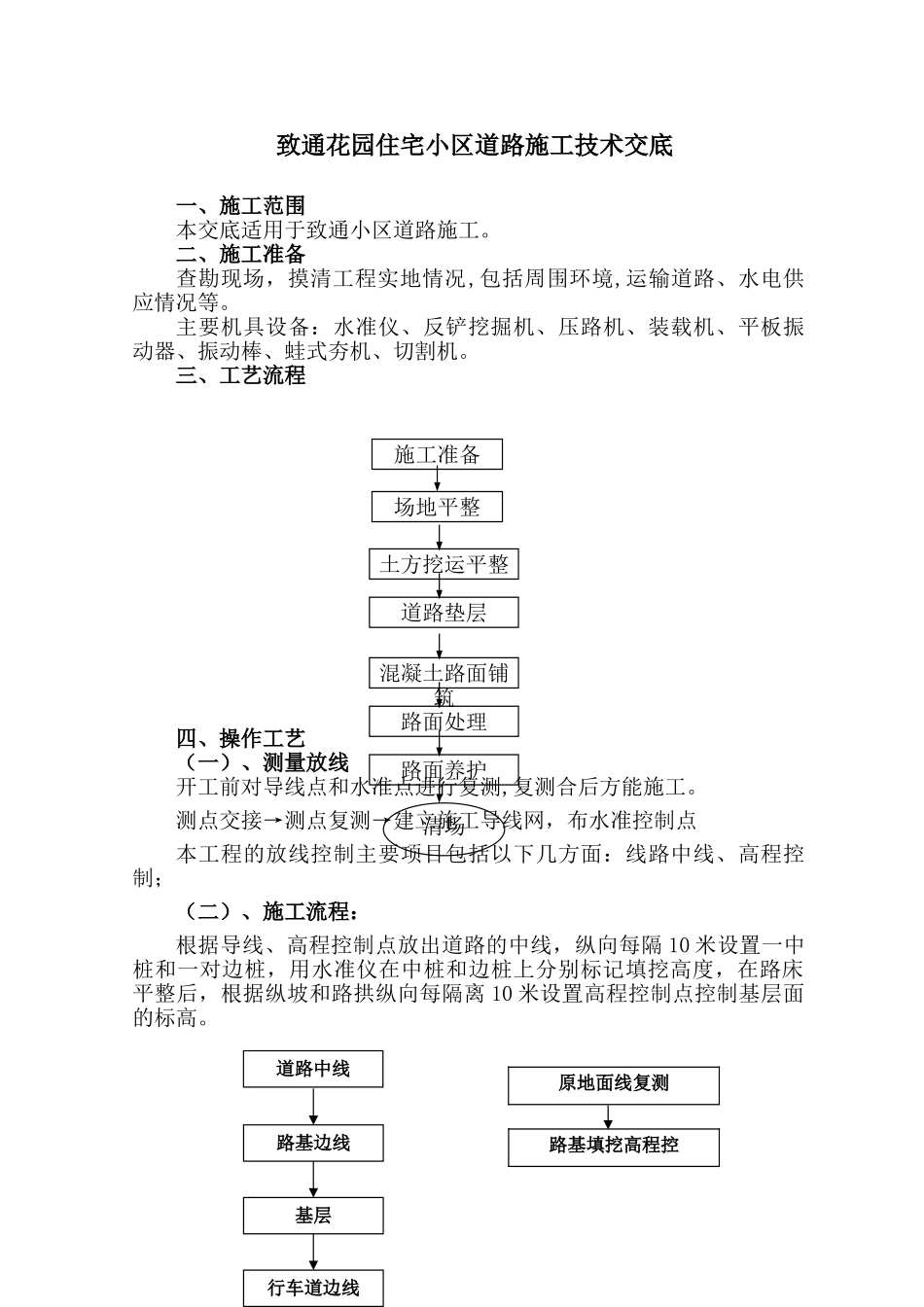

致通花园住宅小区道路施工技术交底一、施工范围本交底适用于致通小区道路施工
二、施工准备查勘现场,摸清工程实地情况,包括周围环境,运输道路、水电供应情况等
主要机具设备:水准仪、反铲挖掘机、压路机、装载机、平板振动器、振动棒、蛙式夯机、切割机
三、工艺流程四、操作工艺(一)、测量放线开工前对导线点和水准点进行复测,复测合后方能施工

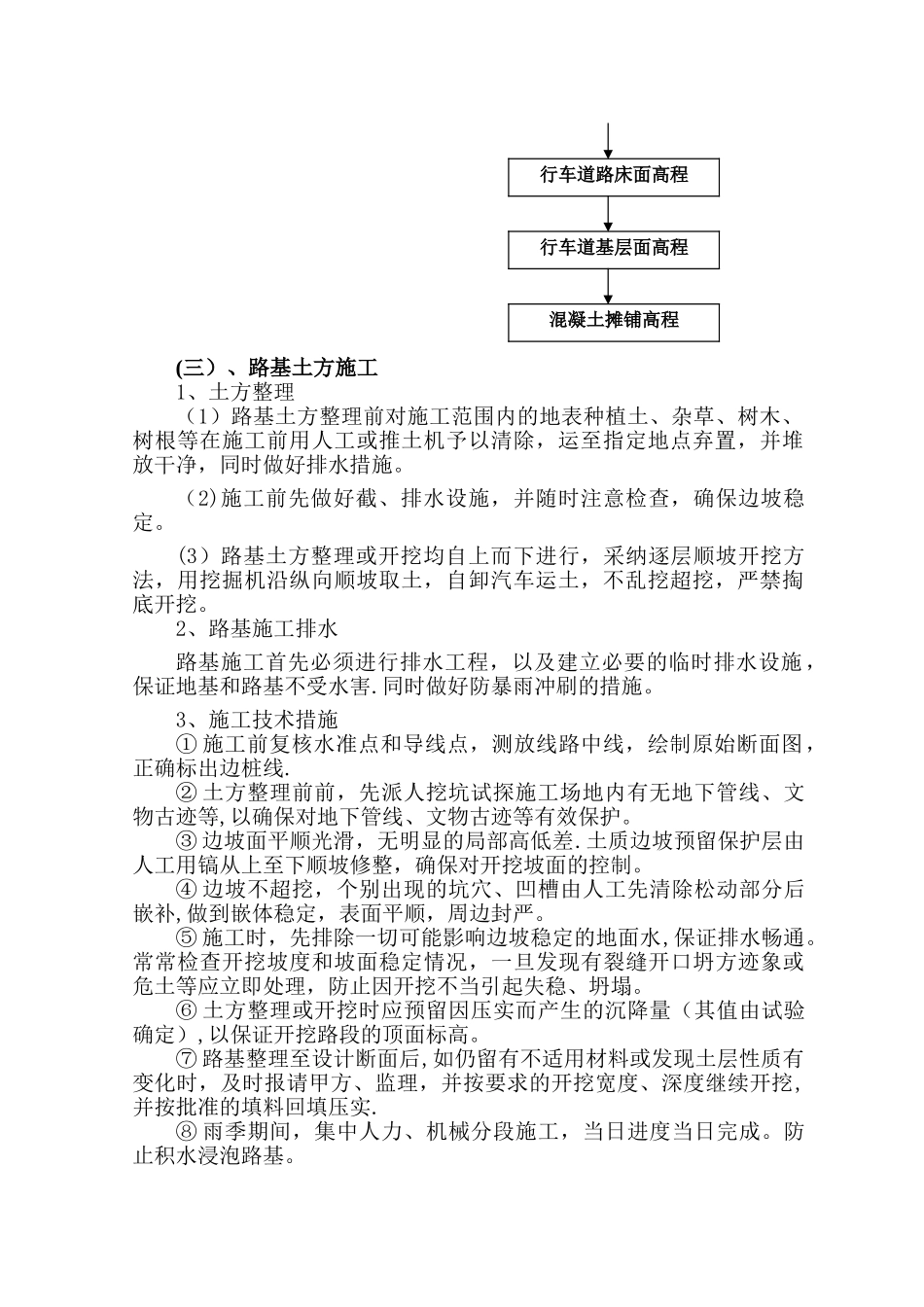

测点交接→测点复测→建立施工导线网,布水准控制点本工程的放线控制主要项目包括以下几方面:线路中线、高程控制;(二)、施工流程:根据导线、高程控制点放出道路的中线,纵向每隔 10 米设置一中桩和一对边桩,用水准仪在中桩和边桩上分别标记填挖高度,在路床平整后,根据纵坡和路拱纵向每隔离 10 米设置高程控制点控制基层面的标高
施工准备场地平整土方挖运平整道路垫层混凝土路面铺筑路面处理路面养护清场道路中线路基边线基层行车道边线原地面线复测路基填挖高程控(三)、路基土方施工1、土方整理(1)路基土方整理前对施工范围内的地表种植土、杂草、树木、树根等在施工前用人工或推土机予以清除,运至指定地点弃置,并堆放干净,同时做好排水措施
(2)施工前先做好截、排水设施,并随时注意检查,确保边坡稳定
(3)路基土方整理或开挖均自上而下进行,采纳逐层顺坡开挖方法,用挖掘机沿纵向顺坡取土,自卸汽车运土,不乱挖超挖,严禁掏底开挖
2、路基施工排水路基施工首先必须进行排水工程,以及建立必要的临时排水设施,保证地基和路基不受水害
同时做好防暴雨冲刷的措施
3、施工技术措施① 施工前复核水准点和导线点,测放线路中线,绘制原始断面图,正确标出边桩线
② 土方整理前前,先派人挖坑试探施工场地内有无地下管线、文物古迹等,以确保对地下管线、文物古迹等有效保护
③ 边坡面平顺光滑,无明显的局部高低差
土质边坡预留保护层由人工用镐从上至下顺坡修整,确保对开挖坡面的控制

④ 边坡不超挖,个别出现的
