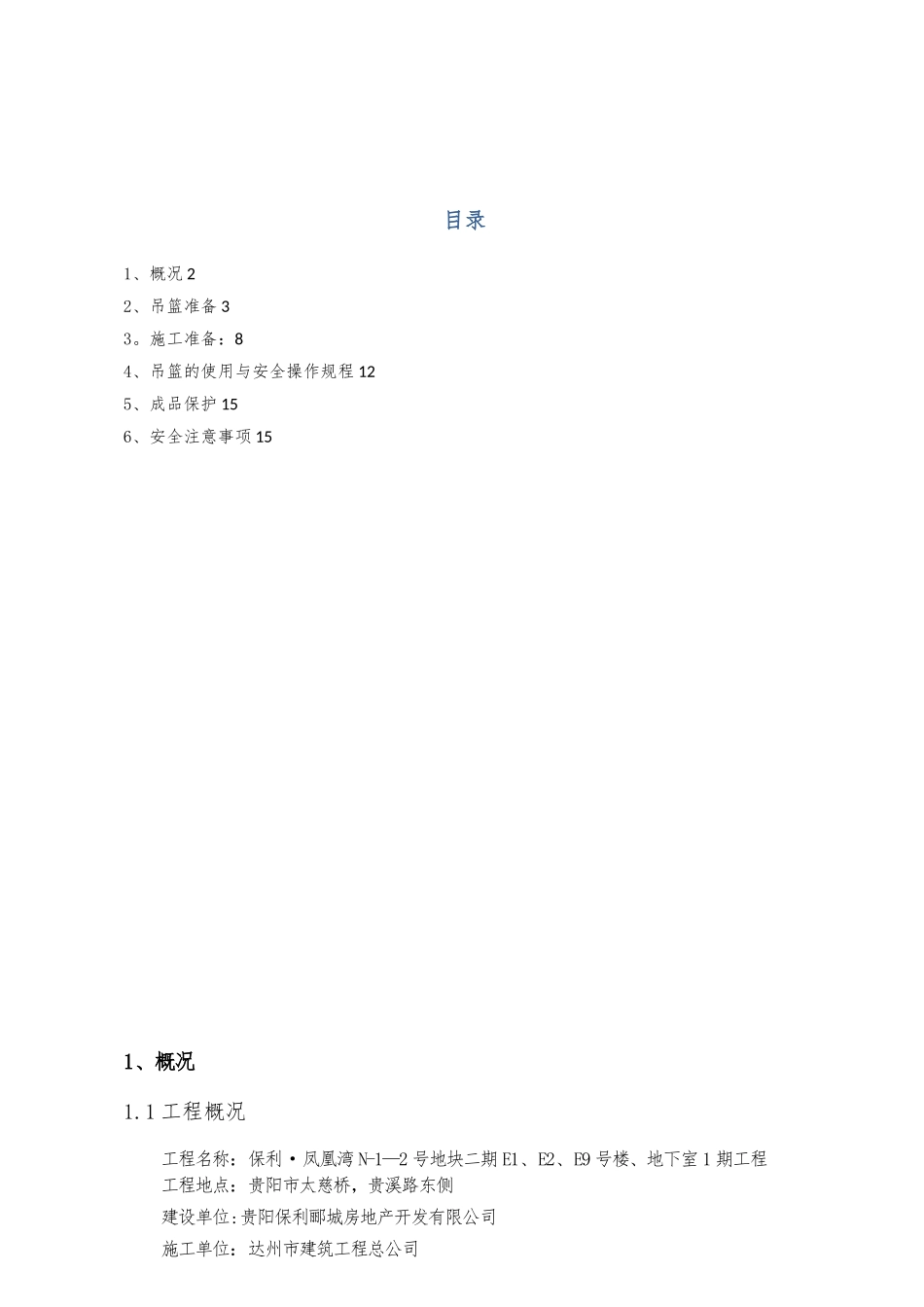

目录1、概况 22、吊篮准备 33。施工准备:84、吊篮的使用与安全操作规程 125、成品保护 156、安全注意事项 151、概况1.1 工程概况工程名称:保利·凤凰湾 N-1—2 号地块二期 E1、E2、E9 号楼、地下室 1 期工程工程地点:贵阳市太慈桥,贵溪路东侧建设单位:贵阳保利郦城房地产开发有限公司施工单位:达州市建筑工程总公司设计单位:贵州中建建筑科研设计院有限公司监理单位:贵州国龙项目管理咨询公司本工程位于贵阳市;E1 地下 3 层,地面以上 33 层;E2 地下 3 层,地面以上 39 层;E9 地下 4 层,地面以上 33 层,为钢筋混凝土高层建筑,结构体系为剪力墙结构。 本工程外墙组成:① 砌体墙面或砼墙面,基层处理② 刷素水泥浆③ 钢筋砼梁柱与砌体交接处(或不同材质的砌体交接处)挂总宽300 钢丝网④15 厚 1:3 防水砂浆打底、扫毛⑤5 厚 1:2.5 防水砂浆压入耐碱玻纤网格布⑥ 外墙涂料饰面,根据具体产品要求施工1.2 现场情况1。2。1 目前,主体结构施工完毕。1.3 编制依据1.3.1 施工组织设计1.3.2 《建筑施工手册》第四版1。3。3 保利凤凰湾 E1、E2、E9 号楼、地下室 1 工程设计施工图纸1。3。4《高处作业吊蓝》GB19155-20251。3.5 建筑构造通用图集 88J12、吊篮准备2.1 吊篮选型:吊篮应采纳技术成熟的组装式吊篮,将构配件运输至现场后,由有资质的安装单位现场拼装,所有的安全装置、保险、防坠装置和安全绳等,都应经过检测并通过现场试验后才能使用。使用和操作吊篮的施工人员必须经过吊篮公司的培训和项目部的培训、教育和技术交底后考核合格才能使用.未经培训或考核不合格的不得使用和操作。吊篮选用长度 1 米至 6 米,宽度 0。8 米,高度 1。5 米的 800 型(即载重800KG 以内)。2.2 吊篮配置:根据工程需要,安装吊篮进行外墙施工使用。先将吊篮悬臂支架安装在屋顶,其篮体长度根据楼体结构选配。吊篮安装采纳常规方式,每台吊篮各有两个悬臂支架,吊篮篮体与施工墙面之间保持 0。3 米左右,篮体与篮体之间间距保持在 0。5-1 米之间。根据楼栋平面及施工需求计算要用吊篮数量。具体使用吊篮数量及位置应根据进度要求确定.2.3 吊篮安装、移位及拆除:2.3。1 吊篮运抵施工现场后,将支架、钢丝绳和配重用施工电梯或塔吊分别运到顶层楼面,将篮体部分搬运至相应位置的地面;2.3。2 悬挂机构的安装、调试:(1)安装地面选择水平面,遇有斜面时,应该修整铺平,如安装面是防水保...
