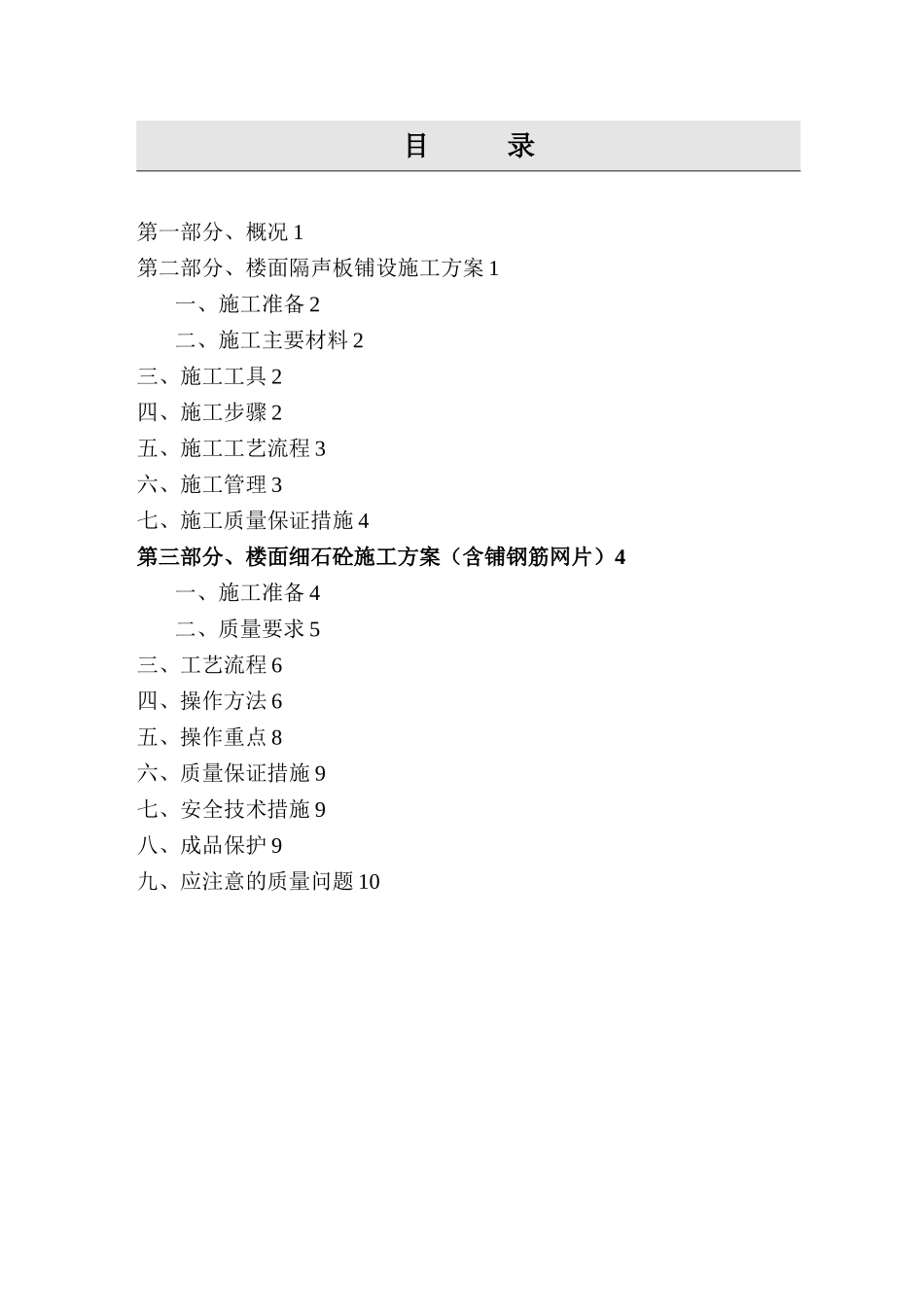

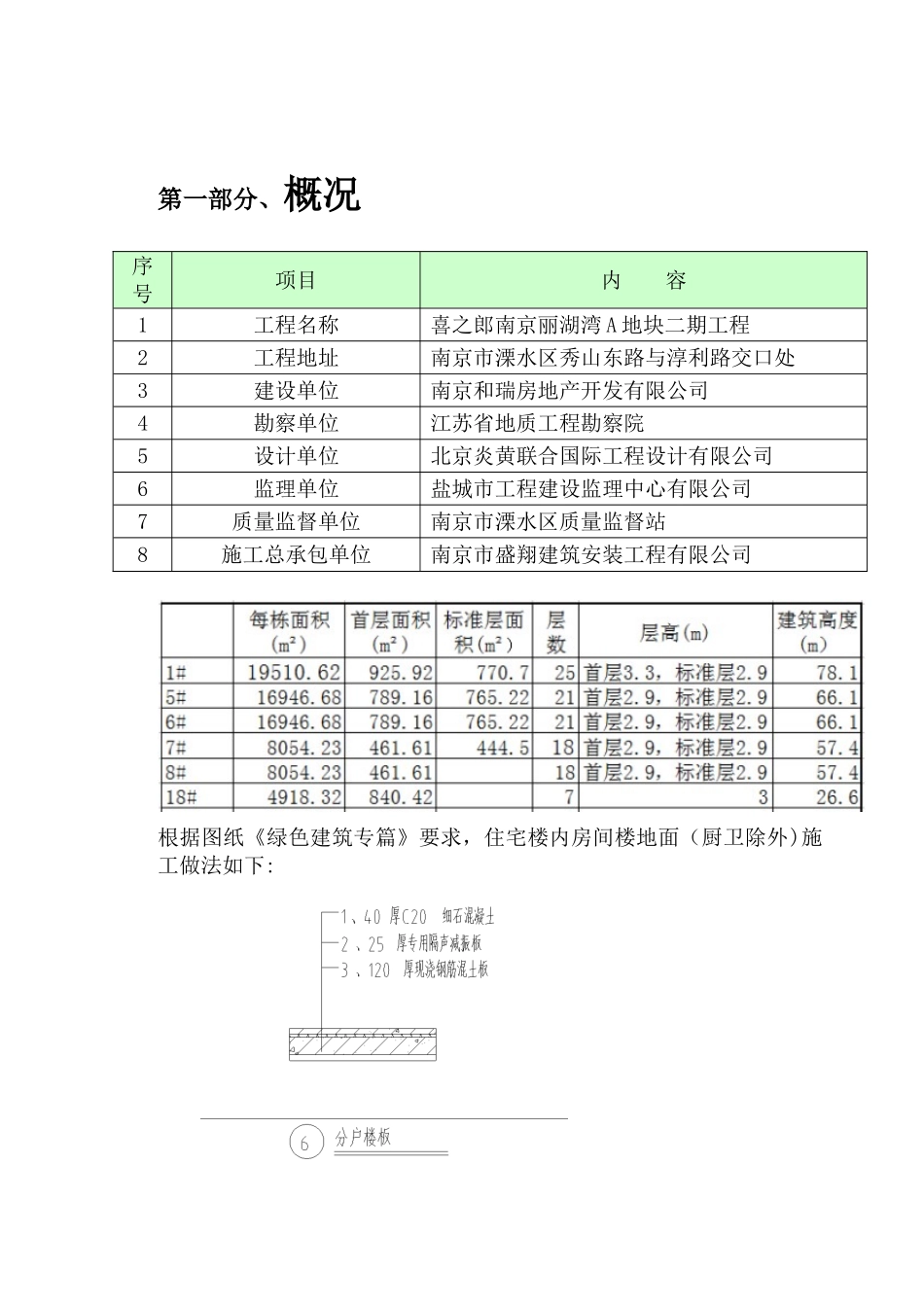

喜之郎-南京丽湖湾项目 A 地块一期施工总承包工程 楼地面施工方案编制人:审核人:审批人:南京市盛翔建筑安装工程有限公司 二零一六年八月二十日目 录第一部分、概况 1第二部分、楼面隔声板铺设施工方案 1 一、施工准备 2 二、施工主要材料 2三、施工工具 2四、施工步骤 2五、施工工艺流程 3六、施工管理 3七、施工质量保证措施 4第三部分、楼面细石砼施工方案(含铺钢筋网片)4 一、施工准备 4 二、质量要求 5三、工艺流程 6四、操作方法 6五、操作重点 8六、质量保证措施 9七、安全技术措施 9八、成品保护 9九、应注意的质量问题 10第一部分、概况序号项目内 容1工程名称喜之郎南京丽湖湾 A 地块二期工程2工程地址南京市溧水区秀山东路与淳利路交口处3建设单位南京和瑞房地产开发有限公司4勘察单位江苏省地质工程勘察院5设计单位北京炎黄联合国际工程设计有限公司6监理单位盐城市工程建设监理中心有限公司7质量监督单位南京市溧水区质量监督站8施工总承包单位南京市盛翔建筑安装工程有限公司根据图纸《绿色建筑专篇》要求,住宅楼内房间楼地面(厨卫除外)施工做法如下:由于楼地面先铺设隔声板再浇筑细石砼的施工做法,属于国家提倡的绿色建筑施工内容,但在目前来说,该应用还属推广阶段,并未大面普及。所以在施工之前,施工单位先与设计和甲方沟通,为保证施工质量提议在隔声板上部细石砼中加入一层 ø4 间距为 100*100 的钢丝网片,并商定先在 8#楼 3 层东户做两间样板,一间加网片,一间未加网片。施工完成 1 个月后,三方现场比较后,确认一期工程楼面施工做法为 5mm 薄膜地垫+1200*600*20mm 厚的带凹槽挤塑保温隔声板+40mm 厚 C25 细石砼。然后后再进行大面施工,以保证楼面施工质量,现就具体隔音板铺设和细石砼浇筑施工工艺制定以下施工方案.第二部分、楼面隔声板铺设施工方案一、施工准备1、人员进场,了解现场环境,做好工作计划。2、根据工作需要准备施工器具。3、根据进度要求安排施工班组。二、施工主要材料挤塑保温隔声板、薄膜、聚苯板专用胶等。三、施工工具美工刀、卷尺、毛刷、扫帚、锤子、钢钉等.四、施工步骤1、楼地面基层、墙脚处墙面基层应清理洁净,无油渍、浮尘、污垢、脱模剂、泥土等材料,并剔除表面突出物,使基层平整、干燥。2、在清理完成的基层表面满铺薄膜.薄膜搭接宽度≥100mm,每个房间延墙边上翻 20mm.3、错缝铺设挤塑保温隔声板.隔音板凹槽向下,在挤塑板底部刷胶,...
